[官方版]2011年二级建造师《矿业工程管理与实务》执业资格考试真题

( 试卷总分:120 分 ; 共有3大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共80分)

【案例题1】(20分)

某施工单位承担了一矿区工业厂房土建及安装工程,施工过程中发生了以下事件:

事件一:基坑开挖至设计标高附近时,基坑一侧边坡大量土方突然坍落。施工人员发现基底局部存在勘察资料中未注明的软弱土层,并向项目部汇报。项目经理根据施工经验决定对软弱土层进行换填处理,并对基坑侧壁加设支护。由于处理方法正确,支护效果良好。事后,处理方案得到监理工程师和设计单位的认可。经计算,共增加施工成本12万元,影响工期10d。

事件二:设备基础施工时,商品混凝土运至现场后,施工人员电话通知监理工程师,监理工程师因外出考察无法到场。施工人员对商品混凝土取样送检后,进行了浇筑作业,并在事后将混凝土检测报告交给监理工程师。检测结果为合格。拆模后,检查表明设备基础局部由于漏振出现了少量空洞。

事件三:设备安装时,施工人员发现由于测量放线误差,设备基础位置偏移了150mm,导致设备无法安装。施工单位不得不拆除设备基础并重新施工,增加成本8万元,影响工期15d。

施工单位针对事件一、事件三按照合同约定的索赔程序提出了索赔要求。

问题:

1.纠正施工单位对软弱土层及基坑侧壁的处理程序。

2.纠正在设备基础浇筑施工中的不当做法。

3.事件二中的基础混凝土缺陷应采用哪种质量处理方法?

4.说明施工单位可获得的工程索赔内容及其数量。说明索赔成立的理由。

【正确答案】 : 1.正确的处理程序是:首先通知监理工程师和设计单位;由监理工程师、设计单位、施工单位、建设单位参加事故原因分析,研究处理方案;处理方案经监理等认可后,对事故进行处理。

2.(1)施工单位在浇筑前,应提前24h通知监理单位;

(2)混凝土的取样送检、浇筑应在监理工程师见证的情况下进行。

3.对于少量外部缺陷应采用修补处理的方法。

4.可索赔处理软弱土层和基坑侧壁面增加的费用12万元及影响的工期10d。索赔成立的理由:

(1)边坡土方的坍落是非施工单位原因造成的;

(2)施工单位处理边坡增加了施工成本和工期;

(3)事后,处理方案得到了监理单位和设计单位的认可;

(4)施工单位按合同约定的索赔程序提出了索赔要求。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【解析】1.解题思路:事件一中的基坑边坡土方坍落时施工过程中的一次质量事故。质量事故发生后,应进行调查分析,查找原因,吸取教训。

本题考察质量事故的处理程序。工程质量事故发生后,一般可按照一定程序进行处理:

(1)当施工单位自己发现发生质量事故时,要立即停止有关部位施工,立即报告监理工程师(建设单位)和质量管理部门。

(2)尽快进行质量事故的调查,写出质量事故的报告。

(3)在事故调查的基础上进行事故原因分析,正确判断事故原因。

(4)在事故原因分析的基础上,研究制定事故处理方案。

(5)确定处理方案后,由监理工程师指令施工单位按既定的处理方案实施对质量缺陷的处理。

(6)在质量缺陷处理完毕后,监理工程师应组织有关人员对处理的结果进行严格的检查、鉴定和验收,写出“质量事故处理报告”,提交业主或建设单位,并上报有关主管部门。

2.解题思路:混凝土浇筑属于隐蔽工程施工。隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。

本题考察隐蔽工程质量检验的内容和程序。《建筑工程施工质量验收统一标准》规定,涉及安全和使用功能的地基基础、主体结构、有关安全及重要使用功能的安装分部工程应进行有关见证取样送样试验或抽样检测。本题中混凝土的取样送检、浇筑应在监理工程师见证的情况下进行。

3.解题思路:本题中基础混凝土漏振出现的少量空洞属于少量外部缺陷,可以采用修补的方法处理。

本题考察质量缺陷的处理方法。工程质量缺陷可采取修补、返工等方法进行处理。

4.解题思路:事件一中,基坑土方坍落的主要原因是基底局部存在勘察资料中未注明的软弱土层,且施工单位采取了妥当的方法进行处理,并得到监理工程师和设计单位的认可,由此增加的施工成本和工期,应当获得赔偿。事件三中,设备基础位置的偏差是施工人员测量放线误差导致,返工责任施工单位应自行承担,不能获得赔偿。

本题考察工程合同管理中施工索赔的相关内容。索赔的成立,应该同时具备以下三个前提条件:

(1)与合同对照,事件已造成了承包人工程项目成本的额外支出,或直接工期损失;

(2)造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;

(3)承包人按合同规定的程序和事件提交索赔意向通知书和索赔报告。

以上三个条件必须同时具备,缺一不可。


【案例题2】(20分)

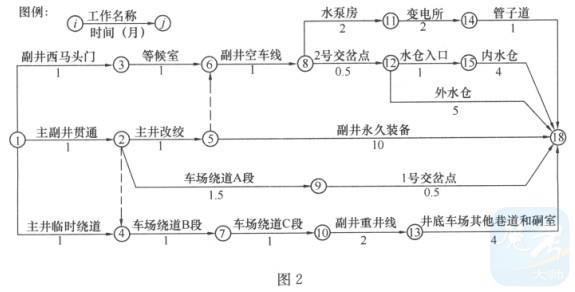

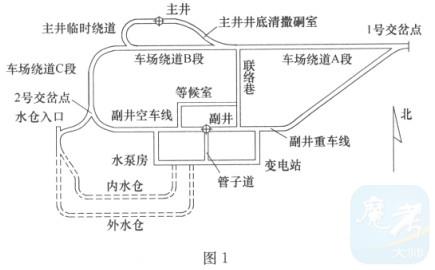

某矿井采用立井开拓方式,风井位于井田东部边界,主井装载系统位于副井运输水平上方,主、副井井筒深度基本相同,副井井底车场主要巷道及硐室布置如图1所示。矿井施工组织安排主井先于副井3个月开工,箕斗装载硐室与主井井筒同时施工,主、副井同时到底;短路贯通后,主井改为临时罐笼提升,副井进行永久装备,井底车场巷道及硐室施工网络计划如图2所示。

问题:

1.主、副井同时到底后,短路贯通线路如何安排?贯通点选择在何处?

2.主、副井同时到底后,应如何组织井底车场巷道及硐室施工?

3.主、副井同时到底后,矿井施工组织安排的井底车场巷道及硐室施工网络计划有何不当之处?如何调整?

4.主井井筒表土段施工时发生工期延误3个月,如果后续井筒施工进度不变,应如何安排才能保证原施工组织受影响最小?

【正确答案】 : 1.主、副井同时到底后,短路贯通线路可安排:主井井底清撒硐室→联络巷→副井东侧马头门;贯通点宜选择在联络巷与车场绕道的连接处。

2.主副井同时到底后,井底车场巷道与硐室的施工组织是:

(1)主、副井首先短路贯通;

(2)保证矿井关键线路工程施工不间断;

(3)尽快形成改绞井筒的调车系统;

(4)加快临时设施和硐室施工;

(5)保证副井永久装备完成时相关巷道及硐室施工同步完成;

(6)保证巷道及硐室的连续施工。

3.不当之处是:外水仓的施工安排,调整方法是:将外水仓施工安排在“水仓入口”工作之后。

4.可不安排箕斗装载硐室与主井井筒同时施工。这样才能保证主、副井同时到底。

箕斗装载硐室可安排在副井提升系统移交后,主井永久装备前施工。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【解析】1.解题思路:主、副井井筒施工到井底车场水平后,应首先进行短路贯通,以便为提升、通风、排水等设施的迅速改装创造条件。同时,为便于施工组织以及考虑空间及结构稳定性,应注意贯通点的选择位置。

本题考察矿山井巷工程过渡期施工安排。

加速井巷过渡期设备的改装,是保证建井第二期工程顺利开工和缩短建井总工期的关键之一。井巷过渡期的施工内容主要包括:主副井短路贯通;服务于井筒掘进用的提升、通风、排水和压气设备的改装;井下运输、供水及供电系统的建立;劳动组织的变换等等。一般应尽量利用原设计的辅助硐室和巷道,如无可利用条件,则施工单位可以与建设单位协商后在主、副井之间选择和施工临时贯通巷道。临时贯通道通常选择主副井之间的贯通距离最短、弯曲最少、符合主井临时改装后提升方位和二期工程重车主要出车方向要求以及与永久巷道或硐室之间留有足够的安全岩柱、并且应考虑所开临时巷道能给生产期间提供利用价值。

2.解题思路:主、副井同时到底后,应迅速组织矿井建设二三期工程的施工,安排井底车场巷道及硐室施工时,应考虑哪些事宜等。

本题考察矿井建设二三期工程的施工组织。

车场巷道施工顺序的安排除应保证主副井短路贯通与连锁工程项目不间断地快速施工外,同时还必须积极组织力量,掘进一些为提高连锁工程的掘进速度和改善其施工条件所必须的巷道。如:尽快形成环形运输系统,提高运输能力;沟通通风环路,改善通风条件,改变独头通风的困难;沟通排水系统,改善工作面掘进条件等。

在组织井底车场硐室施工时,应考虑下列各因素:

(1)与井筒相毗连的各种硐室(马头门、装载硐室、井底水泵房等)在一般情况下应与井筒施工同时进行,装载硐室的安装应在井筒永久装备施工之前进行。

(2)各机械设备硐室的开凿顺序应根据使用先后和安装工程的需要来安排。如为早日利用永久排水设备常尽先施工井下变电所、水泵房和水仓;煤仓和翻笼硐室工程复杂,设备安装需时长,也应尽早施工。电机车库、消防列车库、炸药库等也应根据对它们的需要程度不同分别安排。

(3)服务性的硐室,如等候室、调度室和医疗室等,一般可作为平衡工程量用。但为了改善通风、排水和运输系统,有时也应提早施工。

(4)在车场内每掘到巷道或硐室的交叉点处,若不能一次筑成时,应向交叉道掘进5m长,一般可作为平衡工程量用。但为了改善通风、排水和运输系统,有时也可提早施工。

3.解题思路:本题应首先结合图1和图2,理解网络计划与副井井底车场主要巷道及硐室布置安排,然后结合图1,查找不合理之处,然后提出调整方案。

本题考察施工网络计划在实际工程的应用。

由图1和图2可见,只有先施工“水仓入口”后,内、外水仓才具备施工作业面,才能开展后续工程的施工。

4.解题思路:应充分考虑本题的背景条件与问题4给出的变化背景,同时,考虑网络计划以及与相关时间的关系。“主、副井井筒深度基本相同,副井井底车场主要巷道及硐室布置如图1所示。矿井施工组织安排主井先于副井3个月开工,箕斗装载硐室与主井井筒同时施工,主、副井同时到底。”、“主井井筒表土段施工时发生工期延误3个月,如果后续井筒施工进度不变,应如何安排才能保证原施工组织受影响最小”。

本题考察装载硐室的施工顺序及影响因素。

主井井筒到底时间与装载硐室施工顺序有关。装载硐室有三种施工顺序:

一是与主井井筒及其硐室一次施工完毕,此方法工期较长,但是不需要井筒二次改装,而且安全性较好;

二是主井井筒一次掘到底,预留硐口,待副井罐笼投入使用后,在主井井塔施工的同时完成硐室工程;

三是主井井筒第一次掘砌到运输水平,待副井罐笼提升后,施工下段井筒,装载硐室与该段井筒一次作完,这种方式只有在井底部分地质条件特别复杂时(或地质条件出现意外恶劣情况时)才采用。


【案例题3】(20分)

某施工队承包一井筒工程。施工前三个月已完成钢材、水泥进库以及砂、石露天堆放在料场的材料准备工作。井壁施工时,钢筋工下料发现部分钢筋有外文标牌,经技术人员调查发现有进库验收单、厂家试验报告单后就没有提出异议。浇筑混凝土当天适逢大雨,施工人员未经仓库管理人员同意就直接运出水泥,按原设计的配比拌制混凝土,浇筑井壁,施工队长在2h后发现混凝土离析严重,且一直未凝固,便指示搅拌工多添加速凝剂,结果虽然凝固情况有所改善,但离析仍较严重。拆模时发现多块金属模板变形,井壁外观质量差,模板粘结混凝土,井壁蜂窝麻面严重,混凝土强度试验不合格。

问题:

1.该项目材料准备、使用的管理工作有何不妥?

2.在混凝土井壁的浇筑过程中,该施工队存在哪些质量管理问题?

3.根据背景材料,分析造成井壁混凝土质量问题的直接原因。

【正确答案】 : 1.材料准备、使用的管理工作存在的问题有:

(1)使用前未检查水泥质量;

(2)砂、石露天堆放,无防雨防踩措施;

(3)钢筋堆放分类标识工作不到位,进口钢筋未有复验;

(4)材料出库未经仓库管理人员同意。

2.在混凝土浇筑过程中,存在的质量管理问题有:

(1)雨天未对砂、石含水量测定,修正配合比,采用止确的施工配合比;

(2)2h后才发现混凝土离析问题,且未分析和采取措施解决;

(3)2h后才发现混凝土不凝固问题,且未分析,采取错误措施;

(4)施工队长随意指示搅拌工多添加速凝剂不妥。

3.造成井壁混凝土质量问题的原因有:

(1)采用的配合比不正确,随意添加速凝剂;

(2)水泥过期或失效;

(3)水灰比过大,混凝土离析、影响强度;

(4)模板刚度不够,或拆模方法不正确;

(5)模板未采用防粘措施或措施不力。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【解析】1.解题思路:仔细分析本题的背景材料,根据工程材料的质量控制要点分析材料准备、使用的管理工作存在的不足之处。

本题主要考察工程材料的质量控制要点及管理问题。

(1)控制材料来源

供货单位材料质量、价格、供货能力等方面的消息,选择好的供货单位。

(2)加强对材料的质量检验

一般来说,原材料的质量检验要把住三关:

1)入库(场)检验关。

2)定期检验关。为避免原材料在库存期间有可能出现变质等问题,所进行的定期检查。

3)使用前检验关。

(3)合理选择和使用(保管)材料

注意不同性质水泥的选用、不同性质材料不混用、过期材料不用;对新工艺、新材料、新技术应预先进行模拟试验,熟练基本操作。

(4)重视材料的使用认证

注意材料的质量标准、使用范围及施工要求,做好材料核对和认证。新材料的使用必须通过试验和鉴定;代用材料必须通过充分论证,保证符合工程要求。

2.解题思路:结合背景条件和工程实际应用,逐一考虑混凝土浇筑过程中的质量控制要点,找出背景材料中存在的质量管理问题。

本题主要考察混凝土工程施工质量控制要点。

(1)混凝土所用的水泥、骨料、水、外加剂的质量,混凝土配合比、原材料计量、搅拌和混凝土养护等符合设计和有关规范、规程规定。在地面配置混凝土时,雨期有防雨措施,冬期施工和冻结井壁砌筑符合有关规范的规定。混凝土强度及其强度检验符合有关规定。

(2)井巷混凝土、钢筋混凝土支护工程的规格偏差、井巷混凝土支护壁厚等应符合有关规定。混凝土支护的表面无明显裂缝,孔洞、漏筋等情况不超过规定;壁厚充填符合有关规定。

(3)井巷混凝土支护工程的基础深度、接槎、表面平整度、预埋件中心线偏移值等符合有关规定。

3.解题思路:解题时应结合问题1和问题2分析的结果,再与背景材料对应,结合质量事故的原因分析来查找直接原因。

本题主要考察质量事故或质量问题发生后,如何查找事故原因。

质量事故发生后,应进行调查分析,查找原因,吸取教训。分析的基本步骤和要求是:

(1)通过详细的调查,查明事故发生的经过,分析产生事故的原因,如人、机械设备、材料、方法和工艺、环境等。经过认真、客观、全面、细致、准确的分析,确定事故的性质和责任。

(2)在分析事故原因时,应根据调查所确认的事实,从直接原因入手,逐步深入到间接原因。

(3)确定事故的性质。事故的性质通常分为责任事故和非责任事故。

(4)根据事故发生的原因,明确防止发生类似事故的具体措施,并应定人、定时间、定标准,完成措施的全部内容。


【案例题4】(20分)

某施工单位承建了一斜巷工程,巷道断面20㎡,倾角6°,围岩为中等稳定的砂泥岩互层,无有害气体,无水。永久支护为锚喷支护,喷层厚度120mm。施工组织设计采用普通钻爆法施工,气腿凿岩机打眼,炮眼深度3.0m。施工中突然遇到断层破碎带,施工单位因无应急准备方案,仍按原方案施工,结果喷混凝土出现开裂、脱落,巷道变形等现象,且围岩破碎情况越来越严重,顶板稳定不冒落时间不足2h。施工单位经设计和监理单位同意,为安全通过破碎带采取了减少周边眼装药量,增加锚杆和喷浆紧跟迎头的支护方法,但仍发生了掘进工作面后锚杆与顶板同时冒落的冒顶事故。

问题:

1.分析施工单位通过断层破碎带所采取措施的合理性及存在的不足。

2.为安全通过断层破碎带,应采取哪些有效措施和施工方法?

3.施工单位针对冒顶事故提出的索赔要求,需要准备哪些重要的索赔证据?

【正确答案】 : 1.(1)周边眼装药量减少可减小爆破对围岩的破坏作用,但不能直接预防断层破碎带冒落;

(2)增加锚杆数量可提高破碎围岩稳定性,但难以控制深部围岩冒落,以及保证破碎围岩冒落前完成支护。

(3)喷浆紧跟迎头,能及时支护围岩,但顶板仍发生冒落,说明该措施支护强度不够;

2.应采取的措施和施工方法主要有:

(1)为扩大控制破碎围岩的范围应增加锚杆长度。

(2)在迎头拱部施工一定角度的超前锚杆,或架设金属支架,使用前探梁(或对断层破碎带进行管棚注浆加固后再掘进巷道),实现超前支护。

(3)减少掘进炮眼深度,可改为1m左右,并采取多打眼,少装药的爆破措施。

3.重要的索赔证据包括:

(1)原始地质资料;

(2)巷道断层破碎带地质素描和实录;

(3)与监理、设计单位的会议记录;

(4)经批准的支护变更。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【解析】1.解题思路:根据背景材料中的关键信息“为安全通过破碎带采取了减少周边眼装药量,增加锚杆和喷浆紧跟迎头的支护方法”,重点分析各项措施的合理性与不足之处。

本题主要考察为过断层破碎带时应采取的安全措施,需要有一定的现场工作经验。

周边眼装药量减少可减小爆破对围岩的破坏作用,但不能直接预防断层破碎带冒落;

增加锚杆数量可提高破碎围岩稳定性,但难以控制深部围岩冒落,以及保证破碎围岩冒落前完成支护。

喷浆紧跟迎头,能及时支护围岩,但顶板仍发生冒落,说明该措施支护强度不够;

2.解题思路:结合背景材料中的施工工艺,重点考虑如何加强围岩稳定性,并尽可能保证安全。

本题重点考察矿业工程中通过断层破碎带或不稳定岩层时的施工措施和方法,应结合所提供的背景材料进行分析。

3.解题思路:任何索赔都要有正当的理由。索赔的证据,应该包括事情的全过程和事情的方方面面。索赔事件的发生往往并不一定在意料之内的情况,如果等事件发生以后再考虑证据的收集时,就会变得“时过境迁”。可见,索赔证据的收集,并非属于索赔事件发生以后、临时需要而去完成的工作,而是贯穿于项目的整个过程。

索赔的证据,应该包括事情的全过程和事情的方方面面。索赔事件的发生往往并不一定在意料之内的情况,如果等事件发生以后再考虑证据的收集时,就会变得“时过境迁”。可见,索赔证据的收集,并非属于索赔事件发生以后、临时需要而去完成的工作,而是贯穿于项目的整个过程。所以,所谓“收集证据”的实际含义,应该仅仅是将有关的证明材料归集在一起的过程,而需要归集的证据应是平时早就“准备”的“预谋”。

常用证据的材料一般有:

(1)双方法律关系的证明材料招投标文件、中标通知、投标书,合同书。

(2)索赔事由的证明

1)规范、标准及其他技术资料,地质、工程地质与水文地质资料,设计施工图纸资料,工程量清单和工程预算书;进度计划任务书与施工进度安排资料。

2)设备、材料采购、订货、运输、进场、入库、使用记录和签单凭证等。

3)国家法律、法规、规章,国家公布的物价指数、工资指数等政府文件。

(3)索赔事情经过的证明

1)各种会议纪要、协议和来往书信及工程师签单;各种现场记录(包括施工记录、现场气象资料、现场停电停水及道路通行记录或证明)、各种实物录像或照片,工程验收记录、各种技术鉴定报告,隐蔽工程签单记录。

2)受影响后的计划与措施,人、财、物的投入证明。

3)要注意事情经过的证明应包括承包商采取措施防止损失扩大的内容;否则,被扩大的损失将不予补偿。

(4)索赔要求所相关的依据和文件合同文本,国家规定,各种会计核算资料等。

(5)其他参照材料

如果有其他类似情况的处理过程和结论作为参照的案例,对于解决索赔问题是非常有帮助的。
