2013年造价工程师《工程造价案例分析》模拟押题(二)

( 试卷总分:120 分 ; 共有1大题 ; 考试时间:120分钟 )

试卷说明

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第1大题:案例解析题(共140分)

 案例一 (20分)

     某企业拟投资建设某一石化项目,设计生产能力45万吨,已知生产能力为30万吨的同类项目投入设备费用为30000万元,设备综合调整系数1.1,该项目生产能力指数估计为0.8。该类项目的建筑工程费用是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数定为1.0。其他投资费用估算为1000万元。    该项目投资来源为自有资金和贷款。其中项目自有资金30000万元,其余通过银行贷款获得,年利率为12%,每半年计息一次。建设期为3年,投资进度分别为400%、40%、20%,基本预备费率为10%,建设期内生产资料涨价预备费率为50%。自有资金筹资计划为:第1年12000万元,第2年10000万元,第3年8000万元。该项目固定资产投资方向调节税为0。估算该项目的固定资产总额。建设期间不还贷款利息。

该项目达到设计生产能力以后,全厂定员1100人,工资与福利费按照每人每年12000元估算,每年的其他费用为860万元,生产存货占用流动资金估算为8000万元,年外购原材料、燃料及动力费为20200万元,年经营成本为24000万元,各项流动资金的最低周转天数分别为:应收账款30天,现金45天,应付账款30天。
  问题:
  1.估算建设期借款利息。
  2.用分项详细估算法估算拟建项目的流动资金。
  3.估算建设项目的总投资额。

【正确答案】 : 问题1:
计算建设期借款利息。
(l)用生产能力指数法估算设备费:C=30000×(45,30)^(0.8)×1.1=45644.3(万元)
(2)用比例法估算静态投资:45644.3×(1+10%+20%+10%)×l.O+1000=64002
(万元)
基本预备费=64002×10%=6400.20(万元)
包含基本预备费的静态投资:64002+6400.20=70402.20(万元)
(3)计算涨价预备费:
第1年含涨价预备费的投资额=70402.20×40%×(1+5%)=29568.92(万元)
第2年含涨价预备费的投资额=70402.20×40%×(1+5%)2=31047.37(万元)
第3年含涨价预备费的投资额=70402.20×40%×(1+5%)3=16299.87(万元)
(4)计算建设期借款利息:
实际年利率=(1+12%÷2)²-1=12.36%
第1年的借款额=第1年的投资计划额-自有资金投资额
=29568.92-12000=17568.92(万元)
第1年借款利息=17568.92÷2×12.36%=1085.76(万元)
第2年的借款额=31047.37-10000=21047.37(万元)
第2年借款利息=(17568.92+1085.76+21047.37÷2)×12.36%
=3606.45(万元)
第3年的借款额;16299.87-8000=8299.87(万元)
第3年借款利息=(17568.92+1085.76+21047.37+3606.45+8299.87÷2)×12.36%
=5865.86(万元)
固定资产投资总额=29568.92+31047.37+16299.87+1085.76+3606.45+5865.86
=87474.23(万元)
问题2:
估算拟建项目的流动资金。
    应收账款=年经营成本÷年周转次数=24000÷(360÷30)=2000(万元)
  存货=8000(万元)
  现金=(年工资福利费+年其他费用)÷年周转次数
    =(1.2×l100 +860)÷(360÷45)=272. 50(万元)
    流动资产=应收账款+存货+现金=2000+8000+272.50=10272. 50(万元)
    应付账款=年外购原材料、燃料及动力总费用÷年周转次数
    =20160÷(360÷30) =1680(万元)
    流动负债=应付账款=1680(万元)
    流动资金=流动资产-流动负债=10272.50-1680 =8592. 50(万元)
问题3:
估算建设项目总投资额。
根据建设项目总投资的构成内容,计算拟建项目的总投资:
    总投资=固定资产投资估算总额+流动资金
    = 87474.23+8592.50 =96066.73(万元)

align='center'/>
【考生答案】 :   第一题 估算建设期借款利息 拟建项目的设备费为30000(4530)0.81.1=45644.34万元
【得分】 : 0
【本题解析】 :

 案例二(20分)

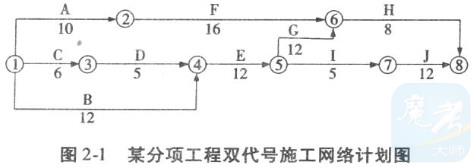

      某分项工程的网络计划如图2-1所示,计算工期为44天。根据技术方案,确定A、D、J三项工作使用一台机械顺序施工。

问题:
1.请分别按A-D-I和D-A-I的顺序改变原计划,绘出它们的施工网络计划图。
2.计算两个施工方案的计划工期,找出关键路线,并求出它们的机械闲置时间。
3.评价两个方案的优劣,选出最优方案。

【正确答案】 :

 问题l:

(1)按A-D-I的顺序施工调整后的网络计划如图24所示。

(2)按D-A-I的顺序施工调整后的网络计划如图2-5所示。

    问题2:
    若按A-D-I的顺序施工,则关键路线为A-D-E-G-H,此时工期为47天,机械闲置时间为12天。 A、D工序在关键路线上,I工序不在关键路线上,D工序完工时间为第15天,而I工序最早开工时间为第27天,造成机械闲置12天(机械需第1天进场,第32天离
场,作业时间为20天)。

    若按D-A-I的顺序施工,则关键路线为C-D-A-F-H,此时工期为45天,机械闲置时间为3天。D、A工序在关键路线上,I工序不在关键路线上,A工序完工时间为第21天,I工序最早开工时间为第24天,造成机械闲置3天。
    问题3:
    按D-A-I的顺序施工,施工工期较短,机械闲置时间较短,利用率较高。因此应采用D-A-I的顺序施工方案。

【考生答案】 :
【得分】 : 0
【本题解析】 :

 案例三(20分)

     某工程采用公开招标方式,招标人5月1日在指定媒体上发布了招标公告,5月6日至5月12日发售了招标文件,共有A、B、C、D四家投标人购买了招标文件。在招标文件规定的投标截止日(6月5日)前,四家投标人都递交了投标文件口开标时,投标人D因其投标文件的签署人没有法定代表人的授权委托书而被招标管理机构宣布为无效投标。    该工程评标委员会于6月15日经评标确定投标人A为中标人,并于6月26日向中标人和其他投标人分别发出中标通知书和中标结果通知,同时通知了招标人。    发包人与承包人A于7月10日签订了工程承包合同,合同约定的不含税合同价为6948万元,工期为300天;合同价中的间接费以直接费为计算基数,间接费率为12%,利润率为5%。
    在施工过程中,该工程的关键线路上发生了以下几种原因引起的工期延误。

    (1)由于发包人原因,设计变更后新增一项工程于9月28日至10月7日施工(新增工程款为160万元);另一分项工程的图纸延误导致承包人于10月27日至11月12日停工。
    (2)由于承包人原因,原计划于10月5日早晨才到场的施工机械直到10月26日早晨才到场。
    (3)由于天气原因,连续多日高温造成供电紧张,该工程所在地区于10月3日至10月5日停电,另外,该地区于10日24日早晨至10月28日晚下了特大暴雨。
    在发生上述工期延误事件后,承包人A按合同规定的程序向发包人提出了索赔要求。经双方协商一致,除特大暴雨造成的工期延误事件外,对其他应予补偿的工期延误事件,既补偿直接费又补偿间接费,间接费补偿按合同工期每天平均分摊的间接费计算。
    问题:
    1.指出该工程在招标过程中的不妥之处,并说明理由。
    2.该工程的实际工期延误为多少天?应予批准的工期延长时间为多少天?分别说明每个工期延误事件应批准的延长时间及其原因。
    3.图纸延误应予补偿的间接费为多少?
    4.该工程所在地市政府规定,高温期间施工企业每日工作时间减少1小时,企业必须给职工每人每天10元高温津贴。若某分项工程的计划工效为1. 50 m2/小时,计划工日单价为50元,高温期间的实际工效降低10%,则高温期间该分项工程每平方米人工费比原计划增加多少元?
    (费用计算结果保留2位小数)

【正确答案】 :

     问题l:
    招标管理机构宣布无效投标不妥,应由招标人宣布;评标委员会确定中标人并发出中标通知书和中标结果通知不妥,应由招标人发出。
    问题2:
    该工程的实际工期延误为46天,应批准的工期延长时间为31天。其中,新增工程属于业主应承担的责任,应批准工期延长10天(9月28日至10月7日);
    图纸延误属于业主应承担的责任,应批准工期延长15天(10月29日至11月12日);
    停电属于业主应承担的责任,应批准工期延长3天;
    施工机械延误属于承包商责任,不予批准延长工期;
    特大暴雨造成的工期延误属于业主应承担的风险范围,但10月24-25日属于承包商机械未到场延误在先,不予索赔,应批准工期延长3天(10月26日至10月28日)。
  问题3:

合同价中的间接费为:

所以,合同价中每天的间接费为:708.98/300=2.36(万元/天)
图纸延误应补偿的间接费为:15×2.36=35.40(万元)
问题4:
计划的单方人工费为:50÷(8×1.5)=4.17(元/m²)
实际的单方人工费为:(50+10)÷[7×(1-10%)×1.5]=6.35(元/m²)
则单方人工费的增加额为:6.35-4.17=2.18(元/m²)

【考生答案】 :
【得分】 : 0
【本题解析】 :

案例四

(20分)

某工程项目采用单价合同,施工过程中发生了以下事件:3月10日全3月14日由于施工单位自有设备未能按时运到施工现场,致使工程停工;甲方于3月12日提出对图纸进行局部修改,修改图纸后于3月20日送达乙方;3月18日乙方发现甲方提供的地质报告与现场地质情况不符,致使乙方停止工作5天;3月21日至3月25日该地区出现罕见的大暴雨,致使乙方停止施工。上述事件发生后,乙方向甲方提出工期索赔16天,费用索赔每日3万元,共计48万元的索赔要求。

问题:1.上述事件发生后,乙方提出的索赔要求是否合理?

2.索赔的程序包括哪些内容?

3.索赔的证据应包括哪些内容?(结合本题背景说明)

【正确答案】 :

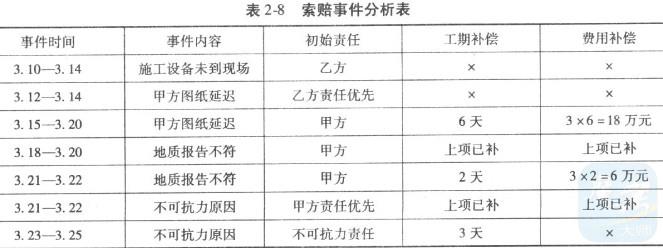

问题1: 本例中出现的事件均属于共同发生事件,根据共同事件优先原则分析得索赔事件分析表(见表2-8)。

由表可知,甲方应向乙方补偿工期II天,费用索赔24万元,乙方要求不合理。

    问题2:
    索赔的程序包括以下内容。
    (l)合同实施过程中凡不属于承包人责任导致项目拖期和成本增加事件发生后的28天内,必须以正式函件通知工程师,声明对此事项要求索赔,同时仍须遵照工程师的指令继续施工。逾期申报时,工程师有权拒绝承包人的索赔要求。
    (2)发出索赔意向通知后28天内,向工程师提出补偿经济损失和延长工期的索赔报告及有关资料;正式提出索赔申请后,承包人应抓紧准备索赔的证据资料,包括事件的原因、对其权益影响的证据资料、索赔的依据,以及其他计算出的该事件影响所要求的索赔额和申请展延工期天数,并在索赔申请发出的28天内报出。
    (3)工程师审核承包人的索赔申请。工程师在收到承包人送交的索赔报告和有关资料后,于28天内给予答复,或要求承包人进一步补充索赔理由和证据。工程师在28天内未予答复或未对承包人作进一步要求,视为该项索赔已经认可。
    (4)当该索赔事件持续进行时,承包人应当阶段性地向工程师发出索赔意向,在索赔事件终了后28天内,向工程师提供索赔的有关资料和最终索赔报告。
    (5)工程师与承包人谈判。双方各自依据对这一事件的处理方案进行友好协商,若能通过谈判达成一致意见,则该事件解决。否则,双方应进一步研究协商或以其他方式解决。
    问题3:
    提出索赔的依据有以下几个方面。
    (1)招标文件、施工合同文本及附件,其他各签约文件经认可的工程实施计划、各种工程图纸、技术规范等。
    (2)双方的往来信件及各种会谈纪要。在合同履行过程中,业主、监理工程师和承包人定期或不定期会谈所做出的决议或决定是合同的补充,应作为合同的组成部分。
    (3)施工具体进度以及项目现场的有关文件。进度计划和具体的进度安排是和现场有关文件变更索赔的重要证据。
    (4)气象资料、工程检查验收报告和各种技术鉴定报告,工程中送停电、送停水、道路开通和封闭的记录和证明。
    ( 5)国家有关法律、法令、政策文件,官方的物价指数、工资指数,各种会计核算资料,材料的采购、订货、运输、进场、使用方面的凭据。

【考生答案】 :
【得分】 : 0
【本题解析】 :

案例五(20分)

    某施工单位承包了一项外资工程,其中:报价中现场管理费率为10%,企业管理费率为8%,利润率为5%;A、B分项工程的综合单价分别为80元/m2和460元/m3。

该工程施工合同规定:合同工期1年,预付款为合同价的IO%,开工前1个月支付,基础工程(工期为3个月)款结清时扣回30%,以后每月扣回10%,扣完为止;每月工程款于下月5日前提交结算报告,经工程师审核后于第3个月末支付;若累计实际工程量比计划工程量增加超过15%,支付时不计企业管理费和利润;若累计实际工程量比计划工程量减少超过15%,单价调整系数为1.176。

 施工单位各月的计划工作量如表2-1所示。

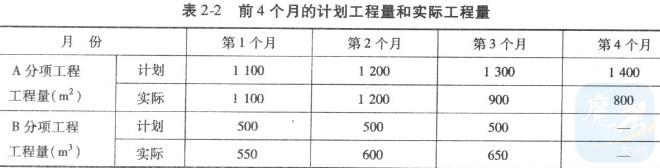

    A、B两分项工程均按计划工期完成,相应的前4个月的每月计划工程量和实际工程量如表2-2所示。

    该工程配套工程已完成施工准备,购买了为本工程使用的特殊材料,人员进入施工现场,施工机械设备已运至场地。原定从第13个月开始施工,双方约定合同价款560万元。第14、15、16三个月实际完成工程工程款分别为70万元、80万元、120万元。第16个月业主提出因资金困难合同终止。为此施工单位向业主方提出以下费用补偿要求:
    (I)施工现场存有为本工程购买的特殊工程材料,计50万元;
    (2)因设备撤回基地发生费用10万元;
    (3)人员遣返基地费用8万元出。
    问题:
1.该施工单位报价中的综合费率为多少?
2.该工程的预付款为多少?
3.A分项工程每月结算工程款各为多少?
4.B分项工程的单价调整系数为多少?每月结算工程款各为多少?
5.配套工程合同终止索赔费用如何确定?

【正确答案】 :

 问题l:
该施工单位报价中的综合费率为:1.10×1.08×1.05-l=0.2474=24.74%
问题2:
该工程的预付款为:(90×3+70×5+130×2+60×2)×10%=100(万元)
问题3:
A分项工程每月结算工程款如下。
第1个月:llOO×80=88000(元)
第2个月:l200×80-96000(元)
第3个月:900×80=72000(元)
第4个月:由于[(1100+1200+1300+1400)-(1100+1200+900+800)]/(1100
+1200+1300+1400)=20%>15%,所以应调整单价,则
(1100+1200+900+800)×80×1.176-(88000+96000+72000)=120320(元)
问题4:
B分项工程的单价调整系数为:1/(1.08×105)=0.882
B分项工程每月结算工程款为:
第1个月:550×460=253000(元)
第2个月:600×460-276000(元)
第3个月:由于

所以,按原价结算的工程
量为:
1500×1.15-(550+600)=575(m³)

按调整单价结算的工程量为:
650-575=75(m³)
575×460+75×460×0.882=294929(元)

问题5:
业主应补偿的费用如下。
(1)已购特殊工程材料价款补偿50万元的要求合理。
(2)施工设备遣返补偿10万元的要求不合理。
应补偿:(560-70-80-120)÷560×10=5.18(万元)
(3)施工人员遣返补偿8万元的要求不合理。
应补偿:(560-70-80-120)÷560×8=4.14(万元)
合计:59.32万元
合同终止后业主共应向施工单位支付的工程款为:
70+80+120+59.32-8-12-15=294.32万元

【考生答案】 :
【得分】 : 0
【本题解析】 :
