2011年一级建造师《水利水电工程管理与实务》执业资格考试真题

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共120分)

【案例题1】【2011年真题】(20分)

某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。

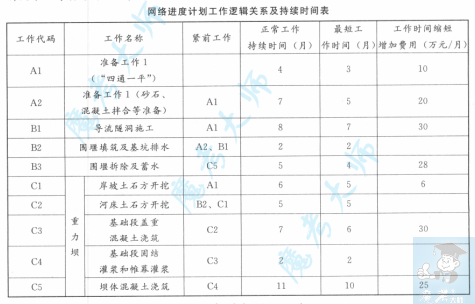

合同约定的节点工期要求:①2005年12月1日进场准备(指“四通一平”);②围堰填筑及基坑排水在2006年11月1日开始;③围堰拆除及蓄水在2009年6月1日前结束。施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间如下表所示。

注:①重力坝混凝土总工程量为430万m3;②每月按30天计。

施工过程中发生如下事件:

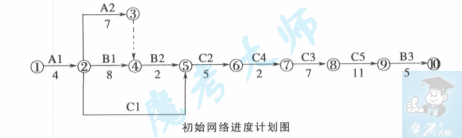

事件一:技术人员根据上表绘制的初始网络进度计划如下图所示。项目部技术负责人审核时发现,网络进度计划工作逻辑关系及持续时间表中的工作逻辑关系及持续时间正确合理,初始网络进度计划图中部分逻辑关系有错,且不能满足节点工期要求。技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。

事件二:由于未能及时提供场地,C1工作于2006年7月10日开始,承包人按监理人的要求采取了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。

事件三:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求。

事件四:重力坝混凝土浇筑,至2008年6月30日累计完成工程量为300万m3。现场混凝土制备、运输、浇筑能力为22万m3/月。

问题:

1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。

2.根据事件二,分析承包人提出的索赔要求的合理性。

3.根据事件三,分析说明承包人是否应该获得增加费用4万元的索赔。

4.根据事件四,判断重力坝的混凝土浇筑能否按期完成,并说明理由。

【正确答案】 : 1.(1)符合要求的网络进度计划图如下图所示。(2)增加的费用=10+25=35(万元)。

2.(1)赶工费索赔要求合理。因未及时提供场地属发包人责任,且承包人是按监理人要求采取的赶工措施。(2)工期索赔要求不合理。由网络进度计划图可知,C1工作延迟应该在2007年1月1日前完工’而实际上C1工作从2006年7月10日开始,经过170天完成任务,恰好于2007年1月1日完工,不影响工期,故工期索赔要求不合理。

3.钻孔重新检验,如果检验结果合格,就可以索赔;如果检验结果不合格,则不能索赔。

4.(1)重力坝的混凝土浇筑能按期完成。(2)重力坝的混凝土浇筑应于2008年12月末完成,持续时间为10个月,即2008年2月末开始,2008年6月末至12月末可完成混凝土浇筑量=22×6=132(万m3)。前4个月(至2008年6月末)应完成=430-132=298(万m3)。因实际累计完成工程量为300万m3,大于298万m3,故能按期完成。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】【2011年真题】(20分)

某水利枢纽工程建设内容包括大坝、溢洪道、水电站等建筑物。该工程由某流域管理机构组建的项目法人负责建设,某施工单位负责施工,在工程施工过程中发生如下事件:

事件一:溢洪道施工需要进行爆破作业,施工单位使用一辆3.0t的小型载重汽车,将800kg的雷管、炸药等爆破器材集中装运至施工现场,现场使用起重能力为1.0t的小型起重设备,一次将上述爆破器材卸至地面,然后由人工分别运至仓库。

事件二:在进行水电站深基坑开挖过程中,由于开挖边坡较陡,引起塌方,致3人死亡,2人重伤,1人轻伤。事故发生后,施工单位、项目法人立即向流域管理机构和当地水行政主管部门及安全生产监督管理部门如实进行了报告。在事故调查时发现,该工程施工前,施工单位已按安全生产的相关规定,并结合本工程的实际情况,编制了深基坑开挖专项施工方案,该方案编制完成后直接报监理单位批准实施。

事件三:为创建文明建设工地,施工单位根据水利系统文明建设工地的相关要求,在施工现场大门口悬挂“五牌一图”,并制定了相关管理制度。在大坝地基处理、溢洪道和水电站厂房底板施工完成后,已完工程量达到全部建安工程量的25%时,施工单位向水利部申报水利系统文明建设工地。

问题:

1.指出并改正事件一关于爆破器材运输与装卸作业的不妥之处。

2.根据《水利工程建设重大质量与安全事故应急预案》,指出事件二中的质量与安全事故等级。事故发生后,施工单位、项目法人的上报程序有无不妥之处?施工单位编制的基坑开挖专项施工方案的报批过程有无不妥之处?如有,请分别说明理由。

3.根据水利系统文明建设工地的相关规定,施工单位在施工现场大门口悬挂的“五牌一图”分别是什么?

4.该工程是否符合申报水利系统文明建设工地的基本条件?为什么?指出并改正申报工作中还有哪些不妥之处。

【正确答案】 : 1.(1)施工单位使用一辆3.0t的小型载重汽车,将800kg的雷管、炸药等爆破器材集中装运至施工现场不妥。改正:应该使用特殊车辆运输爆炸物品,雷管、炸药应分开运输。

(2)现场使用起重能力为1.0t的小型起重设备,一次将上述爆破器材卸至地面不妥。

改正:根据相关规定,用起重设备卸载爆炸物品,一次起吊重量不能超过起重设备总起重量的50%,雷管、炸药应该分别保存。

2.(1)事件二中的质量与安全事故等级为重大事故。

(2)施工单位、项目法人的上报程序无不妥之处。

(3)施工单位编制的基坑开挖专项施工方案的报批过程不妥。

理由:本工程是深基坑开挖,基坑开挖专项施工方案应该由施工单位组织专家进行技术论证通过后由施工单位技术负责人审批后报总监理工程师审批。

3.施工单位在施工现场大门口悬挂的“五牌一图”分别是工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工牌和工程施工平面图。

4.(1)该工程符合申报水利系统文明建设工地的基本条件。

原因:满足”工程项目已完成的工程量,应达全部建筑安装工程量的20%及以上“这个要求。(2019年教材P243)

(2)施工单位向水利部申报水利系统文明建设工地不妥。

改正:应该由项目法人申报。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】【2011年真题】(20分)

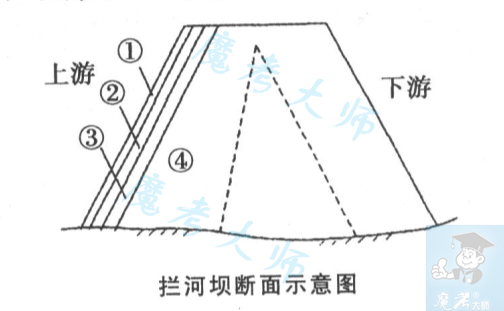

某大(2)型水利枢纽工程由拦河坝、溢洪道、泄洪隧洞、发电引水隧洞等组成。拦河坝为混凝土面板堆石坝,坝高为80m。拦河坝断面示意图如下图所示。

施工过程中发生如下事件:

事件一:施工单位进驻工地后,对石料料场进行了复核和规划,并对堆石料进行了碾压试验。面板混凝土采用滑动模板施工。

事件二:混凝土面板堆石坝施工完成的工作有:A为面板混凝土的浇筑;B为坝基开挖;C为堆石坝填筑;D为垂直缝砂浆条铺设;E为止水设置。

事件三:混凝土面板施工前,施工单位根据面板的分块情况,并依据下列原则设计滑动模板:①适应面板条块宽度和滑模平整度要求;②满足施工振捣和压面的需要;③安装、运行、拆卸方便灵活等。

事件四:混凝土面板设计采用金属止水,施工单位将金属止水采取搭接方式直接制作及安装。面板混凝土脱模后,立即采取洒水的方法养护,持续养护28天。

问题:

1.指出拦河坝断面示意图拦河坝坝体分区中①~④部位的名称。

2.根据《混凝土面板堆石坝施工规范》(DL/T5128-2009),指出事件一中石料料场复核的主要内容。

3.指出事件二中A、B、C、D、E工作适宜的施工顺序(用工作代码和箭线表示)。

4.指出事件三中混凝土滑动模板设计的原则还有哪些。

5.指出事件四中施工方面的不妥之处,并说明正确做法。

【正确答案】 : 1.拦河坝坝体分区中,①为混凝土面板,②为垫层,③为过渡层,④为主堆石区。

2.石料料场复核的主要内容包括:(1)料场的质量符合设计要求。(2)料场的数量符合填筑的要求。

3.A、B、C、D、E工作适宜的施工顺序为B→C→D→E→A。

4.混凝土滑动模板设计的原则还有稳定性、强度、刚度。

5.(1)混凝土面板设计采用金属止水,施工单位将金属止水采取搭接方式直接制作及安装不妥。

改正:应该采用焊接的方式。

(2)面板混凝土脱模后,立即采取洒水的方法养护,持续养护28天不妥。

改正:应该养护到蓄水为止或者至少90天。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】【2011年真题】(30分)

富民渠首枢纽工程为大(1)型水利工程,枢纽工程土建及设备安装标招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,其中关于投标人资格要求的部分内容如下:

(1)投标人须具备水利水电工程施工总承包一级及以上资质,年检合格,并在有效期内;

(2)投标人项目经理须由持有一级建造师执业资格证书和安全生产考核合格证书的人员担任,并具有类似项目业绩;

(3)投标人注册资本金应不低于投标报价的10%;

(4)水利建设市场主体信用等别为诚信。

招标文件规定,施工临时工程为总价承包项目,由投标人自行编制工程项目或费用名称,并填报报价。A、B、C、D四家投标人参与投标,其中投标人A填报的施工临时工程分组工程量清单如下表所示。

经过评标,投标人B中标,发包人与投标人B签订了施工承包合同,合同条款中关于双方的义务有如下内容:

(1)负责办理工程开工报告报批手续;

(2)负责提供施工临时用地;

(3)负责编制施工现场安全生产预案;

(4)负责管理暂估价项目承包人;

(5)负责组织竣工验收技术鉴定;

(6)负责提供工程预付款担保;

(7)负责投保第三者责任险。

工程具备竣工验收条件后,竣工验收主持单位组织了工程竣工验收,项目法人随后主持了档案专项正式验收,并将档案专项验收意见提交竣工验收委员会。

问题:

1.指出并改正已列出的对投标人资格要求的不妥之处。符合投标人资格要求的水利建设市场主体信用级别有哪些?

2.投标人A填报的施工临时工程分组工程量清单中,哪些工程项目或费用不妥?说明理由。

3.背景资料合同条款列举的双方义务中,属于承包人义务的有哪些?

4.按验收主持单位分类,本工程档案验收属于哪类验收?指出并改正档案专项正式验收组织中的不妥之处。

【正确答案】 : 1.(1)对投标人资格要求的不妥之处及改正如下:①项目经理对一级建造师要求不够具体。改正:应是水利水电专业一级建造师。

②注册资本金应不低于投标报价的10%不妥。改正:一级资质等级企业注册资本金应不低于20%。

(2)符合投标人资格要求的信用级别有AAA、AA、A三个级别。

2.(1)工程项目或费用不妥之处为:围堰土工试验费,场内交通费,施工生产用电费用,施工临时房屋。(2)理由:不能单独列项。

3.合同条款列举的双方义务中,属于承包人义务的有:

(1)负责编制施工现场安全生产预案;

(2)负责管理暂估价项目承包人;

(3)负责提供工程预付款担保;

(4)负责投保第三者责任险。

4.(1)档案正式验收属于政府验收中的专项验收。

(2)竣工验收后才进行正式档案验收不妥,应提前或与竣工验收同步进行;正式竣工验收由项目法人主持验收不妥,应由竣工验收主持单位的档案业务主管部门负责。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】【2011年真题】(30分)

川河分洪闸为大(2)型工程,项目划分为一个单位工程。单位工程完工后,项目法人组织监理单位、施工单位成立了工程外观质量评定组。评定组由4人组成,其中高级工程师2名,工程师1名,助理工程师1名。竣工验收主持单位发现评定组织工作存在不妥之处并予以纠正。

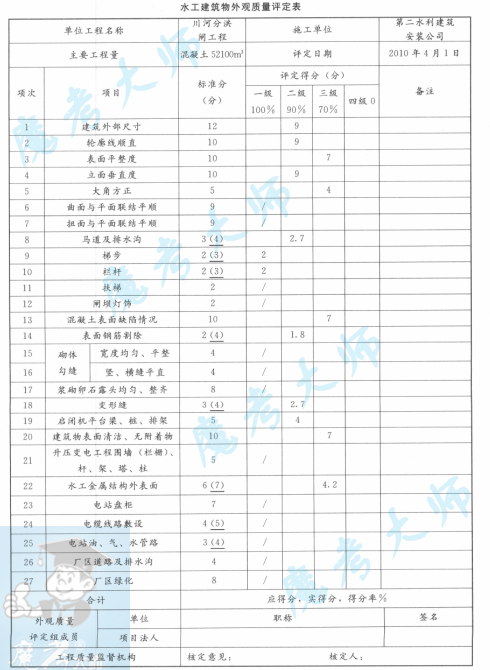

评定组对工程外观质量进行了评定,部分评定结果见水工建筑物外观质量评定表(见下表)。单位工程质量评定的其他有关资料如下:

(1)工程划分为1个单位工程,9个分部工程。

(2)分部工程质量全部合格,优良率为77.8%。

(3)主要分部工程为闸室段分部工程、地基防渗和排水分部工程。其中,闸室段分部工程质量为优良。

(4)施工中未发生质量事故。

(5)单位工程施工质量检验与评定资料齐全。

(6)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。

问题:

1.根据《水利水电工程施工质量检验与评定规程))(SL176-2007)有关规定,指出工程外观质量评定组织工作的不妥之处,并提出正确做法。

2.在背景资料的水工建筑物外观质量评定表中,数据上的“一”(如“(4)”)和空格中的“/”各表示什么含义?

3.根据《水利水电工程施工质量检验与评定规程》(SL1762007)有关规定,指出水工建筑物外观质量评定表中各项次“评定得分”的错误之处,并写出正确得分。(有小数点的,保留小数点后1位,下同)

4.根据背景资料中的水工建筑物外观质量评定表,指出参加评分的项次;计算表中“合计”栏内的有关数据。

5.根据背景资料评定本单位工程的质量等级,并说明理由。

【正确答案】 : 1.(1)评定组由4人组成不妥。

改正:大型工程评定组成员应不少于7人。

(2)助理工程师1名不妥。

改正:评定组成员应具有工程师以上技术职称或相应执业资格。

2.(1)数据上的“—”表示:量大时,标准分采用括号内的数值;量小时,标准分采用括号外的数值。

(2)空格中的“/”表示:本工程中该项内容不作检测。

3.(1)“建筑外部尺寸”得分为9,错误。应为10.8。

(2)“大角方正”得分为4,错误。应为3.5。

(3)“启闭机平台梁、桩、排架”得分为4,错误。应为4.5。

4.(1)参加评分的项次:1、2、3、4、5、8、9、10、13、14、18、19、20、22。(2)应得90分,实得73.2分,得分率81.3%。

5.(1)本单位工程的质量等级为合格。

(2)理由:外观质量得分率81.3%,大于合格标准70%,小于优秀标准85%。三个主要分部工程全部合格,只有一个优良小于优良标准90%的要求。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
