如果其计划工期与计算工期相等,表明总时差最小的为0

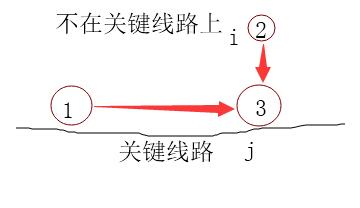

且工作i-j的完成节点在关键线路上,如下图,1-3在关键线路上,2-3只有3节点在关键线路上。

1-3的自由时差=总时差=0

而2-3的自由时差不一定为0,根据本工作的总时差=本工作的总时差+紧后工作总时差的最小值

因紧后工作一定有一个是关键工作,所以紧后工作的总时差最小值为0,即2-3的本工作的总时差=本工作的自由时差

因此,不论是1-3还是2-3,他们的总时差一定等于自由时差,论证完毕!希望大家转发的时候多宣传一下来源于魔考大师,感谢!

有人问:A哪里错了

答:你看一下2-3这个工作就知道了,他的自由时差不一定为0

【系统解析2】: 下载离线版

用户讨论列表:
用户 :匿名
内容:
137这位在乱说了,别误导大家
发表时间:2020-04-20 09:01:48 引用 支持 (0)不支持 (0) 下载离线版
用户 :13730871814
内容:
别管他,这题外行出的,计算工期等于计划工期,总时差等于自由时差等于零
发表时间:2020-02-27 01:05:01 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
尼玛
发表时间:2019-11-09 12:55:26 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
本总=本自+后总。题意后总=0, 题目又是语文老师出的。
发表时间:2019-09-09 16:16:52 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
本工作的总时差=本工作的自由时差+紧后工作总时差的最小值
发表时间:2018-08-19 10:30:24 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
解题思路与答案相互矛盾
ios客户端用户:应该是:本工作的总时差=本工作的自由时差 紧后工作总时差的最小值 吧?
