试题       这道题原始版本如下:

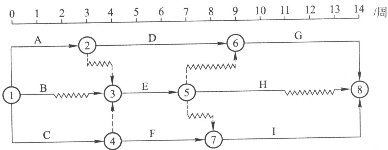

某工程双代号时标网络计划如下图所示,如果B、D、I三项工作共用一台施工机械且必须按顺序开展施工活动,则该方案的( )。

【答案】:D 下载离线版
【解析】: 下载离线版 2019版教材P138
2018版教材P140

把关键线路画了出来,一共是二条,表明DI均在关键线路上,所以不能延长,如果有延长,肯定工期会延长

再看B工作,自由时差为3,总时差为3+1=4,所以,在优先保证D工作的情况下,可以在第2天进场,持续1天的工作完成后,机械交给D工作,这样BD是无缝交接的。

因为DI均在关键线路上,D是在第9天完成,所以I工作要使用机械必须等D完成了以后才用,故I工作有延长1周,这样机械在施工现场没有闲置,但是总的工期会延长1周

解释,B工作的那个时间画的到底是1.5还 1天并不是太清楚,但并不影响计算的结果,如果是1天,则自由时关划3天,如果是1.5天,则总时差是3.5天,不影响计算的结果

有人说:解析错误,因为A完成以后才能进行D工作,而不是机械有空就能开始D工作

答:A完成以后才能进行D工作,这是必须满足的。同时在A完成以前,B工作在第2天开始,在第3天结束

有人说:D工作必须要在A工作完成以后才能进行啊。即使B已经完成,也不能拿到D直接用的

答:D工作可以选择晚开始,不一定要第一天开始,他可以第二天开始,你觉得呢?

点击观看魔考易错题视频>
【系统解析2】: 下载离线版

用户讨论列表:
用户 :匿名
内容:
如果按网络图显示机械进场时间,B工作开工机械进场,D工作第三周才开始,就应该选C,
发表时间:2020-08-21 21:48:02 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
试题不在考试大纲范围内
ios客户端用户:单位天?周?题干不严谨机械到底那天进厂?没说明应该选C
发表时间:2020-07-26 10:55:15 引用 支持 (0)不支持 (0) 下载离线版
用户 :
内容:
提干没有说最早进厂时间?所以默认迟进厂一天?所以选择D?
发表时间:2020-03-07 07:33:09 引用 支持 (0)不支持 (0) 下载离线版
用户 :
内容:
这个题解释瞎讲,题目是按周计算,解释按天讲,能一样吗
发表时间:2019-07-23 14:32:35 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
这个视频讲解也是瞎胡乱讲
发表时间:2019-07-22 14:36:04 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
这个题目刚开始我选的C,解析很多东西都写的没用,只有一点它的意思就是这个施工机械晚两天进场的话,B干完D就可以刚好接上,我们很多人选C是因为没有考虑这个机械什么时候进场的问题
发表时间:2019-07-17 17:27:04 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
B的自由时差是2天吧?
发表时间:2019-07-01 22:02:32 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
我局的也是C
发表时间:2019-06-28 22:49:34 引用 支持 (0)不支持 (0) 下载离线版
用户 :lht7216
内容:
波浪线是自由时差
发表时间:2019-06-21 09:41:37 引用 支持 (0)不支持 (0) 下载离线版
用户 :
内容:
答案是C
发表时间:2019-06-20 12:42:29 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
ios客户端用户:
发表时间:2019-05-28 07:51:17 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
ios客户端用户:既然是说该方案,那机械在第二周进场进行B项工作,还叫该方案吗?
发表时间:2019-05-24 22:01:26 引用 支持 (0)不支持 (0) 下载离线版
用户 :
内容:
建议单位统一
发表时间:2019-05-10 21:27:31 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
B可以不在第一天就开始,可以晚进场,这样可以无缝衔接~
发表时间:2019-03-21 10:57:15 引用 支持 (0)不支持 (0) 下载离线版
用户 :
内容:
上上面那位同学正确!应该闲置一周,总工期延误一周!C答案
发表时间:2019-01-16 21:15:32 引用 支持 (0)不支持 (0) 下载离线版
用户 :
内容:
上上面那位同学正确!应该闲置一周,总工期延误一周!C答案
发表时间:2019-01-16 21:15:30 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
第三天在打酱油呢
发表时间:2018-11-01 18:52:23 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
B工作可以不在0时刻开始,利用自由时差,B在第三天时候完成,完成后直接开始D工作,可以不休息,但是!我想说一句 这个图的时标真的对不准啊!
发表时间:2018-08-01 19:52:00 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
工期会延误1周,这个没问题。但机械怎么会没有闲置呢?B干完了D又不能开始,不是闲置是什么????
发表时间:2018-07-30 14:40:30 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
b自由时差是1天,总时差是2天吧,
