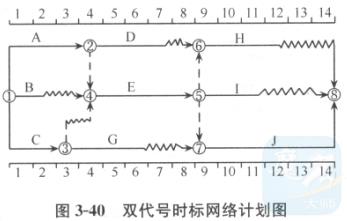

在图3-40所示双代号时标网络计划中,如果C、E、H三项工作因共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为()周。
本题考查的是机械待在现场最短时间,机械在现场工作时间,最小机械闲置时间T1=EFH-LSC=13-(0+1)=12,机械在现场工作时间T2=DC+DE+DH=3+5+4=12,最小机械闲置时间△T=T1-T2=12-12=0。
C工作按最迟时间进场,即第2天进场,这样因其总时差为1,所以CE之间是没有闲置的。E干完以后,紧接着给H来做,也没有闲置,所以闲置时间为0
