试题       这道题原始版本如下:
【答案】:C 下载离线版
【解析】: 下载离线版 2019版教材P130
2018版教材P132

最迟开始时间,是指在不影响整个任务按期完成的前提下,工作必须开始的最迟时刻。

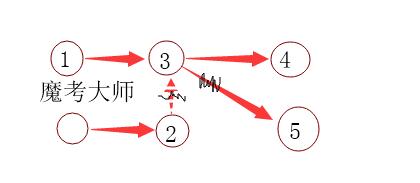

说明一下,假定工作1-3和工作2-3共用一个完成节点3

2-3的自由时差和总时差都是2,那么也就是说,2-3工作完成以后,还要再等1-3完成,后续的工作才能开展。从这个情形来判断,3节点作为完成节点,是不是要等1-3和2-3全部完成以后,后续的工作才能开始?

所以,它应该是以3为完成节点的工作最迟完成的时间的最大值。

有人说:最迟时间有最迟开始和最迟结束,为什么就不是最迟开始呢?而且答案解释的也是最迟开始,真看不懂了

答:这里可太深奥了。继续上面的例子:

1-3和2-3共用一个节点3,其紧后的工作有3-4和3-5

3-4开始了,但3-5还没有开始,所以3这里应该标注的是3-4的最迟开始时间(也就是2-3和1-3的最迟完成时间的最大值),而不是3-5的时间,明显3-5的最迟开始时间要晚于3-4(相当于3-5还可以再打回游戏,泡一下妹纸)。

所以,肯定不是以3为开始节点的最迟开始时间。

【系统解析2】: 下载离线版

用户讨论列表:
用户 :
内容:
是最迟结束也是后面工作的最迟开始,如果不结束后年哪个工作也开始不了,最迟结束和最迟开始是相对而言的,我很生气,哼!
发表时间:2019-09-10 16:19:37 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
是不是题干有错误
发表时间:2019-09-02 22:09:10 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
你成功把我搅晕了。你解释似乎本身就是错误的,你画 的那个图就根本不是双代号网络计划图,节点内根本不应该是工作项目,而是一项工作的开始时间和结束时间,红色箭头才代表工作项目和工作时间!!!!!!!!!!!!!!!!!!!!
发表时间:2019-08-06 16:00:37 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
ios客户端用户:能出点人看的懂的题目么
发表时间:2019-07-30 08:40:27 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
脑筋急转弯
发表时间:2019-07-23 11:53:09 引用 支持 (0)不支持 (0) 下载离线版
用户 :
内容:
题干牛头不对马嘴。说个“最迟开始时间”会死。
发表时间:2019-07-16 18:31:30 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
ios客户端用户:题干有误
发表时间:2019-07-14 21:54:35 引用 支持 (0)不支持 (0) 下载离线版
用户 :yinhansen
内容:
请你不要不懂装懂
发表时间:2019-07-09 00:57:19 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
我想说这解说也是个半吊子,都最迟开始来还自由时差、总时差,再不开始都影响工期了,自由个屁,最迟就是最迟,不管最迟开始开始最迟完成,超了都影响总工期
发表时间:2019-07-08 12:01:28 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
超级SB题 硬生生的搞出一个概念来
发表时间:2019-07-01 19:27:12 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
题目的意思也就是指该节点确定为最迟完成时间后对指向该节点的工作都适用,如果是最迟开始时间的话,其后面的工作可能最迟开始时间比该节点还迟
发表时间:2019-06-10 09:48:56 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
ios客户端用户:3-5可以泡妹子影响3最迟开始嘛,3-4肯定要开始了,要,按大的来,所以3的最迟开始时间不然影响4
发表时间:2019-04-09 20:49:45 引用 支持 (0)不支持 (0) 下载离线版
用户 :匿名
内容:
什么破题,让人看不懂
发表时间:2019-04-08 12:12:42 引用 支持 (0)不支持 (0) 下载离线版
用户 :liushuiwuchen
内容:
如果题目是问,节点的最迟完成时间,那么b是否正确
发表时间:2018-08-18 23:18:42 引用 支持 (0)不支持 (0) 下载离线版
