2016年一级建造师《铁路工程管理与实务》临考预测(一)新

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共120分)

【案例题1】(20分)

某铁路工程A标段长度为30km,包括路基土石方50000m3,大桥1座,小桥涵10
座。铺轨架梁由建设单位单独发包。路基工程中,里程DKO+OOO~DK9+000主要为路
基挖方,DK9+000~DK11+000段为1座特大桥,DK11+000~DK18+000段主要为路
基填方,包括小桥涵6座,DK18+000~DK25+000段主要为路基挖方,DK25+000~
DK30+000段为路基填方,包括4座小桥涵。施工部署、施工方案的确定及项目管理工
作有以下情况:
1.施工部署由项目经理主持,根据工程特点及施工队间的综合平衡,分解为4个工
区,DK0+000~DK10+000为第一工区,DK10+000~DK18+000为第二工区,
DK18+000~DK25+000为第三工区,DK25+000~DK30+000为第四工区。
2.DK0+000~DK9+000路堑多为土、石傍山路堑,拟采用全断面开挖。由于该区段
周围没有居民,对于边坡高度大于20m的坚硬岩石拟采用洞室爆破法施工。对于土质路堑
采用由下而上纵向全宽逆坡开挖。为加快工程进度,条件适宜地段可采用掏底开挖法。
3.路堤填筑采用“三阶段,四区段,八流程”的方案施工。具体为:
三阶段即准备阶段、施工阶段、整修阶段;
四区段即填土区段、()、压实区段和();
八流程即()、地基处理、()、摊铺整平、()、碾压密实、()和路基
修整。
4.填筑包心路堤时,将渗水性强的填料填筑在堤心,将渗水性弱的填筑在路堤两侧。
对于普通路堤填筑每一层时,渗水性强的沙砾土填在中间,渗水性弱的黏性土填在两侧。
5.在该路基的碎石桩地基处理工程中选取其中的1000根碎石桩作为一个检验批,碎
石桩桩径允许偏差为-50mm(一般项目),在监理工程师组织的检查验收时抽取50根桩
检测,发现其中有10根桩的直径比设计桩径小50mm以上,其中有1根桩比设计桩径小
100mm以上。
问题:
1.本项目施工任务分解正确吗?如不正确,请指出其不妥之处。
2.路堑施工方法是否正确?如不正确,请一一指出。
3.请填写出路堤填筑“三阶段,四区段,八流程”中括号中的正确工作程序名称。
4.背景4中所述填筑路堤中不同填料的填筑存在哪些不妥之处?
5.路基碎石桩的该检验批能否通过验收?为什么?并简述检验批验收的组织程序。
【正确答案】 : 主要不妥之处在于:应考虑路基土石方的调配,一般挖填相间段应放在一个工区,以
便土方填挖平衡;不应将DK9+000~DK11+000段特大桥中间划段。
2.路堑施工方法不正确。
(1)土、石傍山路堑不应采用全断面开挖,而应是纵向台阶开挖法;
(2)对于路堑石方开挖,严禁采用洞室爆破法施工,对于边坡高度大于20m的坚硬
岩石可采用光面、深孔、预裂爆破;
(3)对于土质路堑不应采用由下而上纵向全宽逆坡开挖,而应是由上而下纵向全宽逐
层顺坡开挖;
(4)土质路堑施工严禁掏底开挖。
3.整平区段;检测区段;施工测量;分层填土;洒水晾晒;检测签证。
4.(1)填筑包心路堤时将渗水性强的填料填筑在堤心,将渗水性弱的填筑在路堤两侧
不妥,应将渗水性弱的填在堤心,将渗水性强的填在两侧。(2)不同种类的填料不得混杂
填筑,每一水平层的全宽应采用同一种填料。
5.不能。根据《验标》规定,“如果有允许偏差的项目是一般项目,则允许有20%检
测点的实测值超出给定允许偏差范围,但最大偏差不得大于给定的允许偏差值的1.5倍”。
碎石桩桩径允许偏差为-50mm,就是要求80%及以上的桩的桩径不允许比设计值小
50mm,允许有≤20%的桩比设计值小50mm,但最大不允许小75mm。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)

某施工单位中标一座铁路大桥(施工范围不含图中阴影部分),该桥跨越某三级通航河
流,主跨为下承式钢梁,架桥机运梁车均可以在上面行驶。边跨为32m简支T形梁,要

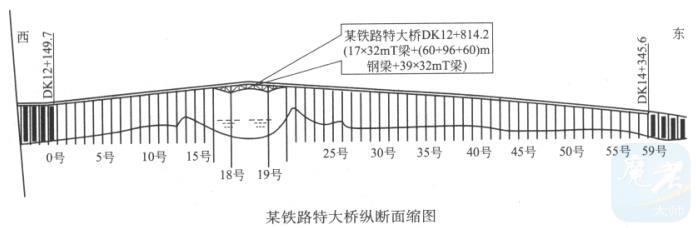

求现场制梁,采用公铁两用架桥机架梁,工期要求20个月,孔跨布置详见下图。

问题:
1.简述主跨钢梁的施工技术方案。
2.简述边跨梁部工程施工步骤及投入的主要机械(除公铁两用架桥机外)。
3.简述T梁预制的质量控制重点。
4.该特大桥控制工期的部位和分部工程是哪些?

【正确答案】 : (1)在18号、19号墩完成后,自墩顶向两侧进行悬拼;
(2)墩顶段拼装后,在钢梁顶部对称安装2台移动吊机,循环提升钢梁杆件;
(3)采用定向扭矩扳手对高强钢螺栓施拧,采用扭矩系数法控制预紧力;
(4)钢梁出厂前完成二度底漆,一度面漆,拼装完成后施作一度面漆,现场采用长臂
式喷漆机喷涂。
2.边跨梁部工程施工步骤及投入的主要机械:
(1)边跨梁部工程施工步骤为:
①梁场建设;
②预制梁;
③首三孔梁架设;
④架桥机拼装;
⑤运梁;
⑥架桥机架梁;
⑦桥面系安装。
(2)投入的主要施工机械设备有:梁场移梁龙门,梁场拌合机,张拉千斤顶,运梁车。
3.T梁预制的质量控制重点有:
(1)梁体混凝土强度、弹性模量;
(2)梁体外形尺寸;
(3)梁体预埋件位置;
(4)梁体防水层质量;
(5)梁体外观质量。
4.该特大桥控制工期的部位和分部工程是:控制工期的部位有两处,一是特大桥主
跨,包括主跨基础、墩身和钢梁架设;二是边跨简支T梁,包括T梁预制、架设。
align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

主跨被列为控制性工程是因为深水桥墩及大跨钢梁,边跨简支T梁被列为控制性工程
是因为铁路32m简支T梁采用公铁两用架桥机架设,架梁、制梁有一定的难度,本案例
32m简支T梁规模大、数量多。

【案例题3】(20分)

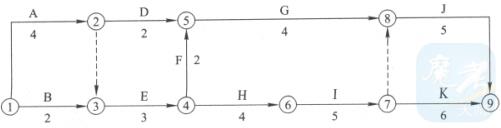

某建设工程合同工期为25个月,经总监理工程师批准的施工总进度计划如下图所示。

当该计划执行至7个月末时,发现施工过程D已完成,而施工过程E拖后两个月。由于E工作延误是承包人自身原因造成,故应采取工期-成本优化方式压缩后续关键工作持续时间保证目标工期。压缩某些施工过程的持续时间,各施工过程的直接费用率及最短持续时间见下表。

问题:
1.请说明施工过程E的实际进度是否影响原计划总工期?为什么?
2.在不改变各施工过程逻辑关系的前提下,采取工期-成本优化,原进度计划的最
优调整方案是什么?为什么?此时直接费用将增加多少万元?

【正确答案】 :

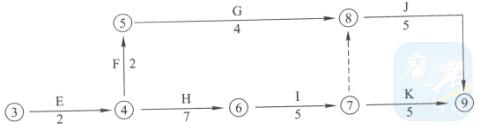

1.计算时间参数如下图所示。关键线路为①-②-③-⑥-⑦-⑨。由于E为关键
工作,原计划总时差为0,所以,拖后2个月,影响工期2个月。
2.进度计划调整(工期-成本优化):
根据背景,按工期费用优化方法调整7个月后的进度计划。

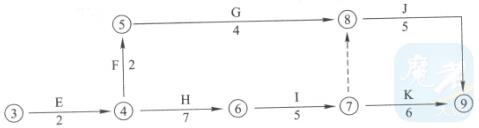

(1)执行7个月后的剩余网络计划如下图所示:

(2)确定缩短工作:可缩工作有H、I、K。△Cmin=4.0万元/月,即首先缩短K工作。
(3)确定缩短时间:△Dk个月。
(4)直接费用增加值:C1=4.0×1天=4.0万元。
(5)绘出新的网络计划如下图所示:

(6)第二次调整:可缩工作H、I、J+K。
△Cmin=4.5万元/月
即缩短Ⅰ工作:△D6-7=2个月
因为达到原计划的工期只需缩短1个月,所以,只缩短1个月工作,直接费增加到:
C2=C1+4.5×1天=8.5万元
故得出:缩短I、K两项工作各1个月为最优调整方案,既可满足工期要求,又是所
增费用最少,此时直接费增加8.5万元。

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(30分)

某单线铁路隧道要求工期36个月,全长7.5km,只有进出口有进洞条件,隧道中间
高洞口低,出口洞口段有20m长的坡积层,厚度较厚;进口段为风化岩有部分节理判定
为Ⅲ级围岩,进洞施工时为旱季。
问题:
1.该隧道进洞应采取什么措施?简述其施工步骤。
2.隧道应采用何种施工方案?
3.请简述该隧道洞身段的主要施工步骤。
4.列表叙述本隧道主要施工安全控制重点。
【正确答案】 :

1.进口宜采取小导管超前注浆加固围岩,台阶法短进尺开挖,锚喷支护紧跟,初期支护尽早封闭成环的进洞措施。其施工步骤为:(1)小导管注浆;(2)上台阶开挖;(3)隧道拱顶锚喷支护;(4)下台阶开挖;(5)边墙锚喷支护;(6)底部开挖;(7)仰拱施作。

出口宜采取长管棚支护,短进尺开挖,锚喷支护紧跟,尽早成环的技术措施,其施工步骤为:(1)长管棚钻孔、插管、注浆;(2)围岩开挖;(3)格栅架立;(4)混凝土喷射;(5)底部开挖;(6)仰拱施作。

2.采用的施工方案是:进出口两个作业面同时掘进,进口采取小导管注浆超前支护的方法进洞,出口采取长管棚超前支护的方法进洞,洞身采取全断面开挖,锚喷初期支护,有轨出碴,扒碴机装岩、电动车牵引梭矿车运碴,初期压入式通风,后期混合式通风,液压台车进行模筑衬砌。

3.该隧道洞身段的主要施工步骤是:(1)开挖;(2)通风;(3)出碴;(4)支护;(5)仰拱与填充;(6)挂铺防水板;(7)衬砌;(8)沟槽。

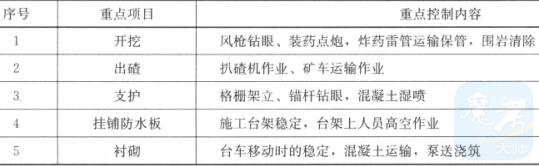

4.主要施工安全控制重点见下表:

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】(30分)

某客运专线铁路工程,采用CRTSⅡ型板式无砟轨道。施工过程中,由于建设单位赶
工期,施工单位组织不力,造成部分无砟轨道返工,影响工期1个月,造成直接经济损失
为250万元人民币。
问题:
1.根据《铁路建设工程质量事故处理规定》,该事故属于什么等级?假设施工单位负
有重要责任,该施工单位应承担多少经济损失?
2.客运专线铁路轨道工程的质量管理措施有哪些?
3.根据《高速铁路轨道工程施工质量验收标准》的规定,桥上的CRTSⅡ型板式无
砟轨道共有几个验收分项?并说明分项名称。
【正确答案】 : (2)承担事故直接经济损失的50%以下。
2.轨道工程的质量管理措施:
(1)轨道工程采用的主要材料、构配件和设备,施工单位应对其外观、规格、型号和
质量证明文件等进行验收,并经监理工程师检查认可。凡涉及结构安全和使用功能的,施
工单位应进行检验,监理单位按规定进行平行检验或见证取样检测。
(2)各工序应按施工技术标准进行质量控制,每道工序完成后,施工单位应进行检
查,并形成记录。
(3)工序之间应进行交接检验,上道工序应满足下道工序的施工条件和技术要求。相
关专业工序之间的交接检验应经监理工程师检查认可,未经检查认可或检查不合格的不得
进行下道工序施工。
3.桥上无砟轨道的验收分项一共是7项,即:
(1)滑动层、硬泡沫塑料板;(2)桥上混凝土底座;(3)轨道板铺设;(4)水泥沥青砂浆
灌注;(5)轨道板纵向连接;(6)侧向挡块;(7)轨道板锚固和剪切连接。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 5 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页



   本大题所有小题如下:
您目前得分:1分
