【案例题1】(20分)

某广场地下车库工程,建筑面积18000㎡。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-99-0201)签订了施工承包合同,合同工期140天。工程实施过程中发生了下列事件:

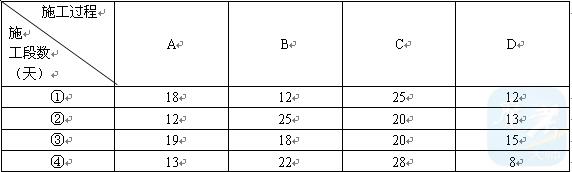

事件一:施工单位依据相关的技术资料,合同工期编制了施工进度计划。施工进度计划中,将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:

事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件三:在施工过程中,该工程所在地连续下了6天特大暴雨(超过了当地近10年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万;
(2)施工机械设备重新购置和修理费用29万;
(3)人员伤亡善后费用62万;
(4)工期顺延6天。
事件四:施工总承包单位将地下连续墙工程分包给某具有相应资质的专业公司,未报建设单位审批;依合同约定将装饰装修工程分别分包给具有相应资质的三家装饰装修公司。上述分包合同均由施工总承包单位与分包单位签订,且均在安全管理协议中约定分包工程安全事故责任全部由分包单位承担。
问题:
1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
2.事件一中,列式计算流水施工的计算工期是多少天?能否满足合同工期的要求?
3.事件一中,编制施工进度计划的主要依据除了技术资料、合同工期,还有哪些主要依据?
4.事件二中,指出专项施工方案实施中有哪些不妥之处?说明理由。
5.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。
6.指出事件四中的不妥之处,并说明理由。

【正确答案】 :

1.流水步距采用累加错位相减求最大值法计算
AB之间的流水步距计算过程如下:

AB之间的流水步距为18天;

BC之间的流水步距计算过程如下:

BC之间的流水步距为12天;

CD之间的流水步距计算过程如下:

CD之间的流水步距为53天;

2.计算工期=18+12+53+12+13+15+8=131天
本工程合同为140天,计算工期小于合同工期,满足要求。
3.编制依据还有施工图纸、施工方案、施工条件、现场气象条件、施工定额等。
4.模板工程专项方案施工存在以下不妥:
①专项方案由施工项目负责人批准后实施不妥。应由企业质量、安全等部门审核,交由企业技术负责人签字后,报总监理工程师审批后实施。
②实施过程中仅安排施工项目技术负责人现场监督不妥,应由专职安全管理人员现场监督。
5.施工单位索赔要求中:
工程清理修复费用18万元索赔成立;施工机械设备损失29万索赔不成立;人员伤亡善后费用62万不成立;工期索赔6天成立。
因特大暴雨属不可抗力,工程清理修复费用由发包人承担;施工单位自身的设备、人员伤亡损失由施工单位承担;工期应予顺延。
6.不妥之处如下:
1)地下连续墙工程分包未报建设单位审批不妥:按照建筑法的规定,专业分包应取得业主的同意。
2)安全管理协议约定分包工程安全事故责任由分包承担不妥;应由总包负责现场的安全,分包单位配合总包的安全管理。

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
某市建筑集团公司承担一栋20层智能化办公楼工程的施工总承包任务,层高3.3 m,其中智能化安装工程分包给某科技公司施工。在工程主体结构施工至第18层、填充墙施工至第8层时。该集团公司对项目经理部组织了一次工程质量、安全生产检查。部分检查情况如下。
(1)现场安全标志设置部位有:现场出入口、办公室门口、安全通道口、施工电梯吊笼内。
(2)杂工班外运的垃圾中混有废弃的有害垃圾,
(3)临边作业前,安全员制定了安全技术措施。
(4)施工过程中,项目经理按照《施工用电检查评分表》对现场用电进行了检查。
(5)施工方案中,用水量的计算只考虑了消防用水量。
问题:
1.指出施工现场安全标志设置部位中的不妥之处。
2.对施工现场有毒有害的废弃物应如何处置?
3.临边作业的安全技术措施有哪些?
4.现场用电检查的项目有哪些?何谓三级配电方式?
5.该工程还需考虑哪些类型的临时用水?在该工程临时用水总量中,起决定性作用的是哪种类型的临时用水?
【正确答案】 : 2.对施工现场有毒有害的废弃物应分类送到专门的有毒有害废弃物中心销纳。
3.临边作业的安全技术措施:
(1)在进行临边作业时,必须设置安全警示标志。
(2)基坑周边、尚未安装栏杆或栏板的阳台周边、无外脚手架防护的楼面与屋面周边、分层施工的楼梯与楼梯段边、龙门架、井架、施工电梯或外脚手架等通向建筑物的通道的两侧边、框架结构建筑的楼层周边、斜道两侧边、料台与挑平台周边、雨篷与挑檐边、水箱与水塔周边等处必须设置防护栏杆:挡脚板并封挂立网进行封闭。
(3)临边外侧靠近街道时,除设防护栏杆、挡脚板、封挂立网外,立面还应采取荆笆等硬封闭措施,防止施工中落物伤人。
4.施工用电检查项目包括:外电防护、接地与接零保护系统、配电箱与开关箱、现场照明、配电线路、电器装置、变配电装置和用电档案8项内容。
配电系统应采用配电柜或总配电箱、分配电箱、开关箱三级配电方式。
5.该工程除了应考虑消防用水之外,还应考虑现场施工用水量、施工机械用水量、施工现场生活用水量、生活区生活用水量,起决定性作用的是消防用水。 align='center'/>
【考生答案】 :   1、施工现场安全标志设置部位的不妥有:办公室门口、电梯吊笼内。 2、对施工现场有害的废弃物要密封好,然后专车送到环境局指定的地方进行填埋。 3、临边作业的安全技术有:戴好安全帽、绑好安全带。 4、现场用电检查项目有
【得分】 : 0
【本题解析】 :

【案例题3】(20分)
某工程项目,在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标。
评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术经济专家3人。
评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;其他施工单位的投标文件均符合招标文件要求。
建设单位最终确定G施工单位中标,并在中标通知书发出后第45天,与该G单位按照《建设工程施工合同(示范文本)》签订了施工合同,之后双方又另行签订了一份合同价款比中标价降低10%的协议。
工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48小时内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元:总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。
问题:
1.在施工招标资格预审中,建设单位以A施工单位是外地企业为由不同意其参加投标是否正确?说明理由。
2.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法,
3.判别B、D、F、H四家施工单位的投标是否为有效标?说明理由。
4.指出建设单位在施工招标和施工合同签订过程中的不妥之处,并说明理由,
5.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用(不考虑保险因素)?
【正确答案】 : 理由:《招标投标法》规定,招标人不得以不合理的条件限制和排斥潜在投标人,不得对潜在投标人实行歧视待遇,所以招标人以投标人是外地企业的理由排斥潜在投标人是不合理的。
2.施工招标评标委员会组成的不妥之处:
①建设行政管理部门的招投标管理办公室主任参加不妥;
理由:评标委员会由招标人的代表和有关技术、经济方面的专家组成。
正确做法:投标管理办公室主任不能成为评标委员会成员。
②政府提供的专家库中抽取的技术经济专家3人。
理由:评标委员会中的技术经济等方面的专家不得少于成员总数的2/30
正确做法:至少有4人是技术经济专家。
3.B施工单位的投标不是有效标。
理由:评标委员会发现投标人的报价明显低于其他报价时,应当要求该投标人作出书面说明并提供相关证明材料,投标人不能合理说明的应作废标处理。
D施工单位的投标是有效标。
理由:投标报价大写与小写不符属细微偏差,细微偏差修正后仍属有效投标。
F施工单位的投标书不是有效标。
理由:检验标准与方法不符招标文件的要求,属未作实质性响应的重大偏差。
H施工单位的投标书是有效标。
理由:某分部下程的报价有个别漏项属细微偏差,应为有效标书(1.0分)。
4.建设单位在施工招标和施工合同签订过程中的不妥之处:
①中标通知书发出后第45天签订施工合同:
理由:《招标投标法》规定,招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同,所以第45天不符合规定。
②双方又另行签订了一份合同价款比中标价降低10%的协议。
理由:《招标投标法》规定,招标人和中标人不得再行订立背离合同实质性内容的其他协议。案例中降低中标价的10%属背离合同实质性内容。
5.安装调试阶段发生的火灾属于不可抗力。
建设单位和施工单位承担的损失或费用如下:
①工程本身损失150万元由建设单位承担;
②100万元的待安装设备的彻底报废由建设单位承担;
③G施工单位人员烧伤的医疗费及补偿费15万元由G施工单位承担;
④租赁的设备损坏赔偿10万元由G施工单位承担;
⑤其他单位临时停放在现场的价值25万元的汽车被烧毁由建设单位承担;
⑥G施工单位停工5天应相应顺延工期;
⑦施工机械闲置损失2万元由G施工单位承担;
⑧必要的管理保卫人员费用支出1万元由建设单位承担;
⑨工程所需清理、修复费用200万元由建设单位承担。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(20分)
某小区内拟建一座6层普通砖混结构住宅楼,外墙厚370mm,内墙厚240mm,抗震设防烈度7度。某施工单位于2009年5月与建设单位签订了该工程总承包合同。合同工程量清单报价中写明:瓷砖墙面积为1000㎡,综合单价为110元/㎡。合同约定,若实际个程量超出清单工程量10%,超出部分调价系数为0.9。
事件一:该工程的基坑采用1:3放坡大开挖,土钉支护。基坑施工过程中,现场通过合理的降水措施,保证了基坑施工的安全。
事件二:现场需安装一台物料提升机解决垂直运输问题,物料提升机运到现场后,项目经理部按照技术人员提供的装配图集组织安装经验丰富的人员进行安装,安装结束后,现场机务员报请项目经理批准,物料提升机正式投入了使用。
事件三:现场施工过程中为了材料运输方便,在内墙处留置临时施工洞口。内墙上留直槎,并沿墙高每8皮砖(490mm)设置了2φ6钢筋,钢筋外露长度为500mm。
事件四:由于工期紧,装修从顶层向下施工,给水排水明装主管(无套管)从首层向上安装,五层卫生间防水施工结束后进行排水主管安装
事件五:施工过程中,建设单位调换了瓷砖的规格型号,该分项工程施工完成后,经监理工程师实测确认瓷砖粘贴面积为1200㎡,施工单位提出了单价变更申请,但建设单位尚未确认该变更单价。
问题:
1.事件一中,除了土钉支护,还有哪些支护方式。(至少写出4种);地下水控制的方法通常有哪些?
2.事件二中,物料提升机使用是否符合要求?说明理由。
3.事件三中,砖墙留槎的质量控制是否正确?说明理由。
4.事件四中,五层卫生间防水存在什么隐患?说明理由。
5.计算事件五中墙面瓷砖粘贴分项工程的实际综合单价与合价,
【正确答案】 : 1.除了土钉支护外,还有钢板桩、排桩、挡土墙、逆作拱墙、锚杆等支护方式。地下水的控制方法包括:集水明排、真空井点降水、喷射井点降水、管井降水、截水回灌等。
2.一是要先编写方案,二是有资质的安装队伍:三是要检测合格后,取得政府部门颁发的《准用证》
3.不正确。7度抗震地区,钢筋外露长度为1000mm,端部还应做180度弯钩。
4.存在漏水隐患。因为后续施工破坏了防水层的整体性:
5.实际合价为:1000×(1+10%)×110+(1200-1000×(1+1000)×110×0.9=130900元
实际综合单价=130900/1200=109.08元/㎡ align='center'/>
