一二级建造师考试网

您好,欢迎您进入唯才网考试中心

用户: 匿名  2025年05月20日

返回首页 |  设为首页  |  加入收藏

027-88605621

2007年一级建造师《水利水电工程管理与实务》执业资格考试真题

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共100分)

【案例题2】【2007年真题】(20分)

背景资料:某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:

(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;

(2)保留金在施工期逐月按当月工程款的5%扣留;

(3)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。

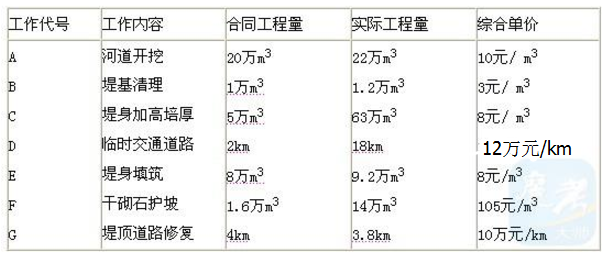

经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见表1。

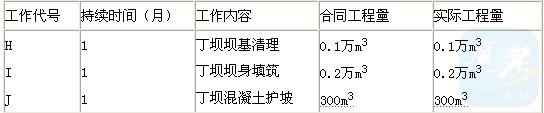

工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,箕坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束:丁坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,混凝土护坡单价为300元/立方米,丁坝工程量不参与工程量变更。各项工作的工程量、持续时间见表2。

问题:

1.计算该项工程的合同总价、工程预付款总额。

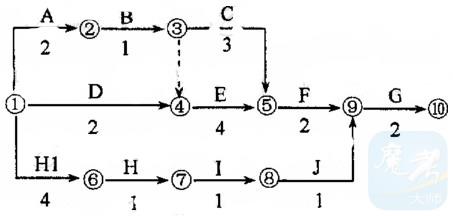

2.绘出增加丁坝后的施工网络计划。

3.若各项工作每月完成的工程量相等,分别计算第6、7两个月的月工程款、预付款扣回款额、保留金扣留额、应得付款。(保留二位小数)

【正确答案】 : 1.(共7分)

  原合同总价=20×10+1×3+5×8+2×12+8×8+1.6×105+4×10=539万元(2分)

  预付款总额=539×20%=107.8万元(2分)

  新增丁坝后,合同总价应包括丁坝的价款,合同总价变为:

  539+0.1×3+0,2×8+0.03×300=549.9万元(3分)

  2.(共4分)

增加丁坝后施工网络计划见图。

(给分点:H前有4个月的等待时间(HI)并与起点节点相连(1分);箭线编号从小到大(1分);丁坝工作的紧后工作为G工作(1分);丁坝工作顺序为H→I→J(1分)。

3.(共9分)

  (1)第6个月施工的工作为C、E、I

  工程为(6.3×8+03×8×0.9+9.2/4×8+0.2×8=36.56万元(1分)

  第6个月以前已扣回的预付款为:

  (22×10+1.2×3+6.3/3×8×2+1.8×12+9.2/8×8×2+0.1×3)×30%=315.9×30%=94.77万元

  36.56×30%=10.97万元<107.8-94.77=13.03万元(1分)

  故第6个月应扣回预付款额为10.97万元(1分)。

  第6个月应扣留保留金为36.56×5%=1.83万元(1分)。

  第6个月工程结算款为36.56-10.97-1.83=23.76万元(1分)。

  (2)第7个月施工的工作为E、J

  工程款为9.2/4×8+0.03×300=27.4万元(1分)

  27.4×30%=8.22万元>13.03-10.97=2.06万元

  故预付款扣回额为量照万元(1分)。

  保留金扣留额:27.4×5%=1.37万元(1分)

  第7个月工程结算款为27.4-2.06=1137=23.97万元(1分)

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】【2007年真题】(20分)

背景资料:某水闸工程建于土基上,共10孔,每孔净宽10m;上游钢筋混凝土铺盖顺水沛方向长15m,垂直水流方向共分成10块:铺盖部位的两侧翼墙亦为钢筋混凝土结构,挡士高度为12m,其平面布置示意图如下:

上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。

在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。

在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新立模、浇筑混凝土等返工处理措施。返工处理耗费工期20天,费用15万元。

在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了分部工程质量评定,评定内容包括原材料质量、中间产品质量等。

问题:

1.指出施工单位在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。

2.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。

3.根据《水利工程质量事故处理暂行规定》,本工程中的质量事故属于哪一类?确定水利工程质量事故等级主要考虑哪些因素?

4.闸室分部工程质量评定的主要内容,除原材料质量、中间产品质量外,还包括哪些方面?

【正确答案】 :   1.(共6分)

  上游翼墙及铺盖的浇筑次序不满足规范要求(2分)。合理的施工安排包括:铺盖应分块间隔浇筑(2分);与翼墙毗邻部位的1#和10#铺盖应等翼墙沉降基本稳定后再浇筑(2分)。

  2.(共5分)

  施工单位在闸墩与牛腿结合面设置施工缝的做法不妥(3分),因该部位所受剪力较大,不宜设置施工缝(2分)。

  3.(共5分)

  本工程中的质量事故属于一般质量事故(2分)。确定水利工程质量事故等级应主要考虑直接经济损失的大小(1分),检查、处理事故对工期的影响时间长短(1分)和对工程正常使用和寿命的影响(1分)。

  4.(共4分)

  闸室分部工程质量评定的主要内容还包括:单元工程质量;质量事故;混凝土拌合物质量;;金属结构及启闭机制造;机电产品等(答对一项得1分,满分4分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】【2007年真题】(30分)

背景材料:陈村拦河闸设计过闸流量2000立方米/s,河道两岸堤防级别为1级,在拦河闸工程建设中发生如下事件:

事件1:招标人对主体工程施工标进行公开招标,招标人拟定的招标公告中有如下内容:

1、投标人须具备提防工程专业承包一级资质,信誉佳,财务状况良好,类似工程经验丰富。

2、投标人必须具有××省颁发的投标许可证和安全生产许可证。

3、凡有意参加投标者,须派员持有关证件于2006年6月15日上午8:00-12:00,下午14:30-17:30向招标人购买招标文件。

4、定于2006年6月22日下午3:00在×××市新华宾馆五楼会议室召开标前会,投标人必须参加。

事件2:由于石材短缺,为满足工期的需要,监理人指示承包人将护坡型式由砌石变更为混凝土砌块,按照合同约定,双方依据现行水利工程概(估)算编制管理规定编制了混凝土砌块单价,单价中人工费、材料费、机械使用费分别为10元/立方米、389元/立方米、1元/立方米。受混凝土砌块生产安装工艺限制,承包人无力完成,发包人向承包人推荐了专业化生产安装企业A作为发包人。

事件3:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单如下表所示:

问题:

1.指出上述公告中的不合理之处。

2.友包人向承包人推荐了专业化生产安装企业A作为分包人,对此,承包人可以如何处理?对承包人的相应要求有哪些?

3.若其他直接费费率取2%,现场经费费率取6%,间接费费率取6%,企业利润率取7%,计算背景材料中每立方米混凝土砌块单价中的其他直接费、现场经费、间接费、企业利润。(保留二位小数)

4.指出施工期第1月结算工程量清单中结算工程量(全额)不妥之处,并说明理由。

【正确答案】 : 1.(共8分,各2分)
①堤防工程专业承包一级的资质要求不合理;
②××省投标许可证的要求不合理;
③招标文件的出售时间不合理,必须5个工作日;
④投标人必须参加标前会的要求不合理。
2.(共6分)
①承包人可以同意。(1分)。承包人必须与分包人A签订分包合同(1分),并对分包人A的行为负全部责任(1分)。
②承包人有权拒绝(1分)。可以自行选择分包人(1分),承包人自行选择分包人必须经发包人书面认可(1分)。
3.(共9分)
其他直接费:(10+389+1)×2%=8元/m3(2分)
现场经费:(10+389+1)×6%=2.4元/m3(2分)
间接费:(10+389+1+8+24)×6%=-25.92元/m3(2分)
或(10+389+1)×(1+2%+6%)×6%=25.92元/m3(2分)
企业利润:(10+389+1+8+24+25.92)×7%(2分)=32.05元/m3(3分)
或(10+389+1)×(1+2%+6%)×(1+6%)×7%=32.05元/m3(3分)
4.(共7分)
①补充勘探费用不应计入(1分)。承包人为其临时工程所需进行的补充勘探费用由承包人自行承担(1分)。
②不可避免的土方开挖超挖量不应计入(1分)。该费用已包含在基坑土方开挖单价中(1分)。
③以合同工程量作为申报结算工程量有错误(1分)。合同工程量是合同工程估算工程量(1分),结算工程量应为按设计图示尺寸计算的有效实体方体积量(1分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】【2007年真题】(30分)

背景资料:某装机容量50万kw的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力坝,坝高60mm,坝体浇筑施工期近2年,施工导流采取全段围堰、隧洞导流的方式。

施工导流相关作业内容包括:①围堰填筑;②围堰拆除;③导流隧洞开挖;④导流隧洞封堵;⑤下闸蓄水;⑥基坑排水;⑦截流。

围堰采用土石围堰,堰基河床地面高袒为1400m。根据水文资料,上游围堰施工期设计洪水位为150.0m,经计算与该水位相应的波浪高腹为2.8m。

导流隧洞石方爆破开挖采取从两端同时施工的相向开挖方式。根据施工安排,相向开挖的两个工作面在相距20m距离放炮时,双方人员均需撤离工作面;相距10m时,需停止一方工作,单向开挖贯通。

工程蓄水前,由有关部门组织进行蓄水验收,验收委员会听取并研究了工程度汛措施计划报告、工程蓄水库区移民初步验收报告等有关方面的报告。

问题:

1.指出上述施工导流相关作业的合理施工程序(可以用序号表示);

2.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。

3.根据《水工建筑物地下开托工程施工技术规范》,改正上述隧洞开挖施工方案的不妥之处。

4.根据蓄水验收有关规定,除度汛措施计划报告、库区移民初步验收报告外,验收垂自会还应听取并研究哪些方面的报告?

【正确答案】 :   施工导流作业的合理施工顺序为:

  ③导流隧洞开挖→⑦河道截流→①围堰填筑→⑥基坑排水→②围堰拆除→⑤下闸蓄水→④导流隧洞封堵。(答出③→⑦、⑦→①、①→⑥、⑥→②、②→⑤、⑤→④各2分,满分10分)

  2.(共10分)

  该围堰的建筑物级别应为生级(2分)。原因:其保护对象为2级建筑物(1分),而其使用年限不足两年(1分),其围堰高度不足50.0m(1分)。

  围堰堰顶高程应为施工期设计洪水位与波浪高度及堰顶安全加高值之和(2分),4级土石围堰其堰顶安全加高下限值为0.5m(2分),因此其堰顶高程应不低于150+2.8+0.5=153.3m(1分)。

  3.(共4分)

  根据规范要求,相向开挖的两个工作面在相距30m距离放炮时,双方人员均需撤离工作面;在相距15m时,应停止一方工作,单向开挖贯通。(各2分)

  4.(共6分)

  验收委员会还应听取建设、设计、施工、监理、质量监督等单位的报告以及工程蓄水安全鉴定报告。(每项1分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 4 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页

   本大题所有小题如下:
您目前得分:40分
