【案例题1】(20分)

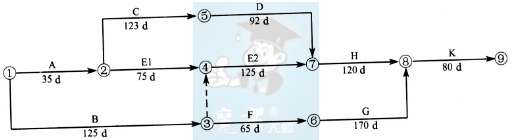

某水利工程经监理工程师批准的施工网络进度计划如下图(单位:d)所示。

合同约定:若工程工期提前,奖励标准为10000元/d;若工程工期延误,支付违约金标准为10000元/d。
当工程施工按计划进行到第110d末时,因承包人的土方开挖机械设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:
方案一:修复设备。设备修复后E工作继续进行,修复时间是20d。
方案二:调剂设备。B工作所用的设备能满足E工作的需要,故使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行。
方案三:租赁设备。租赁设备的运输安装调试时间为10d。设备正式使用期间支付租赁费用,其标准为350元/d。
【问题】:
1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
2.若各项工作均按最早开始时间施工,简要分析采用哪个施工调整方案较合理。
3.根据分析比较后采用的施工调整方案,绘制调整后的施工网络进度计划并指出关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示已完成工作,E2表示未完成工作)。
4.土方开挖机械有哪些?选择土方开挖运输机械时的原则是什么?

【正确答案】 :

1.计划工期为450d,E工作的总时差为15d,关键线路为A→C→D→H→K(或①→③→④→⑥→⑦→⑧)。
2.分析:方案一,设备修复时间20d,E工作的总时差为15d,影响工期5d,且增加费用1×5=5(万元)。
方案二,B工作第125d末结束,E工作将推迟15d完成,但不超过E工作的总时差(或计划工期仍为450d,不影响工期),不增加费用。
方案三,租赁设备安装调试10d,不超过E的总时差(或不影响工期),但增加费用为43750元(350元/d×125d=43750元)。
三个方案综合比较,方案二合理。
3.

关键线路:①→③→④→⑦→⑧→⑨(或B→E2→H→K)。
关键线路:①→②→⑤→⑦→⑧→⑨(或A→C→D→H→K)。
4.开挖机械:挖掘机、装载机、推土机和铲运机。
选择原则:考虑工程量的大小,选用容量大、数量少、型号规格单一的机械,便于管理和修配。

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
施工总承包单位中标某水闸工程后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地水行政主管部门报送了夜间施工许可申请,并对附近居民进行了公告。
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用照明灯进行施工。
施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
【问题】:
1.施工总承包单位开工是否妥当?说明理由。
2.事件1~3中,施工总承包单位的做法是否妥当?说明理由。
3.指出事件4中的错误,写出正确做法。
4.分包合同条款能否规避施工总承包单位的付款责任?说明理由。
5.补充协议的约定是否合法?说明理由。
【正确答案】 : 理由:施工图设计文件未经审查批准的,不得使用。
2.事件1中,施工总承包单位的做法不妥当。
理由:不应该同时担任两个项目的项目经理。
事件2中,施工总承包单位的做法不妥当。
理由:水利建设工程主要建筑物的主体结构工程不得进行分包,而本事件中总承包单位以包工包料的形式将全部结构工程分包给劳务公司,不符合规定,况且还分包给不具有相应资质条件的分包单位。
事件3中,施工总承包单位的做法不妥当。
理由:在城市市区范围内从事建筑工程施工,如需夜间施工的,在办理了夜间施工许可证明后,才可以进行夜间施工,并公告附近社区居民。
3.事件4中的错误与正确做法如下:
(1)错误:底板混凝土浇筑施工时,基坑四周未设临边防护。
正确做法:应设置防护栏杆、挡脚板并挂立网进行封闭。
(2)错误:工人从配电箱中接出220V电源,使用行灯照明进行施工。
正确做法:使用行灯照明时,电压不得超过36V。
4.分包合同条款不能规避施工总承包单位的付款责任。
理由:因为分包合同是由总承包单位与分包单位签订的,不涉及建设单位,总承包单位不能因建设单位未付工程款为由拒付分包单位的工程款。
5.补充协议的约定不合法。
理由:建设工程实行施工总承包的,总承包单位应当对全部建设工程质量负责,总承包单位与分包单位对分包工程的质量承担连带责任;由总承包单位对施工现场的安全负总责,总承包单位与分包单位对分包工程的安全生产承担连带责任。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)
某水利水电工程治涝面积为100万亩(1亩=667m2)。泵站采用肘型进水流道,平直管出水流道,下部为块基型墩墙式结构,上部为排架式结构。施工过程中有如下事件:
事件1:施工中,上、下脚手架的斜道搭设在了有外电线路的一侧,并且工程的外则边缘与外电架空线路的边线间的最小安全操作距离小于规定要求。在施工最外侧部位时,因距离外电架空线路太近,导致现场施工人员发生触电伤亡事故,1人死亡,2人重伤。
事件2:基坑开挖前,施工单位项目部编制了施工组织设计,其部分内容如下:
(1)施工用电由系统电网接入,现场安装变压器一台;
(2)泵室基坑采用1:2坡比明挖施工,基坑深度7.5m;
(3)泵室底板、墩墙施工采用钢管脚手架支撑,中间设施工通道;
(4)混凝土浇筑采用塔式起重机进行垂直运输。
事件3:为防止泵站底板、流道及墩墙开裂,施工单位组织制定了“减少混凝土发热量、降低混凝土人仓温度、加速混凝土散热”等温控措施。
【问题】:
1.根据《水利水电工程等级划分及洪水标准》(SL252-2017),说明本工程等别、工程规模及泵站建筑物级别。
2.改正事件1中表述的不妥之处,判断事件1中的质量与安全事故等级,施工中对于用电达不到规定的最小距离的部位应采取的措施有哪些?
3.在事件2明确的工程部位中,哪些部位或设备应设置安全警示标志?
4.事件3中,施工单位可采用哪些方法加速混凝土散热?
【正确答案】 : 2.(1)施工中,上、下脚手架的斜道严禁搭设在有外电线路的一侧;
(2)一般事故;
(3)对达不到规定的最小距离的部位,应采取停电作业或增设屏障、遮拦、围栏、保护网等安全防护措施,并悬挂醒目的警示标志牌。
3.事件2明确工程部位中应设置安全警示标志的有:临时用电设施(变压器)、事故起重机械(塔式起重机)、脚手架、施工通道口、基坑边沿等。
4.加速混凝土散热方法有:
(1)确定合理的混凝土浇筑层厚和间歇期;
(2)在混凝土内预埋水管通水冷却。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(30分)

某河道治理工程施工面向社会公开招标。某公司参加了投标,中标后与业主签订了施工合同,为总价合同。在开展工程投标及施工过程中有如下事件:

事件1:编制投标报价文件时,通过工程量复核,把措施项目清单中围堰工程量12000m3修改为10000m3,并编制了单价分析表如下。

事件2:该公司拟订胡××为法定代表人的委托代理人,胡××组织完成投标文件的编制,随后为开标开展了相关准备工作。
事件3:2011年11月,围堰施工完成,实际工程量为13000m3,在当月工程进度款支付申请书中,围堰工程结算费用计算为13000×7.56=98280(元)。
事件4:因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,业主向该公司推荐了具备相应资质的分包人。
【问题】:
1.指出围堰填筑单价分析表中A、B、C分别代表的费用名称。
2.事件2中,该公司为开标开展的相关业务准备工作有哪些?
3.事件3中,围堰工程结算费用计算是否正确?说明理由。如不正确,给出正确结果。
4.根据《水利建筑工程施工分包管理规定》,事件4中该公司对业主推荐分包人的处理方式有哪几种?分别写出其具体做法。

【正确答案】 : 2.该公司的标书,不得逾期送达或者未送达指定地点;标书必须按照招标文件要求密封;投标人的法定代表人或委托代理人准备本人身份证件及证明文件。
3.围堰工程结算费用计算不正确。理由:临时工程采用总价合同,结算费用应采用总价结算。正确的围堰工程结算费用计算方法为:10000×7.56=75600(元)。
4.该公司对业主推荐分包人的处理方法有:该公司同意,则应该由该公司与分包人签订分包合同,并对该推荐分包人的行为负全部责任;该公司不同意,则可由该公司自行选择分包人,但需经业主书面认可。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
