一二级建造师考试网

您好,欢迎您进入唯才网考试中心

用户: 匿名  2025年06月23日

返回首页 |  设为首页  |  加入收藏

027-88605621

2017年二级建造师《水利水电工程管理与实务》执业资格考试真题

( 试卷总分:120 分 ; 共有3大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共80分)

【案例题1】(20分)

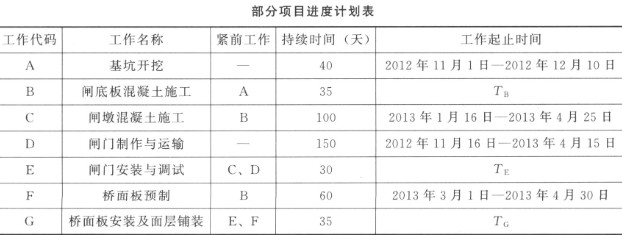

承包人与发包人依据《水利水电工程标准施工招标文件》(2009年版)签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日。承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间),见下表。

工程施工中发生如下事件:

事件一:由于承包部分施工设备未按计划进场,不能如期开工,监理人通知承包人提交进场延误的书面报告。开工后,承包人采取赶工措施,A工作按期完成,由此增加费用2万元。

事件二:监理人在对闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。B工作于2013年1月20日完成,返工增加费用2万元。

事件三:发包人负责闸门的设计与采购,因闸门设计变更,D工作中闸门于2013年4月25日才运抵工地现场,且增加安装与调试费用8万元。

事件四:由于桥面板预制设备出现故障,F工作于2013年5月20日完成。除上述发生的事件外,其余工作均按该进度计划实施。

问题:

1.指出进度计划表中TB、TE、TG所代表的工作起止时间。

2.事件一中,承包人应在收到监理人通知后多少天内提交进场延误书面报告?该书面报告应包括哪些主要内容?

3.分别指出事件二、事件三、事件四对进度计划和合同工期有何影响,指出该部分项目的实际完成日期。

4.依据《水利水电工程标准施工招标文件》(2009年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由。

【正确答案】 : 1.(1)TB:2012年12月11日-2013年1月15日。(2)TE:2013年4月26日-2013年5月25日。(3)TG:2013年5月26日—2013年6月30日。

2.(1)承包人应在接到监理人通知后7天内提交一份说明其进场延误的书面报告,报送监理人。(2)该书面报告应说明不能及时进场的原因和补救措施。

3.(1)事件二中,B工作计划工期延误5天,合同工期延误5天。事件三中,D工作计划工期延误10天,合同工期不影响。事件四中.F工作计划工期延误20天,合同工期不影响。(2)该工程实际完成日期是2013年7月5日。

4.(1)承包人可向发包人索赔工期0天,索赔费用8万元。(2)理由如下:①事件一,承包人责任,不能索赔赶工费用。②事件二,B工作延误5天,承包人责任,不能索赔工期和费用。③事件三,D工作延误10天,发包人责任,但D工作总时差是25天,未超过总时差,故不可索赔工期,可以索赔费用8万元。④事件四,F工作延误20天,承包人责任,不能索赔工期。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)

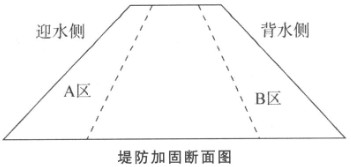

某堤防加固工程划分为一个单位工程,工程建设内容包括堤防培厚、穿堤涵洞拆除重建等。堤防培厚采用在迎水侧、背水侧均加培的方式,如下图所示。根据设计文件,A区的土方填筑量为12万m3,B区的土方填筑量为13万m3。

施工过程中发生如下事件:

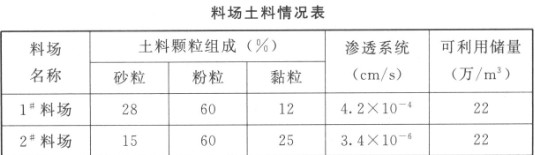

事件一:建设单位提供的料场共2个。1#料场位于堤防迎水侧的河道滩地,2#料场位于河道背水侧,两料场到堤防运距大致相等。施工单位对料场进行了复核,料场土料情况如下表所示,施工单位拟将1#料场用于A区,2#料场用于B区,监理单位认为不妥。

事件二:穿堤涵洞拆除后,基坑开挖到新涵洞的设计建基面高程。施工单位对开挖单元工程质量进行自评合格后,报监理单位复核。监理工程师核定该单元工程施工质量等级并签证认可。质量监督部门认为上述基坑开挖单元工程施工质量评定工作的组织不妥。

事件三:某混凝土分部工程有50个单元工程,单元工程质量全部经监理单位复核认可。50个单元工程质量全部合格,其中优良单元工程38个;主要单元工程以及重要隐蔽单元工程共20个,优良19个。施工过程中检验水泥共10批、钢筋共20批、砂共15批、石子共15批,质量均合格。混凝土试件:C25共19组、C20共10组、C10共5组,质量全部合格。施工中未发生过质量事故。

事件四:单位工程完工后,施工单位向项目法人申请进行单位工程验收,项目法人拟委托监理单位主持单位工程验收工作,监理单位提出,单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定。

问题:

1.事件一中施工单位对两个土料场应如何进行安排?说明理由。

2.说明事件二中基坑开挖单元工程质量评定工作的正确做法。

3.依据《水利水电工程施工质量检验与评定规程》(SL176-2007),根据事件三提供的资料,评定此分部工程的质量等级,并说明理由。

4.指出并改正事件四中的不妥之处。

【正确答案】 : 1.(1)1#料场用于B区,2#料场用于A区。(2)理由:A区位于迎水侧,防渗要求高,2#料场土料渗透系数小,有利于防渗;B区位于背水侧,排水要求高,1#料场土料渗透系数大,便于排水。

2.基坑开挖单元工程经施工单位自评合格、监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。

3.(1)优良。(2)理由:单元工程质量全部合格,其中优良率为76%,大于70%,主要单元工程以及重要隐蔽单元工程质量优良率为95%,大于90%,且未发生过质量事故。中间产品质量全部合格,混凝土试件质量达到优良等级(当试件组数小于30时,试件质量合格)。

4.(1)项目法人拟委托监理单位主持单位工程验收工作不妥当。理由:单位工程验收应由项目法人主持。(2)单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定不妥当。理由:单位工程验收应在单位工程施工质量检验与评定的基础上进行,并不是等单位工程验收后再进行评定。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)

五里湖大沟属淮海省凤山市,万庄站位于五里湖大沟右堤上,装机流量16.5m3/s,堤防级别为4级,配3台轴流泵,总装机3×355kW=1065kW。

在工程建设过程中发生如下事件:

事件一:招标文件设定投标最高限价为3000万元,招标文件中有关投标人资格条件要求如下:(1)有企业法人地位,注册地不在凤山市的,在凤山市必须成立分公司。(2)必须具有水利水电工程施工总承包三级及以上企业资质,近5年至少有2项类似工程业绩,类似工程指合同额不低于2500万元的泵站施工(下同)。(3)具有有效的安全生产许可证,单位主要负责人必须具有有效的安全生产考核合格证。(4)拟担任的项目经理应为二级及以上水利水电工程专业注册建造师,具有有效的安全生产考核合格证,近5年至少有一项类似工程业绩。(5)拟担任的项目经理、技术负责人、质量负责人、专职安全生产管理人员、财务负责人必须是本单位人员(须提供缴纳社会保险的证明);项目经理不得同时担任其他建设工程施工项目负责人;专职安全生产管理人员须具有有效的安全生产考核合格证。(6)单位信誉良好,具有淮海省水利厅BBB级以上信用等级,且近1年在“信用中国”网站上不得有不良行为记录。(7)近3年无行贿犯罪档案记录;财务状况良好。某投标人以上述部分条款存在排斥潜在投标人,损害自身利益为由,在投标截止时间前第7天向行政监督部门提出书面异议。

事件二:某投标文件中,基坑开挖采用1m3挖掘机配5t自卸车运输2km,其单价分析表部分信息如下表所示。

问题:

1.根据《水利水电工程等级划分及洪水标准》(SL252-2000),指出万庄站的工程等别、工程规模及主要建筑物和次要建筑物的级别。

2.事件一中的哪些条款存在不妥?说明理由。指出投标人异议的提出存在哪些不妥?

3.根据《水利工程设计概估算编制规定(工程部分)》(水总[2014]429号)和《水利工程营业税改征增值税计价依据调整办法》(办水总[2016]132号),指出事件二单价分析表中“费用名称”一列中有关内容的不妥之处。

4.计算事件二单价分析表中的机械使用费。

【正确答案】 : 1.万庄站的工程等别是Ⅲ等,工程规模是中型,主要建筑物的级别是3级,次要建筑物的级别是4级。

2.(1)不妥之处一:有企业法人地位,注册地不在凤山市的,在凤山市必须成立分公司。理由:招标人不得以地域不合理的条件限制、排斥潜在投标人。不妥之处二:必须具有水利水电工程施工总承包三级及以上企业资质。理由:二级企业可承担工程规模中型以下水利水电工程和建筑物级别3级以下水工建筑物的施工。不妥之处三:近5年至少有2项类似工程业绩,类似工程指合同额不低于2500万元的泵站施工。理由:招标人不得以特定行业的业绩、奖项作为加分条件或者中标条件。(2)不妥之处:在投标截止时间前第7天向行政监督部门提出书面异议。理由:潜在投标人对招标文件有异议的,应当在投标截止时间10日前提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。未在规定时间提出异议的,不得再对招标文件相关内容提出投诉。

3.(1)不妥之处一:直接工程费。理由:应改为“直接费”。(2)不妥之处二:现场经费。理由:应改为“其他直接费”。(3)不妥之处三:施工企业管理费。理由:应改为“间接费”。(4)不妥之处四:利润和增值税之间缺少相关费用名称。理由:应在利润和增值税之间增加一栏“材料补差”。(5)不妥之处五:增值税(税率3.22%)。理由:应改为“增值税(税率11%)”。

4.机械使用费=1×200+0.5×110+10×100=1255(元/m")。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(20分)

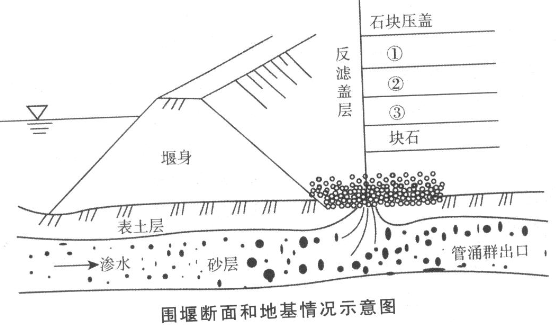

某拦河闸工程最大过闸流量为520m3/s,工程施工采用一次拦断河床围堰导流'围堰断面和地基情况如下图所示。

施工过程中发生如下事件:

事件一:依据水利部“关于贯彻落实《国务院关于坚持科学发展安全发展促进安全生产形势持续稳定好转的意见》,进一步加强水利安全生产工作的实施意见”(水安监[2012]57号),项目法人要求各参建单位强化安全生产主体责任,落实主要负责人安全生产第一责任人的责任,做到“一岗双责”和强化岗位、职工安全责任,确保安全生产的“四项措施”落实到位。

事件二:上游围堰背水侧发生管涌,施工单位在管涌出口处采用反滤层压盖进行处理。反滤盖层材料包括:块石、大石子、小石子、粗砂等,如上图所示。但由于管涌处理不及时,围堰局部坍塌,造成直接经济损失30万元。事故发生后,项目法人根据水利部《关于贯彻质量发展纲要、提升水利工程质量的实施意见》(水建管[2012]581号)规定的“四不放过”原则,组织有关单位制定处理方案,对本工程事故及时进行了处理,并报上级主管部门备案。事故处理后不影响工程正常使用和工程寿命,处理事故延误工期22天。

问题:

1.说明本工程施工围堰的建筑物级别?分别指出围堰断面和地基情况示意图中①、②、③所代表的材料名称。

2.指出事件一中“一岗双责”和“四项措施”的具体内容。

3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),水利工程质量事故共分为哪几类?指出事件二的质量事故类别。

4.事件二中,围堰质量事故由项目法人组织进行处理,是否正确?说明“四不放过”原则的内容。

【正确答案】 : 1.(1)本工程施工围堰的建筑物级别为5级。(2)围堰断面和地基情况示意图中,①代表大石子,②代表小石子,③代表粗砂。

2.(2)“一岗双责”是指对分管的业务工作负责,对分管业务范围内的安全生产负责。(2)“四项措施”是指安全投入、安全管理、安全装备和教育培训。

3.(1)水利工程质量事故分为一般质量事故、较大质量事故、重大质量事故、特大质量事故四类质量事故。(2)事件二的质量事故属于一般质量事故。

4.(1)“围堰质量事故由项目法人组织进行处理”正确。(2)“四不放过”原则内容包括:①事故原因不查清楚不放过;②主要事故责任者和职工未受到教育不放过;③补救和防范措施不落实不放过;④责任人员未受到处理不放过。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 4 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页



   本大题所有小题如下:
您目前得分:36分
