【案例题1】(20分)

某段新建铁路路基工程,主要施工内容为深路堑开挖和软土路堤填筑。其中路堑段长度为200m,最大开挖深度为20m,设计分三级边坡防护,主要地质为粘土和强风化、中风化泥岩,主要工作内容为土石方开挖和边坡防护;路堤所经水塘地段设计采用抛石挤淤处理,基床表层采用级配碎石填筑,工艺流程如图1-1所示。

施工中发生以下事件:

事件一:抛石挤淤施工前,施工单位制定了片石抛填施工方案:拟投入的主要机械设备有自卸汽车、装载机、推土机和挖掘机;石料选用强度坚硬、不易风化的片石,片石尺寸不宜小于25cm,在石料供应困难期间,允许有20%以下的较小片石,但块径不得小于15cm;片石抛填顺序为自两侧向中部抛填,有横坡时自低侧向高侧抛填。

事件二:施工单位在旱季施工该段路堑,并在施工前做好了截、排水系统。由于雨水较少,路堑开挖后边坡较稳,土石方开挖自上而下分层进行,土石方全部开挖完成后自下而上逐级进行了边坡防护施工。

事件三:施工单位在进行路堤填筑碾压施工时,碾压顺序为先中间后两侧,各区段交接处均重叠压实,上下两层填筑接头错开2.5m,纵向搭接压实长度为2.0m。监理工程师发现后要求整改。

问题:

1.指出图1-1中A所代表的区段名称和B所代表的工艺名称。

2.针对事件一中施工方案的不合理之处,给出正确做法。

3.针对事件二中做法的不妥之处,给出正确做法。

4.针对事件三,应如何整改?

【正确答案】 : 1.(1)A:检测区段;(2)B:检验签证。

2.(1)题干中“拟投入的主要机械设备有自卸汽车、装载机、推土机和挖掘机”不完整。正确做法:投入的主要机械设备中应增加重型振动压路机;(2)题干中“片石尺寸不宜小于25cm,”不正确。正确做法:应采用片石尺寸不宜小于0.3m;(3)题干中“片石抛填顺序为自两侧向中部抛填,有横坡时自低侧向高侧抛填”不正确。正确做法:片石抛填顺序应自地基中部向两侧;有横坡时自高侧向低侧抛填。

3.(1)不妥之处:土石方全部开挖完成后自下而上分级进行了边坡防护施工。正确做法:(1)土石方全部开挖完成后自上而下分级进行边坡防护施工;(2)宜采用分级开挖、分级支挡、分级防护和坡脚预加固措施。

4.(1)碾压顺序为先两侧后中间;(2)上下两层填筑接头错开不得小于3.0m。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)

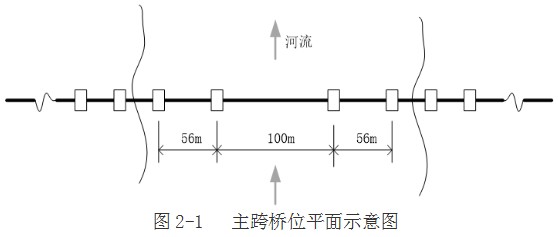

某铁路标段有一座双线桥,主跨为(56+100+56)m连续梁;主墩位于水深5m的河流中,基础为桩基,低桩承台。桥位平面如图2-1所示。

基础施工期较长,施工计划跨汛期作业。混凝土由相邻标段负责提供。施工单位进场后,项目经理部做了以下工作:

工作一、组织技术人员编制了该桥主跨的施工流程,如图2-2所示。

工作二、组织安全工程师和相关人员进行了危险源辨识,摘录会议部分记录如下:(1)若栈桥贝雷梁材料多次重复使用,发生锈损,导致承载能力降低,可能会发生  ① 。(2)若塔吊超重作业,可能会发生  ② 。(3)0#段立模施工中,平台上若没有设置防护围栏,可能会发生  ③ 。(4)若挂篮前移后安装锁定不牢,可能会发生向前  ④ 。

问题:

1.针对图2-2,指出A、B、C、D、E、F所代表的施工工序名称。

2.针对图2-2,完成工序(8)、(9)、(10)、(11)、(12)施工,需要哪些主要施工机械设备?

3.针对工作二,依据《企业职工伤亡事故分类标准》,写出①、②、③、④符合题意的职业伤害事故类别名称。

【正确答案】 : 1.A:钻孔平台搭设,B:清孔,C:安装导管、钢筋笼,D:浇筑承台(承台施工),E:绑扎标准块钢筋,F:预应力张拉。

2.浮吊(吊车)、振动锤、冲抓斗、高压水泵、吸泥机、电焊箱(机)、导管。

3.①坍塌伤害②起重伤害③高空坠落④倾覆(坍塌)伤害

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)

某施工单位承建客运专线某隧道工程,起讫里程为DK38+500~DK42+100,长度为3600m。隧道围岩破碎、软弱,地下水发育,围岩级别为V级,进、出口段洞顶有村庄、水田。按照施工组织设计,施工单位在隧道进、出口各安排一个作业面施工,开挖采用三台阶预留核心土法施工。

施工中发生了以下事件:

事件一:项目经理部编制了《防水板作业要点卡片》,如表3-1所示。表3-1 防水板作业要点卡片卡片编码:隧502上道工序A.

下道工序:  B

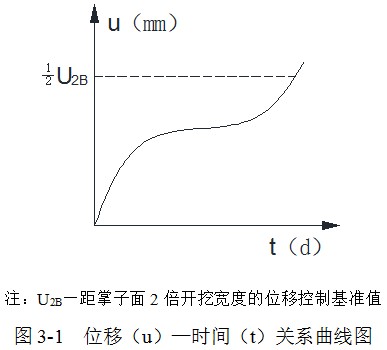

事件二:掌子面开挖至DK39+130时,对DK39+100~DK39+103段进行仰拱开挖,根据DK39+100处的围岩量测数据绘制了位移(u)—时间(t)关系图,发现位移速率不断上升,即d2u/dt2>0,如图3-1所示。

问题:

1.根据背景资料,给出隧道内洞口段合理的施工防排水原则,并说明理由。

2.给出表3-1中A和B所代表的施工工序名称。

3.给出表3-1中C和D所代表的施工控制指标。

4.针对事件二,指出该段围岩所处的状态,并写出应对措施。

【正确答案】 : 1.应按以堵为主,限量排放(或全包防水)的原则进行治水。理由:水土保护(或(1)村庄、水田,(2)隧道局部地段浅埋,围岩破碎)。

2.A:初期支护,B:二次衬砌

3.C:15,D:60。

4.(1)危险(I级管理)状态(2)① 停止掘进(开挖);② 立即撤人;③ 加强临时支护(临时仰拱、喷锚支护、钢架、锚杆等);④ 加强监控(量测)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(30分)

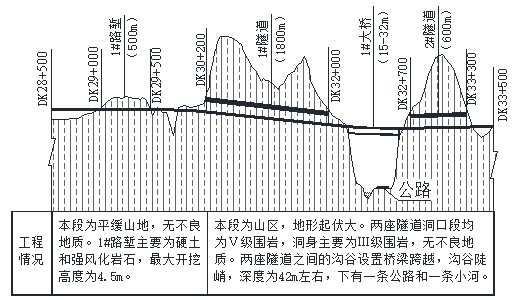

某新建双线铁路客运专线站前工程第二标段起讫里程为DK12+500~DK42+500,正线长度30km,其中DK28+500~DK33+500段的线路纵断面如图4-1所示。

1#大桥的下部结构为钻孔桩基础,桩径1.2m,桩长22~34m;承台为大体积钢筋混凝土结构,施工处于夏季高温期,需在混凝土中掺加高效减水剂。1#大桥的上部结构为15-32m现浇预应力混凝土简支箱梁。简支箱梁施工方法可采用支架法或移动模架法,由施工单位自行选择。1#隧道长1800m,线路纵坡为10‰,根据工期目标、地质情况以及现场条件等,安排进口和出口两个作业面同时施工。

2#隧道长600m,线路纵坡为4‰,安排出口一个作业面施工。第二标段正线铺设跨区间无缝线路,采用CRTSⅡ型板式无砟轨道,共需铺设轨道板9238块。

路基段无砟轨道铺设工艺为:施工准备→测设基桩→A→轨道板粗放、精调→B→轨道板纵向连接→轨道板锚固和剪切连接→挡块施工→质量检查。第二标段工期目标为30个月。

问题:

1.根据背景资料,给出1#路堑应采用的施工方法。

2.根据背景资料,承台混凝土中应掺加什么类型的高效减水剂?说明理由。

3.根据背景资料,1#大桥简支箱梁应选择何种施工方法?说明理由。

4.分别给出1#隧道进口和出口作业面洞内应采取的施工排水方案。

5.第二标段轨道板铺设至少应划分多少个检验批?说明理由。

6.根据背景资料,给出路基段无砟轨道铺设工艺中A和B的工序名称。

【正确答案】 : 1.1#路堑应采用全断面法开挖,采用机械挖装配合自卸车进行施工,不得采用爆破施工。

2.应掺加缓凝型高效减水剂。因为:大体积混凝土在夏季高温期施工时加入缓凝型高效减水剂,能:(1)延缓水泥水化速度,水化热缓慢释放(或延缓凝固速度,放热缓慢均匀);(2)混凝土内部升温速度减缓(或温升减缓),避免内外温差过大造成温度裂缝。

3.应采用移动模架法。因为:(1)若采用支架法,该桥桥墩高,支架不安全(或不稳定)支架施工难度大成本高;(2)该桥两边是隧道预制架设方案,没有场地和运输条件;(3)移动模架法能适应高墩、跨河等特殊地形的现浇梁。

4.因进口作业面洞内为反坡开挖,故采用设置集水池(或坑),多级泵抽排(或接力排出洞外或强制式或机械式)的反坡排水方案。因出口作业面洞内为上坡开挖,故采用排水沟(或边沟),顺坡排水方案。

5.至少462个检验批(2分)因为轨道板铺设是每20块为一个检验批,9238/20=461.9,取462。

6.(1)A的名称为路基支承层(水稳料拌合与摊铺)施工;(2)B的名称为水泥沥青砂浆(或CA砂浆或水泥乳化沥青砂浆)灌注。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】(30分)

某集团公司中标某铁路增建二线工程。主要工程项目有:路基、桥涵、平交改立交等。部分工程情况如下:钢筋混凝土框架涵1处,跨径为1-5.0m,全长25横延米,为一交通涵。下穿既有线,采用顶进施工;既有线为无缝线路,交通涵位置的前后路基两侧采用挖孔桩防护;施工降水采用井点降水;地质为粘土及砂性土。为防止扎(低)头现象发生,在滑板上预留了仰坡,在涵体底板前端预留了船头坡。交通涵顶进施工示意如图5-1所示。

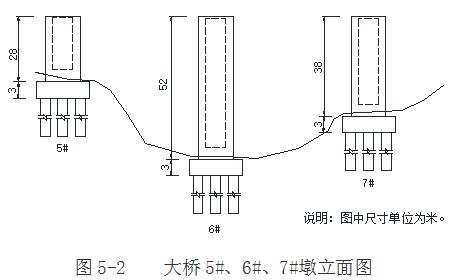

大桥1座,长348.86m,基础均为钻孔桩基,采用冲击钻机成孔;承台模板采用组合式钢模;其中5#、6#、7#墩桩基数量均为12根,墩身为空心薄壁墩,其模板采用翻模。大桥5#、6#、7#墩立面如图5-2所示。

施工过程中,发生以下事件:

事件一:为确保顶进涵施工期间铁路营业线安全,项目经理部拟采取以下措施:1.项目经理、项目总工、安全员由经铁路局营业线安全培训合格的正式职工担任,防护员、带班人员和工班长由劳务分包单位人员担任;2.在监理人员监督下,探明施工范围内的地下光电缆和其它管线路径及深度;3.在既有线路基防护桩施工时,挖孔桩从一端向另一端依次进行开挖,及时灌筑混凝土。

事件二:顶进涵在顶进至15m处,发生涵体扎(低)头。经现场踏勘,基底有水并且地质发生变化,由砂性土变为细砂层。

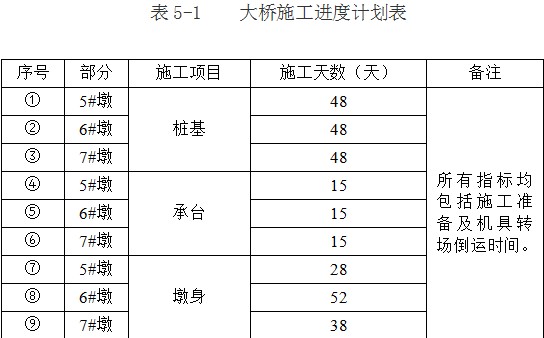

事件三:项目经理部根据设计要求及现场施工条件,对大桥5#、6#、7#墩编制了施工组织设计:桩基施工采用冲击钻机1台,进度指标为4天/根;承台施工采用组合钢模1套,进度指标为15天/个;墩身施工采用翻模1套,进度指标为1m/天。大桥施工进度计划如表5-1所示。计划安排施工顺序为5#墩→6#墩→7#墩,据此按表5-1序号确定了施工关键线路,并计算了施工总天数。

事件四:项目经理部对事件三中施工顺序进行了优化,确定了最优的施工顺序,从而使总施工时间最短。

问题:

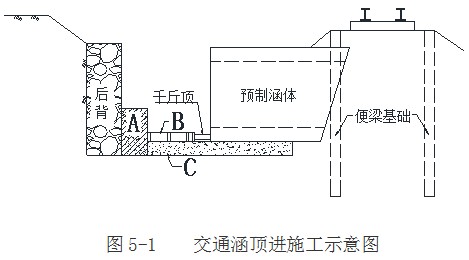

1.写出图5-1中A、B、C所代表的名称。

2.逐条判定事件一中的做法是否正确,如做法错误,请写出正确做法。

3.根据背景资料,给出处理顶进涵扎(低)头的施工措施。

4.给出事件三中施工关键线路及施工天数。

5.给出事件四中优化后的施工顺序。

【正确答案】 :

1.A:后背梁;B:顶铁(顶柱);C:底滑板。

2.(1)不正确。正确做法:除项目经理、项目总工、安全员由经铁路局安全培训合格的正式职工担任外,防护员、带班人员和工班长也应由经铁路局安全培训合格的正式职工担任。(2)不正确。正确做法:应是在设备管理(主权)单位人员监督下,探明施工范围内的地下光电缆和其它管线路径及深度。(3)不正确。正确做法:挖孔桩施工,应间隔开挖,及时灌筑混凝土。

3.(1)加强降水,强化地基承载力;(2)调整涵体上下吃土量(加大底板吃土减少顶板吃土);(3)采取预压桩地基处理,增加地基承载力。

4.(1)关键线路为:①→②→⑤→⑧→⑨;(2)施工天数为:201(天)。

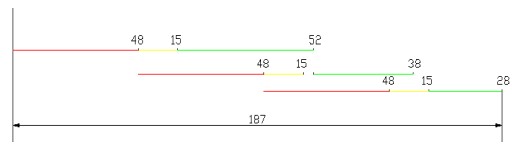

5.施工顺序为:6#墩→7#墩→5#墩,

优化后的工期为187天。

【考生答案】 :
【得分】 : 0
【本题解析】 :
