第3大题:案例解析题(共120分)

【案例题1】【2016年真题】(20分)

背景资料:
某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。

施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在粱板预制完成后,移梁前应对梁板啧涂统一标识,包括预制时间、梁体编号等内容,预制场平面布置示意图如下图所示。

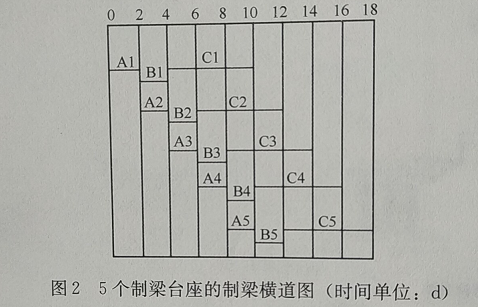

预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)为2天,B工序(模板安装、混凝土浇筑、模板拆除)为2天,C工序(混凝土养生、预应力张拉与移梁)为6天。5个制梁台座的制梁横道图如下图所示。

问题:
1.《梁场布置方案》的审批方式是否正确?如不正确,请改正。
2.预制场平面布置示意图中的D、E、F区的名称各是什么?
3.梁板上还应喷涂什么标识?拌和楼旁需要悬挂的标识、标牌有哪些?
4.计算120片梁板预制的最短流水施工工期。

【正确答案】 : (2)正确做法:场地建设前,施工单位应将《梁场布置方案》报监理工程师审批。
2.预制场平面布置示意图中,D区是制梁区;E区是存梁区;F区是材料加工区。
3.(1)梁板上还应喷涂的标识有:张拉时间、施工单位、部位名称。
(2)拌和楼旁需要悬挂的标识、标牌包括:拌和楼简介牌、混凝土配合比牌、材料标识牌、操作规程、消防保卫牌、安全警告警示牌。
4.120片梁板预制的最短流水施工工期=(120-1)×2+10=248(天)。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】【2016年真题】(20分)

背景资料:
某施工单位承建了一段路基工程,其中K18+220~K18+430设置了一段挡土墙,路基填方高度最高为11m,挡土墙横断面示意图如下图所示。

挡土墙施工流程为:施工准备(含构件C预制)→测量放线→工序A→地基处理→排
水沟施工→基础浇筑→构件C安装→工序B→填料填筑与压实→墙顶封闭。
路基工程施工前项目部进行了技术交底,技术交底工作由项目经理组织,项目总工程师主持实施,向项目部、分包单位的全体施工技术人员和班组进行交底,交底人员和参会人员双方签字确认。技术交底记录部分内容如下:
(1)筋带采用聚丙烯土工带,进场时检查出厂质量证明书后即可用于施工。
(2)聚丙烯土工带的下料长度取设计长度。聚丙烯土工带与面板的连接,可将土工带的一端从面板预埋拉环或预留孔中穿过,折回与另一端对齐,并采用筋带扣在前端将筋带扎成一束。
(3)填土分层厚度及碾压遍数,应根据拉筋间距、碾压机具和密实度要求,通过试验确定。为保证压实效果,所有填筑区域均使用重型压实机械压实,严禁使用羊足碾碾压。
(4)填料摊铺、碾压应从拉筋尾部开始,平行于墙面碾压,然后向拉筋中部逐步进行,再向墙面方向进行,严禁平行于拉筋方向碾压,碾压机具不得在挡土墙范围内调头。
问题:
1.按照挡土墙设置的位置和结构型式划分,分别写出该挡土墙的名称。
2.写出挡土墙施工流程中工序A、工序B与图中构件C的名称,写出挡土墙施工流程中必须交叉进行的工序。
3.项目部组织技术交底的方式是否正确?说明理由。
4.逐条判断技术交底记录内容是否正确,并改正错误。

【正确答案】 : 2.(1)工序A为基坑开挖,工序B为筋带铺设;构件C为墙面板。
(2)挡土墙施工流程中,墙面板安装、筋带铺设、填料填筑与压实等工序是交叉进行的。
3.(1)项目部组织技术交底的方式不正确。
(2)理由:技术交底工作应分级进行、分级管理。
①凡技术复杂的重点工程、重点部位,应由总工程师向主任工程师、技术队长及有关职能部门负责人交底。
②施工队一级的技术交底,由施工技术队长负责向技术员、施工员、质量检查员、安全员以及班组长进行相关的技术交底工作。
③施工员向班组的交底工作,是各级技术交底的关键。
4.第(1)条不正确。正确做法:筋带采用聚丙烯土工带,进场材料应有出厂质量证明书和出厂试验报告单,进场后应取样进行技术指标测定。
第(2)条不正确。正确做法:聚丙烯土工带与面板的连接采用的穿孔方式有单孔穿、上下穿或左右环孔合并穿三种,并以活结绑扎牢固。
第(3)条不正确。正确做法:距加筋土面墙1m范围外,填料采用大中型振动压实机械压实,距加筋土面墙1m范围内,采用小型压实机械压实。
第(4)条不正确。正确做法:填料摊铺、碾压的压实顺序应先从筋带中部开始,逐步碾压至筋带尾部,再碾压靠近墙体部位。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】【2016年真题】(20分)

背景资料:
某施工单位在北方平原地区承建了一段长152km的双向四车道高速公路的路面工程,路面结构设计示意图如下图所示。

注:图中尺寸单位均以cm计。
为保证工期,施工单位采用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺,施工中发生如下事件:
事件一:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。
事件二:滑模摊铺机起步时,先开启振捣棒,在2~3min内调整到适宜振捣频率,使进入挤压板前缘拌和物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模摊铺机未配备自动插入装置(DBI),传力杆无法自动插入。
事件三:施工单位配置的每台摊铺机的摊铺速度为100m/h,时间利用系数为0.75,施工单位还配置了专门的水泥混凝土搅拌站,搅拌站生产能力为450m3/h。(滑模摊铺机生产率公式为:
Q-1000hBVpKb(m3/h),公式中h为摊铺厚度,B为摊铺宽度)

事件四:施工单位按每2km路面面层划分为一个分项工程,并按《公路工程质量检验评定标准》进行检验和评定。分项工程的质量检验内容包括基本要求、实测项目、外观鉴定和质量保证资料四个部分。K0+000~K2+000段路面面层满足基本要求,且资料检查齐全,但外观鉴定时发现1处外观缺陷,需扣1分。该分项工程的实测项目得分表如下表所示。

问题:
1.改正事件一中的错误。
2.事件二中传力杆应采用什么方法施工?对传力杆以下的混凝土如何振捣密实?
3.施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?说明理由。
4.写出表中k的含义。平整度的检测除了表格中提及的直尺外,还可以采用什么仪器?
5.计算分项工程(K0+000~K2+000段路面面层)的评分值(计算结果保留一位小数),并评定该分项工程的工程质量等级。

【正确答案】 : (2)理由:滑模摊铺高速公路时,应采用单向坡双线基准线。
2.(1)事件二中传力杆应采用前置支架法施工;
(2)传力杆以下的混凝土宜在摊铺前采用手持振捣棒振实。
3.(1)水泥混凝土搅拌站能满足滑模摊铺机的生产率。
(2)理由:摊铺宽度(B)=(850+250)×2=2200(cm)=22m;滑模摊铺机生产率(Q) =1000×0.24×22×100/1000×0.75=396(m3/h)<450m3/h。
4.(1)k表示路表面最大间隙的平均值。
(2)平整度的检测除了3m直尺外,还有连续式平整度仪测试法和车载式颠簸累积仪法。
5.(1)分项工程(K0+000~K2+000段路面面层)的评分值=(97×3+99×2+98×3+95×2+96×2+92×1+94×1+96×1+95×1+95×1)÷(3+2+3+2+2+1+1+1+1+1)-1=95.3(分)。
(2)分项工程评分值不小于75分者为合格,小于75分者为不合格,所以该分项工程的工程质量评为合格。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】【2016年真题】(30分)

背景资料:
某施工单位承建了某双线五跨变截面预应力混凝土连续刚构梁桥,桥长612m,跨径布置为81m+3×150m+81m。主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最大高度为60m。主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥桥位处河道宽550m,水深0.8~4m,河床主要为砂土和砂砾。施工中发生如下事件:

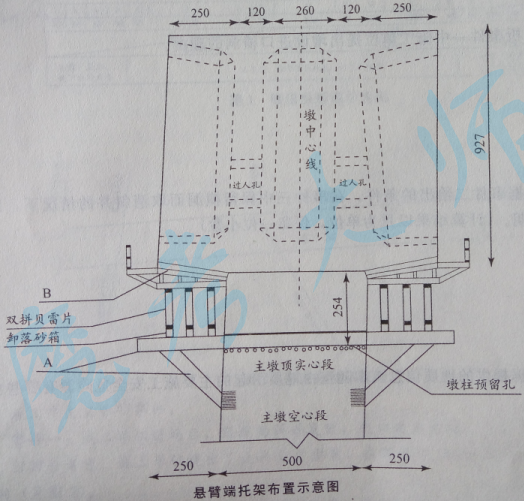

事件一:根据本桥的地质、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法。其中0号、1号块采用托架法施工,悬臂端托架布置示意图如下图所示。

注:图中尺寸单位均以cm为单位。
事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容:
工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专项方案编制完成后,由项目部组织审核,项目总工签字后报监理单位。
事件三:0号、1号块混凝土施工拟采用两次浇筑的方案:
第一次浇筑高度为5.27m,主要工艺流程为:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋→安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护。
第二次浇筑高度为4m,主要工艺流程为:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。
事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌和、混凝土罐车运输、输送泵泵送混凝土入模浇筑。
问题:
1.写出图中A和B的名称。
2.根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。
3.事件二中C、D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。
4.指出事件三中工艺流程E、F、G、H的名称。
5.事件四中施工单位采用的施工机械设备哪些属于特种设备?特种设备持证要求有哪些?

【正确答案】 : 2.(1)施工单位在悬臂施工过程中需要采取临时固结措施。
(2)理由:对于连续箱梁,梁与墩未固结在一起,施工时,两侧悬浇施工难以保持绝对平衡,必须在施工中采取临时固结措施,使梁具有抗弯能力。临时固结一般采用在支座两侧临时加预应力筋,梁和墩顶之间浇筑临时混凝土垫块。将梁固结在桥墩上,使梁具有一定的抗弯能力。在条件成熟时,再采用静态破碎方法,解除固结。
3.(1)事件二中C是计算书,D是附图。
(2)专项施工方案审批流程不正确。
(3)施工单位应当组织专家对专项方案进行论证。经审核合格的,由施工单位技术负责人签字。实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。报监理单位和建设单位,总监理工程师和建设单位项目负责人签字方可实施。
4.事件三中工艺流程的E是预压,F是安装内模板,G是人孔安设,H是安装顶板翼板钢筋。
5.(1)事件四中施工单位采用的施工机械特种设备主要包括墩侧塔吊和专用电梯。
(2)特种设备持证要求包括:①特种设备使用单位应当在设备投入使用前或者投入使用后30d内到设备所在地市以上的特种设备安全监督管理部门办理特种没备使用登记;②特种设备停用、注销、过户、迁移、重新启用应到特种设备安全监督管理部门办理相关手续;③特种设备作业人员必须持证上岗。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】【2016年真题】(30分)

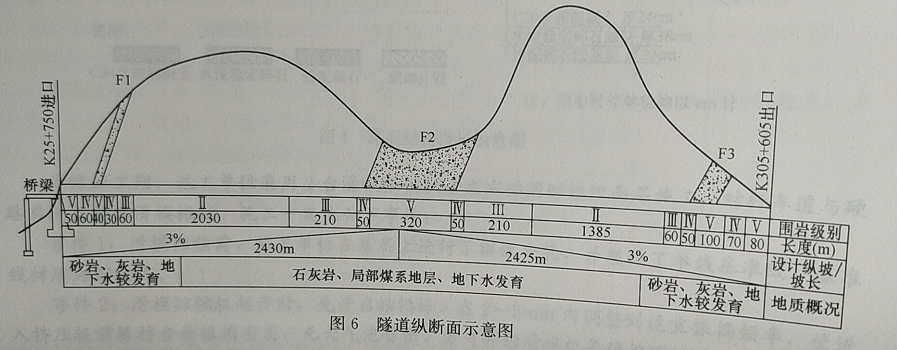

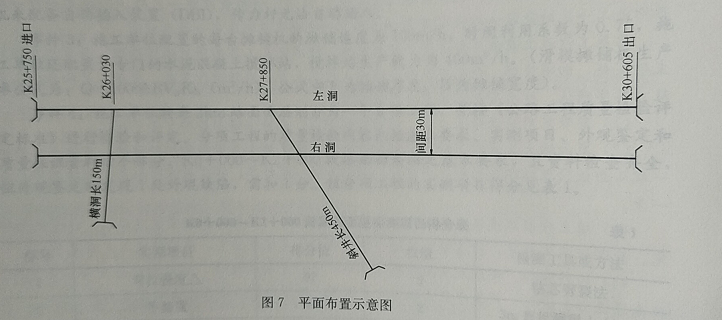

某公路隧道设计为双向四车道分离式隧道,沥青混凝土路面。隧道合同总工期为36个月。左右隧道分别长4855m,中线间距30m,隧道最大埋深850m,纵坡为3%人字坡,其地质条件为:岩性为砂岩、石灰岩,局部有煤系地层;瓦斯含量低,属低瓦斯隧道;穿越F1、F2、F3三条断层;地下水发育。左右洞围岩级别均为:Ⅱ级3415m,Ⅲ级540m,Ⅳ级310m,V级590m,在距进口2100m(对应里程K27+850)处设计了一座斜井,斜井长450m,向下纵坡5%~8%。隧道纵断面示意图及平面布置示意图分别见图1、图2。

施工中发生如下事件:
事件一:施工单位进场后,经现场调查发现,进口处为深沟,且跨沟桥台位于隧道洞口。经综合考虑,施工单位提出了设计变更方案.在距进口280m处增设一条长150m的横洞(见图2)。
事件二:施工单位根据地质条件和施工水平,采用钻爆法开挖施工、无轨运输。施工计划进度指标为:Ⅱ级围岩开挖支护130m/月,Ⅲ级围岩开挖支护90m/月,Ⅳ级围岩开挖支护70m/月,V级围岩开挖支护30m/月,二次衬砌144m/月。施工准备3个月,二次衬砌及沟槽施工结束滞后于开挖支护1个月,路面铺筑及交通、机电工程施工2个月,横洞施工4个月,斜井施工6个月,不确定因素影响工期1个月。进出洞口所增加的时间已综合考虑,不再单独计算。
事件三:根据现场情况,相关单位拟保留横洞而取消斜井。
问题:
1.在有斜井和横洞的情况下,本隧道最多有几个开挖面同时施工?并在平面布置示意图上用箭头标明掘进方向(需在复制的平面布置示意图上作答)。
2.该隧道施工的每个工作面需要配备哪些主要开挖及初期支护机械没备?(至少回答6种设备)
3.分析事件一中施工单位提出增设进口横洞的理由。
4.根据事件二给出的条件,在事件三中保留横洞而取消斜井的情况下,计算隧道施工最短工期。(计算结果以月为单位,保留一位小数)
5.根据提供的地质信息,本隧道由地质引起的主要施工安全危险源有哪些?

【正确答案】 :

1.在有斜井和横洞的情况下,本隧道工程最多有10个开挖面同时施工,如下图所示。

2.该隧道施工的每个开挖面配备的主要开挖及初期支护机械设备有:装载机、挖掘机、自卸汽车、风动凿岩机、湿喷机、装药台车、锚杆台车、混凝土喷射机、电焊机、注浆机。
3.增设进口横洞的理由是:进口处为深沟,且跨沟桥台位于隧道洞口,因此进口处没有机械作业空间。
4.K25+150~K26+650段的距离为1500m,则单洞单口工期=[1830-(1500-280)+1585]÷130+(540-60)÷90-(310-80-50)÷70+(590-50-40)÷30≈41.5(月);单洞双口工期=41.5÷2≈20.8(月);二次衬砌工期=(2430+2425+150+450)÷144+1≈38.9(月)。则隧道施工最短工期=20.8+38.9+3+2+4+1=69.7(月)。
5.本隧道由地质引起的主要施工安全危险源包括:隧道坍塌、突水突泥、触电、火灾、爆炸、窒息、有害气体中毒等。

【考生答案】 :
【得分】 : 0
【本题解析】 :
