案例题6
(20分)某工程建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。
在工程实施过程中,发生如下事件。
事件1:监理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要求:
1.获得国家级工程质量奖项。
2.在项目所在地行政辖区内进行了工商注册登记。
3.拥有国有股份。
4.取得安全生产许可证。
事件2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在施工中突遇合同中约定属不可抗力的事件,造成经济损失(见表6)和工地全面停工15天。由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。
事件3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺,未向监理机构报审。
事件4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响总工期,但造成了工人窝工等损失。装修工程施工单位向项目监理机构提出变更设计和费用索赔的申请。
问题:
1.逐条指出事件l中监理单位是否应采纳建设单位提出的要求,分别说明理由。
2.事件2中,发生的经济损失分别由谁承担?建安工程施工单位总共可获得费用补偿为多少?工程延期要求是否成立?
3.写出总监理工程师对事件3的处理程序。
4.根据《建设工程监理规范》的规定,写出事件4中项目监理机构处理变更设计和费用索赔的程序。
案例题5
(20分)某工程施工合同中约定:工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图2所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
施工过程中,发生如下事件。
事件1:合同约定A、C工作的综合单价为700元/m3,在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作的工程量由原来的3600m3减少到2400m3。

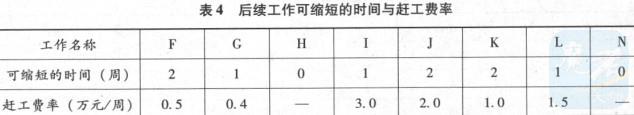

事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟订一个合理的赶工方案以便与施工单位洽商,项目监理机构提出的后续工期可以缩短的时间及其赶工费率见表4。

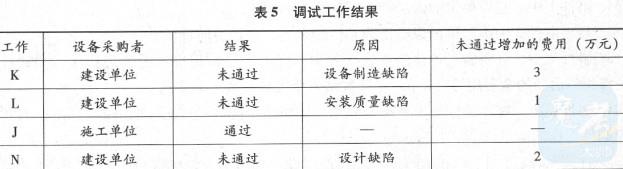

事件3:调试工作结果见表5。

问题:
1.事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响,为什么?A、C工作的费用共增加了多少?
2.事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少,说明理由。增加的最少赶工费用是多少?
3.对表5中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。
案例题4
(20分)某工程建设单位与施工单位按照《建设工程施工合同(示范文件)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表2
该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图1所示。
施工过程中,发生如下事件。
事件1:施工单位有2台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000㎡施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.14%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表3。
施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。
问题:
1.事件1中,建设单位的做法是否正确,说明理由。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单位。(计数结果精确到小数点后2位)
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理,说明理由。列式计算应调价工作的新单价。
5.计算4月、5月、6月份的拟完工程计划投资额和施工单位的应得工程款额。(计算结果精确到小数点后2位)
案例题1
(20分)程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段的监理。经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组6个职能管理部门,同时设立了Al和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。
为了有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。总监理工程师要求:6个职能部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;在施工过程中,Al标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理负责人签发工程暂停令要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。
在报送的监理规划中,项目监理人员的部分职责分工如下:
1.投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认。
2.合同管理组负责调解建设单位与施工单位的合同争议、处理工程索赔。
3.进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期。
4.质量控制组负责人审批项目监理实施细则。
5.A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。
问题:
1.绘制监理单位设置的项目监理机构的组织机构图,说明其缺点。
2.指出总监理工程师工作中的不妥之处,写出正确做法。
3.指出项目监理人员职责分工中的不妥之处,写出正确做法。
