【案例题1】(20分)
某城市建设项目,建设单位委托临理单位承担施工阶段的监理任务,并通过公开招标选定甲施工单位作为施工总承包单位。工程实施中发生了下列事件:
事件1:桩基工程开始后,专业监理工程师发现,甲施工单位未经建设单位同意将桩基工程分包给乙施工单位,为此,项目监理机构要求暂停桩基施工。征得建设单位同意分包后,甲施工单位将乙施工单位的相关材料报项目监理机构审查,经审查乙施工单位的资质条件符合要求。可进行桩基施工。
事件2:桩基施工过程中,出现断桩事故。经调查分析,此次断桩事故是因为乙施工单位抢进度,擅自改变施工方案引起。对此,原设计单位提供的事故处理方案为:断桩清除,原位重新施工。乙施工单位按处理方案实施。
事件3:为进一步加强施工过程质量控制,总监理工程师代表指派专业监理工程师对原监理实施细则中的质量控制措施进行修改,修改后的监理实施细则经总监理工程师代表审查批准后实施。
事件4:工程进入竣工验收阶段,建设单位发文要求监理单位和甲施工单位各自邀请城建档案管理部门进行工程档案的验收并直按办理档案移交事宜,同时要求监理单位对施工单位的工程档案质量进行检查。甲施工单位收到建设单位发文后将该文转发给乙施工单位。
事件5:项目监理机构在检查甲施工单位的工程档案时发现,缺少乙施工单位的工程档案,甲施工单位的解释是:按建设单位要求,乙施工单位自行办理工程档案的验收及移交;在检查乙施工单位的工程档案时发现,缺少断桩处理的相关资料,乙施工单位的解释是:断桩清除后原位重新施工,不需列入这部分资料。
问题:
1.事件1中,项目监理机构对乙施工单位资质审查的程序和内容是什么?
2.项目监理机构应如何处理事件2中的断桩事故?
3.事件3中,总监理工程师代表的做法是否正确?说明理由。
4.指出事件4中建设单位做法的不妥之处,写出正确做法。
5.分别说明事件5中甲施工单位和乙施工单位的解释有何不妥?对甲施工单位和乙施工单位工程档案中存在的问题,项目监理机构应如何处理?
【正确答案】 : (2)对乙施工单位资格审核以下内容:
①营业执照、企业资质等级证书;
②公司业绩;
③乙施工单位承担的桩基工程范围;
④专职管理人员和特种作业人员的资格证、上岗证。
2.(1)及时下达工程暂停令;
(2)责令甲施工单位报送断桩事故调查报告;
(3)审查甲施工单位报送的施工处理方案、措施;
(4)审查同意后签发工程复工令;
(5)对事故的处理过程和处理结果进行跟踪检查和验收;
(6)及时向建设单位提交有关事故的书面报告,并应将完整的质量事故处理记录整理归档。
3.(1)指派专业监理工程师修改监理实施细则做法正确。总监理工程师代表可以行使总监理工程师的这一职责。
(2)审批监理实施细则的做法不妥。应由总监理工程师审批。
4.要求监理单位和甲施工单位各自对工程档案进行验收并移交的做法不妥。应由建设单位组织建设工程档案的(预)验收,并在工程竣工验收后统一向城市档案管理部门办理工程档案移交。
5.甲施工单位应汇总乙施工单位形成的工程档案(或:乙施工单位不能自行办理工程档案的验收与移交);乙施工单位应将工程质量事故处理记录列入工程档案。
(2)与建设单位沟通后,项目监理机构应向甲施工单位签发《监理工程师通知单》,要求尽快整改。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
某工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患,总监理工程师下达了工程暂停令,同时报告了建设单位。施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构小题大做,致使工程延期,要求监理单位对此事承担相应责任。该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。
问题:
1.在施工阶段施工单位的哪些做法不妥?说明理由。
2.建设单位的哪些做法不妥?
3.对施工单位采用新的基坑支护施工方案,项目监理机构还应做哪些工作?
4.施工单位不同意无偿修复是否正确?为什么?工程修复时监理工程师的主要工作内容有哪些?
【正确答案】 : (1)未按已批准的施工技术方案施工且不报告不妥。理由:施工单位应执行已批准的施工技术方案,对施工技术方案改变时,应经项目监理机构审查签认。
(2)采用的新技术未经项目监理机构审定不妥。理由:施工单位采用新材料、新工艺、新技术、新设备时应经项目监理机构审定后才能采用。
(3)不执行总监理工程师下达的工程暂停令不妥。理由:依据施工合同条款,施工单位应当执行总监理工程师的指令。
(4)向项目监理机构提出索赔不妥。理由:工程暂停施工的原因是施工中存在严重的安全隐患,总监理工程师依据法规有权下达工程暂停令,便于消除安全隐患。
2.建设单位的做法不妥之处如下:
(1)认为项目监理机构下达工程暂停令致使工程延期承担责任不妥。
(2)不及时组织竣工验收不妥。
(3)要求施工单位对门窗玻璃进行无偿修复不妥。
3.对施工单位采用新的基坑支护施工方案,项目监理机构应做的工作如下:
(1)要求施工单位报送并审查新技术的施工工艺措施的证明材料;
(2)组织专题论证;
(3)经专题论证可行,由总监理工程师签认后执行;
(4)经专题论证不可行,要求仍按原批准的施工技术方案执行。
4.本问题中:
(1)发生台风致使工程已安装的门窗玻璃部分损坏后,建设单位要求施工单位对损坏的门窗玻璃进行无偿修复时,施工单位不同意无偿修复是正确的。因为按合同约定建设单位已认可施工单位的竣工验收报告,承担起工程管理的责任,门窗玻璃的损坏是在建设单位的保管期内。
(2)工程修复时监理工程师的主要工作内容:①在门窗玻璃修复中进行检查验收,合格后予以签认;②核实修复工程的费用和签署工程款支付证书,并报建设单位。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)
某工程,建设单位通过公开招标与甲施工单位签订了施工总承包合同,依据合同,甲施工单位通过招标将钢结构工程分包给乙施工单位。施工过程中发生了下列事件:
事件1:甲施工单位项目经理安排技术员兼施工现场安全员,并安排其负责编制深基坑支护与降水工程专项施工方案,项目经理对该施工方案进行安全验算后,即组织现场施工,并将施工方案及验算结果报送项目监理机构。
事件2:乙施工单位采购的特殊规格钢板,因供应商未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求甲施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,甲施工单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由甲、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。甲施工单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤,直接经济损失4.6万元。
问题:
1.指出事件1中甲施工单位项目经理做法的不妥之处,写出正确做法。
2.事件2中,总监理工程师的处理是否妥当?说明理由。
3.指出事件3中塔吊验收中的不妥之处。
4.指出事件4中专业监理工程师做法的不妥之处,说明理由。
5.事件4中的质量事故,甲施工单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。该事故属于哪一类工程质量事故?处理此事故的依据是什么?
【正确答案】 : 正确做法:应配备专职安全生产管理人员。
(2)不妥之处:对该施工方案进行安全验算后即组织现场施工。
正确做法:安全验算合格后应组织专家进行论证、审查,并经施工单位技术负责人签字,报总监理工程师签字后才能安排现场施工。
2.不妥。
理由:没有出厂合格证明的原材料不得进场使用。
3.塔吊验收程序不符合要求。理由:只有甲、乙施工单位参加了验收,出租单位和安装单位未参加验收。
4.不妥之处:向乙施工单位签发《工程暂停令》。
理由:《工程暂停令》应由总监理工程师向甲施工单位签发。
5.(1)甲施工单位承担连带责任。因甲施工单位是总承包单位。
乙施工单位承担主要责任。因质量事故是由于乙施工单位自身原因造成的(或:因质量事故是由于乙施工单位不服从甲施工单位管理造成的)。
(2)监理单位没有责任。项目监理机构已履行了监理职责(或:项目监理机构已及时向有关主管部门报告)。
(3)事故属于严重质量事故。
处理依据:质量事故的实况资料;有关合同文件;有关的技术文件和档案;相关的建设法规。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】(20分)

某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图5-1所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见表5-1。

工程施工到第4周时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m³,工作持续时间未变。
事件2:B工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元。
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/台班、折旧费为100元/台班。施工单位进行文物现场保护的费用为1200元。
问题:
1.根据第4周末的检查结果,在图5-1上绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度对工期的影响,并说明理由。
2.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
3.施工单位是否可以就事件2、4提出费用索赔?为什么?可以获得的索赔费用是多少?
4.事件3中C工作发生的费用如何结算?
5.前4周施工单位可以得到的结算款为多少元?

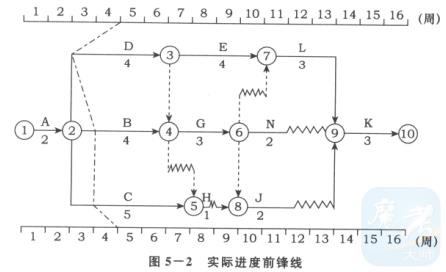

【正确答案】 :

1.(1)实际进度前锋线如下图所示。

根据上图中实际进度前锋线,分析如下:
(1)工作B拖后1周,因工作B总时差为1周,所以不影响工期。
(2)工作C拖后1周,因工作C总时差为3周,所以不影响工期。
(3)工作D拖后2周,因工作D总时差为O(或D为关键工作),所以影响工期2周。
2.批准工程延期2周;
理由:施工中发现地下文物造成D工作拖延,不属于施工单位原因。
3.(1)事件2不能索赔费用,因异常恶劣的气候造成施工单位机械损坏和施工人员窝工的损失不能索赔。
(2)事件4可以索赔费用,因施工中发现地下文物属非施工单位原因。
(3)可获得的费用为4台班×100元/台班+1200元=1600元。
4.不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已分摊到其它相应项目中。
5.施工单位可以得到的结算款为:
A工作:840m³×300元/m³=252000元
B工作:1200m³×25%×320元/m³=96000元
D工作:4台班×100元/台班+1200元=1600元
小计:252000元+96000元+1600元=349600元

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题6】(20分)

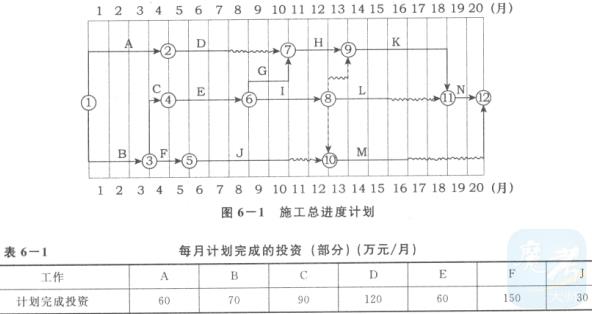

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均为匀速进展。每月计划完成的投资(部分)见表6-1。

施工过程中发生了如下事件:
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失。
事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6-7月份D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。
以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。

问题:
1.事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
2.事件4中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
3.事件5中,施工单位、项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工期为多少个月?
5.在表6-2中填出空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。

【正确答案】 :

1.顺延工期和补偿费用的要求成立。
理由:A工作开始时间推迟属建设单位原因且A工作在关键线路上。
2.顺延工期要求成立。因该事件为不可抗力事件且G工作在关键线路上。
补偿费用要求不成立。因属施工单位自行赶工行为。
3.(1)施工单位的做法不妥。施工单位不得拒绝剥离复验。
(2)项目监理机构的做法妥当。对隐蔽工程质量产生质疑时有权进行剥离复验。
4.(1)事件1发生后应批准工程延期1个月。
(2)事件4发生后应批准工程延期0.5个月。
其他事件未造成工期延误,故该工程实际工期为20+1+0.5=21.5(月)。

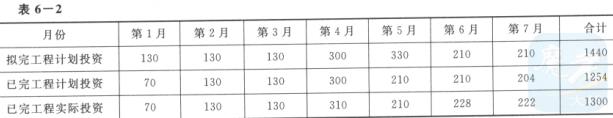

5.

7月末投资偏差=1254-1300=46(万元)<0,投资超支。
7月末进度偏差=1254-1440=186(万元)<0,进度拖延。
