2018年造价工程师《建设工程造价案例分析》考前演练(九)

( 试卷总分:100 分 ; 共有1大题 ; 考试时间:240分钟 )

试卷说明

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第1大题:案例解析题(共100分)

【案例题1】(20分)

2009年初,某业主拟建一年产15万吨产品的工业项目。已知2006年已建成投产的年产12万吨产品的类似项目。投资额为500万元。自2006年至2009年每年平均造价指数递增3%。

拟建项目有关数据资料如下:

(1)项目建设期为1年,运营期为6年,项目全部建设投资为700万元,预计全部形成固定资产。残值率为4%,固定资产余值在项目运营期末收回。

(2)运营期第1年投入流动资金150万元,全部为自有资金,流动资金在计算期末全部收回。

(3)在运营期间,正常年份每年的营业收入为1000万元,增值税率为12%,总成本费用为500万元,经营成本为350万元(含进项税额30万元),所得税率为25%,行业基准投资回收期为6年,增值税附加税率为10%。

(4)投产第1年生产能力达到设计能力的60%,营业收入与经营成本也为正常年份的60%,总成本费用为400万元,投产第2年及第2年后各年均达到设计生产能力。

(5)为简化起见,将“调整所得税”列为“现金流出”的内容。

问题:

1.试用生产能力指数法列式计算拟建项目的静态投资额。

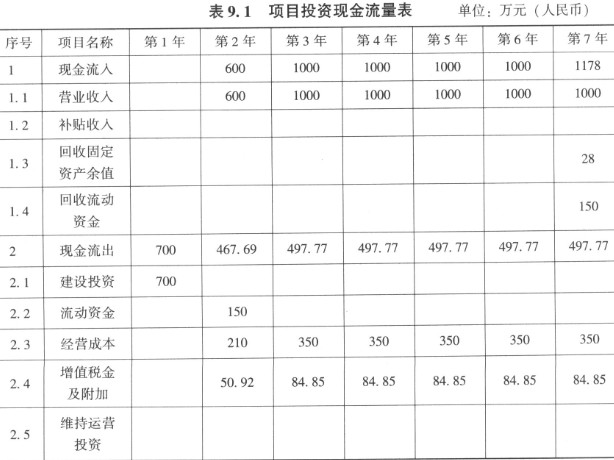

2.编制融资前该项目的投资现金流量表,将数据填人表9.1中,并计算项目投资财务净现值(所得税后)。

3.假设i=10%,列式计算该项目的静态投资回收期(所得税后),并评价该项目是否可行。(计算结果及表中数据均保留两位小数)

【正确答案】 :

1.生产能力指数法,当Q2:Q1=0.5-2.0之间,指数x取值近似为1。

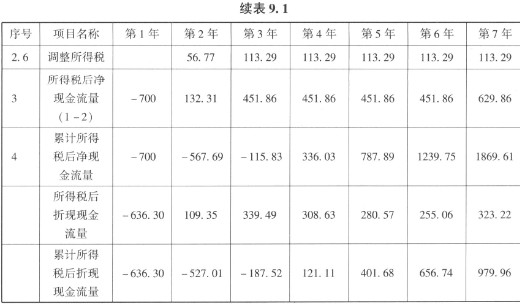

2.假设:运营期=固定资产使用年限=6年固定资产余值=残值=700×4%=28(万元);折旧费=700×(1-4%)/6=112(万元);计算第2年息税前利润=600-50.92-210-112=227.08(万元);调整所得税=227.08×25%=56.77(万元);计算第3年息税前利润=1000-84.85-350-112=453.5(万元);调整所得税=453.15×25%=113.29(万元);净现值为979.96万元。

3.计算指标:项目投资回收期(年)(所得税后)=3+115.83/451.86=3.26(年);

投资回收期3.26小于行业基准投资回收期6年,净现值979.96万元大于0,该项目可行。

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)

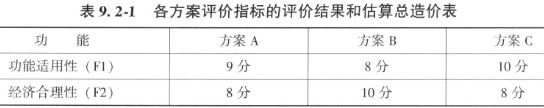

某业主邀请若干厂家对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3比F4重要得多,F3比F1重要,F5和F2同等重要,F4和F5同等重要,经过筛选后,最终对A、B、C三个设计方案进行评价,三个设计方案评价指标的评价得分结果和估算总造价见表9.2-1。

问题:

1.用0-4评分法计算各功能的权重,结果填入表9.2-2。

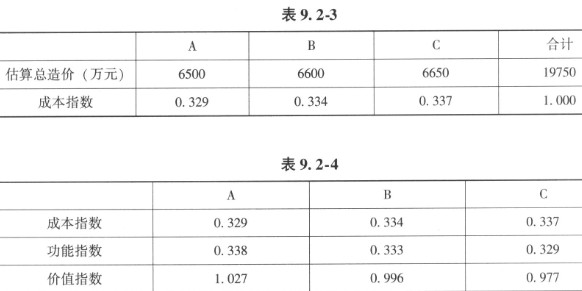

2.用价值指数法选择最佳设计方案,结果填入表9.2-3、表9.2-4。

3.若A、B、c三个方案的年度使用费用分别为340万元、300万元、350万元,设计使用年限均为50年,基准折现率为10%,用寿命周期年费用法选择最佳设计方案。(表中数据保留3位小数、其余计算结果均保留两位小数)

【正确答案】 :

1.如图:

2.如图:

最佳设计方案为A。

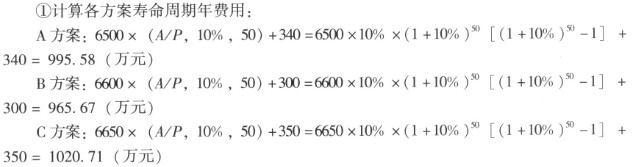

3.①计算各方案寿命周期年费用:

②最佳设计方案为B。

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)

某市政府拟投资建一大型垃圾焚烧发电站工程项目。该项目除厂房及有关设施的土建工程外,还有进口垃圾焚烧发电设备及垃圾处理专业设备的安装工程。厂房范围内地质勘察资料反映地基条件复杂,地基处理采用钻孔灌注桩。招标单位委托某咨询公司进行全过程投资管理。该项目厂房土建工程有A、B、C、D、E共五家施工单位参加投标,资格预审结果均合格。招标文件要求投标单位将技术标和商务标分别封装。

评标原则及方法如下:

(1)采用综合评估法,按照得分高低排序,推荐三名合格的中标候选人。

(2)技术标共40分,其中施工方案10分,工程质量及保证措施15分,工期、业绩信誉、安全文明施工措施分别为5分。

(3)商务标共60分。①若最低报价低于次低报价15%以上(含15%),最低报价的商务标得分为30分,且不再参加商务标基准价计算;②若最高报价高于次高报价15%以上(含15%),最高报价的投标按废标处理;③人工、材料、商品混凝土价格参照当地有关部门发布的工程造价信息,若低于该价格10%以上时,评标委员会应要求该投标单位作必要的澄清;④以符合要求的商务报价的算术平均数作为基准价(60分),报价比基准价每下降1%扣1分,最多扣10分,报价比基准价每增加1%扣2分,扣分不保底。

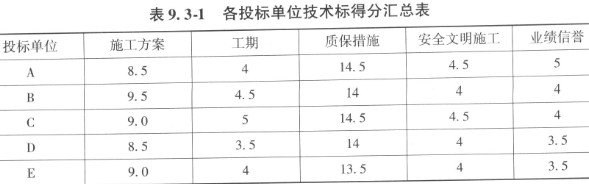

(4)各投标单位的技术标得分和商务标报价见表9.3-1、表9.3-2。

问题:

1.该项目应采取何种招标方式?如果把该项目划分成若干个标段分别进行招标,划分时应当综合考虑的因素是什么?本项目如何划分?

2.按照评标办法,计算各投标单位商务标得分。其中,E投标单位不按评委要求进行澄清和说明,按废标处理。

3.按照评标办法,计算各投标单位综合得分。

4.推荐合格的中标候选人,并排序。(计算结果均保留两位小数)

【正确答案】 :

1.(1)应采取公开招标方式。因为根据有关规定,垃圾焚烧发电站项目是政府投资项目,属于必须公开招标的范围。(2)标段划分应综合考虑以下因素:工程特点、对工程造价的影响、承包商专长的发挥、土地管理和其他因素。(3)本项目可划分成土建工程、垃圾焚烧发电进口设备采购、设备安装工程三个标段招标。

2.(1)最低D与次低C报价比:(3600-3050)/3600=15.28%>15%,最高A与次高B报价比:(3900-3886)/3886=0.36%<15%,承包商D的报价(3050万元)在计算基准价时不予以考虑,且承包商D商务标得分30分;

(2)E投标单位不按评委要求进行澄清和说明,按废标处理;

(3)基准价=(3900+3886+3600)/3=3795.33(万元);

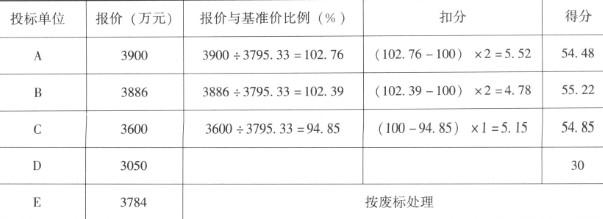

(4)计算各投标单位商务标得分:

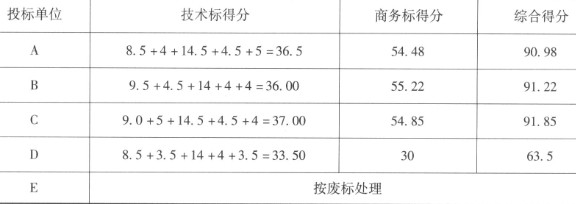

3.计算各投标单位综合得分:

4.推荐中标候选人及排序:1、C;2、B;3、A

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(20分)

某工程合同工期37天,合同价360万元,采用清单计价模式下的单价合同,分部分项工程量清单项目单价、措施项目单价均采用承包商的报价,规费为人工费、材料费、机械费和管理费与利润之和的3.3%,税率为11%,业主草拟的部分施工合同条款内容如下:

(1)当分部分项工程量清单项目中工程量的变化幅度在10%以上时,可以调整综合单价;调整方法是:由监理工程师提出新的综合单价,经业主批准后调整合同价格。

(2)安全文明施工措施费,根据分部分项工程量的变化幅度按比例调整,专业工程措施费不予调整。

(3)材料实际购买价格与招标文件中列出的材料暂估价相比,变化幅度不超过10%时,价格不予调整,超过10%时,可以按实际价格调整。

(4)如果施工过程中发生极其恶劣的不利自然条件,工期可以顺延,损失费用均由承包商承担。

假设所给数据不含进项税额。

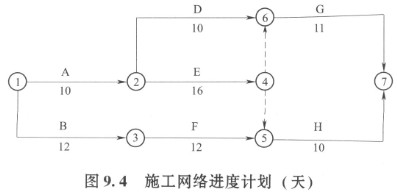

在工程开工前,承包商提交了施工网络进度计划,如图9.4所示,并得到监理工程师的批准。

施工过程中发生了如下事件:

事件1:清单中D工作的综合单价为450元/m3,在D工作开始之前,设计单位修改了设计,D工作的工程量由清单工程量4000m3增加到4800m3,D工作工程量的增加导致相应措施费用增加2500元。

事件2:在E工作施工中,承包商采购了业主推荐的某设备制造厂生产的工程设备,设备到场后检验发现缺少一关键配件,使该设备无法正常安装,导致E工作作业时间拖延2天,窝工人工费损失2000元,窝工机械费损失1500元。

事件3:H工作时一项装饰工程,其市面石材由业主从外地采购,由石材厂家供货至现场,但因石材厂所在地连续遭遇季节性大雨,使得石材运至现场的时间拖延,造成H工作晚开始5天,窝工人工费损失8000元,窝工机械费损失3000元。

问题:

1.该施工网络进度计划的关键工作有哪些?H工作的总时差为几天?

2.指出业主草拟的合同条款中有哪些不妥之处,简要说明如何修改。

3.对于事件1,经业主与承包商协商确定,D工作全部工程量按综合单价430元/m3结算,承包商可增加的工程价款是多少?可增加的工期是多少?

4.对于事件2,承包商是否可向业主进行工期和费用索赔?为什么?若设备为甲供,若可以索赔,工期和费用索赔各是多少?

5.对于事件3,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?

【正确答案】 : 1.关键线路为①→②→④→⑥→⑦,关键工作为A、E、G;H工作的时差TF=37-36=1(天)

2.条款(1)不妥之处:新的综合单价由监理工程师提出。修改:当工程量的变化幅度在10%以外,且影响分部分项工程费超过0.1%时,由承包人对增加的工程量或减少后剩余的工程量提出新的综合单价和措施项目费,经发包人确认后调整合同价格。条款(2)不妥之处:专业工程措施费不予调整。修改:因分部分项工程量清单漏项或非承包人原因的工程变更,引起措施项目发生变化,造成施工组织设计或施工方案变更,原措施费中已有的措施项目,按原有措施费的组价方法调整;原措施费中没有的措施项目,由承包人根据措施项目变更情况,提出适当的措施费变更,经发包人确认后调整。条款(4)不妥之处:发生极其恶劣的不利自然条件,属于不可抗力事件,承包商承担损失费。修改:如果施工过程中发生极其恶劣的不利自然条件,工期顺延,损失费用自理,第三方伤亡由发包方承担。

3.承包商可增加的工程价款:(4800×430-4000×450+2500)×(1+3.3%)×(1+11%)=305576.89(元)设D工作时间延长x天,则:4000:10=800:x,x=2天但由于D工作的总时差:TF=37-31=6天,故不增加工期。

4.不可索赔。因为设备及关键配件是承包商采购供应的,承包商承担责任。若设备为甲供,可以索赔,则①工期索赔,由于E是关键工作,可索赔2天;②费用索赔,(2000+1500)×(1+3.3%)×(1+11%)=4013.21(元)

5.可以索赔。因为饰面石材是业主采购供应的,业主应承担责任。费用索赔:(8000+3000)×(1+3.3%)×(1+11%)=12612.93(元)由于H工作的时差TF=37-36=1(天),所以工期索赔5-1=4(天)

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】(20分)

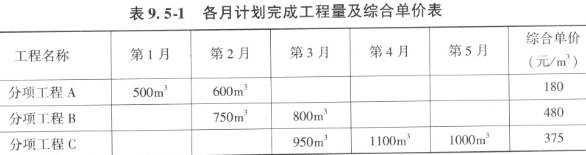

某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划完成工程量及综合单价见表9.5-1。承包合同规定:

(1)开工前发包方向承包方支付分部分项工程费的15%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。

(2)工程进度款按月结算,发包方每月支付承包方应得工程款的90%。

(3)措施项目工程款在开工前和开工后第1个月末分两次平均支付。

(4)分项工程累计实际完成工程量超过计划完成工程量的10%时,该分项工程超出部分的工程量的综合单价调整系数为0.95。

(5)措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,规费综合费率3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率11%。假设数据不含进项税额。

问题:

1.工程合同价为多少万元?

2.列式计算材料预付款、开工前承包商应得措施项目工程款。

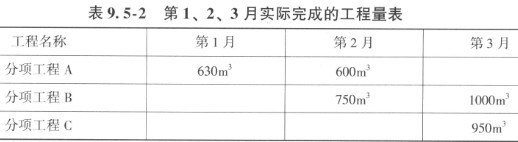

3.根据表9.5-2计算第1、2月造价工程师应确认的工程进度款各为多少万元?

4.简述承发包双方对工程施工阶段的风险分摊原则。(计算结果均保留两位小数)

【正确答案】 : 1.工程合同价:(分项+措施+其他)×(1+规费费率%)×1+税率%)=[(1100x180+1550x480+3050x375)×(1+2%)+208600]×(1+3.5%)×(1+11%)=(2085750.00+208600)×1.14885=2635864.00(歹己)=263.59(万元)

2.材料预付款:2085750.00×15%=312862.50(元),开工前措施款:41715.00×50%=20857.50(元)

3.第1、2月工程进度款计算:第1月:(630×180+41715.00×50%)×1.14885×90%=138817.56(元)第2月:A分项:630+600=1230>(500+600)×(1+10%)=121Om3则:(580×180+20×180×0.95)×1.14885=123869.01(元)B分项:750×480×1.14885=413586.00(元)A与B分项小计:123869.01+413586.00=537455.01(元)进度款:537455.01×90%-312862.50/3=379422.01(元)=37.94(万元)

4.承发包方对工程施工阶段风险分摊原则:可以预见的风险由承包方承担,不可预见的风险由发包方承担。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
