[官方版]2011年监理工程师《建设工程监理案例分析》执业资格考试真题(新)

( 试卷总分:120 分 ; 共有1大题 ; 考试时间:240分钟 )

试卷说明

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第1大题:案例解析题(共120分)

【案例题1】(20分)

某工程,监理合同履行过程中,发生如下事件:

事件1:总监理工程师对部分监理工作安排如下:

(1)监理实施细则由总监理工程师代表负责审批;

(2)隐蔽工程由质量控制专业监理工程师负责验收;

(3)工程费用索赔由造价控制专业监理工程师负责审批;

(4)工程计量原始凭证由监理员负责签署。

事件2:总监理工程师对工程竣工预验收工作安排如下:专业监理工程师组织审查施工单位报送的竣工资料,总监理工程师组织工程竣工预验收,施工单位对存在的问题整改。施工单位整改完毕后,专业监理工程师签署工程竣工报验单,并负责编制工程质量评估报告。工程质量评估报告经总监理工程师审核签字后报送建设单位。

事件3:针对该工程的风险因素,项目监理机构综合考虑风险回避、风险转移、损失控制和风险自留四种对策,提出了相应的应对措施,见表2011-1-1。

事件4:一批工程材料进场后,施工单位质检员填写《工程材料/构配件/设备报审表》签字后,仅附材料供应方提供的质量证明资料报送项目监理机构。项目监理机构审查后认为不妥,不予签认。

问题:

1.逐条指出事件1中总监理工程师对监理工作安排是否妥当,不妥之处写出正确安排。

2.指出事件2中总监理工程师对工程竣工预验收工作安排的不妥之处,并写出正确安排。

3.指出表2011-1-1中A-F的风险应对措施分别属于四种对策中的哪一种。

4.指出事件4中施工单位的不妥之处,并写出正确做法。

【正确答案】 : 1.主要考核考生是否掌握项目监理机构内,总监理工程师、专业监理工程师、监理员的相关职责和权限,包括:

①监理文件的审批;

②隐蔽工程的质量验收;

③索赔的处理;

④工程量计量原始凭证的签署。

事件1中:

(1)应由总监理工程师负责审批的是监理实施细则和索赔处理决定;

(2)专业监理工程师负责隐蔽工程的质量验收并签发验收文件;

(3)监理员参加工程量计量工作并签发原始凭证。

2.主要考核竣工验收阶段项目监理机构的工作程序和相关人员的职责,包括:

①组织对竣工资料的审查;

②工程预验收后竣工报验单的签署;

③工程质量评估报告的编制和签署。

事件2中:

(1)施工单位报送的竣工资料审查工作应由总监理工程师组织,专业监理工程师按照专业分工具体负责相关资料的审查工作;

(2)工程竣工报验单的签署是进行工程竣工验收的前提条件之一,因此,应由总监理工程师签署;

(3)施工单位对工程预验收中存在的问题整改合格后,总监理工程师负责编制工程质量评估报告。经监理单位技术负责人审核签字后报送建设单位,作为监理单位同意进行竣工验收的书面意见。

3.主要考核对风险知识的掌握程度,包括:

①风险因素;

②风险分类;

③对已识别主要风险的应对措施。

事件3中:

(1)施工单位重新布置易燃物品仓库的位置,使其与施工项目部办公用房之间保持安全距离的目的是,一旦发生爆炸或火灾时减小风险灾害的损失。因此,A项处理措施属于风险损失控制的范畴。

(2)建设单位考虑材料市场不稳定,价格上涨会影响到合同结算价格的增加,采取固定总价承包的合同,是将材料价格增长的风险转由施工单位承担。因此,B项处理措施属于风险转移的范畴。

(3)施工单位报审的分包单位无类似工程施工业绩,不具备实施分包工程的资格,要求施工单位更换分包单位的目的是中断分包工程施工的质量、安全风险。因此,C项处理措施属于风险回避的范畴。

(4)施工组织设计中无应急预案,要求施工单位制定应急预案并不能防止风险事件的发生,只能减小事件发生后的损失。因此,D项处理措施属于风险损失控制的范畴。

(5)鉴于建设单位负责采购的设备技术性能复杂、配套设备较多,要求供货方负责安装调试的目的是,将整套设备的配套性能满足设计要求,技术参数达标的设备安装风险由供货方承担。因此,E项措施属于风险转移的范畴。

(6)由于工程地质条件复杂,建设单位设立专项风险基金并不能改变风险发生的客观性,只是风险事件发生后有能力采取有效的应对措施。因此,F项处理措施属于风险自留的范畴。

4.主要考核项目监理机构对施工单位采购材料到货检验的程序,包括:

①审查施工单位提交的报审表内容的完整性;

②施工单位所提交报验单的签署资格。

事件4中:

(1)施工单位采购的材料到货验收后,仅向项目监理机构提交材料供应方出具的质量证明资料不符合报审表的要求,还应有施工单位自检合格证明资料。

(2)报审表属于施工单位与监理机构的正式交往文件,质检员签字不妥,应由项目经理签字。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)

某实施监理的工程,在招标与施工阶段发生如下事件:

事件1:招标代理机构提出:评标委员会由7人组成,包括建设单位纪委书记、工会主席,当地招投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。

事件2:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。

事件3:施工中因地震导致:施工停工1个月,已建工程部分损坏:现场堆放价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场有8人受伤,施工单位承担了全部医疗费24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。

事件4:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。

问题:

1.指出事件1中评标委员会人员组成的不正确之处,并说明理由。

2.指出事件2中建设单位要求的不妥之处,并说明理由。

3.根据《建设工程施工合同(示范文本)》,分析事件3中建设单位和施工单位各自承担哪些经济损失。项目监理机构应批准的费用补偿和工程延期各为多少?(不考虑工程保险情况)。

4.就施工合同主体关系而言,事件4中设备部件损坏的责任应由谁承担?说明理由。

【正确答案】 : 1.主要考核考生对评标委员会组成规定的了解程度,包括:①评标委员会的专家数量;②评标委员的资格。

事件1中:

(1)按照招标投标法规的规定,评标委员会应由5人以上单数的评标委员组成,其中专家人数不少于2/3。由7人组成的评标委员会从评标专家库抽取技术、经济专家应不少于5人,因此只抽取了4位专家不符合规定的数量。

(2)当地招投标管理办公室主任作为评标委员不正确,违反了行政监督部门的人员不得担任评标委员会成员的规定。

2.主要考核考生对投标保证和履约保证的规定,包括:①投标保证金的提交和退回;②履约保证的金额。

事件2中:

(1)投标保证金的作用是约束投标人在投标截止日期后不能违反招标文件的规定。投标人购买招标文件后退出投标竞争不构成违约,因此要求投标人在购买招标文件时提交投标保证金不妥,应在递交投标文件时提交;

(2)中标人与招标人签订合同后即表明中标人在招标投标阶段没有违约行为,投标保证金应予退还。因此在招标文件中规定不退还中标人投标保证金不妥;

(3)国内招标订立的合同履约保证金的额度通常为中标合同价的5%,国际招标的履约保证金为中标合同价的10%,因此要求中标人提交履约保证金为合同总额的20%过高。

3.主要考核考生对《建设工程施工合同(示范文本)》中,关于不可抗力条款对损失责任的规定,包括:①不可抗力造成财产和人员伤害损失的责任;②不可抗力对工期影响的责任。

事件3中:

(1)建设单位应承担的损失责任包括:工程本身的损害;因工程损害导致第三方人员伤亡和财产损失;运至施工场地用于施工的材料和待安装的设备的损害;建设单位人员的伤亡损失。因此,现场堆放的工程材料损失;建设单位人员医疗费;损坏工程修复费用应由建设单位承担;

(2)施工单位应承担的损失包括:承包人机械设备损坏;停工损失;施工单位现场人员的伤亡损失。因此,施工机械损坏修复费用;施工单位人员医疗费应由施工单位承担;

(3)项目监理机构应批准施工单位的费用补偿金额为:50+3+10=63(万元);

(4)停工损失应由施工单位承担,但工期相应顺延。因此,项目监理机构应批准工程延期1个月。

4.主要考核考生对施工合同履行过程中,一个事件涉及两个合同的责任划分,包括:①施工合同的当事人;②设备采购合同供货方的违约。

事件4中:施工合同的当事人是建设单位和施工单位,设备供货方不是本合同的当事人。设备运抵施工现场后进行的清点移交,不能解除采购方的质量责任。因此,建设单位应首先就其采购设备的质量对施工单位承担责任,再依据设备采购合同追究供货方的责任。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)

某实施监理的工程,甲施工单位选择乙施工单位分包基坑支护及土方开挖工程。

施工过程中发生如下事件:

事件1:施工单位开挖土方时,因雨季下雨导致现场停工3天,在后续施工中,乙施工单位挖断了一处在建设单位提供情报的地下管图中未标明的煤气管道,因抢修导致现场停工7天,为此甲施工单位通过项目监理机构向建设单位提出工程延期10天和费用补偿2万元(合同约定,窝工综合补偿2000元/天)的要求。

事件2:为赶工期,甲施工单位调整了土方开挖方案,并按规定程序进行了报批。总监理工程师在现场发现乙施工单位未按调整后的土方开挖方案施工并造成围护结构变形超限,立即向甲施工单位签发《工程暂停令》,同时报告了建设单位。乙施工单位未执行指令仍继续施工,总监理工程师及时报告了有关主管部门。后因围护结构变形过大引发了基坑局部坍塌事故。

事件3:甲施工单位凭施工经验,未经安全验算就编制了高大模板工程专项施工方案,经项目经理签字后报总监理工程师审批的同时,就开始搭设高大模板,施工现场安全生产管理人员则由项目总工程师兼任。

事件4:甲施工单位为便于管理,将施工人员的集体宿舍安排在本工程尚未竣工验收的地下车库内。

问题:

1.指出事件1中挖断煤气管道事故的责任方,说明理由。项目监理机构应批准工程延期和费用补偿各多少?说明理由。

2.根据《建设工程安全生产管理条例》,分析事件2中甲、乙施工单位和监理单位对基坑局部坍塌事故应承担的责任,说明理由。

3.指出事件3中甲施工单位的做法有哪些不妥,写出正确做法。

4.指出事件4中甲施工单位的做法是否妥当,说明理由。

【正确答案】 : 1.主要考核考生在施工合同履行过程中,对建设单位提供资料的完整性和真实性责任的规定,以及监理单位对变更的处理。

事件1中:

(1)按照《建设工程施工合同(示范文本)》的规定,地下埋藏物是施工单位在投标阶段不可能合理考察和预见的情况,建设单位应提供施工现场地下埋藏物的有关详细资料。因此施工单位挖断建设单位未提供地下管图的煤气管道,损失责任应由建设单位承担。

(2)乙施工单位受到的损失通过甲施工单位索赔符合合同规定的程序,但索赔要求中的雨天施工的工期延误应属于施工单位应承担的风险,只有抢修煤气管道的停工损失要求合理。项目监理机构应批准的索赔应为:顺延合同工程期7天;费用补偿1.4万元。因季节性下雨造成的3天停工,不能作为工程延期和费用补偿计算的依据。

2.主要考核考生对施工合同履行过程中,对分包管理和安全管理责任的规定,包括:①安全事故的主要责任;②安全事故的连带责任;③监理单位的责任。

事件2中:

(1)乙施工单位未按批准的施工方案施工是本次生产安全事故的主要责任方。

(2)按照总、分包的合同的规定.甲施工单位直接对建设单位承担分包工程的质量和安全责任,负责协调、监督、管理分包工程的施工。因此,甲施工单位应承担本次事故的连带责任。

(3)监理单位在现场对乙施工单位未按调整后的土方开挖方案施工的行为及时向甲施工单位签发《工程暂停令》,同时报告了建设单位,已履行了应尽的职责。按照《建设工程安全生产管理条例》和合同约定,对本次安全生产事故不承担责任。

3.主要考核考生对施工安全管理责任的规定,包括:①危险性较大工程专项施工方案的编制;②专项施工方案的提交;③监理机构对专项施工方案的审查;④施工单位专职安全员的配置。

事件3中:

(1)高大模板工程施工属于危险性较大的工程,需要在施工组织设计中编制专项施工方案。因此,甲施工单位凭施工经验未经安全验算不妥,应经安全验算并附验算结果。

(2)专项施工方案应经甲施工单位技术负责人审查签字后报总监理工程师审批,仅经项目经理签字后即报总监理工程师审批不妥。

(3)按照《建设工程安全生产管理条例》的规定,六类危险性较大工程的专项施工方案编制后,需经5人以上专家论证后才可以实施。因此,高大模板工程施工方案未经专家论证、评审不妥,应由甲施工单位组织专家进行论证和评审。

(4)按照合同规定的管理程序,施工组织设计和专项施工方案应经总监理工程师签字后才可以实施,因此,甲施工单位在专项施工方案报批的同时开始搭设高大模板不妥。

(5)在施工单位项目部的组织中,应安排专职安全生产管理人员,因此,安全生产管理人员由项目总工程师兼任不妥。

4.主要考核考生对安全生产管理规定的了解,主要为“未经过竣工验收的工程或部位不得使用”。

事件4中:《建设工程安全生产管理条例》明确规定,不得在尚未竣工的建筑物内设置员工集体宿舍。因此,甲施工单位将施工人员的集体宿舍安排在尚未竣工验收的地下车库内不妥。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(20分)

某实施监理的工程,施工单位按合同约定将打桩工程分包。

施工过程中发生如下事件:

事件1:打桩工程开工前,分包单位向专业监理工程师报送了《分包单位资格报审表》及相关资料,专业监理工程师仅审查了营业执照、企业资质等级证书,认为符合条件之后即通知施工单位同意分包单位进场施工。

事件2:专业监理工程师在现场巡视时发现,施工单位正在加工的一批钢筋未经报验,立即进行了处理。

事件3:主体工程施工过程中,专业监理工程师发现已浇筑的钢筋混凝土工程出现质量问题。经分析,有下列原因:①现场施工人员未经培训;②浇筑顺序不当;③振捣器性能不稳定;④雨天进行钢筋焊接;⑤施工场地狭窄;⑥钢筋锈蚀严重。

事件4:施工单位因违规作业发生一起质量事故,造成直接经济损失8万元。该事故发生后,总监理工程师签发《工程暂停令》。事故调查组进行调查后,出具了事故调查报告。项目监理机构接到事故调查报告后,按程序对该质量事故进行了处理。

问题:

1.指出事件1中专业监理工程师的做法有哪些不妥,说明理由。

2.专业监理工程师应如何处理事件2?

3.将项目监理机构针对事件3分析的①~⑥项原因分别归入影响工程质量的五大要因(人员、机械、材料、方法、环境)之中,并绘制因果分析图。

4.按损失严重程度划分,事件4中的质量事故属于哪一类?写出项目监理机构接到事故调查报告后对该事故的处理程序。

【正确答案】 :

1.主要考核考生对项目监理机构进行分包单位资格和能力审查有关规定的掌握程度,包括:①分包单位资格报审表的递送;②监理机构对分包单位资格审查的内容;③批准分包单位进场文件的签发。

事件1中:

(1)专业监理工程师接收分包单位的报审表及相关资料不妥,按照总分包的合同管理关系,分包单位的资格报审表及相关资料应通过施工单位报送。

(2)监理机构对分包单位的资格审查目的是,考察分包单位的能力是否满足实施分包工程所需要条件。因此,专业监理工程师仅审查营业执照、企业资质等级证书不妥,还应审查业绩,专职管理人员的资格证和特种作业人员的上岗证。

(3)按照项目监理机构人员的职责,专业监理工程师通知施工单位同意分包单位进场施工不妥。专业监理工程师对分包单位的资格材料进行完整的审查后,还应提交由总监理工程师认可,由总监理工程师签发同意分包单位进场的通知。

2.主要考核考生对项目监理机构内职责分工和处理权限的规定,包括:①专业监理工程师的职责;②专业监理工程师的报告责任。

事件2中:

(1)专业监理工程师按照职责和权限的规定,应立即指令施工单位停止未经报验钢筋的加工作业。

(2)按照施工合同对材料检验的规定,要求施工单位及时进行抽检、报验。

(3)将此事件及时报告总监理工程师。

3.主要考核考生对施工质量控制方法的应用。

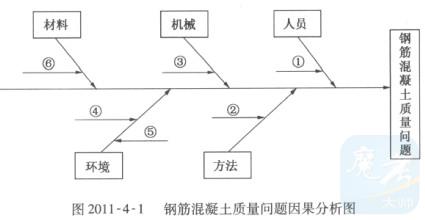

事件3中:钢筋混凝土质量问题因果分析(见图2011-4-1)。

4.主要考核考生对施工质量事故的处理能力,包括:①工程质量事故的分类,②项目监理机构处理质量事故的程序。

事件4中:

(1)在《工程建设重大事故报告和调查程序规定》中规定,工程质量不合格造成直接经济损失在5000元以上的称为工程质量事故。按照质量事故造成直接经济损失的分类:5000~50000元的,属于一般质量事故;50000~100000元的,严重质量事故;100000元以上的,属于重大质量事故。本事件的直接经济损失为80000元,应属于严重质量事故。

(2)项目监理机构接到事故调查报告后对该事故的处理程序应为:①首先要求施工单位提出事故处理方案,经建设、设计、监理单位审查同意并共同签认后,指令施工单位执行;②监督检查施工单位按签认的处理方案进行返修、加固处理;③检查验收事故处理后的工程质量;④工程质量满足要求后,签发《工程复工令》。

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】(20分)

某实施监理工程,招标文件中工程量清单标明的混凝土工程量为2400m³。投标文件综合单价分析表显示:人工单价100元/工日,人工消耗量0.40工日/m³;材料费单价275元/m³;机械台班消耗量0.025台班/m³,机械台班单价1200元/台班。采用以直接费为计算基础的综合单价法进行计价,其中,措施费为直接工程费的5%,间接费费率为10%,利润率为8%,综合计税系数为3.41%,施工合同约定,实际工程量超过清单工程量15%时,混凝土全费用综合单价调整为420元/m³。

施工过程中发生如下事件:

事件1:基础混凝土浇筑时局部漏振,造成混凝土质量缺陷,专业监理工程师发现后要求施工单位返工,施工单位拆除存在质量缺陷的混凝土60m³,发生拆除费用3万元,并重新进行了浇筑。

事件2:主体结构施工时,建设单位提出改变使用功能,使该工程的混凝土工程量增加到2600m³。施工单位收到变更后的设计图纸时,变更部位已按原设计图纸浇筑完成的150m³混凝土需要拆除,发生拆除费用5.3万元。

问题:

1.计算混凝土工程的直接工程费和全费用综合单价。

2.事件1中,因拆除混凝土发生的费用是否应计入工程价款?说明理由。事件2中,该工程混凝土工程量增加到2600m³,对应的工程结算价款是多少万元?

3.事件2中,因拆除混凝土发生的费用是否应计入工程价款?说明理由。

4.计入结算的混凝土工程量是多少?混凝土工程的实际结算价款是多少万元?(计算结果保留两位小数)

【正确答案】 : 1.主要考核考生对工程量清单综合单价的应用。

混凝土工程的直接工程费和全费用综合单价的计算有两种方法:

(1)方法一:

1)直接工程费:

①人工费:100×0.40×2400=9.6(万元)

②材料费:275×2400=66(万元)

③机械费:1200×0.025×2400=7.2(万元)

④直接工程费合计:9.6+66+7.2=82.8(万元)

2)全费用综合单价:

①措施费:82.8×5%=4.14(万元)

②直接费:82.8+4.14=86.94(万元)

③间接费:86.94×10%=8.694(万元)

④利润:(86.94+8.694)×8%=7.651(万元)

⑤税金:(86.94+8.694+7.651)×3.41%=3.522(万元)

⑥含税造价:103.285+3.522=106.807(万元)

⑦全费用综合单价:106.807/2400=445.03(元/m³)

(2)方法二:

1)直接工程费单价:

①单方人工费:100×0.40=40(元/m³)

②单方材料费:275元/m³

③单方机械费:1200×0.025=30(元/m³)

④单方直接工程费:40+275+30=345(元/m³)

⑤直接工程费:345×2400=82.80(万元)

2)全费用综合单价:

①措施费:345×5%=17.25(元/m³)

②直接费:345+17.25=362.25(元/m³)

③间接费:362.25×10%=36.225(元/m³)

④利润:(362.25+36.225)×8%=31.878(元/m³)

⑤税金:(362.25+36.225+31.878)×3.41%=14.675(元/m³)

⑥全费用综合单价:362.25+36.225+31.878+14.675=445.03(元/m³)

2.主要考核考生对返工工程量责任的认定,包括:①返工工程量的责任;②变更估价的计算。

(1)事件1中,施工单位因施工方法不完善导致质量缺陷的返工工程量不应计入工程价款中。

(2)事件2中,因建设单位提出改变使用功能,使该工程的混凝土工程量增加到2600m³构成变更,因此,对已浇筑的混凝土的拆除和新增加的混凝土工作量均应计入工程价款中。

①判定单价是否需要变更:(2600-2400)/2400×100%=8.33%<15%,故工程综合单价仍取445.03元/m³

②计算对应的工程结算价款:2600×445.03=115.71(万元)

3.主要考核考生对变更导致返工的责任认定。事件2中,因建设单位提出改变使用功能的改变,致使施工单位需要拆除已浇筑完成的150m³混凝土工作构成变更,因此,发生的费用应计入工程价款中。

4.主要考核考生对综合单价结算的应用,包括:①判定变更是否导致综合单价的调整;②变更价款的计算。

(1)计入结算的混凝土工程量包括浇筑的混凝土26000m³和拆除的混凝土150m³,合计工程量为:2600+150=2750(m³)

(2)实际结算价款:

①判定综合单价是否需要变更:(2750-2400)/2400×100%=14.58%<15%,故工程综合单价仍取445.03元/m³

②实际结算价款为:2750×445.03+53000=127.68(万元)

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 6 道小题 ,当前页: 1 / 2总页数首页上一页12下一页尾页
