2011年一级建造师《市政公用工程管理与实务》执业资格考试真题

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共120分)

【案例题1】【2011年真题】(20分)

某项目部承建居民区施工道路工程,制订了详细的交通导行方案,统一设置了各种交通标志、隔离设施、夜间警示信号,沿街居民出人口设置了足够的照明装置。 工程要求设立降水井,设计提供了地下管线资料。

施工中发生如下事件。

事件1:由于位置狭窄,部分围挡设施占用了绿化带,接到了绿化管理部门的警告。

事件2:实名制检查中发现,工人的工作卡只有姓名,没有其他信息。

事件3:降水井护筒施工过程中,施工人员在开挖施工时发现了过街的电力管线套管,项目部于是要求停止施工,并降低了开挖高度绕开施工。

问题

1.对于背景资料中交通导行方案的落实,还应补充哪些保证措施?

2.事件1中,围挡的设置存在什么问题?如何纠正?

3.事件2中,按照劳务实名制规定,劳务人员佩戴的工作卡还应包含哪些内容?

4.事件3中,施工单位的管线调查可能存在哪些不足?

【正确答案】 : 1.(本小题8分)

为了保证交通导行方案的落实,还应补充的保证措施:

①严格划分警告区、上游过渡区、缓冲区、作业区、下游过渡区、终止区范围(2分);

②严格控制临时占路时间和范围(1分);

③对作业工人进行安全教育、培训、考核,并应与作业队签订《施工交通安全责任合同》(2分);

④依据现场变化,及时引导交通车辆,为行人提供方便(1分);

⑤施工现场按照施工方案,在主要道路交通路口设专职交通疏导员,积极协助交通民警搞好施工和社会交通的疏导工作(2分)。

2.(本小题7分)

围挡占用绿化带未获批准不妥(3分)。纠正:先停止占用或恢复原状,向人民政府城市绿化行政主管部门补办临时用地手续,并优化作业面(4分)。

3.(本小题3分)

施工人员工作胸卡应该包含的内容:身份证号(1分)、工种(1分)、所属分包企业(1分)。

4.(本小题2分)

事件3中,施工单位的管线调查可能存在的不足:进场后没有依据建设方所提供的工程地质勘察报告、基坑开挖范围内及影响范围内的各种管线、地面建筑物等有关资料,查阅有关专业技术资料,掌握管线的施工年限、使用状况、位置、埋深等数据信息。对于资料反映不详、与实际不符或在资料中未反映管线真实情况的,没有向规划部门、管线管理单位查询,必要时在管理单位人员在场情况下进行勘探查明现状(2分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】【2011年真题】(20分)

某城市桥梁工程,上部结构为预应力混凝土连续梁,基础为直径1200mm钻孔灌注桩,桩基地质结构为中风化岩,设计规定钻孔灌注桩应该深入中风化岩层以下3m。

A公司投标该工程。投标时钢筋价格为4500元/t,合同约定市场价在投标价上下浮动10%内不予调整;上下浮动超过10%时,对超出部分按月进行调整。市场价以当地造价信息中心公布的价格为准。

该公司现有的钻孔机械为回旋钻机、冲击钻机、长螺旋杆钻机各若干台提供本工程选用。 施工过程中,发生如下事件。

事件1:施工准备工作完成后,经验收合格开始钻孔,钻进成孔时,直接钻进至桩底,钻进完成后请监理单位验收终孔。

事件2:现浇混凝土箱梁支撑体系采用重型可调门式钢管支架,支架搭设完成后安装箱梁桥面。验收时发现梁模板高程设置的预拱度存在少量偏差,因此要求整改

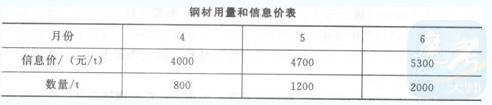

事件3:工程结束时,经统计钢材用量和信息价见下表:

问题

1.就公司现有桩基成孔设备进行比选,并根据钻机适用性说明理由。

2.事件1中,钻进成孔时直接钻到桩底的做法是否正确?如不正确,写出正确做法。

3.重型可调门式支架中,除钢管支架外还有哪些配件?

4.事件2中,在预拱度存在偏差的情况下,如何利用支架进行调整高程?

5.根据合同约定,4~6月份钢筋能够调整多少差价?(具体计算每个月的差价额)

【正确答案】 : 回旋钻机一般适用于黏性土、粉土、砂土、淤泥质土、人工回填土及含有部分卵石、碎石的地层(1分)。
冲击钻一般适用于黏性土、粉土、砂土、填土、碎石土及风化岩层(1分)。
长螺旋钻一般适用于地下水位以上的黏性±、砂土及人工填土非密实的碎石类土、强风化岩(1分)。
项目部应该选用的钻孔机械是冲击钻(2分)。
2.(本小题3分)
钻进成孔时直接钻到桩底的做法不正确(1分)。
正确做法:使用冲击钻成孔,每钻进4~5m应验孔一次,在更换钻头或容易缩孔处,均应验孔并做记录(2分)。
3.(本小题4分)
重型可调门式支架的配件:调节杆、交叉拉杆、门架、插销、连接棒、支撑、底撑、顶部型钢、可调底座、可调顶托(4分)。
4.(本小题3分)
可用经纬仪定出模板四角的标准高程,做出明显的标记,再用可调系统千斤顶分别对四角调整到标志位置,验收后进行下道工序(3分)。
5.(本小题5分)
4月份:由于(4500--4000)—4500×100%—11.11%>10%,应调整价格(1分)。
应调减差价一[4500×(1—10%)-4000]×800=40000(元)(1分)。
5月份:由于(4700—4500)—4500×100%=4.44%<10%,不调整价格(1分)。
6月份:由于(5300—4500)—4500×100%一17.78%>10%,应调整价格(1分)。
应调增差价=[5300-4500×(1+10%)]×2000=700000(元)(1分)。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】【2011年真题】(20分)

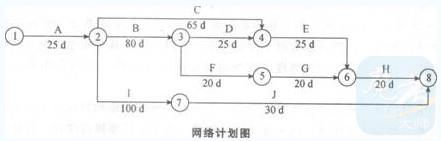

某市进行市政工程招标,招标范围限定为本省大型国有企业。甲公司为了中标,联合当地一家施工企业进行投标,并成立了两个投标文件编制小组,一个小组负责商务标编制,一个小组负责技术标编制。在投标的过程中,由于时间紧张,商务标编写组重点对造价影响较大的原材料、人工费进行了询价,直接采用招标文件给定的分部分项工程量清单进行投标报价;招标文件中的措施费项目只给了项目,没有工程数量,甲公司凭借以往的投标经验进行报价。招标文件要求本工程工期为180d,技术标编制小组编制了施工组织设计,对进度安排采用网络计划图来表示。如下图所示:

最终形成的技术标包括:

①工程概况及编制说明;

②项目部组成及管理体系和各项保证措施和计划;

③施工部署、进度计划和施工方法选择;

④各种资源需求计划;⑤关键分项工程和危险性较大工程的施工专项方案。

问题

1.建设单位对投标单位的限定是否合法?说明理由。

2.商务标编制存在不妥当之处,请予以改正。

3.技术标编写组绘出的网络计划图工期为多少?给出关键线路,并说明工期是否满足招标文件要求?

4.最终的技术标还应补充哪些内容?

【正确答案】 : 1.(本小题3分)

建设单位对投标单位的限定不合法(1分)。公开招标应该平等地对待所有的投标人,不允许对不同的投标人提出不同的要求(1分)。《中华人民共和国招标投标法》规定,招标人不得以不合理的条件限制或者排斥潜在投标人,不得对潜在投标人实行歧视待遇(1分)。

2.(本小题6分)

商务标编制存在的不妥当之处及改正措施如下述。

(1)不妥当之处:只对原材料、人工费进行了询价(1分)。改正:还应对机械设备的租赁价、分部分项工程的分包价等进行询价(1分)。

(2)不妥当之处:按照招标文件给定的分部分项工程量清单进行投标报价(1分)。改正:应该根据招标文件中提供的相关说明和图纸,重新校对工程量,根据核对的工程量确定报价(1分)。

(3)不妥当之处:措施费项目按照以往的投标经验进行报价(1分)。改正:应该根据企业自身特点和工程实际情况,结合施工组织设计对招标人所列的措施项目做适当增减(1分)。

3.(本小题4分)

技术标编写组绘出的网络计划图工期为175d(2分)。关键线路为A、B、D、E、H(1分)。工期满足招标文件要求(1分)。

4.(本小题7分)

最终的技术标还应补充的内容:

①编制施工组织设计(1分);

②选择施工方案和工艺,确定技术、质量、安全文明施工和环境保护等方面措施(2分);

③应依据企业所提供的资源,确定现场临时设施及环境保护、文明安全施工、材料二次搬运等方案(2分);

④应依据工程进度,编制各项资源需求计划(1分);

⑤制订交通导行方案和现场平面布置图(1分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】【2011年真题】(30分)

某燃气管道工程管沟敷设施工,管线全长3.5km,钢管公称直径+400的管道,管壁厚8mm,管道支架立柱为槽钢焊接,槽钢厚8mm,角板厚1omm。设计要求,焊缝厚度不得小于管道及连接件的最小值。总承包单位负责管道结构、固定支架及导向支架立柱的施工,热机安装分包给专业公司。

总承包单位在固定支架施工时,对妨碍其施工的顶、底板的钢筋截断后浇筑混凝土。热机安装单位的6名焊工同时进行焊接作业,其中焊工甲和焊工乙一个组,二人均具有省质量技术监督局颁发的“特种作业设备人员证”,并进行了焊前培训和安全技术交底。焊工甲负责管道的点固焊、打底焊及固定支架的焊接,焊工乙负责管道的填充焊及盖面焊。热机安装单位质检人员根据焊工水平和焊接部位按比例要求选取焊口,进行射线探伤抽检,检查发现焊工甲和焊工乙合作焊接的焊缝有两处不合格。经一次返修后复检合格。对焊工甲负责施焊的固定支架角板连接焊缝厚度进行检查时,发现固定支架角板与挡板焊接处焊缝厚度最大为6mm,角板与管道焊接处焊缝厚度最大为7mm。

问题

1.总承包单位对顶、底板钢筋截断处理不妥,请给出正确做法。

2.进入现场施焊的焊工甲、乙应具备哪些条件?

3.质检人员选取抽检焊口有何不妥之处?请指出正确做法。

4.根据背景资料,焊缝返修合格后,对焊工甲和焊工乙合作焊接的其余焊缝应该如何处理?请说明。

5.指出背景资料中角板安装焊缝不符合要求之处,并说明理由。

【正确答案】 : 1.(本小题4.5分)

正确做法:设计有要求的按照设计要求处理(1分)。设计没有要求的,支架立柱尺寸小于30Cm的,周围钢筋应该绕过立柱,不得截断;支架立柱尺寸大于30Cm的,截断钢筋并在立柱四周满足锚固长度附加4根同型号钢筋(3.5分)。

2.(本小题6分)

进入现场施焊的焊工甲、乙应具备的条件:必须具有锅炉压力容器压力管道特种设备操作人员资格证、焊工合格证书,且在证书的有效期及合格范围内从事焊接工作(2分)。间断焊接时间超过6个月,再次上岗前应重新考试;承担其他材质燃气管道安装的人员,必须经过培训,并经考试合格,间断安装时间超过6个月,再次上岗前应重新考试和技术评定(2分)。当使用的安装设备发生变化时,应针对该设备操作要求进行专门培训(2分)。

3.(本小题9分)

质检人员选取抽检焊口的不妥之处及正确做法。

(1)不妥之处:热机安装单位质检人员进行射线探伤抽检(1分)。正确做法:应由总承包单位质检人员进行射线探伤检验(2分)。

(2)不妥之处:质检人员根据焊工水平和焊接部位按比例要求选取焊口(1分)。正确做法:检验范围应包括所有焊工的全部焊口(2分)。

(3)不妥之处:检查的顺序(1分)。正确做法:对于焊缝的检查应该严格按照外观检验、焊缝内部探伤检验、强度检验、严密性检验和通球扫线检验顺序进行,不能只进行射线探伤检验(2分)。

4.(本小题4.5分)焊缝返修合格后,对焊工甲和焊工乙合作焊接的其他同批焊缝按规定的检验比例、检验方法和检验标准加倍抽检(2分),仍有不合格时,对焊工甲和焊工乙合作焊接的全部同批焊缝进行无损探伤检验(2.5分)。

5.(本小题6分)角板安装焊缝不符合要求之处及理由。(1)不符合要求之处:角板与管道焊接处焊缝厚度最大为7mm(1分)。理由:设计要求最小焊缝厚度8mm(2分)。(2)不符合要求之处:固定支架角板与挡板焊接(1分)。理由:固定支架处的固定角板,只允许与管道焊接,切忌与固定支架结构焊接(2分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】【2011年真题】(30分)

A公司某项目部承建一供水扩建工程,主要内容为新建一座钢筋混凝土水池,长32m,宽40m,池体深6.5m基坑与邻近建筑物距离2.6m,设计要求基坑用灌注桩作为围护结构,搅拌桩作止水帷幕。项目部编制了详细的施工组织设计,其中水池浇筑方案包含控制混凝土入模温度,控制配合比和坍落度,内外温差控制在25℃内。地层土为黏土,地下水位于地表水以下0.5m。

项目部编制的施工组织设计按程序报批,A公司主管部门审批时提出了以下意见:

(1)因施工结构位于供水厂内不属于社会环境,施工不需要搭设围挡,存在事故隐患。

(2)水池施工采用桩体作为外模板,没有考虑内外模板之间杂物的清理措施。

(3)施工组织设计中考虑了围护桩变形,但监测项目偏少。

(4)为控制结构裂缝,混凝土浇筑时控制内外温差不大于25℃。 在基坑开挖到放坡时,由于止水帷幕缺陷,西北角渗漏严重,采用双快水泥法进行封堵,由于水量较大,没有效果。

问题

1.供水厂厂内施工是否需要搭设围挡?说明理由。

2.水池模板之间的杂物清扫应采取哪些措施?

3.基坑监测的主要对象除围护桩变形外,还应有哪些监测项目?

4.补充混凝土浇筑与振捣措施。

5.针对背景资料中的渗漏情况,应采取什么措施封堵?

【正确答案】 : 1.(本小题4.5分)

供水厂厂内施工需要搭设围挡(2分)。理由:由于厂区内从业人员较多,不安全因素也较多,因此施工现场必须设置围挡(2.5分)。

2.(本小题4.5分)

在安装水池池壁的最下一层模板时,应在适当位置预留清扫杂物用的窗口(2分)。用空压机风吹的方式或用高压水冲的方式进行清理(1分),清理后浇筑面湿润,但不得有积水(1.5分)。

3.(本小题7.5分)

基坑监测的对象除围护桩变形外,还应有地表沉降,围护结构水平位移,管线沉降,地面建筑物沉降、倾斜及裂缝,围护结构内力,支撑内力,地下水位,地中土体垂直位移,地中土体水平位移等项目(7.5分)。

4.(本小题7.5分)

补充混凝土浇筑与振捣措施:

1.避免混凝土结构内外温差过大:首先,降低混凝土的入模温度,且不应大于25℃,使混凝土凝固时其内部在较低的温度起升点升温,从而避免混凝土内部温度过高。
2.控制入模坍落度,做好浇筑振动工作:在满足混凝土运输和布放要求前提下,要尽可能减小人模坍落度,混凝土人模后,要及时振捣,并做到既不漏振,也不过振。重点部位还要做好二次振动工作。
3.合理设置后浇带:对于大型给排水混凝土构筑物,合理的设置后浇带有利于控制施工期间的较大温差与收缩应力,减少裂缝。设置后浇带时,要遵循“数量适当,位置合理”的原则。
5.(本小题6分)

针对背景资料中的渗漏情况,应采取的封堵措施:首先应在坑内回填土封堵水流(2分),然后在坑外打孔灌注聚氨酯或双液浆等封堵措施(2分),封堵后再继续向下开挖基坑(2分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 5 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页



   本大题所有小题如下:
您目前得分:40分
