【正确答案】 :

1.(本小题4分)(1)建立分屯点;(2)材料进场检验;(3)光缆配盘;(4)地质条件考察及路由复测(各1分)。2.(本小题6分)(1)进行材料进场检验;(2)按合同标准及规范要求施工;(3)自觉接受质量监督;(4)提供完整准确的竣工资料(答对l项2分)。3.(本小题8分)

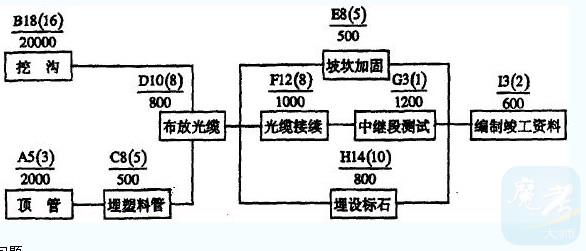

(图3分,关键路径3分,共6分)该工程工期为46天(2分)。4.(本小题8分)23-18=5(天)此时实际进度比计划延迟5天。(1分)第一步:压缩I工作1天,增加费用600元(1分)第二步:压缩D工作2天,增加费用2×800=1600元(1分)第三步:压缩F工作1天,增加费用l000元(1分)第四步:同时压缩F工作和H工作l天,增加费用l000+800=1800(元)(1分)共增加费用:600+1600+1000+1800=5000(元)(1分)最终压缩后的网络图如下:(2分)5.(本小题4分)第23块错(1分),表示普通接头标石(1分)。第24块错(1分),表示监测标石(1分)。
