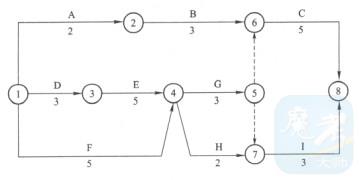

【正确答案】 :
(1)通过网络计算可得到该装载硐室的施工工期是16周,关键线路是D→E→G→C,因此施工中应注意重点控制工序D、E、G、C的进度。
(2)增加工序J后,施工单位调整的进度计划是正确的,因为在G的后面直接增加工序J会使总工期增加到17周,不能满足要求。而工程这时已开始了4周,E已经开始,增加的工序J的先行工序只有G没有开始,因此只能考虑调整G工序的时间,G为关键工作,没有机动时间可利用,只能组织平行作业,将G工作分解为G1、G2两个工序平行进行。

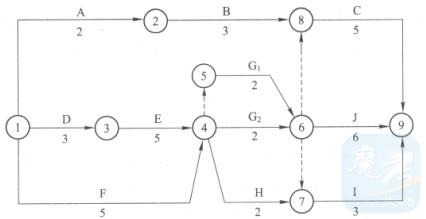

调整后的网络计划见下图:

(3)由于工序H不是关键工序,且H还有3周的总时差,即有3周的机动时间,因此H延长1周不会对工程的总工期产生影响。
(4)根据本工程的情况,施工结束后,施工单位可向业主索赔增加工序J的全部费用以及组织工序G进行平行作业所增加的费用,由于没有影响总工期,不能进行工期的索赔。
