第3大题:案例解析题(共80分)

【案例题1】(20分)

某机电设备安装公司中标一项中型机电设备安装工程,并签订了施工承包合同。工程的主要内容有:静设备安装、工艺管道安装、机械设备安装等,其中静设备工程的重要设备为一台高38m,重量为60t的合成塔,该塔属于压力容器,由容器制造厂整体出厂运至施工现场,机电安装公司整体安装。工程准备阶段,施工设计图纸已经到齐。该公司组织编制了施工组织总设计,并根据工程的主要对象,项目部编制了“容器与合成塔安装方案”,“合成塔吊装方案”,“工艺管道安装、焊接技术方案”,“机械设备安装、调试方案”。

为便于组织施工,安装公司在业主提供的施工现场旁的临时用地上建造了生产生活临时设施。生产设施包括现场临时办公室、仓库及材料堆放场、管道预制组装场等。生活设施包括职工宿舍、食堂、浴室等。为加快工程进度,管道预制、焊接安排每晚7点到11点的夜间加班作业。安装公司将临时设施的生活、施工废水通过排水沟直接排放到附近一条小河内,固体废弃物运至指定的垃圾处理场倾倒。

问题:

1.机电安装公司编制施工组织总设计的主要依据有哪些?

2.机电安装公司应取得何种特种设备许可才能从事合成塔的安装工作?在合成塔安装前应向哪个机构履行何种手续?

3.根据背景资料,机电安装公司至少还应编制哪些主要施工方案?哪些方案应形成专项安全技术措施方案?

4.机电安装公司临时设施的主要环境影响因素有哪些?安装公司对废水和固体废弃物的处理方式是否正确?

【正确答案】 : 1.施工承包合同(协议),工程量清单,设计图纸(文件),相关法规和标准规范,工程现场环境条件。

2.取得国家质量监督检验总局颁发的压力容器安装许可证。向压力容器使用登记所在地的安全监察机构书面告知(申报、报装、备案)。

3.还应编制:焊缝无损检测方案,管道试验(试压)与吹洗方案,设备单体试运行方案。合成塔吊装方案应形成专项安全技术措施方案。

4.主要环境影响因素有:水污染、大气污染、土壤污染、光污染、噪声污染、固体废弃物。污水排放方式不正确,固体废弃物处理方式正确。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【解析】1.施工组织设计是以整个建设工程或建筑群,或具备独立的生产工艺系统和使用功能的工程项目为对象,其编制依据:工程施工合同及招投标文件和已签约的与工程有关的协议;已经批准的初步设计及有关的图纸资料;工程概算和主要工程量;设备清单及主要材料清单;主体设备技术文件及新产品的工艺性试验资料;现场情况调查资料。

【解题思路】这是一道施工组织设计方面的试题,考核考生如何准备编制施工组织设计。

2.压力容器制造、安装单位应当经国务院特种设备安全监督管理部门许可,方可从事相应的活动。特种设备安装的施工单位应当在施工前将拟进行的特种设备安装情况书面告知直辖市或者设区的市的特种设备安全监督管理部门,告知后即可施工。

【解题思路】这是一道安装许可证方面的试题,考核考生如何从事特种设备的安装工作。

3.一般以难度较大,施工工艺较复杂,技术及质量要求较高,采用新工艺的分部分项或专业工程为对象编制施工方案,大型设备起重吊装方案、重要焊接方案等还需专家评审,形成专项安全技术措施方案。

【解题思路】这是一道施工方案方面的试题,考核考生如何进行施工方案的编制。

4.施工现场环境影响因素:水污染源(生活污水,施工现场污水),大气污染源(现场粉尘;机动施工机械尾气;有毒有害气体等),土壤污染源(废油及其有毒有害液体的洒落;铁锈等),噪声污染源(打桩机、空压机、风机、电锯等的噪声),光污染源(电弧光等),固体废弃物。

【解题思路】这是一道施工现场环境保护方面的试题,考核考生如何在施工现场进行绿色施工。


【案例题2】(20分)

某总承包单位将一医院的通风空调工程分包给某安装单位,工程内容有风系统、水系统和冷热(媒)设备。设备有7台风冷式热泵机组,9台水泵,123台吸顶式新风空调机组,1237台风机盘管,42台排风机,均由业主采购。通风空调工程的电气系统由总承包单位施工。

通风空调设备安装完工后,在总承包单位的配合下,安装单位对通风空调的风系统、水系统和冷热(媒)系统进行了系统调试。调试人员在风机盘管,新风机和排风机单机试车合格后,用热球风速仪对各风口进行测定与调整及其他内容的调试,在全部数据达到设计要求后,通风空调工程在夏季做了带冷源的试运转,并通过竣工验收。

医院营业后,在建设单位负责下,通风空调工程进行了带负荷综合效能试验与调整。到了冬季安装单位及时进行回访,对通风空调工程季节性测试调整。发现个别病房风口的新风量只有50m³/h·p(设计要求是75m³/h·p),经复查,是调试人员的计算错误,后重新调整测试,达到设计要求。另有个别病房的风机盘管噪声达到45dB(设计要求是35dB),经检查,是风机盘管轴心偏移,通过设备生产厂家调换设备,噪声达到要求。

问题:

1.风系统调试后还有哪几项调试内容?需哪些单位配合?

2.通风空调的综合效能调整需具备什么条件?调整的项目应根据哪些要求确定?

3.通风空调在冬季测试时查出的问题属什么性质的质量问题?应如何处理?

4.风机盘管的维修和风量调整各发生了哪些主要费用?应由谁承担?

【正确答案】 : 1.还有水系统(水泵)调试,热泵机组(冷热媒)试车,联动试运行调试。需设备生产厂家、总承包单位配合。

2.通风空调的综合效能调整需具备的条件:医院正式营运(投入使用)。调整的项目应根据工程性质(特点)、医院(业主)使用(工艺)要求确定。

3.风机盘管噪声大是产品(设备)质量问题,调换(返工)处理;风量没达设计要求是施工质量(技术)问题,重新调整测试。

4.风机盘管维修主要发生材料费、人工费,由医院(业主、制造厂)承担;风量调整主要发生人工费,由安装单位承担。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【解析】1.通风空调系统调试的主要内容包括:风量测定与调整、单机试运转、系统无生产负荷联合试运转及调试。空调系统带冷(热)源的正常联合试运转应视竣工季节与设计条件作出决定。通风与空调工程的试运行.由建设单位、设计单位、设备生产厂家、总承包单位配合。

【解题思路】这是一道通风空调试运行方面的试题,考核考生如何进行通风空调设备试运行及试运行中的协调。

2.通风与空调工程带生产负荷的综合效能试验与调整,应在已具备生产试运行的条件下进行,由建设单位负责,设计、施工单位配合。综合效能试验测定与调整的项目,应由建设单位根据工程性质、生产工艺的要求进行确定。

【解题思路】这是一道通风空调综合效能调整方面的试题,考核考生如何进行通风空调综合效能调整。

3.产品(设备)质量问题,调换(返工)处理;施工质量(技术)问题,重新调整测试。

【解题思路】这是一道施工质量方面的试题,考核考生如何进行返工处理。

4.质量问题确实是由于施工单位的施工责任或施工质量不良造成的,施工单位负责修理并承担修理费用。质量问题是由双方的责任造成的,应协商解决,商定各自的经济责任,由施工单位负责修理。质量问题是由于建设单位提供的设备、材料等质量不良造成的,应由建设单位承担修理费用,施工单位协助修理。

【解题思路】这是一道返工、返修的责任范围方面的试题,考核考生如何进行返工、返修处理。


【案例题3】(20分)

某安装公司在南方沿海承担了一化工装置的安装工作,该装置施工高峰期正值夏季,相对湿度接近饱和。该公司建造了临时性管道预制厂房,采用二氧化碳气体保护焊进行焊接工作。

根据装置内管道的特点,项目部技术人员确定了管道预制程度为30%,制定了一条直管段配焊一个管件(弯头或法兰等)的预制方案。其工作顺序为:直管段下料→开坡口→直管段坡口、管件坡口清理→直管段与管件组对→焊接→焊缝外观检查→焊缝无损探伤→运至安装现场。

在预制管道时,无损检测工程师发现大量焊口存在超标的密集气孔,情况较为严重,项目部启动了质量事故报告程序,安装公司派出人员与项目部相关人员一起,组成了调查小组,按程序完成了该事故的处理。

此次质量事故使管道预制工作滞后了三天,影响了施工进度。项目部启用了一套备用二氧化碳气体保护焊系统后,发现直管段下料制约了组焊工作的进度,项目部立即采取调整进度的措施,保证了施工进度。

问题:

1.列出质量事故处理程序的步骤。

2.安装公司组织的事故调查小组应由谁组织?调查小组的成员有哪些?

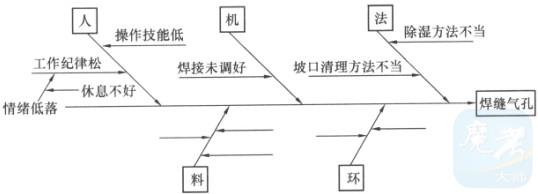

3.试用因果分析图(见下图)分析事故原因中的材料、环境因素。(不需要画图,在答题纸上用文字表述)

4.项目部可采用哪些调整进度的措施来保证施工进度?

【正确答案】 : 1.质量事故处理程序为:事故报告、现场保护、事故调查、撰写质量事故调查报告、事故处理报告。

2.应由项目技术负责人组织。调查小组成员有企业技术质量管理人员项目技术负责人,与事故直接相关的专业技术人员(专业工程师),质检人员,施工班组长(队长、工长)。

3.环境因素:湿度过大,风速过大。材料因素:母(管)材存在缺陷,C02保护气不合格,焊丝存在质量问题。

4.可采用的调整进度的措施有:增加设备和人员,延长工作时间。调整工序(平行作业、扩大作业面)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【解析】1.质量事故处理程序:

(1)事故报告,施工现场发生质量事故时,施工负责人(项目经理)应按规定时间和程序,及时向企业报告事故状况。

(2)现场保护,质量问题出现后,要做好现场保护。

(3)事故调查,由项目技术负责人为首组建调查小组,参加人员应是与事故直接相关的专业技术人员、质检员和有经验的技术工人等。调查内容包括有现场调查和收集资料。

(4)撰写质量事故调查报告,质量事故调查与分析后,应整理撰写成“质量事故调查报告”。

(5)事故处理报告。

【解题思路】这是一道质量事故处理程序方面的试题,考核考生在发生事故后如何进行处理。

2.事故调查由项目技术负责人为首组建调查小组,参加人员应是与事故直接相关的专业技术人员、质检员和有经验的技术工人等。调查内容包括有现场调查和收集资料。

【解题思路】这是一道成立质量事故处理调查小组方面的试题,考核考生在发生事故后如何成立质量事故处理调查小组。

3.影响焊接质量的因素有作业人员、材料使用、操作机具、检验器具、操作工艺、施工环境。

【解题思路】这是一道焊接质量方面的试题,考核考生如何用因果分析图分析事故原因中的材料、环境因素。

4.项目部可采用措施有:增加设备和人员,延长工作时间,调整工序(平行作业、扩大作业面)。

【解题思路】这是一道进度控制方面的试题,考核考生如何调整进度的措施来保证施工进度。


【案例题4】(20分)

某机电工程公司承接了一座110kV变电站建设项目,工期一年,时间紧、任务重。对此,该公司首先在内部组织了施工进度计划、施工生产资源、工程质量、施工安全、卫生及环境管理等协调工作,以便工程顺利展开;其次明确各级各类人员的安全生产责任制,以加强项目的安全管理;其三,施工过程中公司组织了与工程对应的季节、专业和综合等安全检查,以保障施工过程安全。

该变电站地处偏僻地区,施工时,暂无电源供给,为加快施工进度,该公司自行采用自备电源组织了施工。

变压器经开箱检查和本体密封检验后就位,紧接着进行箱体检查、附件安装、注油和整体密封性试验,但在通电过程中烧毁。

问题:

1.纠正该公司擅自采用自备电源施工的错误做法。

2.分析变压器烧毁的施工原因。根据公司安全生产责任制,该工程项目部领导各应承担何种性质的安全生产责任?

3.公司内部施工进度计划协调主要有哪几方面的工作?

4.公司组织的与工程对应的安全检查中,除背景资料指出的检查外还有哪些?安全检查的重点是什么?

【正确答案】 : 1.按《电力法》第26条规定,正确的做法是:承包单位(该公司)要告知供电部门,并征得同意(许可),采取安全技术措施后方可施工。

2.施工原因是变压器受潮(短路),安装过程中没有进行绝缘检测(检查),交接(耐压)试验。工程项目经理应承担全面(主要、连带)责任;项目工程师应承担技术责任。

3.施工进度计划协调的主要工作有:进度计划摸底编排,组织实施(资源、工序安排),计划检查和计划调整。

4.安全检查还有:定期性安全检查,不定期性安全检查(经常性安全检查)。安全检查的重点是:检查违章指挥,违章作业(持证上岗),临时用电。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【解析】1.《电力法》第26条规定:如果工程项目地处偏僻,虽用电申请已受理,但自电网引入的线路施工和通电尚需一段时日,而工程又急需开工,则总承包单位通常是用自备电源(如柴油发电机组)先行解决用电问题。此时,总承包单位要告知供电部门并征得同意。同时要妥善采取安全技术措施,防止自备电源误入市政电网。

【解题思路】这是一道《电力法》方面的试题,考核考生在施工中不能违反国家的法律法规。

2.应严格按《电气装置安装工程电气设备交接试验标准》执行。交接试验主要作用是鉴定电气设备的安装质量是否合格,判断设备是否能投入运行。变压器烧毁的原因是没有交接试验。项目经理对本工程项目负全面领导责任,项目总工程师对本工程项目负技术责任,工长(施工员)对项目部的分承包方负直接领导责任。

【解题思路】这是一道质量事故方面的试题,考核考生在施工发生质量事故后由哪些人承担事故责任。

3.公司内部施工进度计划协调主要有进度计划摸底编排,组织实施(资源、工序安排),计划检查和计划调整等。

【解题思路】这是一道施工进度计划协调方面的试题,考核考生在施工中如何协调施工进度。

4.施工现场的安全检查:

(1)安全检查可以分为定期性、经常性、季节性、专业性、综合性和不定期的职工代表巡视六类安全检查方法。

(2)安全检查主要检查内容:查思想、查管理、查隐患、查整改、查事故处理。

(3)安全检查的重点是违章指挥和违章作业。在安全检查过程中应编制安全检查报告,说明已达标项目,未达标项目,存在问题,原因分析,纠正和预防措施。

(4)安全检查应注意:将自查与互查有机结合起来;坚持检查与整改相结合;制定和建立安全档案;安全生产责任制及管理制度是贯彻国家安全生产法律法规,必须认真执行;落实责任是前提,强化管理是基础,以人为本是关键,常抓不懈是保证。

【解题思路】这是一道安全管理方面的题,考核考生安全检查的重点是什么。
