2009年一级建造师《水利水电工程管理与实务》执业资格考试真题

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共120分)

【案例题1】【2009年真题】(20分)

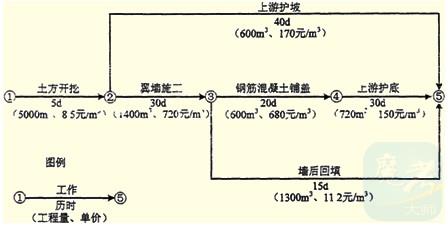

某水闸施工合同上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)见图。合同约定:

(1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回;

(2)保留金自第1个月起按每月工程进度款的5%扣留。

施工中发生以下事件:

事件1.土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为l000立方米,单价为22.5元/立方米(含开挖、回填),时间为10d。

事件2.在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。

问题

1.计算工程预付款额及新增“上游护底换土”后合同总价(单位为元,保留2位小数。下同)

2.若实际工作量与合同工程量一致,各项工作均以最早时间开工且均匀施工,工程第1天开工后每月以30天计,计算第2个月的工程进度款、预付款扣还、保留全扣留和实际支付款。

3.施工单位提出的增加临时设施费的要求是否合理?为什么?

4.指出上游翼墙墙后回填土施工应注意的主要问题有哪些?

【正确答案】 :

1.(共4分)

原合同总价:5000×8.5+600×170+1400×720+600×680+1300×11.2+720×150=1683060元

增加换土后合同总价为:1683060+22500=1705560元 (2分)

预付款为1683060×10%=168306元 (2分)  (注:计算正确,单位以“万元”计者,每项得1分)

2.(共8分)

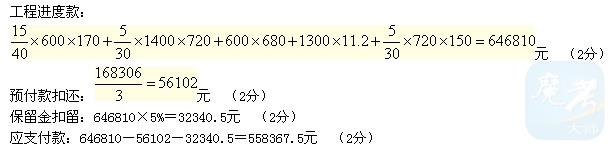

第2个月,“上游护坡”完成剩余15天、“翼墙施工”完成剩余的5天、完成“钢筋混凝土铺盖”、“墙后回填”全部工作,“上游护底”进行5天。

(注:计算正确,单位以“万元”计者,每项得1分)

3.(共4分)

施工单位提出的增加临时设施费用的要求不合理。(2分)

因为保证施工安全是承包商(或施工单位)的责任(或义务)。[临时设施费用包含在合同价(或综合单价、投标报价、工程单价、措施费)中] (2分)

4.(共4分)

(1)翼墙混凝土强度应达到设计或规范要求;

(2)回填土施工前,翼墙墙后基坑应通过隐蔽工程验收;

(3)与填土接触的混凝土表面乳皮、杂物需清理;

(4)与填土接触的混凝土表面填土时应涂刷泥浆;

(5)靠近混凝土附近的土方应采取轻(或小)型机械(或人工、或平板夯)夯实。  (答对一项得1分,答对四项以上的得4分)

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】【2009年真题】(20分)

津江水电站工程流道混凝土施工中,施工单位为了便于进度检查与调整,编制了双代号时标网络图如下:

施工过程中发生如下事件:

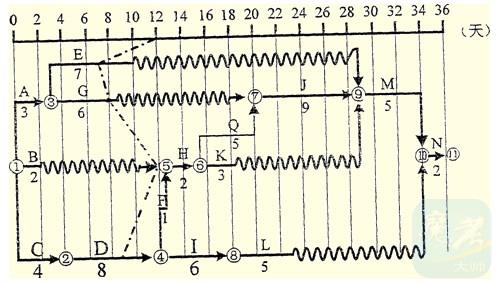

事件l.项目部第12天末组织了进度检查,检查结果以进度前锋线表示在上图中。

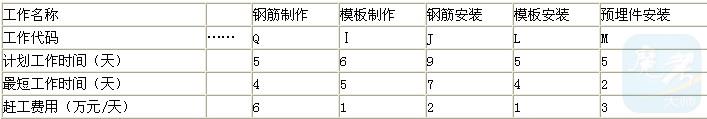

事件2.为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果如下:

问题

1.指出该网络图的关键线路,说明L(⑧→⑩)实线和波浪线长度各表示的含义。

2.根据图示进度前锋线,说明进度检查时D、E、G三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。

3.发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。

【正确答案】 : 1.(共6分)

关键线路C→D→F→H→Q→J→M→N(2分)

(或①→②→④→⑤→⑥→⑦→⑨→⑩→⑾)

工作L实线长度表示L工作的持续时间(1分)

(或实际工作天数、或完成工作时间)为5天;(1分)

波浪线长度表示其自由时差(1分)(或总时差)为11天。(1分)

2.(共9分)

D工作已完成5天工作量(1分),延误3天(1分),推迟(或影响)工期3天(1分)。

E工作已完成4天工作量(1分),延误3天(1分),不影响工期(1分)。

G工作已完成5天工作量(1分),延误1天(1分),不影响工期(1分)。

3.(共5分)

根据增加费用最小的原则,首先选择J工作(或钢筋安装)(1分)

,压缩2天(或工作时间从9天调整为7天)(1分);其次选择M工作(或预埋件安装)(1分),压缩1天(或工作时间从5天调整为4天)(1分),增加费用为7万元(1分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】【2009年真题】(20分)

某水利枢纽工程项目包括大坝、水电站等建筑物。在水电站厂房工程施工期间发生如下事件:

事件1.施工单位提交的施工安全技术措施部分内容如下:

(1)爆破作业,必须统一指挥,统一信号,划定安全警戒区,并明确安生警戒人员。在引爆时,无关人员一律退到安全地点隐蔽。爆破后,首先须经安全员进行检查,确认安全后,其他人员方能进入现场。

(2)电站厂房上部排架施工时高处作业人员使用升降机垂直上下。

(3)为确保施工安全,现场规范使用“三宝”,加强对“四口”的防护。

事件2.水电站厂房施工过程中,因模板支撑体系稳定性不足导致现浇混凝土施工过程中浇筑层整体倒塌,造成直接经济损失50万元。事故发生后,施工单位及时提交了书面报告,报告包括以下几个万面内容:

(1)工程名称、建设地点、工期、项目法人、主管部门及负责人电话;

(2)事故发生的时间、地点、工程部位以及相应的参建单位名称;

(3)事故发生的经过和直接经济损失;

(4)事故报告单位、负责人以及联系方式。

事故发生后,项目法人组织联合调查组进行了事故调查。

问题

1.指出并改正爆破作业安全措施中的不妥之处。

2.为确保升降设备安全平稳运行,升降机必须配备的安全装置有哪些?

3.施工安全技术措施中的“三宝”和“四口”指什么?

4.根据《水利工程质量事故处理暂行规定》,确定事件2的事故等级;补充完善质量事故报告的内容,指出事故调查的不妥之处,说明正确的做法。

【正确答案】 : 1.(共4分)

“在引爆时,无关人员……”不妥(1分),应为“在装药、联线开始前,无关人员……(1分)”

“经安全员检查…”不妥(1分),应为经“炮工(或爆破人员)检查……。(1分)”

2.(共2分)

升降机必须配有灵敏、可靠的控制(或制动)器(或装置)(1分)、限位器(或装置)(1分)等安全装置。

3.(共7分)

“三宝”指安全帽、安全带、安全网;(3分)

“四口”指通道口、预留洞口、楼梯口、电梯井口。(4分)

4.(共7分)

(1)较大质量事故(2分)

(2)补充:事故发生原因初步分析;(1分)  事故发生后采取的措施(1分)及事故控制情况(1分)。

(3)“项目法人组织……”不妥(1分),应为“项目(或工程、或上级)主管部门组织……”(1分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】【2009年真题】(30分)

清河泵站设计装机流量150立方米/s,出口防洪闸所处堤防为l级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~l0日评标定标。

招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:

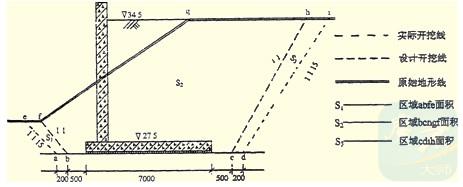

事件1.Ⅰ—Ⅰ段挡土墙(示意图如下)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程为50×(S1+S2+S3),监理单位不同意。

事件2.原定料场土料含水量不能满足要求,监理单位指示A单位改变了挡土墙墙后填土料场,运距由1km增加到1.5km,填筑单价直接费相应增加2元/立方米,A单位提出费用变更申请。

注:

1.图中除高程以m计外,其余均以mm计:

2.图中水流方向为垂直于纸面,且开挖断面不变:

3.Ⅰ—Ⅰ段挡土墙长50m。

问题

1.根据《建筑业企业资质等级标准》(建[2001]82号)的有关规定,满足清河泵站出口防洪闸工程施工标要求的企业资质等级有哪些?

2.上述施工标招标工作计划中,招标人可以不开展哪些工作?确定中标人后,招标人还需执行的招标程序有哪些?

3.为满足Ⅰ—Ⅰ段挡土墙土方开挖工程计量要求,A单位应进行的测量内容有哪些?

4.Ⅰ—Ⅰ段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量能否申报结算?为什么?计算Ⅰ—Ⅰ段挡土墙土方开挖工程结算工程量。

5.料场变更后,A单位的费用变更申请能否批准?说明理由。若其他直接费费率取2%,现场经费费率取4%,根据水利工程概(估)算编制有关规定,计算填筑单价直接费增加后相应的其他直接费、现场经费、直接工程费。

【正确答案】 : 1.(共6分)

水利水电工程施工总承包特级(2分)和水利水电工程施工总承包一级(2分)[或总承包一级及以上(4分)];堤防工程专业承包一级(2分)。  (注:答四项及四项以上者,本小题得0分)

2.(共5分)

(1)招标人可以不开展的工作有:现场踏勘(1分)、投标预备会(1分)

(2)确定中标人之后,还需开展的招标程序有:  ①向水行政主管部门提交招标投标情况的书面总结报告(或备案报告)(1分);  ②发中标通知书,并将中标结果通知所有投标人;(1分)  ③进行合同谈判并与中标人订立书面合同。(1分)

3.(共5分)

(1)开挖区原始地形、断面测量(2分);

(2)开挖轮廓点放样(1分);

(3)开挖区竣工地形、断面测量(2分);

4.(共6分)

(1)不能(1分),费用已包含在投标报价中。(或不可避免的施工超挖量不计入结算工程量)(2分)。

(2)Ⅰ-Ⅰ段挡墙土石开挖工程结算量为S2×50=50S2(立方米)(3分)

5.(共8分)

(1)可以(1分),取土区变更是发包人(或非承包商)的原因(1分)

(2)其他直接费:2×2%=0.04元/立方米(2分)

现场经费:2×4%=0.08元/立方米(2分)

直接工程费:2+0.04+0.08=2.12元/立方米(2分)

或:其他直接费=直接费×其他直接费率=2×2%=0.04元/立方米(2分)

现场经费=直接费×现场经费费率=2×4%=0.08元/立方米(2分)

直接工程费=直接费+其他直接费+现场经费=2+0.04+0.08=2.12元/立方米(2分)

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】【2009年真题】(30分)

某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4000立方米/s,校核流量7000立方米/s。该泄洪闸建于上世纪六十年代末,2006年进行除险加固。主要工程内容有:

(1)桥头堡、启闭机房拆除重建;(2)公路桥桥面及栏杆翻修;(3)闸墩、闸底板混凝土表面防碳化处理;(4)闸底板、闸墩向上游接长5m;(5)原弧形钢闸门更换为新弧形钢闸门;(6)原卷扬启闭机更换为液压启闭机;(7)上游左右侧翼墙拆除重建等七项。主要工程量:混凝土4.6万立方米,土方42万立方米,金属结构1086t,总投资1.22亿元。

施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410m,堰项高程30.3m,施工期水库设计静水位27.8m,波浪高度l.5m,围堰采用水中倒土双向进占法施工,总填筑方量30万立方米。

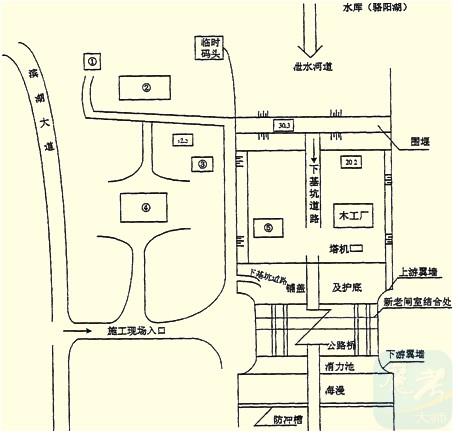

根据施工需要,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如下,图中①、②、③、④、⑤为临时设施(混凝土拌合系统、油库、机修车间、钢筋加工厂、办公生活区)代号。

混凝土表面防碳化处理采用ST-9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m采用锚固技术使新、老闸底板和闸墩连为一体。

问题

1.根据有利生产、方便生活、易于管理、安全可靠的原则,给出示意图中代号①、②、③、④、⑤所对应临时设施的名称。

2.指出上述七项加固内容中设计工作方面最关键的一项并简述理由。

3.指出上述七项加固内容和临时工程中施工方面最关键的两项并简述理由。

4.复核围堰堰顶高程是否满足《水利水电工程施工组织设计规范》(SL303-2004)的规定。

5.根据《建设工程安全生产管理条例》,施工单位应在上图中的哪些地点和设施附近设置安全警示标志?

【正确答案】 : 1.(共5分,各1分)

①油库;②混凝土拌合系统;③机修车间;④办公生活区;⑤钢筋加工厂

2.(共6分)

闸底板、闸墩向上游接长5m[或第(4)项](2分)  理由:老闸室沉降已经结束,新、老闸底板基有可能产生不均匀沉降(或新老闸底板、闸墩易在结合部位产生裂缝导致加固失败)(2分);新老混凝土结合部位处理(或锚固)技术复杂(2分)。

3.(共9分)

(1)围堰(2分);理由:本工程围堰级别高(3级)、规模大(30万立方米)、难度高(水中倒土8m)(各1分)。

(2)闸底板、闸墩向上游接长5m[或第(4)项](2分);理由:新接长的闸底板、闸墩混凝土与原有闸底板、闸墩混凝土结合部位的处理技术要求高,施工难度大,其施工质量对工程安全至关重要。(2分)。

4.(共6分)

27.8cm(1分)+1.5m(1分)+0.7m(2分)=30.0m<30.3m[或30.3m-27.8m(1分)-1.5m(1分)=1.0m≥0.7m(2分)],故堰顶高程符合规定(2分)。

5.(共4分)

施工现场入口、油料库、塔机、配电房、下基坑道路进口处、脚手架、围堰、工程拆除部位、木工厂等(共4分,答对一项得1分,答对4项以上得4分)。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 5 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页



   本大题所有小题如下:
您目前得分:40分
