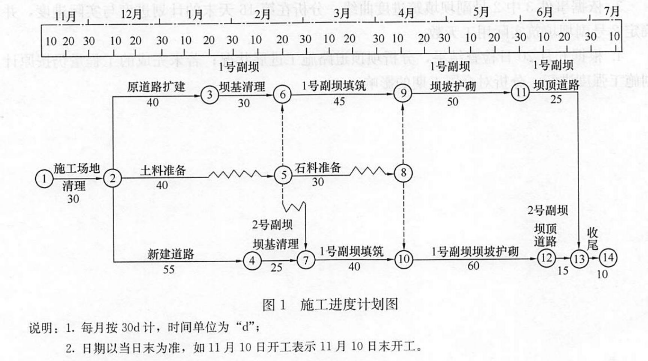

【正确答案】 :

1.合同价=(76.6+9+12)×1.1=107.36万元。
预付款=76.6×1.1×20%=16.852万元。
开工前支付的措施项目款=3×1.1×85%=2.805万元。
2.C项工程综合单价计算如下:
(1)甲种材料价格为85元/
M3,甲增加材料款=500×(85-80)×1.15=2875元。
由于(50-40)÷40=25%>5%,故乙增加材料款=400×(50-40×1.05)×1.15=3680元。
C项工程的综合单价=280+(2875+3680)÷1000=286.555元/
M3。
(2)3月份完成的分部和单价措施费=32.4÷3+1000÷3×286.555÷10000=20.352万元。
(3)3月份业主应支付的工程款=20.352×(1+10%)×85%+(9—3)÷3×(1+10%)×85%-16.852÷2=12.473万元。
3.第3月末分项工程和单价措施项目累计拟完成工程计划费用=10.8+32.4+28×2÷3=61.867万元。
第3月末分项工程和单价措施项目累计已完工程计划费用=10.8+32.4×2÷3+28×2-3=51. 067万元。
第3月末分项工程和单价措施项目累计已完工程实际费用=10.8+32.4×2÷3+1000×2÷3×286.555÷10000=51.504万元。
进度偏差=已完工程计划费用一拟完工程计划费用=51.067-61.867=-10.800万元。
实际进度拖后10.800万元。
费用偏差=已完工程计划费用一已完工程实际费用=51.067-51.504=-0.437万元。
实际费用增加0.437万元。
4.工程实际造价=76.6+9+2.4+8.7×(1+10%)=106.370万元。
竣工结算价=106.370×(1-3%-85%)=12.764万元。 align='center'/>
