【正确答案】 :

预付款额=1683060×10%=168306.00元。
新增“上游护底换土”后合同总价=1683060+1000×22. 5=1705560. 00元。

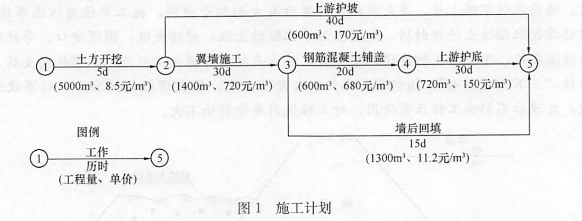

2.第2个月的工作及其工作时间分别为:翼墙施工5d,钢筋混凝土铺盖20d,上游护底5d,上游护坡15d,墙后回填15d。
第2个月的工程进度款=1400×720÷30×5+600×170÷40×15+600×680+720×1 50÷30×5+1300×11.2-=646810. 00元。
本工程工期=5+30+20+30=85d,约为3个月。
第2个月扣还的预付款=168306.00÷3=56102.00元。
第2个月扣留的保留金=646810.00×3%=19404. 30元。
第2个月的实际支付款= 646810.00 - 56102. 00 -19404. 30 =1571303. 70元。
3.施工单位提出的增加临时设施费的要求不合理。
理由:保证安全的临时设施费已包括在合同价款内。
4.上游翼墙墙后回填土施工应注意的主要问题:采用高塑性土回填,其回填范围、回填土料的物理力学性质、含水率、压实标准应满足设计要求。
align='center'/>
