第3大题:案例解析题(共80分)

(2019年真题)【案例题1】(20分)

某水库工程由混凝土面板堆石坝、溢洪道和输水隧洞等主要建筑物组成,水库总库容0.9亿㎥。

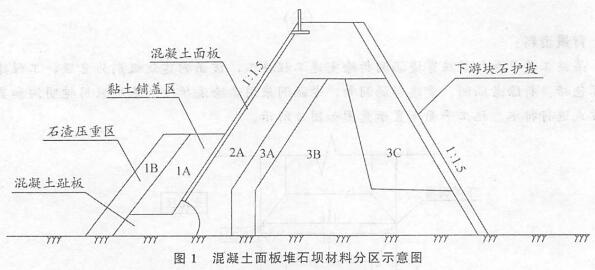

混凝土面板堆石坝最大坝高68m,大坝上下游坡比为1:1.5,大坝材料分区包括:石渣压重(1B)区、黏土铺盖(1A)区、混凝土趾板、混凝土面板及下游块石护坡等。混凝土面板堆石坝材料分区示意图如图1所示。

施工过程中发生如下事件:
事件一:施工单位在坝体填筑前,按照设计要求对堆石料进行了现场碾压试验,通过试验确定了振动碾的激振力、振幅、频率、行走速度和坝料加水量等碾压参数。
事件二:施工单位在面板混凝土施工前,提供了面板混凝土配合比,见表1。


事件三:混凝土趾板分部工程共有48个单元工程,单元工程质量评定全部合格,其中28个单元工程质量优良,主要单元工程、重要隐蔽单元工程(关键部位单元工程)质量优良,且未发生质量事故;中间产品质量全部合格,其中混凝土试件质量达到优良,原材料质量合格,该分部工程评定为优良。
事件四:根据施工进度安排和度汛要求,第一年汛后坝体施工由导流洞导流,土石围堰挡水,围堰高度14.8m;第二年汛前坝体施工高程超过上游围堰顶高程,汛期大坝临时挡洪度汛,相应大坝可拦洪库容为0.3×10^8㎥。
【问题】:
1.指出混凝土面板堆石坝材料分区示意图中2A、3A、3B、3C所代表的坝体材料分区名称?
2.除背景资料所述内容外,事件一中的碾压参数还包括哪些内容?
3.计算事件二混凝土配合比表中的水胶比A值(保留小数点后两位)和砂率B值(用%表示,保留小数点后两位)。
4.事件三中混凝土趾板分部工程的质量评定结论是否正确?简要说明理由。
5.指出该水库工程的工程等别、工程规模及面板堆石坝建筑物的级别,指出事件四土石围堰的洪水标准和面板堆石坝施工期临时度汛的洪水标准。

【正确答案】 : 1.2A代表:垫层区;
3A代表:过渡区;
3B代表:主堆石区;
3C代表:下游堆石区(次堆石区)。
2.除给出的碾压参数外,堆石料的碾压参数还包括碾重、铺层厚、碾压遍数。
3.(1)水胶比:A=122/(249+56)=0.40。
(2)砂率:B=760/(760+620+620)=38.00%。
4.(1)混凝土趾板分部工程的质量评定结论不正确。
(2)理由:48个单元工程,单元工程质量评定全部合格,其中28个单元工程质量优良,即优良率为58%,小于70%,不满足优良的条件,结合其他条件,故只能评定为合格。
5.(1)该水库工程的工程等别为Ⅲ等、工程规模为中型、混凝土面板堆石坝建筑物的级别为3级。
(2)土石围堰的洪水标准为10~5年,面板堆石坝施工期临时度汛的洪水标准为100~50年。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

(2019年真题)【案例题2】(20分)

某水利水电工程项目采取公开招标方式招标,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件。招标文件明确:承包人应具有相应资质和业绩要求、具有AA及以上的信用等级;投标有效期为60天;投标保证金为50万元整。
该项目招标投标及实施过程中发生如下事件:
事件一:A投标人在规定的时间内,就招标文件设定信用等级作为资格审查条件,向招标人提出书面异议。
事件二:该项目因故需要暂停评标,招标人以书面形式通知所有投标人延长投标有效期至90天。B投标人同意延长投标有效期,但同时要求局部修改其投标文件,否则拒绝延长。
事件三:C投标人提交全部投标文件后发现报价有重大失误,在投标截止时间前向招标人递交了书面文件,要求撤回投标文件,放弃本次投标。
事件四:D投标人中标并与发包人签订施工总承包合同。根据合同约定,总承包人D把土方工程分包给具有相应资质的分包人E,并与之签订分包合同,且口头通知发包人。分包人E按照规定设立项目管理机构,其中,项目负责人、质重管理人员等均为本单位人员。
事件五:监理工程师检查时发现局部土方填筑压实度不满足设计要求,立即向分包人E下达了书面整改通知。分包人E整改后向监理机构提交了回复单。
【问题】:
1.针对事件一,招标人应当如何处理?
2.针对事件二,B投标人提出修改其投标文件的要求是否妥当?说明理由。招标人应如何处理该事件?
3.事件三中,招标人应如何处理C投标人撤回投标文件的要求?
4.指出并改正事件四中不妥之处。分包人E设立的项目管理机构中,还有哪些人员必须是本单位人员?
5.指出并改正事件五中不妥之处。
【正确答案】 : 1.招标人收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。
2.(1)B投标人提出修改其投标文件的要求不妥。
理由:同意延长投标有效期的投标人应当相应延长其投标担保的有效期,但不得修改投标文件的实质性内容。
(2)投标人拒绝延长的,其投标失效,但投标人有权收回其投标保证金。
3.招标人同意C投标人撤回投标文件的要求。招标人已收取投标保证金的,应当自收到投标人书面撒回通知之日起5日内退还。
4.(1)不妥之处一:D投标人中标并与发包人签订施工总承包合同。根据合同约定,总承包人D把土方工程分包给具有相应资质的分包人E。
改正:水利建设工程的主要建筑物的主体结构不得进行工程分包,土方工程不能分包。
不妥之处二:总承包人D把土方工程分包给具有相应资质的分包人E,并与之签订分包合同,且口头通知发包人。
改正:工程分包应在施工承包合同中约定,或经项目法人书面认可。
(2)本单位人员还包括:技术负责人、财务负责人、安全管理人员。
5.不妥之处一:监理工程师向分包人E下达了书面整改通知。
改正:监理工程师向总承包人下达书面整改通知,总承包人再通知分包人整改。
不妥之处二:分包人E整改后向监理机构提交了回复单。
改正:分包人E整改后向总承包人提交回复单,总承包人再提交给监理机构。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

(2019年真题)【案例题3】(20分)

某施工单位承担新庄穿堤涵洞拆除重建工程施工,该涵洞建筑级别为2级,工程建设内容包括:拆除老涵洞、重建新涵洞等。老涵洞采用凿除法拆除;基坑采用挖明沟和集水井方式进行排水。施工平面布置示意图如图3所示。

为加强施工管理,规范施工项目负责人执业行为,根据《水利水电工程注册建造师施工管理签章文件目录》,施工单位梳理出需由该施工项目负责人(注册建造师)签署的施工管理文件清单,其中,质量管理类文件包括施工技术方案报审表等。
根据《水利水电工程施工安全管理导则》(SL 721-2015),施工单位在施工前,针对本工程提出了需编制专项施工方案的单项工程清单。各专项施工方案以施工技术方案报审表形式报送,专项施工方案包括工程概况等内容。对于需组织专家进行审查论证的专项施工方案,在根据专家审查论证报告修改完善并履行相应审核签字手续后组织实施。
【问题】:
1.根据《水利水电工程注册建造师施工管理签章文件目录》,除施工技术方案报审表外,需由项目负责人(注册建造师)签署的质量管理类文件,还应包括哪些?
2.根据《水利水电工程施工安全管理导则》(SL 721-2015),结合背景资料,本工程中需编制专项施工方案的单项工程有哪些?其中需组织专家进行审查论证的有哪些?说明需组织专家审查论证的理由。
3.根据《水利水电工程施工安全管理导则》(SL 721-2015),除工程概况外,专项施工方案中还应包括哪些方面的内容?根据专家审查论证报告修改完善后的专项施工方案,在实施前应履行哪些审核签字手续?
【正确答案】 : 1.除施工技术方案报审表外,还包括:联合测量通知单、施工质量缺陷处理措施报审表、质量缺陷备案表、单位工程施工质量评定表。
2.(1)需编制专项施工方案的单项工程有基坑降水、土方开挖、临时用电工程、围堰工程、拆除工程。
(2)需组织专家进行审查论证的有基坑降水、土方开挖。
理由:因为堤防顶部高程为16m,涵洞基底高程为6m,开挖深度为10m,开挖超过了5m,属于深基坑工程,达到了超过一定规模的危险性较大的单项工程,所以需要专家论证。
3.(1)专项施工方案中还应包括编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划和设计计算书及相关图纸等。
(2)审核签字手续:经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

(2019年真题)【案例题4】(20分)

发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了河道整治工程施工合同。合同约定:①签约合同价为860万元,合同工期为11个月,2016年12月1日开工;②质量保证金为签约合同价的3%,质量保证金在合同工程完工验收和缺陷责任期满后分两次退还,每次退还50%;③缺陷责任期为一年;④逾期完工违约金为签约合同价的3.5‰/天。
施工过程中发生如下事件:
事件一:发包人根据合同约定,按时向承包人提供了施工场地范围图和施工场地相关资料。
事件二:项目经理因故要短期离开施工现场,事前履行了相关手续,在项目经理离开期间,施工项目部向监理人提交了单元工程质量报验单,该报验单仅盖有施工项目部印章。
事件三:2017年11月20日签发的合同工程完工证书中注明合同工程完工验收时间(实际完工日期)为2017年11月8日。
事件四:在缺陷责任期内,为修补工程缺陷,经发包人同意,承包人动用了质量保证金6万元整,监理人确认在缺陷责任期满后项目达到质量标准,缺陷责任期按期终止。
【问题】:
1.事件一中发包人提供的施工场地范围图应明确哪些主要内容?施工场地相关资料包括哪些?
2.针对事件二,说明项目经理离开现场前要履行什么手续?施工项目部报送单元工程质量报验单还应履行何种签章手续?
3.针对事件三,计算逾期完工违约金(单位:万元,保留小数点后两位)。
4.针对事件三和事件四,提出质量保证金退还的时间并计算金额(单位:万元,保留小数点后两位)。
【正确答案】 : 1.(1)发包人提供的施工场地范围图应明确场地范围内永久占地与临时占地的范围和界限。
(2)发包人应按专用合同条款约定向承包人提供施工场地,以及施工场地内地下管线和地下设施等有关资料。
2.(1)承包人项目经理短期离开施工场地,应事先征得监理人同意,并委派代表代行其职责。
(2)施工项目部报送单元工程质量报验单还应由承包人项目经理或其授权代表签字、质检负责人签字及加盖注册建造师执业章。
3.(1)合同工期为11个月,2016年12月1日开工,合同完工日期应为2017年10月30日。实际完工日期为2017年11月8日,逾期8天。
(2)逾期完工违约金:860×3.5‰×8=24.08(万元)。
4.(1)第一次退还时间:合同工程完工证书颁发后14天内,即2017年11月20日后14天内。
金额:860×3%×50%=12.90(万元)。
(2)第二次退还时间:工程质量保修期满30个工作日内,即2018年11月7日后30个工作日内。
金额:860×3%×50%-6=6.90(万元)。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
