2019年一级建造师真题《机电工程管理与实务》网友版

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共120分)

【案例题1】(20分)

某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水等系统的钢制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组2台,螺杆式基载冷水机组2台,24台内融冰钢制蓄冰盘管,146台组合式新风机组,均由建设单位采购。项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法质量技术要求和安全要求等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组调试与试运行等操作要求。质检员在巡视中发现空调供水管的施工质量(见图1)不符合规范要求,通知施工作业人员整改。

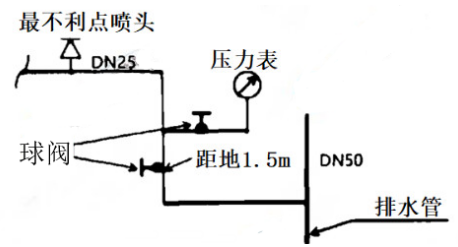

图1空调供水管穿墙示意图
空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水管的工作压力为1.3MPa,开式冷却水系统工作压力为0.9MPa。在试验过程中,发现空调供水管个别法兰链接和焊缝处有渗漏现象,施工人员进行返修后,重新试验未发现渗漏。
【问题】:
1.空调工程的施工技术方案编制后应如何组织实施交底?重要项目的技术交底文件应由哪个施工管理人员审批?
2.图1中存在的错误有哪些?如何整改?
3.计算空调供水管和开式冷却水的试验压力。试验压力最低不应小于多少MPa?
4.试验中发现有渗漏现象时,有哪些禁止的操作?

【正确答案】 : 1.技术交底应分层次展开,直至交底到施工操作人员。交底必须在作业前进行,并有书面交底资料。
2.图1中存在的错误:
①穿越防火墙套管的设置(未明确钢制套管)错误;
②管道焊缝布置在了套管内错误;
③聚氨酯发泡材料封堵错误。
整改:
①穿越防火墙应设置钢制套管;
②管道焊缝不得设置在套管内,应避开穿墙套管位置;
③管道穿越防火分区时,应采用不燃材料进行防火封堵。
3.冷却水管试验压力为:1.3MPa+0.5MPa=1.8MPa试验压力最低为:0.9MPa×1.5=1.35MPa
4.如发现渗漏现象,禁止继续试验,禁止带压力处理,渗漏部位未处理好禁止恢复试验。 align='center'/>
【考生答案】 :   2
【得分】 : 0
【本题解析】 :

【案例题2】(20分)

A公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水排水、消防、电气、通风空调等设备材料采购,安装及调试工作。A公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、稳压泵、报警阀、配水管道,水源和排水设施等)的安装,调试分包给B公司。
为了提高施工效率,A公司采用BIM四维(4D)模拟施工技术,并与施工组织方案结合,按进度计划完成了各项安装工作。
在自动喷水灭火系统调试阶段,B公司组织了相关人员进行了消防水泵,稳压泵和报警阀的调试,完成后交付A公司进行系统联动试验,但A公司认为B公司还有部分调试工作未完成;自动喷水灭火系统末端试水装置(见图2)的出水方式和排水立管不符合规范规定。B公司对末端试水装置进行了返工,并完成相关的调试工作后,交付A公司完成联动试验等各项工作。系统各项性能指标均符合设计及相关规范要求,工程质量验收合格。

图2 末端试水装置安装示意图
【问题】:
1.A公司采用BIM四维(4D)模拟施工的主要作用有哪些?
2.末端试水装置(图2)的出水方式、排水立管有哪些质量问题?末端试水装置漏装哪个管件?
3.B公司还有哪些调试工作未完成?
4.联动试验除A公司外,还有哪些单位参加?

【正确答案】 : 1.(1)在BIM三维模型的基础上融合时间概念可实现四维模拟,避免施工延期。
(2)可以直观地体现施工的界面、顺序,使总承包与各专业施工之间的施工协调变得清晰。
(3)通过四维施工模拟与施工组织方案的結合,使设备材料进场、劳动力配置、机械排版等各项工作的安排变得更为有效、经济。设备吊装方案及一些重要的施工步骤,都可以用四维模拟的方式很明确的展示出来。
2.①末端试水装置不得直接与排水管链接,应通过排水漏斗接入排水管管道;
排水管立管管径不符合要求,管径不应小于75mm,
排水立管应设置伸顶通气管,并在管端设置排水管透气帽。
②末端试水装置漏装了试水接头、排水漏斗、压力表表弯、排水通气管及管帽。
3.B公司还应完成水源测试、排水设施的调试工作。
4.还应有B单位、建设单位、监理单位、相关设备供应商参加。 align='center'/>
【考生答案】 :   6
【得分】 : 0
【本题解析】 :

【案例题3】(20分)

某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循环水泵为离心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢固的支架。泵的吸入口和排出口均设置了变径管,变径管长度为管径差的6倍,泵的水平吸入管向泵的吸入口方向倾斜,倾斜度为8%,泵的吸入口前直管段长度为吸入口直径的5倍,水泵扬程为80米。

在安装质量检查时,发现水泵的吸入及排出管路上存在管件错用,漏装和安装位置错误等质量问题(见下图),不符合规范要求,监理工程师要求项目部进行整改,随后上级公司对项目质量检查时发现,项目部未编制水泵安装质量预控方案。工程的工艺管道设计材质为12CrMo。在材料采购时,施工地的钢材市场无现货,只有15CrMo材质钢管,且规格符合设计要求,由于工期紧张,项目部采取了材料代用。

【问题】:
1.指出上图存在的问题。
2.水泵安装质量预控方案的内容包括哪些?
3.15CrMo管道材料代用应办理哪些手续?
4.15CrMo 钢管的进场验收要求?

【正确答案】 : 1.图中存在问题如下:
(1)金属软管是错误的,应该换为橡胶软管
(2)垂直管道上的橡胶软管和变径管的位置错误,应该先接变径后接橡胶管
(3)水泵吸入管的弯头处应该增设支撑架
(4)泵的扬程大于20米,在出口处应加装止回阀
(5)基础位置缺少减震器
2.水泵安装质量预控方案的内容包括:
(1)预控方案名称
(2)可能出现的质量问题
(3)提出的质量预控措施
3.(1)材料代用属于小型设计变更
(2)需要由项目部提出设计变更申请单,经项目部技术管理部门审核
(3)由现场设计、建设(监理)单位代表签字同意后生效
4.(1)15CrMo材质钢管在进场验收时应采用光谱分析对材质进行复查
(2)验收内容应包括品种、规格、型号、质量、数量、证件等。 align='center'/>
【考生答案】 :   7
【得分】 : 0
【本题解析】 :

【案例题4】(30分)

某安装公司承接一商业中心的建筑智能化工程的施工。工程包括:建筑设备监控系统,安全技术防范系统,公共播系统,防雷与接地和机房工程。安装公司项 目部进场后,了解商业中心建筑的基本情况,建筑设备安装位置、控制方式和技术要求等。依据监控产品进行深化设计,再依据商业中心工程的施工总进度计划,编制了建筑智能化工程施工诺度计划(见表4) ,该进度计划在被安装公司审批时被否定,要求重新编制。项目部根据施工图纸和施工进度编制了设备、材料供应计划,在材料送达施工现场时,施工人员按验收工作的规定,对设备、材料进行验收,还对重要的监控部件进行复检,均符合设计要求。项目部依据工程技术文件和智能建筑工程质量验收规范,编制建筑智能化系统检测方案,该检测方案经建设单位批准后实施,分项工程、子分部工程的检测结果均符合规范规定。检测记录的填写及签字确认符合要求。在工程的质量验收中,发现机房和弱电井的接地干线搭接不符合施工质量验收规范要求,监理工程师对40*4镀锌扁钢的烨接搭接(见图4)提出整改要求,项目部返工后,通过验收。

【问题】:
1.写出建筑设备监控系统深化设计的紧前工序,深化设计应具有哪些基本的要求?

2.项目部编制的建筑智能化工程施工进度计划为什么被安装公司否定?这种表达方式的施工进度计划有哪些缺点?
3.设备、材料验收有哪些要求?验收工作应按哪些规定进行?
4.画出40*4镀锌扁钢正确的焊接搭接方式?扁钢需要多少面焊接?
5.该智能化工程有多少个子分部工程?子分部工程的检测结果由哪些单位填写,记录表签字人有哪些?

【正确答案】 :

1.(1)建筑设备监控系统深化设计的紧前工序是设备供应商的确定
(2)深化设计的基本要求如下:
①自动监控系统的深化设计应具有开放结构,协议和接口都应标准化。
②施工深化中还应做好与建筑给水排水、电气、通风空调、防排烟、防火卷帘和电梯等设备的接口确认,做好与建筑装修效果的配合工作
2.(1)系统检测工作在系统调试之前进行是错误的,系统检测应在系统试运行合格后进行
(2)缺点有:横道图施工进度计划不能反映工作所具有的机动时间,不能反映影响工期的关键工作和关键线路,也就无法反映整个施工过程的关键所在,因而不便于施工进度控制人员抓住主要矛盾,不利于施工进度的动态控制。
工程项目规模大、工艺关系复杂时,横道图施工进度计划就很难充分暴露施工中的矛盾。由此可见,利用横道图计划控制施工进度有较大的局限性。横道图施工进度计划适用于小型项目或大型项目的子项目。
3.(1)材料进场验收要求:
①验收内容应完整。
②做好记录、办理验收。
③不符合、不合格拒绝接收
④进场验收、复检
⑤按验收标准、规定验收
(2)验收工作按照以下规定进行
①验收工作在业主的组织下进行。
②设备管理人员必须掌握了解再关技术协议以作为设备开箱验收、入库、发放的依据。
③开箱检验以供货方提供的装箱单为依据,验收结果让各方代表签字存档。

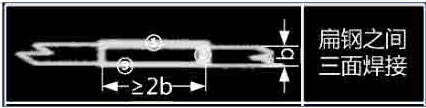

4.

扁钢与扁钢搭接不应小于扁钢宽度的2倍,且应至少三面施焊;
5.(1)该智能化工程主有四个子分部工程:
①建筑设备监控系统子分部工程
②安全技术防范系统子分部工程
③公共广播系统子分部工程
④机房工程子分部工程
2)子分部工程的检测结果由监理单位、建设单位填写
3)记录表签字人:监理工程师、建设单位项目专业技术负责人

【考生答案】 :   8
【得分】 : 0
【本题解析】 :

【案例题5】(30分)

某项目建设单位与A公司签订了氢气压缩机厂房建筑及机电工程施工总承包合同。工程包括:设备及钢结构厂房基础,配电室建筑施工,厂房钢结构制造,安装。一台201通用桥式起重机安装,一台活塞 式氢气压缩机及配套设备。氢气管道和自动化仪表控制装置安装等。经建设单位同意,A公司将设备及钢结构厂房基础、配电室建筑施工分包给B公司。钢结构厂房、桥式起重:机、压缩机及进出口配管如图5所示。
公司编制的压缩机及工艺管道施工程序:压缩机临时就位→□→压缩机固定与灌浆→□→氢气管道吹洗→…→□→中间交接。(图5)
B公司首先完成压缩机基础施工,与A公司办理中间交接时,共同复核了标注在中心标板上的安装基准先和埋没在基础边缘的标高基准点。
A公司编制的起重机安装专项施工方案中,采取两根钢统绳分别单股捆扎起重机大梁。用单台50t 汽车起重机吊装就位,对吊装作业进行危险源辨识,分析其危险因素,制定了预防控制措施。
A公司依据施工质量管理策划的要求和压力管道质量规定,对焊接过程的六个质量控制环节(焊接、焊接材料、焊接工艺评定、焊接工艺、焊接作业、焊接返修)设置质量控制点,对质量控制实施有效的措施。
电动机试运行前,A公司与监理单位、建设单位对电动机绕组绝缘电阻、电源开关、启动设备、控制设备进行了检查,结果符合要求。
【问题】:
1.A公司编制的施工程序,分别写出压缩机固定与灌浆、氢气管道吹洗的紧前和紧后工序。
2.安装基准线包括哪个中心线? 测试安装标高基准线一般采用哪种测量仪器?
3.材料的质量控制环节中,应设置哪些控制点?
4.编制的起重机吊装专项方案中,吊装钢丝绳断脱和汽车起重机会翻车,应采取哪些控制措施?
5.机试运行前,对电动机的安装和保护接地还需要哪些检查?
【正确答案】 : 1.(1)压缩机固定灌浆之前的工作为:压缩机安装精度调整与检测
(2)压缩机固定灌浆之后氢气管道吹洗的紧前工作为:压缩机装配、管道焊接和压力试验
(3)氢气管道吹洗的紧后工作为:干燥
2.(1)安装基准线包括纵、横中心线两条中心线。
(2)测试安装基准线一般采用经纬仪或检定钢尺测量,标高用水准仪测量
3.(1)焊材的采购
(2)验收及复检
(3)保管
(4)烘于及恒温存放
(5)发放与回收。
4.(1)吊装钢丝绳断脱预防措施:
①对于细长、大面积设备或构件采用多吊点吊装
②薄壁设备进行加固加强
③对型钢结构、网架结构的薄弱部位或杆件进行加固或加大献面,提高刚度。
(2)汽车起重机会翻车预防措施:严格机械检查、打好支腿并用道木和钢板垫实和加固,确保支腿稳定。
5.(1)检查电动机安装是否牢固,地脚螺栓是否全部拧紧。
(2)电动机的保护接地线必须连接可靠,接地线(铜芯)载面不小于4mm²有防松弹簧垫圈。
(3)检查电动机与传动机械的联轴器是否安装良好。
(4)通电检查电动机的转向是否正确。不正确时,在电源侧或电动机接线盒则任意对调两根电源线即可。
(5)对于绕线型电动机还应检查滑环和电刷。 align='center'/>
【考生答案】 :   9
【得分】 : 0
【本题解析】 :
本大题共有 5 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页

   本大题所有小题如下:
您目前得分:31.5分
