一二级建造师考试网

您好,欢迎您进入唯才网考试中心

用户: 匿名  2025年07月14日

返回首页 |  设为首页  |  加入收藏

027-88605621

2019年一级建造师《市政公用工程管理与实务》冲刺试卷二

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共120分)

【案例题1】(20分)
:某公司中标一座城市跨河桥梁,该桥跨河部分总长101.5m,上部结构为30m+41.5m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。
项目部编制的支架安全专项施工方案的内容有:为满足河道18m宽通航要求,跨河中间部分采用贝雷梁一碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架;满堂支架基础采用筑岛围堰,填料碾压密实;支架安全专项施工方案分为门洞支架和满堂支架两部分内容,并计算支架结构的强度和验算其稳定性。
项目部编制了混凝土浇筑施工方案,其中混凝土裂缝控制措施有:
(1)优化配合比,选择水化热较低的水泥,降低水泥水化热产生的热量;
(2)选择一天中气温较低的时候浇筑混凝土;
(3)对支架进行监测和维护,防止支架下沉变形;
(4)暑期施工保证混凝土养护用水及资源供给。
混凝土浇筑施工前,项目技术负责人和施工员在现场进行了口头安全技术交底。
【问题】:
1.支架安全专项施工方案还应补充哪些验算?说明理由。
2.模板施工前还应对支架进行哪些试验?主要目的是什么?
3.本工程搭设的门洞应采取哪些安全防护措施?
4.对本工程混凝土裂缝的控制措施进行补充。
5.项目部的安全技术交底方式是否正确?如不正确,给出正确做法。
【正确答案】 : 2.模板施工前还应对支架进行预压,主要是为了消除拼装间隙和地基沉降等非弹性变形。
3.支架通行孔的两边应加护栏、限高架及安全警示标志,夜间应设置警示灯。施工中易受漂流物冲撞的河中支架应设牢固的防护设施。
4.混凝土裂缝的控制措施有:
(1)充分利用混凝土的中后期强度,尽可能降低水泥用量;
(2)严格控制骨料的级配及其含泥量;
(3)选用合适的缓凝剂、减水剂等外加剂,以改善混凝土的性能;
(4)控制好混凝土坍落度,不宜过大;
(5)采取分层浇筑混凝土,利用浇筑面散热,以大大减少施工中出现裂缝的可能性;
(6)采用内部降温法来降低混凝土内外温差;
(7)拆模后及时覆盖保湿。
5.项目部的安全技术交底方式不正确。
正确做法:项目部应严格技术管理,做好技术交底工作和安全技术交底工作,开工前,施工项目技术负责人应依据获准的施工方案向施工人员进行技术安全交底,强调工程难点、技术要点、安全措施、使作业人员掌握要点,明确责任。交底应当全员书面签字确认。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
:某公司总承包了一条单跨城市隧道,隧道长度为800m,跨度为15m,地质条件复杂,设计采用浅埋暗挖法施工,其中支护结构由建设单位直接分包给一家专业施工单位。
施工准备阶段,该公司项目部建立了现场管理体系,设立了组织机构,确立了项目经理岗位职责及工作程序。在暗挖加固支护材料的选用上,通过不同掺量的喷射混凝土试验来确定最佳掺量。
施工阶段,项目部根据工程的特点,对施工现场采取了一系列的职业病防范措施,安设了通风换气装置和照明设施。
工程预验收阶段,总承包单位与专业分包单位分别向城市建设档案馆提交了施工验收资料,专业分包单位的资料直接由专业监理工程师签字。
【问题】:
1.根据背景资料,该隧道可采取哪些浅埋暗挖施工方案?
2.现场管理体系中还需增加哪些人员岗位职责和工作程序?
3.最佳掺量的试验要确定喷射混凝土的哪两项控制指标?
4.现场职业病防范措施还应增加哪些内容?
5.城市建设档案馆是否会接收总承包单位、分包单位分别递交的资料?总承包工程项目施工资料汇集、整理的原则是什么?
【正确答案】 : 2.现场管理体系中还需增加下列人员的岗位职责和工作程序:(1)项目安全负责人;(2)项目技术负责人:(3)施工员:(4)资料员;(5)分包单位负责人:(6)班组长;(7)其他仓库管理员、会计、保安员等重要岗位。
3.最佳掺量的试验要确定喷射混凝土的初凝时间不应大于5min和终凝时间不应大于10min两项控制指标。
4.现场职业病防治措施应该增加的内容有:
(1)为保持空气清洁或使温度符合职业卫生要求而安设的采光设施。
(2)为消除粉尘危害和有毒物质而设置的除尘设备和消毒设施。
(3)防治辐射、热危害的装置及隔热、防暑、降温设施。
(4)为职业卫生而设置的对原材料和加工材料消毒的设施。
(5)减轻或消除工作中的噪声及振动的设施。
5.城市建设档案馆不会接收总承包单位、分包单位分别递交的资料。
总承包工程项目施工资料汇集、整理的原则:
(1)资料应随施工进度及时整理,所需表格应按有关法规的规定认真填写,需注册建造师签章的,严格按照有关法规规定签字、盖章;
(2)分包单位在施工过程中应主动向总承包单位提交有关施工资料,需要监理工程师签字的由总包资料员提请专业监理工程师签字;
(3)由总承包单位负责汇集整理所有有关施工资料;
(4)需要移交的资料及时交给建设单位。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)

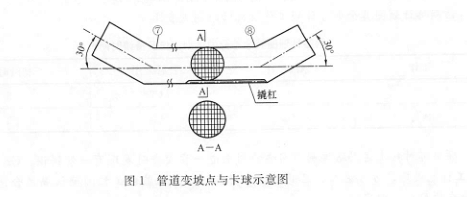

:某公司中标承建中压A天然气直埋管线工程,管道直径DN300㎜,长度1.5km,由节点①至节点⑩,其中节点⑦、⑧分别为30°的变坡点,如图1所示。项目部编制了施工组织设计,内容包括工程概况、编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到
地质勘察时未探明的墓穴。项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理。导致增加了合同外的工作量。管道安装焊接完毕,依据专项方案进行清扫与试验。管道清扫由①点向⑩点方向分段进行。清扫过程中出现了卡球的迹象。
根据现场专题会议要求切开⑧点处后,除发现清扫球外,还有一根撬杠。调查确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出。会议确定此次事故为质量事故。

【问题】:
1.补充完善燃气管道施工组织设计内容。
2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。
3.简述燃气管道清扫的目的和清扫应注意的主要事项。
4.针对此次质量事故,简述项目部应采取的处理程序和加强哪些方面的管理。
【正确答案】 : 2.项目部处理墓穴的费用不可以要求进行计量支付。
理由:施工过程中发现地质未探明的墓穴,应及时通知监理工程师和业主,由设计方来拿出处理方案,并由监理工程师发出变更指令,按设计变更处理,并在变更实施后14d内就变更增加的费用和工期提出变更报告,而本案例中施工方自行处理,按规定程序是不合法也不合规的,不应给予计量。
3.燃气管道清扫的目的:清除管道内残存的水、尘土、铁锈、焊渣等杂物。
管道清扫的注意事项:(1)本工程管线较长,应进行分段清扫;(2)对影响清管球的管件、设施,在清管前采取必要的措施;(3)清管球清扫完成后,应在排气口设置白布或涂白漆木耙板检验,如不合格可采用气体再清扫直至合格。
4.项目部应采取的处理程序:
(1)事故调查项目负责人及时按法定的时间和程序报告事故,调查结果写成调查报告。
(2)事故的原因分析,找出造成事故的主要原因。
(3)制定事故处理的方案,确定是否进行处理和怎么样处理。
(4)进行事故处理。
(5)事故处理的鉴定验收。
(6)提交处理报告。
项目部应加强以下方面的管理:
(1)对工作人员进行必要的技术培训;
(2)做好安全技术交底工作;
(3)加强施工过程管理,规范操作规程。
(4)加强项目部材料、工具的领取归还的制度。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(30分)

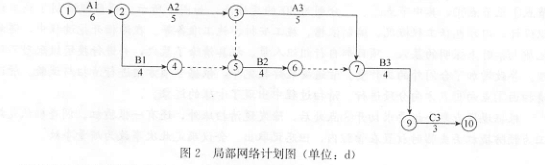

某项目部针对一个施工项目编制网络计划图,图2是计划图的一部分:

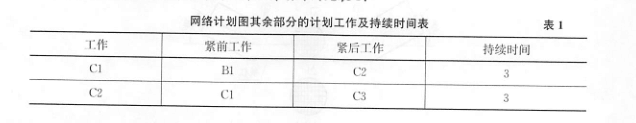

该网络计划图其余部分计划工作及持续时间见表1:

项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后.方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。
A3工作施工时,由于施工单位设备事故延误了2d。
【问题】:
1.按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分。
2.发现C2工作必须在B2工作完成后施工,网络计划图应如何修改?
3.给出最终确认的网络计划图的关键线路和工期。
4.A3工作(设备事故)延误的工期能否索赔?说明理由。

【正确答案】 :

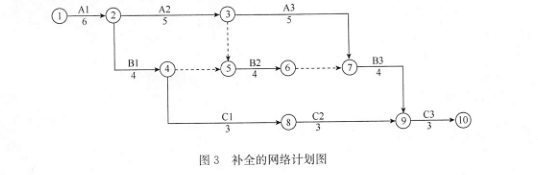

1.补全的网络计划图如图3所示:

2.修改的网络计划图如图4所示:

3.关键线路:①→②→③→⑦→⑨→⑩(即A1→A2→A3→B3→C3),工期为:6+5+5+4+3=23d。
4.A3工作(设备事故)延误的工期不能索赔。
理由:施工单位原因造成的,且A3工作在关键线路上。

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】(30分)
:某项目部中标一项燃气管道工程。主管道全长1.615km,设计压力为2.5MPa,采用ø219×7.9螺旋焊管;三条支线管道长分别为600m、200m、100m,采用ø89×5无缝钢管。管道采用埋地敷设,平均埋深为1.4m,场地地下水位于地表下1.6m。
项目部在沟槽开挖过程中遇到了原勘察报告未揭示的废弃砖沟,项目部经现场监理口头同意并拍照后,组织人力和机械对砖沟进行了清除。事后仅以照片为依据申请合同外增加的工程量确认。
因清除砖沟造成局部沟槽超挖近1m,项目部用原土进行了回填,并分层夯实处理。
由于施工工期紧,项目部抽调了已经在管理部门工作的张某、王某、李某和赵某4人为外援。4人均持有压力容器与压力管道特种设备操作人员资格证(焊接)焊工合格证书,且从事的工作在证书有效期及合格范围内。其中,张某、王某从焊工岗位转入管理岗3个月,李某和赵某从事管理工作已超过半年以上。
【问题】:
1.本工程干线、支线可分别选择何种方式清扫(有气体吹扫和清管球清扫两种方式供选择)?为什么?
2.清除废弃砖沟合同外工程量还应补充哪些资料才能被确认?
3.项目部采用原土回填超挖地沟的方式不正确,正确做法是什么?
4.4名外援焊工是否均满足直接上岗操作条件?说明理由。
【正确答案】 : 理由:干线采用公称直径大于或等于100㎜的钢管,宜采用清管球清扫;支线采用公称直径小于100㎜的钢管,可采用气体吹扫。
2.清除废弃砖沟合同外工程量还应补充:变更通知书和工程量确认单,才能够计量工程量。
3.项目部回填超挖地沟的正确做法:有地下水时,应采用级配砂石或天然砂回填处理。
4.张某、王某满足直接上岗操作条件。李某和赵某不满足直接上岗操作条件。
理由:承担燃气钢质管道、设备焊接的人员,必须具有锅炉压力容器压力管道特种设备操作人员资格证(焊接)焊工合格证书,且在证书的有效期及合格范围内从事焊接工作。间断焊接时间超过6个月,再次上岗前应重新考试;承担其他材质燃气管道安装的人员,必须经过培训,并经考试合格,间断安装时间超过6个月,再次上岗前应重新考试和技术评定。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 5 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页

   本大题所有小题如下:
您目前得分:18分
