【案例题1】【2014年真题】(20分)

某办公楼工程,地下2层,地上10层,总建筑面积27000m2,现浇钢筋混凝土框架结构,建设单位与施工总承包单位签订了施工总承包合同,双方约定工期为20个月,建设单位供应部分主要材料。

在合同履行过程中,发生了下列事件:

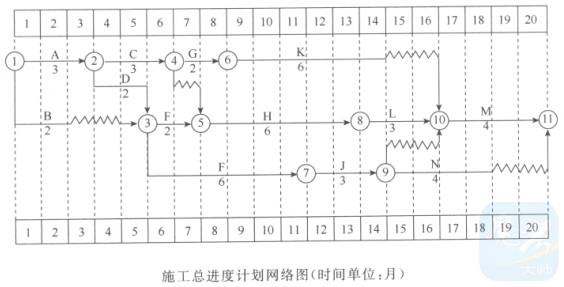

事件1:施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图如下图所示,该计划通过了监理工程师的审查和确认。

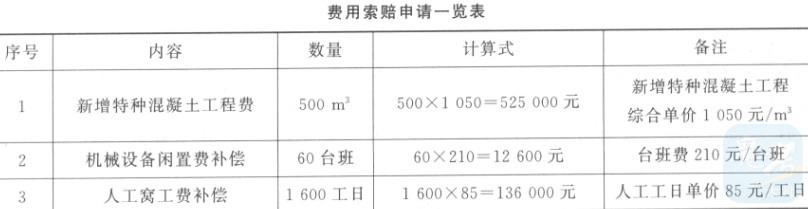

事件2:工作B(特种混凝土工程)进行1个月后,因建设单位原因修改设计导致停工2个月,设计变更后,施工总承包单位及时向监理工程师提出了费用索赔申请见下表,索赔内容和数量经监理工程师审查符合实际情况。

事件3:在施工过程中,由于建设单位供应的主材未能按时交付给施工总承包单位,致使工作K的实际进度在第11月底时拖后3个月;部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后1个月;在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底时拖后1个月。施工总承包单位就工作K、H、F工期拖后分别提出了工期索赔。

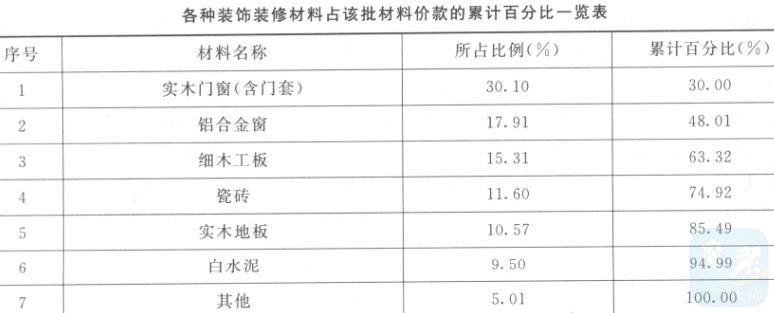

事件4:施工总承包单位根据材料清单采购了一批装饰装修材料,经计算分析,各种材料价款占该批材料价款及累计百分比见下表。

问题:

1.事件1中,施工总承包单位应重点控制哪条线路(以网络图节点表示)?

2.事件2中,费用索赔申请一览表中有哪些不妥之处?分别说明理由。

3.事件3中,分别分析工作K、H、F的总时差,并判断其进度偏差对施工总工期的影响。分别判断是施工总承包单位就工作K、H、F工期拖后提出的工期索赔是否成立?

4.事件4中,根据“ABC分类法”,分别指出重点管理材料名称(A类材料)和次要管理材料名称(B类材料)。

【正确答案】 : 1.事件1中,施工总承包单位应重点控制的线路为:①一②一③一⑤一⑧一⑩一⑥。

2.事件2中,费用索赔申请一览表中的不妥之处及理由。

(1)不妥之处:新增特种混凝土工程费列入索赔一览表。理由:新增特种混凝土工程费属于设计变更引起的,应该按照设计变更程序处理。

(2)不妥之处:机械设备闲置费补偿按台班费计算。理由:窝工费的计算,如系租赁设备,一般按实际租金和调进调出费的分摊计算;如系承包人自有设备,一般按台班折旧费计算,而不能按台班费计算,因台班费中包括了设备使用费。

(3)不妥之处:人工窝工费补偿按人工工日计算。理由:工期没有延长,不能索赔人工窝工费,可以索赔人工降效费用。

3.工作K的总时差为2个月,工作H的总时差为0个月,工作F的总时差为2个月。工作K的进度偏差对施工总工期影响1个月,工作H的进度偏差对施工总工期影响1个月,工作F的进度偏差对施工总工期无影响。施工总承包单位就工作K工期拖后提出的工期索赔成立,施工总承包单位就工作H工期拖后提出的工期索赔不成立,施工总承包单位就工作F工期拖后提出的工期索赔不成立。

4.根据“ABC分类法”,重点管理材料名称(A类材料)为实木门窗(含门套)、铝合金窗、细木工板和瓷砖。次要管理材料名称(B类材料)为实木地板。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】【2014年真题】(20分)

某办公楼工程,建筑面积45000m2,钢筋混凝土框架一剪力墙结构,地下1层,地上12层,层高5m,抗震等级一级,内墙装饰面层为油漆、涂料,地下工程防水为混凝土自防水和外粘卷材防水。

施工过程中,发生了下列事件:

事件1:项目部按规定向监理工程师提交调直后HRB400EΦ12钢筋复试报告,主要检测数据为:抗拉强度实测值561N/mm2,屈服强度实测值460N/mm-,实测重量0.816kg/m(HRB400EΦ12钢筋;屈服强度标准值400N/mm2,极限强度标准值540N/mm2,理论重量0.888kg/m)。

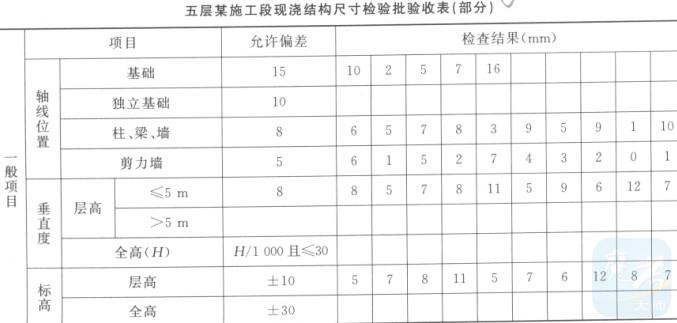

事件2:五层某施工段现浇结构尺寸检验批验收表(部分)见下表:

事件3:监理工程师对三层油漆和涂料施工质量检查中,发现部分房间有流坠、刷纹、透底等质量通病,下达了整改通知单。

事件4:在地下防水工程质量检查验收时,监理工程师对防水混凝土强度、抗渗性能和细部节点构造进行了检查,提出了整改要求。

问题:

1.事件1中,计算钢筋的强屈比、屈强比(超屈比)、重量偏差(保留两位小数),并根据计算结果分别判断该指标是否符合要求。

2.事件2中,指出验收表中的错误,计算表中正确数据的允许偏差合格率。

3.事件3中,涂饰工程还有哪些质量通病?

4.事件4中,地下工程防水分为几个等级?一级防水的标准是什么?防水混凝土验收时,需要检查哪些部位的设置和构造做法?

【正确答案】 : 1.钢筋的强屈比为:抗拉强度实测值/屈服强度实测值,即:561/460=1.22。钢筋的屈强比(超屈比)为:屈服强度实测值/屈服强度标准值,即:460/400=1.15。钢筋的重量偏差为:(理论重量一实测重量)/理论重量,即:(0.888-0.816)10.888=0.08钢筋的强屈比<1.25,该指标不符合要求。钢筋的屈强比<1.30,该指标符合要求。钢筋的重量偏差>7%,该指标不符合要求。

2.事件2中,验收表中的错误:不应该包括基础的检查结果。表中正确数据的允许偏差合格率的计算如下。柱、梁、墙的允许偏差合格率为:(10-3)/10=70%。剪力墙的允许偏差合格率为:(10-2)/10=80%。垂直度层高的允许偏差合格率为:(10-3)/10=70%。标高层高的允许偏差合格率为:(10-2)/10=80%。

3.事件3中,涂饰工程除背景资料给出的质量通病外,还应包括:泛碱、咬色、疙瘩、砂眼、漏涂、起皮和掉粉。

4.事件4中,地下工程防水分为4个等级。一级防水的标准:不允许渗水,结构表面无湿渍。防水混凝土验收时,还应检查:防水混凝土结构的变形缝、施工缝、后浇带、穿墙管、埋设件等设置和构造做法。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】【2014年真题】(20分)

某新建站房工程,建筑面积56500mm2,地下1层,地上3层,框架结构,建筑总高24m,总承包单位搭设了双排扣件式钢管脚手架(高度25m),在施工过程中有大量材料堆放在脚手架上面,结果发生了脚手架坍塌事故。造成了1人死亡,4人重伤,1人轻伤,直接经济损失600多万元。

事故调查中发现下列事件:

事件1:经检查,本工程项目经理持有一级注册建造师证书和安全考核资格证书(B),电工、电气焊工、架子工持有特种作业操作资格证书。

事件2:项目部编制的重大危险源控制系统文件中,仅包含有重大危险源的辨识,重大危险源的管理,工厂选址和土地使用规划等内容,调查组要求补充完善。

事件3:双排脚手架连墙件被施工人员拆除了两处;双排脚手架同一区段,上下两层的脚手板上堆放的材料重量均超过3kN/m2。项目部对双排脚手架在基础完成后、架体搭设前,搭设到设计高度后,每次大风、大雨后等情况下均进行了阶段检查和验收,并形成书面检查记录。

问题:

1.事件1中,施工企业还有哪些人员需要取得安全考核资格证书及其证书类别,与建筑起重作业相关的特种作业人员有哪些?

2.事件2中,重大危险源控制系统还应有哪些组成部分?

3.指出事件3中的不妥之处;脚手架还有哪些情况下也要进行阶段检查和验收?

4.生产安全事故有哪几个等级?本事故属于哪个等级?

【正确答案】 : 1.事件1中,施工企业还有企业主要负责人和专职安全生产管理人员需要取得安全生产考核资格证书。企业主要负责人的证书类别为A类,专职安全生产管理人员的证书类别为C类。与建筑起重作业相关的特种作业人员有:建筑起重机械安装拆卸工、起重司机、起重信号工、司索工等。

2.事件2中,重大危险源控制系统的组成部分还应有:(1)重大危险源的评价;(2)重大危险源的安全报告;(3)事故应急救援预案;(4)重大危险源的监察。

3.事件3中的不妥之处如下:不妥之处一:双排脚手架连墙件被施工人员拆除了两处。不妥之处二:双排脚手架同一区段,上下两层的脚手板上堆放的材料重量均超过3kN/m2。脚手架还应在下列阶段进行检查与验收:(1)每搭设完6~8m高度后;(2)作业层上施加荷载前;(3)冻结地区解冻后;(4)停用超过1个月。

4.生产安全事故根据其造成的人员伤亡或者直接经济损失情况,可分为:特别重大事故、重大事故、较大事故、一般事故。本事故属于一般事故。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】【2014年真题】(30分)

某大型综合商场工程,建筑面积49500mm2,地下1层,地上3层,现浇钢筋混凝土框架结构,建安投资为22000.00万元,采用工程量清单计价模式,报价执行《建设工程工程量清单计价规范》(GB 50500-2013),工期自2013年8月1日至2014年3月31日,面向国内公开招标,有6家施工单位通过了资格预审进行投标。

从工程招投标至竣工决算的过程中,发生了下列事件:

事件1:市建委指定了专门的招标代理机构。在投标期限内,先后有A、B、C三家单位对招标文件提出了疑问,建设单位以一对一的形式书面进行了答复。经过评标委员会严格评审,最终确定E单位中标。双方签订了施工总承包合同(幕墙工程为专业分包)。

事件2:E单位的投标报价构成如下:分部分项工程费为16100.00万元,措施项目费为1800.00万元,安全文明施工费为322.00万元,其他项目费为1200.00万元,暂列金额为1000.00万元,管理费10%,利润5%,规费为1%,税金3.413%。

事件3:建设单位按照合同约定支付了工程预付款,但合同中未约定安全文明施工费预支付比例,双方协商按国家相关部门规定的最低预支付比例进行支付。

事件4:E施工单位对项目部安全管理工作进行检查,发现安全生产领导小组只有E单位项目经理、总工程师、专职安全管理人员。E施工单位要求项目部整改。

事件5:2014年3月30日工程竣工验收,5月1日双方完成竣工决算,双方书面签字确认于2014年5月20日前由建设单位支付未付工程款560万元(不含5%的保修金)给E施工单位。此后,E施工单位3次书面要求建设单位支付所欠款项,但是截至8月30日建设单位仍未支付560万元的工程款。随即E施工单位以行使工程款优先受偿权为由,向法院提起诉讼,要求建设单位支付欠款560万元,以及拖欠利息5.2万元、违约金10万元。

问题:

1.分别指出事件1中的不妥之处,并说明理由。

2.列式计算事件2中E单位的中标造价是多少万元(保留两位小数)。根据工程项目不同建设阶段,建设工程造价可划分为哪几类?该中标造价属于其中的哪一类?

3.事件3中,建设单位预支付的安全文明施工费最低是多少万元(保留两位小数)?并说明理由,安全文明施工费包括哪些费用?

4.事件4中,项目安全生产领导小组还应有哪些人员(分单位列出)?

5.事件5中,工程款优先受偿权自竣工之日起共计多少个月?E单位诉讼是否成立?其可以行使的工程款优先受偿权是多少万元?

【正确答案】 : 1.事件1中的不妥之处及理由。不妥之处一:市建委指定了专门的招标代理机构。理由:任何单位和个人不得以任何方式为招标人指定招标代理机构。不妥之处二:建设单位以一对一的形式书面答复了A、B、C三家单位对招标文件提出了疑问。理由:建设单位的书面答复应通知到所有投标人。不妥之处三:评标委员会确定E单位中标。理由:评标委员会应该推荐中标候选人。

2.事件2中E单位的中标造价为:(16100.00+1800.00+1200.00)×(1+1%)×(1+3.413%)=19949.40万元。根据工程项目不同的建设阶段,建设工程造价可以划分为:(1)投资估算;(2)概算造价;(3)预算造价;(4)合同价;(5)结算价;(6)决算价。该中标造价属于合同价。

3.事件3中,建设单位最低预支付的安全文明施工费为:322×(5/8)×60%×(1+1%)×(1+3.413%)=126.12万元。理由:根据《建设工程工程量清单计价规范》(GB50500-2013)规定,发包人应该在工程开工后的28d之内预付不低于当年施工进度计划的安全文明施工费总额的60%,其余部分按照提前安排的原则,与进度款同期支付。安全文明施工费包括:环境保护费、文明施工费、安全施工费、临时设施费。

4.事件4中,项目安全生产领导小组还应有:幕墙工程专业承包单位项目经理、技术负责人和专职安全生产管理人员;劳务分包单位项目经理、技术负责人和专职安全生产管理人员。

5.事件5中,工程款优先受偿权自竣工之日起共计6个月。E单位诉讼成立。可以行使的优先受偿权为:560+5.2=565.2万元。

align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】【2014年真题】(30分)

某办公楼工程,建筑面积45000mm2,地下2层,地上26层,框架一剪力墙结构,设计基础底标高为-9.0m,由主楼和附属用房组成,基坑支护采用复合土钉墙,地质资料显示,该开挖区域为粉质黏土且局部有滞水层。

施工过程中发生了下列事件:

事件1:监理工程师在审查《复合土钉墙边坡支护方案》时,对方案中制定的采用钢筋网喷射混凝土面层、混凝土终凝时间不超过4h等构造做法及要求提出了整改完善的要求。

事件2:项目部在编制的“项目环境管理规划”中,提出了包括现场文化建设、保障职工安全等文明施工的工作内容。

事件3:监理工程师在消防工作检查时,发现一只手提式灭火器直接挂在工人宿舍外墙的挂钩上,其顶部离地面的高度为1.6m,食堂设置了独立制作间和冷藏设施,燃气罐放置在通风良好的杂物间。

事件4:在砌体子分部工程验收时,监理工程师发现有个别部位存在墙体裂缝。监理工程师对不影响结构安全的裂缝砌体进行了验收,对可能影响结构安全的裂缝砌体提出了整改要求。

事件5:当地建设主管部门于10月17日对项目进行执法大检查,发现施工总承包单位项目经理为二级注册建造师。

为此,当地建设主管部门做出对施工总承包单位进行行政处罚的决定:于10月21日在当地建筑市场诚信信息平台上做了公示;并于10月30日将确认的不良行为记录上报了住房和城乡建设部。

问题:

1.事件1中,基坑土钉墙护坡其面层的构造还应包括哪些技术要求?

2.事件2中,现场文明施工还应包含哪些工作内容?

3.事件3中,有哪些不妥之处并说明正确做法,手提式灭火器还有哪些放置方法?

4.事件4中,监理工程师的做法是否妥当?对可能影响结构安全的裂缝砌体应如何整改验收?

5.事件5中,分别指出当地建设主管部门的做法是否妥当?并说明理由。

【正确答案】 : 1.事件1中,基坑土钉墙护坡其面层的构造技术要求还应包括:(1)面层混凝土强度等级不应低于C20,厚度宜为80~120mm。(2)面层中应配置钢筋网。钢筋网可采用HPB300级钢筋,直径宜为6~10mm,间距宜为150~250mm,搭接长度不宜小于30倍钢筋直径。

2.事件2中,现场文明施工还应包含的内容有:规范场容,保持作业环境整洁卫生;创造有序生产的条件;减少对居民和环境的不利影响。

3.事件3中的不妥之处及正确做法。(1)不妥之处:手提式灭火器挂在顶部离地面高度为1.6m的挂钩上。正确做法:应挂在顶部离地面高度小于1.5m的挂钩上。(2)不妥之处:燃气罐放置在通风良好的杂物间。正确做法:燃气罐应单独设置存放间,存放间应通风良好并严禁存放其他物品。手提式灭火器的放置方法还包括:设置在托架上、设置在消防箱内、直接放置于地面上。

4.事件4中,监理工程师的做法妥当。对可能影响结构安全的裂缝砌体应按以下方法整改验收:对有可能影响结构安全性的砌体裂缝,应由有资质的检测单位检测鉴定,需返修或加固处理的,待返修或加固满足使用要求后进行二次验收。

5.事件5中,当地建设主管部门做法分析如下:(1)当地建设主管部门发现施工总承包单位项目经理为二级注册建造师。为此,对施工总承包单位进行行政处罚。此做法妥当。理由:该办公楼工程,建筑面积为45000m2,超过30000m2的公共建筑应由一级注册建造师担任项目经理。(2)当地建设主管部门于10月21日在当地建筑市场诚信信息平台上做了公示。此做法妥当。理由:不良行为记录信息的公布时间为行政处罚决定做出后7d内。(3)当地建设主管部门于10月30日将确认的不良行为记录上报了住房和城乡建设部。此做法不妥。理由:确认的不良行为记录应在当地发布之日起7d内报住房和城乡建设部,上报时间应在10月28日之前。
