【案例题1】(20分)
某安装公司承接一条生产线的机电安装工程,范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。工程开工后,由于多个项目同时抢工,施工人员和机具紧张,安装公司项目部将工程按工艺线设备、管道、电气专业分包给3个有一定经验的施工队伍。施工过程中,项目部根据进料计划、送货清单和质量保证书,按质量验收规范对业主送至现场的镀锌管材仅进行了数量和质量检查,发现有一批管材的型号规格、镀锌层厚度与进料计划不符。
监理工程师组织分项工程质量验收时,发现35kV变电站接地体的接地电阻值大于设计要求。经查实.接地体的镀锌扁钢有一处损伤、两处对接虚焊,造成接地电阻不合格,分析原因有:
(1)项目部虽然建立了现场技术交底制度,明确了责任人员和交底内容,但施工作业前仅对分包责任人进行了一次口头交底;
(2)接地体的连接不符合规范要求;
(3)室外电缆施工中,施工人员对接地体的损坏没有做任何处理和报告。
【问题】:
1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包?
2.对业主提供的镀锌管材还应做好哪些进场验收工作?
3.写出本工程接地体连接的技术要求。
4.指出项目部在施工技术交底要求上存在的问题。
【正确答案】 : 2.对业主提供的镀锌管材还应做好的进场验收工作有:验收工作按质量验收规范和计量检测规定进行;验收内容包括品种、规格、型号、质量、数量、证件等;验收要做好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接收。
3.本工程接地体连接的技术要求:接地体的连接应牢固可靠,应用搭接焊接,接地体采用扁钢时,其搭接长度为扁钢宽度的两倍,并有三个邻边施焊;若采用圆钢,其搭接长度为圆钢直径的6倍,并在两面施焊。接地体连接的焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊缝处的药皮敲净后,并做防腐处理,接地体连接完毕后,应测试接地电阻,接地电阻应符合规范标准要求。
4.项目部在施工技术交底要求上存在的问题有:
(1)交底人员不妥。项目部专业管理部门、专业工程师或相关专业管理人员应随时、随地进行施工技术交底。
(2)未完成技术交底记录。技术交底记录是履行职责的凭据,应及时完成。参加施工技术交底人员(交底人和被交底人)必须签字。技术交底记录应妥善保存,竣工后作为竣工资料进行归档。
(3)未确定施工技术交底次数。一般情况下,工程施工仅做一次技术交底是不适宜的,应根据工程实际情况确定交底次数。当技术人员认为不交底难以保证施工的正常进展时应及时交底。对于施工工期较长的施工项目除开工前交底外,宜至少每月再交底一次。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
某专业安装公司承包了南方沿海某城市一高层建筑的泛光照明工程。承包合同为设计、采购、施工。工程设计考虑节能环保和新技术,选用了LED变色泛光灯,建筑泛光照明要与城市景观照明同步控制,照明场景控制选用二总线控制模块。合同工期90d,7月1日开工到当年9月28日竣工。
专业安装公司按合同要求.编制了泛光照明工程施工方案,因建筑有透空段,灯具安装采用吊篮方式施工。公司对施工人员进行了灯具安装及安全操作培训。安装公司编制了施工进度计划,施工作业按进度计划实施。针对施工季节可能出现的意外事件(自然灾害),安装公司制定了应急预案。
施工中,安装公司及时与各相关单位沟通协调,灯具及时到场,照明电源和线路按期敷设到位,泛光照明工程按合同约定竣工,并与城市景观照明同步开通。在保修期间,专业安装公司对建筑泛光照明工程进行了技术性回访。
【问题】:
1.LED灯具安装中,可能出现哪些自然灾害的意外事件会影响工程进度?
2.用吊篮方式安装灯具是哪种类型的高处作业?还应对施工人员进行哪些操作技术的培训?取得哪个操作证才能上岗操作?
3.泛光照明工程施工中,专业安装公司要与哪些单位沟通协调?
4.在保修期内,专业安装公司进行技术回访有何作用?
【正确答案】 : 2.用吊篮方式安装灯具是悬空类型的高处作业。还应对施工人员进行高处作业及防护措施操作技术的培训。取得特种作业人员操作证才能上岗操作。
3.泛光照明工程施工中,专业安装公司要与建设单位、监理单位、总包单位、设备材料供货单位、建筑外墙施工单位、机电安装单位、当地政府等沟通协调。
4.在保修期内,专业安装公司进行技术回访的作用:主要了解在工程施工过程中所采用的新材料、新技术、新工艺、新设备等的技术性能和使用后的效果,发现问题及时加以补救和解决,同时也便于总结经验,获取科学依据,不断改进完善,为进一步推广创造条件。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)
某公司总承包某厂煤粉制备车间新增煤粉生产线的机电设备安装工程,新生产线与原生产线相距不到10m,要求扩建工程施工期间原生产线照常运行。工程内容包括:一套球磨机及其配套的输送、喂料等辅机设备安装;电气及自动化仪表安装;一座煤粉仓及车间的非标管道的制作及安装;煤粉仓及煤粉输送管道保温;无负荷调整试运转。项目部组建后立即着手下列工作:
(1)根据工程内容安排各专业的施工顺序。
(2)根据本工程的特点分析紧急状态,并制定应急预案。
(3)制定球磨机吊装方案。球磨机简体单重50t,安装高度1.2m,拟采用90t汽车式起重机吊装,在现场许可的合适工况条件下90t汽车式起重机吊装能力为52t。
(4)制定安装质量保证措施和质量标准.其中对关键设备球磨机的安装提出了详尽的要求:在垫铁安装方面,每组垫铁数量不得超过6块,平垫铁从下至上按厚薄顺序摆放,最厚的放在最下层,最薄的放在最顶层。安装找正完毕后,最顶层垫铁与设备底座点焊牢固以免移位。
(5)制定煤粉仓施工方案。考虑到煤粉仓整体体积大,安装位置标高20m,故组对成两段吊装,就位后进行上下段连接焊缝的内外焊接。内部焊接时考虑到仓内空间狭窄,无通风孔,故暂打开仓顶防爆孔作为透气孔,并采用36V安全行灯作为内部照明。
【问题】:
1.安排本工程的施工顺序。
2.本安装工程中的紧急状态主要应包括哪些?
3.通过吊装载荷计算,说明球磨机吊装方案是否可行。
4.纠正球磨机垫铁施工方案中存在的问题。
5.煤粉仓仓内焊接工作存在哪些安全隐患?为什么?应采取哪些解决措施?
【正确答案】 : 2.本安装工程中的紧急状态主要包括:火灾、爆炸、大型设备吊装事故、毒害气体中毒、高处坠落、触电。
3.考虑动载荷系数的计算载荷:50×1.1=55t,计算载荷55t大于起重机吊装能力52t,故方案不可行。
4.纠正球磨机垫铁施工方案中存在的问题:
问题(1):每组垫铁数量不得超过6块,应是每组垫铁总数不得超过5块。
问题(2):最薄的放在最顶层,应是最薄的一块垫铁应放在中间。
问题(3):最顶层垫铁与设备底座点焊牢固以免移位,应是垫铁之间应点焊牢同,垫铁不得与设备底座点焊。
5.存在的安全隐患:
(1)火灾事故,因焊接属于动用明火作业。
(2)仓内人员易发生有毒气体中毒,因为焊接时产生有毒有害气体,且仓内空间有限、通风不良,会造成人员窒息。
(3)仓内人员易发生触电事故,因为金属容器内36V电压过高。
(4)高处坠落,因焊接作业标高20m。
应采取的措施:
(1)仓内应采取自然甚至强制通风。
(2)设置畅通的临时出入口。
(3)配备一定数量的防毒面具、呼吸器等,设置现场专职监护人员。
(4)更换行灯,使电压不超过12V。
(5)关闭所有与有限空间相连的可燃、有毒介质的阀门,用肓板使其与有限空间隔绝.悬挂警示标志,且在作业前检查;消防设施备齐。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(20分)

A公司承包某市大型标志性建筑大厦机电工程项目,内容包括管道安装、电气设备安装及通风空调工程。建设单位要求A公司严格实施绿色施工,严格安全和质量管理,并签订了施工合同。

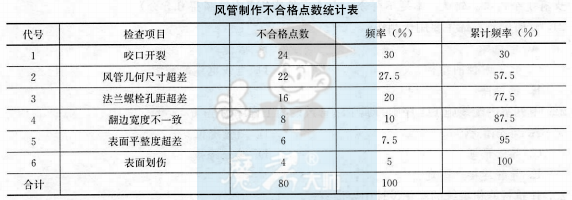

A公司项目部制定了绿色施工管理和环境保护的绿色施工措施,提交建设单位后,建设单位认为绿色施工内容不能满足施工要求,建议补充完善。施工中项目部按规定多次对施工现场进行安全检查,仍反复出现设备员指挥信号不明确或多人同时指挥;个别电焊工无证上岗,雨天高空作业;临时楼梯未设护栏等多项安全隐患。项目部经认真分析总结,认为是施工现场安全检查未抓住重点,经整改后效果明显。在第一批空调金属风管制作检查中,发现质量问题,项目部采用排列图法对制作中出现的质量问题进行了统计、分析、分类,并建立了风管制作不合格点数统计表(见下表),予以纠正处理,经检查,其中风管咬口开裂的质量问题是咬口形式选择不当造成的,经改变咬口形式后,咬口质量得到改进。


【问题】:
1.绿色施工要点还应包括哪些方面的内容?
2.根据背景资料,归纳施工现场安全检查的重点。
3.对上表中的质量问题进行ABC分类。
4.金属风管咬口形式有哪些?其选择依据是什么?

【正确答案】 : 2.施工现场安全检查的重点有:违章指挥、违章作业、直接作业环节的安全保证措施。
3.排列图法通常按累计频率划分,0%~80%属于A类问题(主要问题);80%~90%属于B类问题(次要问题);90%~100%属于C类问题(一般问题)。
所以.咬口开裂、风管几何尺寸超差、法兰螺栓孔距超差属于A类问题;翻边宽度不一致属于B类问题;表面平整度超差、表面划伤属于C类问题。
4.(1)该工程金属风管的咬口形式有:单咬口、联合角咬口、转角咬口、按扣式咬口、立咬口。
(2)该工程金属风管的咬口形式选择的依据有:风管系统的压力及连接要求。 align='center'/>
