2019二级建造师《公路工程管理与实务》冲刺试卷一

( 试卷总分:120 分 ; 共有3大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共60分)

【背景资料】(20分)
某二级公路路基工程施工。其中K22+100~K42+100路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38-49之间),为此,施工单位针对高液限黏土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等措施。
场地清理完毕后,对路基横断面进行了测量放样,动力触探,并绘制出横断面图,提交监理工程师复测,确认后开始填筑路堤。
施工单位严格按照试验段提供的数据指导施工。经过2个月填筑发现按试验路段数据控制施工,施工周期长,无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料。经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土和砂性土两种路堤填料,施工单位随即组织施工直接填筑,同时考虑到砂性土强度不够,故两种填料混合使用。由于变更后取用的路堤填料需增加较长运距,费用增加,施工单位向业主提出了变更工程价款的报告。
碾压时,施工中填石作业从最低处开始,分层填筑,每一分层先是人工摊铺主骨料,平整作业铺撒嵌缝料。
填筑过程中,发现存在一些质量缺陷,施工单位及时确定了质量缺陷的性质,并采取了应对措施。
土方路基施工完成后,施工单位实测了压实度、中线偏位、平整度、宽度和边坡,各项指标均满足相应规范要求,施工单位提请监理验收。

问题:
1.指出施工单位在路堤施工中的错误,并给出正确做法。
2.根据公路工程变更后合同价款的确定方法,结合背景资料,请写出填料变更的变更价款程序?
3.质量缺陷性质确定的方法有哪些?
4.补充土方路基的实测项目,并指出关键项目。
【正确答案】 : 正确做法:砂土,可用作路基填料,但由于没有塑性,受水流冲刷和风蚀时易损坏,使用时可掺入黏性大的土。
②错误之处:考虑到砂性土强度不够,故两种填料混合使用;
正确做法:性质不同的填料,应水平分层、分段填筑、分层压实。同一水平层路基全宽应采用同一种填料,不得混合填筑。
③错误之处:碾压时,施工中填石作业从最低处开始,分层填筑,每一分层先是人工摊铺主骨料,平整作业铺撒嵌缝料。
正确做法:每一分层先是机械摊铺主骨料,平整作业铺撒嵌缝料,将填石空隙以小石或石屑填满铺平,采用重型振动压路机碾压,压至填筑层顶面石块稳定。
2.承包人收到变更指示或意向书后14d内,向监理工程师提交变更报价书。监理工程师收到承包人变更报价书后14d内,根据合同约定商定或确定变更价格。
3.质量缺陷性质确定的方法:观察和查阅记录资料;检验与试验;专题调研。
4.土方路基的实测项目补充如下:纵断高程、弯沉值、横坡。关键项目为:压实度、弯沉值。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【背景资料】(20分)

某施工单位承接了一段高速公路沥青混凝土路面施工,施工工艺流程如图所示。

根据设计要求,需要在沥青混凝土路面的级配碎石基层上浇洒透层沥青,在中底面层上喷洒粘层沥青。施工中发生了如下事件:
      事件1:施工单位首先针对沥青路面施工编制了施工组织设计。
      事件2:工程准备阶段,项目部根据路面工程量、施工进度计划、施工条件、现有机械的技术状况选择了施工机械。
      事件3:在施工透层沥青时,工地现场连续3d下起了大雨,第4d上午当雨量变小后,项目部决定开始浇洒透层沥青,并在下午随即摊铺上层。
      事件4:在施工过程中,施工单位为保证施工质量设置了以下质量控制点:基层强度、高程的检查与控制;沥青混凝土材料的检查与试验;集料的级配、沥青混凝土配合比设计和试验;路面施工机械设备配置与组合;沥青混凝土摊铺厚度控制和摊铺中的离析控制;沥青混凝土的接缝施工。

问题:
1.写出图4中A和B的名称。
2.请说明在沥青混凝土路面的级配碎石基层上浇洒透层沥青及中底面层上喷洒粘层沥青的作用。
3.针对事件2,列举沥青路面施工的施工机械配置。
4.事件3中,施工是否正确,如不正确,指出问题所在。
5.针对事件4,请补充其他的沥青混凝土路面施工质量控制点。

【正确答案】 : 2.透层的作用:为使沥青面层与基层结合良好,在基层上浇洒乳化沥青、煤沥青或液体沥青而形成的透入基层表面的薄层。
粘层的作用:使上下层沥青结构层或沥青结构层与结构物(或水泥混凝土路面)完全粘结成一个整体。
3.
(1)沥青混凝土搅拌设备的配置:高等级公路一般选用生产量高的强制间歇式沥青混凝土搅拌设备。
(2)沥青混凝土摊铺机的配置:每台摊铺机的摊铺宽度不宜超过7000-9000㎜;摊铺机参数包括结构参数和运行参数。
(3)沥青路面压实机械配置:沥青路面的压实机械配置有光轮压路机、轮胎压路机和双轮双振动压路机。
(4)运输车辆。
4.施工不正确,原因如下:
(1)如遇大风或要下雨时,不能喷洒透层油。案例中下雨的过程就喷洒透层油是不正确的。
(2)透层油喷洒后应待充分渗透,一般不少于24h后才能摊铺上层。案例中喷洒透层油后下午随即摊铺上层是不正确的。
5.还有平整度的控制及沥青混凝土的运输及摊铺温度控制。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【背景资料】(20分)

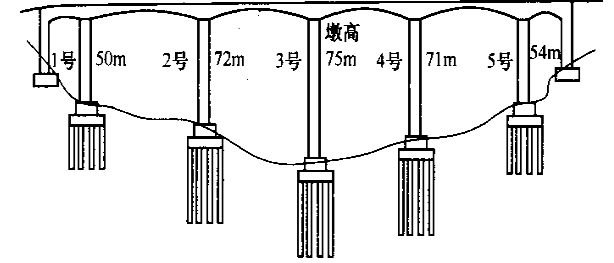

某桥梁工程由某公路建设工程公司中标承建。该桥梁下部结构为φ1.2m钻孔灌注桩,上部结构采用悬臂法施工,如图所示。

施工过程中发生如下事件:
事件1:为确保材料质量,工地试验室对供应商送至项目部的砂、碎石进行了取样试验,质量满足要求后确定了材料供应商。
事件2:施工中,根据灌注混凝土的实际情况,项目部及时采取了相应措施。
(1)考虑灌注时间较长,在混凝土中加入缓凝剂。为避免混凝土离析,混凝土坍落度控制在10~15cm。
(2)首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中,导管的埋置深度为1.5m。
(3)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法;之后继续灌注混凝土直到完成。养护后经检测发现断桩。
事件3:项目经理部决定精心组织、科学施工,搞好现场技术质量管理,做了包括如下环节的工作。
(1)项目经理部由总工程师进行了第一级技术交底;
(2)项目部接受导线控制点、水准控制点的桩位后,及时复测,将复测结果报勘察设计单位批准。
事件4:台背填筑时,采用与桥头引道一致的黏土作为台背填料,并对进场的填料进行检验,采用水平分层填筑方法填筑,平地机摊铺,分层松铺厚度30cm,最后用夯压机械进行夯实。

问题:
1.事件1中,工地试验室的砂、碎石取样试验方式有何不妥?请指出并改正。
2.事件2中,请指出采取的三条措施是否正确?如不正确,请指出并改正。(逐条回答)
3.事件3中,项目经理部工作有不妥之处,请改正。
4.事件4中,指出台背填筑施工过程中的错误做法并改正。

【正确答案】 : 2.(1)为避免混凝土离析,混凝土坍落度控制在10~15cm不正确。
应改为:为避免混凝土离析,混凝土坍落度控制在18~22cm。
(2)导管的埋置深度为1.5m不正确。
应改为:导管的埋置深度为2~6m。
(3)强制提升不正确。
应改为:采取转动导管的方式。
3.项目经理部工作的不妥之处如下:
(1)不妥之处:项目经理部由总工程师组织进行了第一级技术交底。
应改为:项目总工向项目各部门负责人及全体技术人员进行第一级技术交底。
(2)不妥之处:项目部将复测结果报勘察设计单位批准。
应改为:经项目技术部门主管现场进行检查签认,总工程师审核签认合格后,报驻地监理工程师审批认可。
4.(1)错误做法:采用平地机摊铺。
正确做法:台背较为狭窄,机械无法进入,故应采用人工摊铺。
(2)错误做法:采用与桥头引道一致的黏土作为台背填料。
正确做法:台背填筑应采用透水性材料填筑,优先选用砂砾类土,如砂砾、碎石、碎石土等,并有一定的级配。
(3)错误做法:分层松铺厚度30cm。
正确做法:分层松铺厚度宜为0.1~0.2m。
align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
