第3大题:案例解析题(共120分)

【案例题1】(20分)
某小区新建热源工程,安装了3台14MW燃气热水锅炉。建设单位通过招标投标程序
发包给A公司,并在工程开工前办理了建设工程质量安全监督手续、消防审批手续以及施
工许可证。
A公司制定了详细的施工组织设计,并履行了报批手续。施工过程中出现了如下
情况:
(1)A公司征得建设单位同意,将锅炉安装工程分包给了具有资质的B公司,并在建
设行政主管部门办理了合同备案。
(2)设备安装前,B公司与A公司在监理单位的组织下办理了交接手续。
(3)在设备安装过程中,当地特种设备安全监察机构到工地检查,发现参建单位尚未到
监察机构办理相关手续,违反了有关规定。燃烧器出厂资料中仅有出厂合格证。
(4)B公司已委托第三方无损检测单位进行探伤检测,委托前,对其资质进行了审核,
并通过了监理单位的审批。
【问题】:
1.B公司与A公司应办理哪些方面的交接手续?
2.请指出参建单位中的哪一方应到监察机构办理相关手续,并写出手续名称。
3.燃烧器出厂资料中,还应包括什么?
4.请列出B公司对无损检测单位及其人员资质审核的主要内容。
【正确答案】 : (1)技术资料交接方面:A公司应向B公司提供总承包合同复印件;按分包合同的约
定,及时向分包人提供与分包工程有关的各种证件、批件和各种相关设计图纸、水文地质等
相关资料文件;向分包人进行设计图纸交底、安全技术交底;双方相关管理人员职务及通信
录等。
(2)现场交接:施工组织设计、施工方案、提供场地通道界定;现场坐标及绝对高程基
准点等。
(3)工序交接:吊点的数量及位置,设备基础位置、表面质量、几何尺寸、标高及混凝
土质量,预留孔洞的位置、尺寸及标高、地脚螺栓等共同交验。
2.B公司应到监察机构办理相关手续,手续名称为“特种设备安装改造维修许可证”。
3.燃烧器出厂资料中还应包括:产品质量合格证书,性能检测报告、型式试验报告、
安装图纸、维修保养说明、使用说明书、装箱清单、其他资料。
4.B公司对无损检测单位资质审核的主要内容:审核其营业执照及执业范围;查验其企
业组织机构代码及税务登记情况;审核其资质证书等级及执业范围、有效期;审核其安全生
产许可证、质量保证体系;查验其主要检测设备质量检验文件是否齐全有效;查阅其近年类
似工程检查项目业绩等。
B公司对无损检测人员资质审核的主要内容:查验其无损检测人员的相关执业资格证
件;检查执业范围及有效期;核对其身份证、职称等信息是否相符;专业教育培训证明文
件等。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
A公司中标北方地区某郊野公园施工项目,内容包括绿化栽植、园林给水排水、夜景照明、土方工程、园路及广场铺装。合同期为4月1日~12月31日。A公司项目部拟定施工顺序:土方工程→给水排水→园路、广场铺装→绿化栽植→夜间照明。因拆迁因素影响,给水排水和土方工程完成后,11月中旬才进入园路和广场铺装施工。
园林主干路施工中发生了如下情况:
(1)土质路基含水率较大,项目部在现场掺加石灰进行处理后碾压成型。
(2)为不干扰邻近疗养院,振动压路机作业时取消了振动压实。
(3)路基层为级配碎石层,现场检查发现集料最大粒径约为50mm,采取沥青乳液下封层养护3d后进入下一道工序施工。
(4)路面层施工时天气晴朗,日最高气温为+3℃,项目部在没有采取特殊措施的情况下,抢工摊铺。
绿化栽植进入冬期施工,项目部选择天气较好、气温较高时段组织了数十株雪松和银杏移栽,每株树木用3根直径50mm的竹竿固定支撑。在此期间,还进行了铺砌草块施工。翌年4月,路面出现了局部沉陷、裂缝等病害。
【问题】:
1.指出同路施工存在哪些不妥之处?给出正确做法。
2.分析并指出同路出现病害的主要成因。
3.指出冬期绿化移植有哪些不妥之处?给出正确做法。
4.补充项目部应采取的园路冬期施工措施。
【正确答案】 : (1)不妥之处一:现场掺加石灰进行处理后碾压成型。
正确做法:对土质路基含水率高可采用翻挖、晾晒使水分挥发,接近最佳含水率。应加二灰稳定土。
(2)不妥之处二:振动压路机作业时取消了振动压实。
正确做法:不能关闭振动装置,可采取其他降低噪声的措施:避免夜间施工,或采取有效的隔声、消声、吸声措施等。
(3)不妥之处三:集料最大粒径约为50mm。
正确做法:集料最大粒径为37.5mm,并形成连续级配。
(4)不妥之处四:沥青乳液下封层养护3d后进入下一道工序施工。
正确做法:养护期应为7~28d。
(5)不妥之处五:日最高气温为+3℃,项目部在没有采取特殊措施的情况下,抢工摊铺。
正确做法:必须采取冬期施工措施,否则应停止施工。
2.园路出现病害的主要成因:压实度不够;下封层养护时间太短;级配粒径过大;未采取冬期施工措施;掺加石灰。
3.冬季绿化移植的不妥之处及正确做法。
(1)不妥之处一:在冬季移植雪松和银杏,只考虑支护措施不妥。
正确做法:①非适宜季节移植时应按树种采取不同措施。雪松为常绿树种,应带土球移植。②银杏为落叶乔木,有条件时应提前疏枝断根、假植候种。③冬季均应防风防寒。
(2)不妥之处二:用50mm竹竿固定支撑。
正确做法:选用硬质的材料,如木杆.采用三柱支撑法进行同定。
(3)不妥之处三:冬季铺砌草块。
正确做法:北方地区铺砌草块宜在春、夏、秋季进行。
4.根据背景资料分析,项目部应采用的园路为沥青混凝土路面。
(1)路基冬期施工措施:采用机械为主、人工为辅方式开挖冻土,挖到设计标高立即碾压成型;如当日达不到设计标高,下班前应将操作面刨松或覆盖.防止冻结;填土材料中冻土块最大尺寸不得大于100mm,冻土块含量应小于15%。
(2)级配碎石基层冬期施工措施:根据施工环境最低温度洒布防冻剂溶液,随洒布,随碾压。
(3)沥青混凝土面层的冬期施工措施:提高生产温度、出厂温度、施工温度;运输时保温覆盖;下承层应干燥洁净,无冰、雪、霜;采用“三快两及时”方针,即“快卸、快铺、快平”和“及时碾压、及时成型”。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)
A公司中标某市污水管工程,总长1.7km。采用1.6~1.8m混凝土管,其埋深为
-4.3~-4.1m,各井间距8~10m。地质条件为黏性土层,地下水位置距离地面-3.5m。

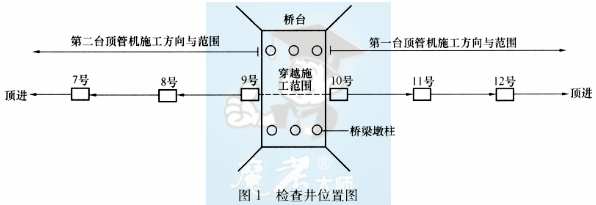

项目部确定采用两台顶管机同时作业,一号顸管机从8号井始发向北顶进,二号顶管机从
10号井始发向南顶进。工作井直接采用检查井位置(施工位置如图1所示)。A公司编制了
顶管工程施工方案,并已经通过专家论证。
施工过程中发生如下事件:
事件1:因拆迁原因,使9号井不能开工。第二台顶管设备放置在项目部附近小区绿地
暂存28d。
事件2:在穿越施工条件齐全后,为了满足建设方要求,项目部将10号井作为第二台
顶管设备的始发井,向原8号井顶进。施工方案经项目经理批准后实施。

【问题】:
1.本工程中工作井是否需要编制专项方案?说明理由。
9.设备放在小区绿地暂存,应履行哪些程序或手续?
3.10号井改为向8号井顶进的始发井,应做好哪些技术准备工作?
4.项目经理批准施工变更方案是否妥当?说明理由。
5.项目部就事件1的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。
【正确答案】 : 理由:工作井是采用检查井改造的,其埋深为-4.3~-4.1m,最浅处深度都达到
-5.7m,混凝土管直径1.6~1.8m,带水顶管作业,属于危险性较大的分部分项工程,必
须编制施工专项方案,且须经专家论证。
2.设备放在小区绿地暂存,应履行的程序或手续:须经城市人民政府城市绿化行政主
管部门同意,并按照有关规定办理临时用地手续;征得小区业主委员会和管理处同意,签订
补偿协议或承诺书。
3.10号井改为向8号井顶进的始发井,应做好的技术准备工作:必须执行变更程序;
开工前必须编制专项施工方案,并按规定程序报批;技术负责人对全体施工人员进行书面技
术交底,交底资料签字保存并归档;调查和保护施工影响区内的建构筑物和地下管线;对检
查井进行加同,布置千斤顶、顶柱、后背;工作井上方设截水沟和防淹墙,防止地表水流入
工作井;交通导行方案,工作井范围内设围挡、警示标志、夜间红灯示警;对桥梁监测变
形量。
4.项目经理批准施工变更方案不妥。
理由:本工程不需要编制专项方案而且需要组织专家论证。专项方案经专家论证后需变
更时必须重新组织专家论证,而且应将再次论证并通过的专项方案经技术负责人、项目总监
理工程师、项目责任人签字后实施。
5.项目部可以就事件1的拆迁影响向建设单位索赔。索赔项目:工期、机械窝工费、
人员窝工费、绿地占用费、合理利润。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(30分)

某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T形平面交叉,次干道
边坡坡率1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m、宽
12m、深1.5m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台,基础为φ120cm混

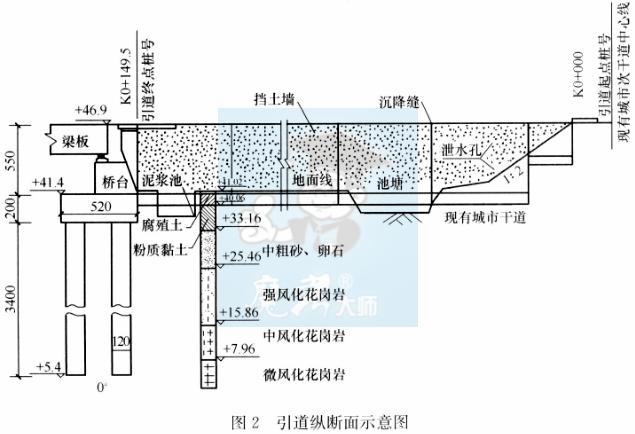

凝土钻孔灌注桩。引道纵断面如图2所示,挡土墙横截面如图3所示:

项目部编制的引道路堤及桥台施工方案有如下内容:
(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环
回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。
(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方直接从现有城市次干

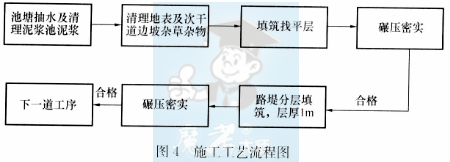

道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如图4所示:
监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处,施工工
艺流程图存在较多缺漏和错误,要求项目部改正。
在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。

【问题】:
1.施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。
2.指m施工方案(2)中引道路堤填土施工组织存在的不妥之处.并改正。
3.结合图2,补充和改正施工方案(2)中施工工艺流程的缺漏和错误之处(用文字叙
述)。
4.图3所示挡土墙属于哪种结构形式(类型)?写出图3中构造A的名称。
5.针对“行人滑入泥浆池”的安全事故.指出桩基施工现场应采取哪些安全措施。

【正确答案】 : 理由:本工程所处位置为风化岩层,冲击钻适用于黏性土、粉土、砂土、填土、碎石土
及风化岩层。
2.施工方案(2)中引道路堤填土施工组织存在的不妥之处及正确做法:
不妥之处一:引道路堤在挡土墙及桥台施工完成后进行。
正确做法:引道路堤在挡土墙施工前进行。
(2)不妥之处二:土方直接从现有城市次干道倾倒人路基。
正确做法:土方进出施工现场需要覆盖,防止遗撒,造成大气污染,应该运至施工现场
内存放,运至施工现场当天不能摊铺的土方必须覆盖,防止扬尘。
3.补充和改正施工方案(2)中施工工艺流程的缺漏和错误之处:
(1)错误之处:路堤填土层厚1m,层厚太大。实际路堤填土的每层厚度人工夯实不能
超过2000mm,机械压实不超过300mm,最大不能超过400mm。
(2)本工程的施工方案还应该补充:①地表以下的腐殖土要挖除外运;②施工前做试验
确定摊铺压实参数;③次干路边坡修正台阶;④测量工作,做出每层填土高度标记;⑤桥台
台背路基填土加筋;⑥墙根部小型机具夯实;⑦压实度的检测。
4.挡土墙属于重力式挡土墙,构造A的名称是反滤层。
5.桩基施工现场应采取的安全措施:(1)桩基施工现场应设置封闭围挡,非施工人员
,严禁进入施工现场;(2)泥浆沉淀池周围设置防护栏杆和警示标志,设置夜间警示灯;(3)
加强施工人员安全教育。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】(30分)
某地铁盾构工作井,平面尺寸为18.6m×18.8m,深28m,位于砂性土、卵石地层,地
下水埋深为地表以下23m。施工影响范围内有现状给水、雨水、污水等多条市政管线。盾构
工作井采用明挖法施工,围护结构为钻孔灌注桩加钢支撑,盾构工作井周边设降水管井。设
计要求基坑土方开挖分层厚度不大于1.5m,基坑周边2~3m范围内堆载不大于30MPa,地
下水位需在开挖前1个月降至基坑底以下1m。
项目部编制的施工组织设计有如下事项:

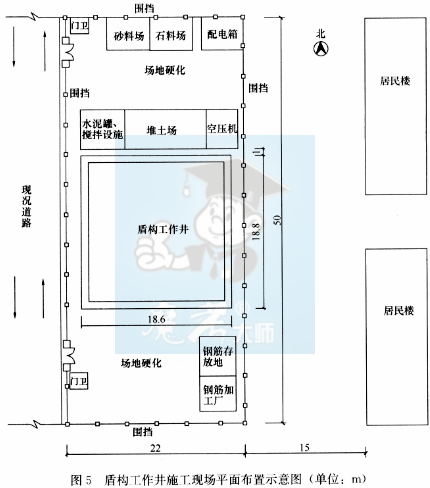

(1)施工现场平面布置如图5所示,布置内容有施工围挡范围50m×22m,东侧围挡距
居民楼15m,西侧围挡与现状道路步道路缘平齐;搅拌设施及堆土场设置于基坑外缘1m
处;布置了临时用电、临时用水等设施;场地进行硬化等。
(2)考虑盾构工作井基坑施工进入雨期,基坑围护结构上部设置挡水墙,防止雨水漫入
基坑。
(3)基坑开挖监测项目有地表沉降、道路(管线)沉降、支撑轴力等。
(4)应急预案分析了基坑土方开挖过程中可能引起基坑坍塌的因素包括铜支撑敷设不及
时、未及时喷射混凝土支护等。

【问题】:
1.基坑施工前有哪些危险性较大的分部分项工程的安全专项施工方案需要组织专家
论证?
2.施工现场平面布置图还应补充哪些临时设施?请指出布置不合理之处。
3.施工组织设计(3)中基坑监测还应包括哪些项目?
4.基坑坍塌应急预案还应考虑哪些危险因素?
【正确答案】 : 支护。
2.(1)应补充的临时设施:垂直提升设备、水平运输设备、洗车池(台)、沉淀池、消
防设施、排水沟。
(2)布置不合理之处:
不合理之处一:堆土场、搅拌设施布置不合理,距离基坑距离1m,不满足设计要求。
不合理之处二:空压机布置不合理,距离居民楼近,噪声大,且应设置隔音棚。
3.基坑应监测的项目还有:(1)建筑物沉降;(2)建筑物倾斜;(3)围护桩顶垂直位
移;(4)围护桩水平位移;(5)周边土体水平位移;(6)地下水位;(7)道路、建筑物、围
护结构裂缝。
4.可能引起基坑坍塌的因素还有:
(1)每层开挖深度超出设计要求。
(2)支护不及时。
(3)基坑周边堆载超限。
(4)基坑周边长时间积水。
(5)基坑周边给水排水现状管线渗漏。
(6)降水措施不当引起基坑周边土粒流失。 align='center'/>
