2018年一级建造师《通信与广电工程管理与实务》冲刺试卷(五)

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共120分)

【案例题1】(20分)

某电信工程公司承担了200个3G移动基站的安装工程,内容包括传输设备、电源设备、基站设备及天馈线安装。部分基站设备与原有2G设备共站安装,需进行电源割接。
施工过程中,项目经理到工地去巡视检查,看到了以下现象:甲工地,两个工人正站在一个梯子上整理走线架上的线缆,一个工人在对地钻孔后随手把电钻放到地上,去搬电池
架;乙工地,一个工人用电烙铁焊接告警端子后把烙铁放置在设备机架顶上;丙工地,铁塔周围设置了警示区,3个工人身着长袖工装正在铁塔上安装天馈线,有2人为行动方便摘掉
了安全带。项目经理在各工地都向带班人员指出了错误的做法并要求整改。在进行天馈线测试时发现有很多条天馈线电压驻波比不合格,技术人员对产生的原因进

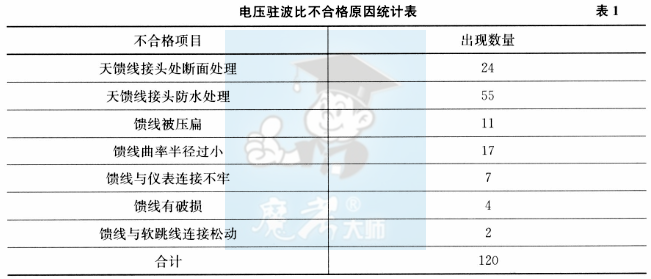

行了统计分析,见表1。


【问题】:
1.指出施工人员做法的错误之处,说明正确做法。
2.绘制天馈线驻波比不合格原因的排列表。
3.指出影响天馈线驻波比指标的主要因素。
4.说明本工程电源割按工作应注意的事项。

【正确答案】 : 1.施工人员的错误之处及正确做法:(1)甲工地两个施工人员不能同时站在一个梯子上作业,应该各站一个梯子上或者只有一个人站在梯子上;施工机具电钻不能随意放置,使
用完毕后应摆放整齐或放在工具箱里。(2)乙工地,施工机具烙铁不能随意放置在机架上,使用完毕后应摆放整齐或放在工具箱里。(3)丙工地,从事铁塔等高空作业的人员必须系牢
安全带。
2.天馈线驻波比不合格原因排列表,见表5。

3.影响天馈线驻波比指标的主要因素为天馈线接头防水处理、天馈线接头处断面处理、馈线曲率半径过小。
4.机房内施工电源割接时应注意以下事项:使用的工具应做好绝缘防护;通电前应检查新装设备,确保新设备电源系统无短路、接地、错接无故障时,确认输入电压正常时,方
可进行电源割接工作。
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
某光缆线路工程进度计划,见表2,单位为周。

说明:①各项工作每周完成量相等。②光缆接续在敷设光缆完成60%作量时开始。③埋设标石在敷设光缆完成60%工作量时开始。④中继段测试必须在光缆接续全部完成后才能开始。⑤每周工作7d。

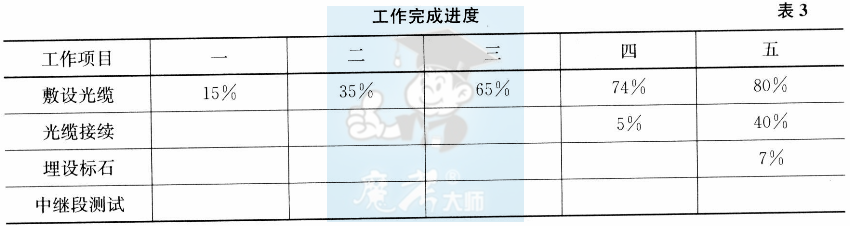

第五周时各项工作完成的进度累计情况,见表3。

【问题】:
1.定性分析各工序前五周每周的实际进度与计划的关系。
2.计算第五周末各项工序实际进度比计划进度起前或拖后多少天?(计算结果如遇小数,采用进一法)
3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天?
4.光缆中继段测试应包括哪些内容?
【正确答案】 : 2.敷设光缆比原计划拖后(100%-80%)×5×7=7d。
光缆接续比原计划拖后(67%-40%)×3×7=6d。
埋设标石比原计划拖后(67%-7%)×3×7=13d。
3.总工期为35+7-1-6+14=62d。比原计划延长6d。
4.光缆中继段测试内容:(1)光纤接头损耗;(2)光纤线路衰耗;(3)光纤后向散射信号曲线;(4)PMD(偏振模色散);(5)光缆对地绝缘。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)
某工程公司承接了新建30公里PVC塑料管道工程。项目部组织技术人员现场勘察后写了勘查报告,部分内容为:新建管道沿二级路,地势平坦,公路两侧分布有一处乡镇、多处
村,公路交通繁忙。项目部最近进行了人员扩充,考虑到在以往的施工中曾出现过诸如地基和入孔方面的质量问题,项目部制定了诸多有针对性的管理措施,并派出专职质检员和安全员现场监督、指导,落实“三检”制度,工程顺利开工。
【问题】:
1.项目部指定的有针对性的管理措施应注重哪几方面?
2.何为“三检”制度?质检员的主要职责是什么?
3.列出质检员应重点控制的工序。
4.在公路上作业应采取哪些安全防护措施?
【正确答案】 : 2.“三检”是指自己检查(自检)、互相检查(互检)和专人检查(专检)。质检员的主要职责是:(1)主要工序的质量检验(质量把关)及认定;(2)对施工过程
进行工序质量监控(控制);(3)好或形成记录;(4)负责施工工具检查。
3.质检员应重点控制的工序:(1)混凝土配比、浇筑、养护;(2)管道基础的夯实、抄平;(3)人孔的外形尺寸;(4)塑料管(PVC)敷设(布放);(5)交越点开挖。
4.公路上作业应采取的安全防护措施:(1)每个施工点都应设置安全员,负责按规定摆放安全标志(警示标志),观察过往车辆;(2)夜间、雾天或其他能见度差的气候条件下
禁止施工;(3)进入施工现场的人员必须穿戴安全标志服施工车辆装设明显标志;(4)施工车辆应按规定的线路和地点行驶、停放,严禁逆行;(5)每个施工点在收工时,必须认真清
理施工现场,保证路面清洁。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(30分)
某项目经理部负责施工的移动通信基站安装工程包括39个基站的安装及调测工作,工期要求60d,工程保修期1年。项目经理部计划工程后期整理竣工资料。项目经理部在完成
了5个基站以后,建设单位提出此工程项目完成一个基站、验收一个基站、投产一个基站。由于此工程的设计比较到位,工程中未发生工程变更;由于项目经理部的认真管理,工程中未发生质量、安全事故;由于监理单位的现场监理人员数量有限,部分工程文件的签认不及时。
建设单位将部分验收合格的基站交由代维单位维护,此部分基站即进入到试运行阶段。建设单位在验收完最后一个基站2个月时,组织设计单位、施工单位进行了竣工验收。竣工
验收一个月以后,建设单位编制完成初步决算,并到其上级主管部门办理了备案手续。在竣工验收后半年的设备运行过程中,设备运行正常。
在通信基站竣工验收后1年半时,由于部分电池不能充电,建设单位通知施工单位前去处理。
【问题】:
1.此工程的竣工资料中,验收文件部分的正文应包括哪些内容?
2.建设单位提出“工程项目完成一个基站、验收一个基站、投产一个基站”的要求是否合理?项目经理部若要配合建设单位提出这个要求,应做哪些工作?
3.建设单位组织竣工验收的时间选择得合适吗?为什么?建设单位组织的竣工验收存
在哪些问题?
4.建设单位在竣工验收的备案工作中存在哪些问题?
5.施工单位是否应该按照建设单位的要求前去处理电池的问题?为什么?
【正确答案】 : 2.如果建设单位已经报其上级主管单位批准以后,提出“此工程项目完成一个基站、验收一个基站、投产一个基站”的要求是合理的。
项目经理部若要配合建设单位提出的这个要求,应在部分验收以前将已完成的基站的竣工资料编制好,送交建设单位和监理单位审核,没有问题的话即可由建设单位组织,进行部分验收。对于验收中发现的问题,项目经理部尽快整改,并由建设单位和监理单位进行复验,没有问题以后即可进入试运行。
3.建设单位组织竣工验收的时间选择得不合适。因为试运转的时间一般为3个月,而最后一个基站部分验收完后两个月就组织竣工验收显然是不合适的。
建设单位组织的竣工验收存在的问题主要有:竣工验收的时间选择得不合适;参加竣工验收的单位还缺主管单位、维护单位、监理单位、质量监督机构等。
4.建设单位在竣工验收后15d内备案;备案的单位选择错误,竣工验收的备案中存在的问题主要有:备案时间选择错误,应在竣工验收应在信息产业部或者省、自治区、直辖市通信管理局或者受其委托的通信工程质量监督机构办理。
5.施工单位应该按照建设单位的要求前去处理电池的问题。虽然建设单位通知施工单位的时间已经过了保修期,而且电池问题也应该不属于施工单位的责任,但施工单位从服务的角度考虑,还是应该配合建设单位处理此问题。处理此问题时,施工单位可以收取相应的费用。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】(30分)
某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。
施工单位对施工方案进行了策划,编制了详细的施工组织设计,工程顺利开工。施工过程中发生部分路由变更,使得工程停工10d,窝工损失5万元;增挖光缆沟用25d,增加费用5万元;建设单位要求在50km路段内同沟增设一条24芯光缆,增加费用7万元;顶管机故障延误工期5d.损失2万元。

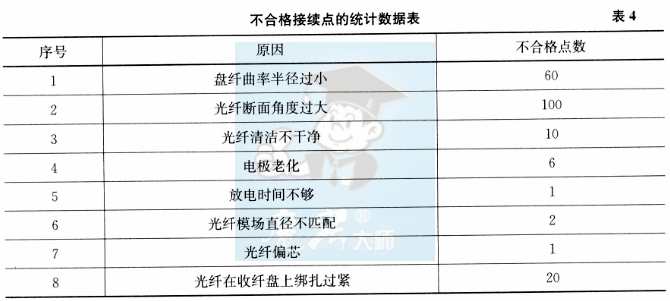

测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据,见表4。

技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。
【问题】:
1.本工程的组织设计中除了保证工程质量、进度、成本的措施外还应包括哪些措施?
2.本工程应该采取哪些防强电措施以保证线路和人身安全?
3.如何预防光缆对地绝缘指标不合格和光缆打结扣现象?
4.作出接续不合格原因的排列表和排列图,并指出主要原因和解决方法。
5.计算施工单位可索赔的工期和费用。
6.简述直埋光缆埋深不符合要求的预防措施。
【正确答案】 : 1.还应采取的措施:安全控制措施;环保措施。
2.采取的防强电措施:(1)光缆的金属护套、金属加强芯在接头处不作电气连通;(2)接近电气化铁路地段,光缆的金属护套与加强芯做临时接地,以保证人身安全。
3.预防光缆对地绝缘不合格措施:光缆敷设和回填时避免光缆外皮损伤;接头盒封装严密。
预防光缆打结扣措施:按规范操作;配备足够敷设人员;保证光缆在施工人员的视线范围内。

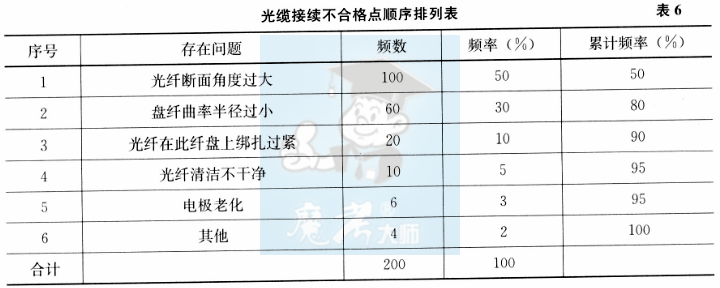

4.光缆接续不合格点顺序排列表,见表6。

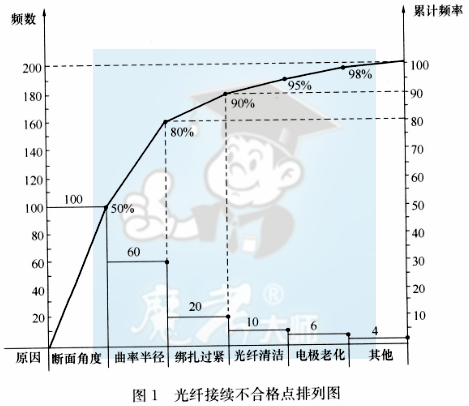

光纤接续不合格点排列图,如图1所示。

累计频率0~80%为主要原因,即光纤断面角度过大和盘纤曲率半径过小,解决方法为更换光纤切割刀(或刀片),加强培训按要求盘纤以保证光纤的曲率半径。
5.索赔工期:10(停工)+5(挖沟)=15d。
索赔费用:停工5万元,挖沟5万元,同沟敷设光缆增加费用7万元。
合计:5+5+7=17万元。
6.直埋光缆埋深不符合要求的预防措施:缆沟开挖深度严格按照设计要求和有关验收标准执行;放缆前应清理沟底杂物,全面检查沟底深度,重点检查沟、坎等特殊点沟底的深
度,并保持沟底平整;光缆应顺直地贴在沟底;回填土应满足规范要求。
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 5 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页
