2018年一级建造师《矿业工程管理与实务》冲刺试卷(三)

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共120分)

【案例题1】(20分)

某矿主井井筒直径为7.5m,设计深度为830m;副井直径为8.0m,设计深度为865m,井筒涌水量50m³/h。主井采用混凝土井塔结构,副井采用永久井架进行施工。其施工设备选型见表1:

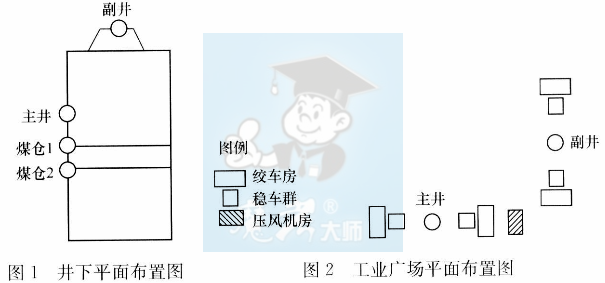

矿区平面布置图如图1、图2所示:

临时炸药库位于井田外1.5km处的派出所隔壁,并安装了视频监控及防火、防盗系统。
【问题】:
1.设备选型有哪些不妥?如何调整?
2.工业广场的平面布置有哪些不合理之处?该如何调整?
3.主井、副井开工顺序如何确定?说明理由。
4.副井采用永久井架施工,具有哪些特点?

【正确答案】 : 调整方案:
(1)宜选用0.6m³以上斗容的抓岩机。
(2)建议主提选用5m³吊桶,副体选用3m³吊桶。
(3)排水宜选用二级排水。其中一级排水采用风动潜水泵进行排水,二级排水采用安装在吊盘上的卧泵配合专用排水管路进行排水。
2.压风机房位置布置不合理。因为压风机房应尽量靠近主要负荷地,以减少管路和压风损失。压风机房应布置在广场主导风向的上风位置,风包(压气贮气罐)应布置在室外的荫凉、通风处。本案例中,压风机房应布置在井口附近,超过50m为好。应远离办公楼、绞车房等建筑物。且应布置在广场主导风向的上风侧。
临时炸药库位置布置不合理。地面临时炸药库要设置在远离村镇和居住区,与周围建筑物、道路、输电线路等安伞距离应符合国家有关规定。
3.采用主井先开工,副井后开的顺序。因为采用主井先开工、副井后开工的顺序,并且主井井筒一次到底、预留箕斗装载硐室,采用平行交叉施工的方案,对缩短建井总工期比较有利。在一般情况下,主井井筒比副井深,又有箕斗装载硐室,施工要占一定工期。所以,主井提前开工有利于提前改装临时罐笼,加大提升能力,尽快形成井下巷道快速开拓的条件,可以缩短主副井交替装备的工期(先临时改装主井提升,然后再进行副井永久提升装备)。
4.如果副井利用永久井架优点是可节省临时井架的使用费,利用永久井架可在井筒施工结束后加快副井的改装速度,缩短建井工期;缺点是提前使用副井井架会增加前期投资,另外会给井筒施工设备布置带来不便。 align='center'/>
【考生答案】 :   占用工期少
【得分】 : 15
【本题解析】 :

【案例题2】(20分)
某矿业工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2012年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件,招标文件规定:2012年4月20日下午4时为投标截止时间,2012年5月10日发出中标通知书日。
在2012年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2012年4月20日下午5时才送达。2012年4月23日由当地投标监督办公室主持进行了公开开标。评标委员会共有7人组成,其中当地招标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2012年5月10日向A企业发出了中标通知书,双方于2012年6月12日签订了书面合同。
【问题】
1.该项目采取的招标方式是否妥当?说明理由。
2.分别指出对B企业、C企业、D企业和E企业的投标文件应如何处理?并说明理由。
3.指出评标委员会人员组成的不妥之处。
4.指出招标人与中标企业6月12日签订合同是否妥当,并说明理由。
【正确答案】 : 理由:因为工程技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,潜在的投标企业相对较少,而且又经省有关部门批准。符合《工程建设项目施工招标投标办法》的规定。采用公开招标会花费大而效果差。采用邀请招标比较有针对性,比较经济,效果也相对较好。所以采取邀请招标方式。
2.B企业的投标文件应按废标处理。
理由:无法定代表人签字和授权委托书。
C企业的投标文件应不予处理。
理由:C企业的投标文件未按招标文件要求的提交投标文件的时间提交。
D企业的投标文件应进行修正处理。
理由:投标报价的大写金额与小写金额不一致,以大写为准。不可作为废标处理。
E企业的投标文件应按有效标书处理。
理由:对某分项工程报价有漏项情况不影响标书的有效性。
3.评标委员会人员组成的不妥之处:
(1)评标委员会人员组成不应包括当地招标监督办公室和公证处人员;
(2)评标委员会的技术、经济专家人数少于成员总数的三分之二。
4.招标人与巾标企业6月12日签订合同不妥当。
理由:根据《招标投标法》的规定,招标人与中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同。 align='center'/>
【考生答案】 :   人员不妥
【得分】 : 15
【本题解析】 :

【案例题3】(20分)
某矿业工程,脚手架采用悬挑钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具,2011年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,铜管散落,造成下面作业的4名人员死亡,2人重伤。
经事故调查发现:
1.作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔吊.钢管没有细扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
2.专职安全员在事故发生时不在现场。
3.作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求。
【问题】
1.针对现场伤亡事故,项目经理应采取哪些应急措施?
2.指出本次事故的直接原因。
3.对本起事故,专职安全员有哪些过错?
4.指出该项目安全技术交底工作存在的问题。
【正确答案】 : (1)迅速抢救伤员并保护好事故现场;
(2)组织调查组;
(3)现场勘查;
(4)分析事故原因,明确责任者;
(5)制定预防措施;
(6)提出处理意见,写出调查报告;
(7)事故的审定和结案;
(8)员工伤亡事故登记记录。
2.本次事故的直接原因:作业人员违规操作;专职安全员未在现场进行指导。
3.对本起事故,专职安全员存在的过错是没有在现场对作业进行严格安全的指导。
4.安全技术交底工作应该:安全技术交底工作在正式作业前进行,不但要口头讲解,而且应有书面文字材料,并履行签字手续,施工负责人、生产班组长、现场安全员三方各保留一份。而本案例中施工单位项目负责人没有详细进行安全技术交底,仅向专职安全员口头交代了施工方案中的安全管理要求是不妥的。 align='center'/>
【考生答案】 :   注意事项
【得分】 : 15
【本题解析】 :

【案例题4】(30分)
某施工单位承包建设矿井的井筒项目。业主仅以相邻矿井的地质资料绘制的柱状图作为设计、施工依据。该图显示:井筒表土厚20m,基岩以砂岩为主,在120~150m范围有两层涌水量分别为22m³/h和40m³/h的含水层,含水层间有水力联系。为满足业主要求,承包单位同意采用工作面强排水方法处理井筒涌水,并与业主约定以井筒涌水量不超过15m/h为验收条件,双方签订了合同。工程验收时发现,井壁渗漏水13.8m³/h,并有越来越大趋势,最终质量监督单位不同意验收。
【问题】
1.在该项目的建设过程中,业主的做法存在哪些错误?说明理由。
2.施工单位与业主签订合同的做法有何不妥?说明正确的做法。
3.在本案例条件下,采用工作面强排水方法对井筒质量可能有哪些危害?
4.质监单位不同意验收是否合理?说明理由。
5.在本案例的条件下,该井筒应如何处理才能通过验收?指出其可能对今后矿井生产的影响。
【正确答案】 : (1)没有被批准的地质勘查资料、没有经审查合格的设计文件;
(2)同意降低井筒验收标准;
(3)在预计井筒含水层涌水量40m³/h时要求施工单位采用工作面直接排水方法施工。
2.施工单位认可业主违规要求,并按降低了的验收标准签订了合同。
正确的做法:指出业主的违规做法(或坚持根据规程和质量要求签订合同或拒绝签订合同)。
3.采用工作面强排水方法对井筒质量可能存在的危害:
(1)因地质情况不清,盲目采用工作面直接排水方法给井筒安全和质量带来重大风险和隐患。
(2)井筒施工条件恶劣。
(3)涌水影响混凝土浇筑质量。
4.质量监督单位做法合理合法。
理由:井壁渗漏水13.8m³/L,达不到验收规范的要求。
5.可能的处理和验收方式:经业主和施工单位商量,为通过验收,可采用壁后注浆或井筒套壁等堵渗补强措施。
可能的影响:井筒仍可能漏水(或这改变了井筒结构,可能影响提升系统和井内设施布置,降低提升能力,减小设计生产规模)。 align='center'/>
【考生答案】 :   生存能力下降
【得分】 : 20
【本题解析】 :

【案例题5】(30分)

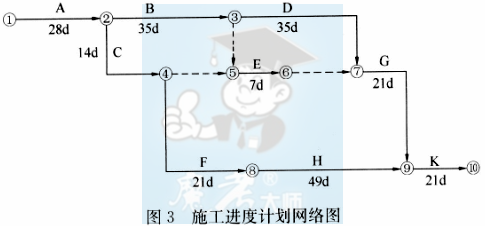

某矿业工程施工进度计划网络图如图3所示:

施工中发生了以下事件:
事件1:A工作因设计变更停工10d;
事件2:B工作因施工质量问题返工,延长工期7d;
事件3:E工作因建设单位供料延期,推迟3d施工。
在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见表2:

【问题】
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件1~3获得工期索赔?分别说明理由。
3.计算截止到第110d的合计BCWP值。
4.计算第110d的成本偏差CV值,并做CV值结论分析。
5.计算第110d的进度偏差SV值,并做SV值结论分析。
【正确答案】 : 1.本工程计划总工期=28+35+35+21+21=140d,实际总工期=140+10+7=157d。
2.施工总承包单位可否就事件1~3获得工期索赔的判定及其理由:
事件1可以获得工期索赔。
理由:A工作是因设计变更而停工,应由建设单位承担责任,且A工作属于关键工作。
事件2不可以获得工期索赔。
理由:B工作是因施工质量问题返工,应由施工总承包单位承担责任。
事件3不可以获得工期索赔。
理由:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3d未超过其总时差。

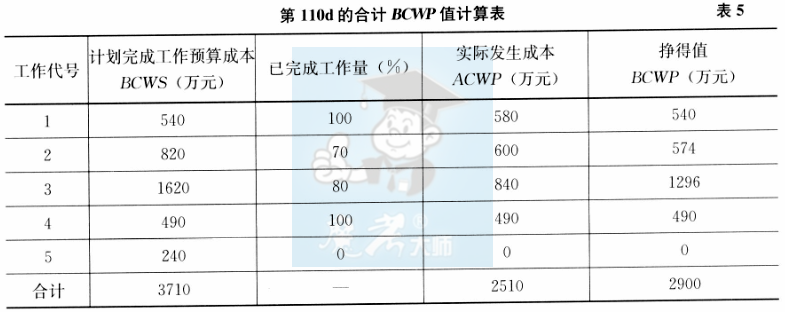

3.计算截止到第110d的合计BCWP值(见表5):

截止到第110d的合计BCWP值为2900万元。
4.第110d的成本偏差CV=BCWP-ACWP=2900-2510=390万元。
CV值结论分析:由于成本偏差为正,说明成本节约390万元。
5.第110d的进度偏差SV=BCWP-BCWS=2900-3710=-810万元。
SV值结论分析:由于进度偏差为负,说明进度延误了810万元。
【考生答案】 :   分析
【得分】 : 0
【本题解析】 :
本大题共有 5 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页

   本大题所有小题如下:
您目前得分:100分
