第3大题:案例解析题(共80分)

【案例题2】(20分)
某安装公司承接一条生产线的机电安装工程,范围包括工艺线设备、管道、电气安装和一座35kV变电站施工(含室外电缆敷设)。合同明确工艺设备、钢材、电缆由业主提供。工程开工后,由于多个项目同时抢工,施工人员和机具紧张,安装公司项目部将工程按工艺线设备、管道、电气专业分包给三个有一定经验的施工队伍。
施工过程中,项目部根据进料计划、送货清单和质量保证书,按质量验收规范对业主送至现场的镀锌管材仅进行了数量和质量检查,发现有一批管材的型号规格、镀锌层厚度与进料计划不符。
监理工程师组织分项工程质量验收时,发现35kV变电站接地体的接地电阻值大于设计要求。经查实,接地体的镀锌扁钢有一处损伤、两处对接虚焊,造成接地电阻不合格,分析原因有:
(1)项目部虽然建立了现场技术交底制度,明确了责任人员和交底内容,但施工作业前仅对分包责任人进行了一次口头交底。
(2)接地体的连接不符合规范要求。
(3)室外电缆施工中,施工人员对接地体的损坏没有作任何处理和报告。
【问题】
1.安装公司将工程分包应经谁同意?工程的哪些部分不允许分包?
2.对业主提供的镀锌管材还应做好哪些进场验收工作?
3.写出本工程接地体连接的技术要求。
4.指出项目部在施工技术交底要求上存在的问题。
【正确答案】 : 工艺设备工程不允许分包,管道和电气工程允许分包。
2.对业主提供的镀锌管材还应做好的进场验收工作:验收工作按质量验收规范和计量检测规定进行;验收内容包括品种、规格、型号、质量、数量、证件等;验收要做好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接收。
3.本工程接地体连接的技术要求:接地体的连接应牢固可靠,应用搭接焊接,接地体采用扁钢时,其搭接长度为扁钢宽度的两倍,并有三个邻边施焊;若采用圆钢,其搭接长度为圆钢直径的6倍,并在两面施焊。接地体连接的焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊缝处的药皮敲净后,并做防腐处理,接地体连接完毕后,应测试接地电阻,接地电阻应符合规范标准要求。
4.项目部在施工技术交底要求上存在的问题:
(1)交底人员不妥。项目部专业管理部门、专业工程师或相关专业管理人员应随时、随地进行施工技术交底。
(2)未完成技术交底记录。技术交底记录是履行职责的凭据,应及时完成。参加施工技术交底人员(交底人和被交底人)必须签字。技术交底记录应妥善保存,竣工后作为竣工资料进行归档。
(3)未确定施工技术交底次数。一般情况下,工程施工仅做一次技术交底是不适宜的,应根据工程实际情况确定交底次数。当技术人员认为不交底难以保证施工的正常进展时应及时交底。对于施工工期较长的施工项目除开工前交底外,宜至少每月再交底一次。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(30分)

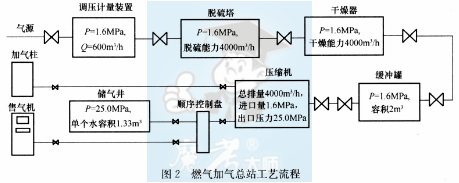

某城市规划在郊区新建一座车用燃气加气总站(压缩天然气CNG),工艺流程如图2所示。

气源由D325×8埋地无缝钢管,从距离总站420m的天然气管网接驳,管网压力1.0MPa。主要设备工艺参数如上图所示,P表示工作压力,Q表示流量。
项目报建审批手续完善,采取土建和安装工程施工总承包模式。建设单位通过相关媒体发布公开招标信息,按招标投标管理要求选定具备相应资质的A施工单位。
签订施工合同前,建设单位指定B专业公司分包储气井施工。A单位将土建工程的劳务作业分包给C劳务分包单位。工程实施过程中,A单位及时检查、审核分包单位提交的分包工程施工组织设计、质量保证体系及措施、安全保证体系及措施、施工进度统计报表、工程款支付申请、竣工交验报告等文件资料,并指派专人负责对分包单位进行全过程管理。
消防设施检测单位对采用公用接地装置的消防控制室主机进行技术测试时,在柜体处实测接地电阻为12Ω,在基础槽钢处实测接地电阻值为0.4Ω。由于测试有不合格项,为此向A单位提出整改要求,项目部认真分析原因,并及时整改,顺利通过消防部门验收。
【问题】
1.签订合同前,A施工单位应审核B专业公司哪些证明文件?工程实施过程中,还需审核分包单位哪些施工资料?
2.根据流程图2,工艺管道试压宜采用什么介质?应采取哪些主要技术措施?
3.埋地管道D325×8施工中,有哪些关键工序?
4.分析检测单位提出不合格项整改要求的原因,接地电阻测量可采用哪些方法?
【正确答案】 : 2.根据流程图,工艺管道试压宜采用的介质是干燥洁净的空气。
应采取的主要技术措施包括以下内容:
(1)根据管道工作压力采取分段试压措施;
(2)将不参与试压的系统、设备等隔离(设置肓板与旁通管路);
(3)试压管道划区,设置明显标记。
(4)试验时应安装不少于2块压力表,并有铅封。
3.埋地管道D325×8施工的关键工序:材料检验;管道焊接;管道系统试验。
4.检测单位提出不合格项整改要求的原因:柜体接地电阻12Ω超过基础槽钢接地电阻值0.4Ω较多,柜体与基础槽钢接地连接不可靠或未做接地连接。可采用的方法有:电流表与电压表和接地电阻测量仪测量法。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】(30分)
某机电工程进行到试运行阶段,该工程共包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B完成了系统试验,大部分机械设备进行了单机试运行。
联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序,为使工程尽快投产,建设单位认为联动试运行的条件已基本具备,可以进行联动试运行。建设单位决定在联动试运行中,对单位工程B还未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办单位工程B的中间交接手续,联动试运行开始后,发生了如下事件:
事件1:单位工程B中,一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处焊缝泄漏,中断试运行后经检查确认,泵存在制造超标缺陷,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的检查比例,存在焊缝漏检现象。根据事件的影响和损失程度,界定为工程质量问题。
事件2:单位工程A中,一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统更换垫片,致使联动试运行中断3h。事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。
【问题】
1.建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为是否正确?中间交接对建设单位有什么作用?
2.事件1中进料离心泵的质量问题是由于在安装施工中存在哪些错误引起的?
3.通常工程质量缺陷界定为质量问题的规定有哪些?事件2中出现质量问题的主要原因有哪些?
4.从操作工人出现误操作分析,试运行操作人员应具备哪些基本条件?
【正确答案】 : 中间交接对建设单位的作用有:
(1)解决了施工单位尚未将工程整体移交之前,有权对部分工程进行试运行作业的问题。
(2)便于生产操作人员进入装置,进入联动试运行、试生产等生产程序。
2.事件1中进料离心泵的质量问题是由于在安装施工中存在以下错误引起的:
(1)振动值超标,原因是基础未进行验收或验收不完全,基础表面平整度不够,垫铁设置不合理,地脚螺栓未紧固。
(2)安装完成和管道连接后,未对整体进行找平找正,未对安装精度进行校核和调整。
(3)施工管理混乱,未进行开箱验收和安装前验收,未进行必要的设备检验,施工过程未记录,无详细施工记录和质量控制记录。
(4)未按施工程序和顺序施工,违反操作规程。
(5)选择测量器具和测量标准失控。
(6)管道焊缝未达到标准的检查比例,存在焊缝漏检现象,说明未严格执行三检制。
3.根据住房和城乡建设部《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质[2010]111号)文件可以理解为:因施工质量不合格,需要经过返工、返修或报废处理,不影响工程结构安全及重要使用功能,未造成人员死亡或重伤,社会影响不大,且直接经济损失在100万元以下的应视为质量问题。
事件2中出现质量问题的主要原因有:违背施工程序、管理与施工不到位、使用不合格的材料和设备、人员因素。
4.从操作工人出现误操作分析,试运行操作人员应具备的基本条件:熟悉设备的构造、性能和设备的技术文件;熟悉试运行方案,掌握操作规程及试运行的具体步骤和操作方法。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
