一二级建造师考试网

您好,欢迎您进入唯才网考试中心

用户: 匿名  2025年06月25日

返回首页 |  设为首页  |  加入收藏

027-88605621

2019年一级建造师《水利水电工程管理与实务》冲刺试卷(一)

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共90分)

【案例题1】(20分)
××省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》编制,部分内容如下:
1.第二章投标人须知
(1)投标人须将混凝土钻孔灌注桩工程分包给××省水利基础工程公司。
(2)未按招标文件要求提交投标保证金的,其投标文件将被拒收。
(3)投标报价应以××省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价。
(4)距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长。
(5)投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案。
(6)投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。
2.第四章合同条款及格式
(1)仅对水泥部分进行价格调整,价格调整按公式△P=Po(A+B×Ft/Fo-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差额,Po代表付款证书中承包人应得到的已完成工程量的金额)。
(2)工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。
3.第七章合同技术条款
混凝土钻孔灌注桩工程计量和支付应遵守以下规定:
(1)灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付;
(2)灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付;
(3)校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌和、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;
(4)灌注桩钢筋按招标图纸所示的有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。

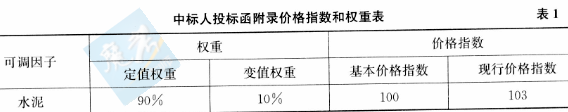

经过评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重见表1。

工程实施中,3月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行计价)。
【问题】:
1.根据《水利水电工程标准施I招标文件》,投标人可对背景资料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由,招标人答复异议的要求有哪些?
2.若不考虑价格调整,计算3月份工程质量保证金扣留额(计算结果保留两位小数)。
3.指出背景资料价格调整公式中A、B、Ft、Fo,所代表的含义。
4.分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算式,是否应计入Po?计算3月份需调整的水泥价格差额△P(计算结果保留两位小数)。
5.根据《水利水电工程标准施工招标文件》,指出并改正背景资料“第七章合同技术条款”中的不妥之处。
【正确答案】 : 对第(1)条款可提出异议。
理由:因为招标人不得指定分包商。
对第(5)条款可提出异议。
理由:因为只有中标人所递交的备选投标方案方可予以考虑。评标委员会认为中标人的备选投标方案优于其按照招标文件要求编制的投标方案的,招标人可以接受该备选投标方案。
对第(6)条款可提出异议。
理由:投标人拒绝延长投标有效期的,投标人有权收回其投标保证金。
招标人答复异议的要求有:潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。未在规定时间提出异议的,不得再对招标文件相关内容提出投诉。
2.3月份工程质量保证金扣留额=(300+6)×5%=15.30万元。
3.背景资料价格调整公式中,A代表的含义是可调因子的定值权重;B代表的含义是可变因子的变值权重;Fo代表的含义是可变因子的现行价格指数;Fo代表的含义是变因子的基本价格指数。
4.工程质量保证金扣留不应计入Po。预付款扣同不应计入Po;变更费用应计入Po。
3月份需调整的水泥价格差额△P=(300+6)×(0.9+0.1×1.03/1.00-1)=0.918万元。
5.背景资料“第七章合同技术条款”中的不妥之处及改正:
(1)条款(1)中不妥之处:灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付。
改正:钻孔灌注桩或者沉管灌注桩按施工图纸所示尺寸计算的桩体有效体积以立方米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每立方米工程单价支付。
(2)条款(2)中不妥之处:灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中。
改正:灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》相应灌注桩项目有效工程量的每立方米工程单价中。
(3)条款(4)中不妥之处:灌注桩钢筋按招标图纸所示的有效重量以吨为单位计量。
改正:灌注桩的钢筋按施工图纸所示钢筋强度等级、直径和长度计算酌有效重量以吨为单位计量。
(4)条款(4)中不妥之处:搭接、套简连接、加工及损耗等所需费用,发包人另行支付。
改正:搭接、套筒连接、加工及损耗等所需费用包含在《工程量清单》相应项目有效工程量的每吨工程单价支付,发包人不另行支付。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
某水闸施工合同,上游连接段分部工程施工计划及各项工作的合同工程量和单价(钢筋混凝土工程为综合单价)如图1所示。合同约定:
(1)预付款为合同价款的10%,开工前支付,从第1个月开始每月平均扣回;
(2)保留金自第1个月起按每月工程进度款的5%扣留。

施工中发生以下事件:
事件1:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”是“土方开挖”的紧后、“上游护底”的紧前工作,其工作量为1000m³,单价为22.5元/m³(含开挖、回填),时间为10d。
事件2:在翼墙浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网一道,承包人为此要求增加临时设施费用。
【问题】:
1.计算工程预付款额及新增“上游护底换土”后合同总价(单位为元,保留两位小数,下同)。
2.若实际工程量与合同工程量一致,各项工作均以最早时间开工且均匀施工,工程第1d开工后每月以30d计,计算第2个月的工程进度款、预付款扣还、保留金扣留和实际支付款。
3.施工单位提出的增加临时设施费的要求是否合理?为什么?
4.指出上游翼墙墙后回填土施工应注意的主要问题有哪些?
【正确答案】 : 预付款额=1683060×10%=168306.00元。
新增“上游护底换土”后合同总价=1683060+1000×22.5=1705560.00元。
2.第2个月的工作及其工作时间分别为:翼墙施工5d,钢筋混凝土铺盖20d,上游护底5d,上游护坡15d,墙后回填15d。
第2个月的工程进度款=1400×720÷30×5+600×170÷40×15+600×680+720×150÷30×5+1300×11.2=646810.00元。
本工程工期=5+30+20+30=85d,约为3个月。
第2个月扣还的预付款=168306.00÷3=56102.00元。
第2个月扣留的保留金=646810.00×5%=32340.50元。
第2个月的实际支付款=646810.00-56102.00-32340.50=558367.50元。
3.施工单位提出的增加临时设施费的要求不合理。
理由:保证安全的临时设施费已包括在合同价款内。
4.上游翼墙墙后回填土施工应注意酌主要问题:采用高塑性土回填,其回填范围、回填土料的物理力学性质、含水率、压实标准应满足设计要求。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)
某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顸面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。

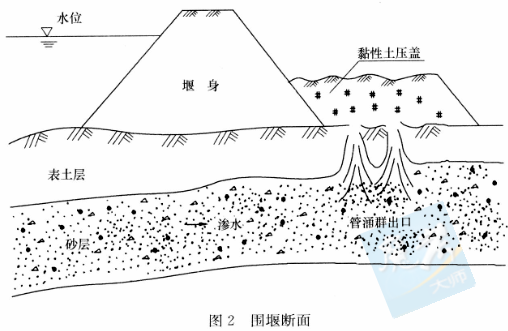

溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图2所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“三不放过原则”,组织有关单位制订处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

【问题】:
1.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确抢护措施。
2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出工程质量事故类别。
3.根据质量事故类别,指出本工程质量事故处理在方案制订的组织和报批程序方面的不妥之处,并说明正确做法。
4.根据《水利工程质量事故处理哲行规定》,说明背景资料中“三不放过原则”的具体内容。
【正确答案】 : 本工程管涌的抢护原则:制止涌水带砂,而留有渗水出路。
本工程的正确抢护措施:用透水性较好的砂、石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。
2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。
本工程质量事故类别为较大质量事故。
3.根据质量事故类别,本工程质量事故处理在方案制订的组织和报批程序方面的不妥之处:施工单位组织有关单位制订处理方案,报监理机构批准后实施。
正确做法:应由项目法人组织有关单位制订处理方案,经上级主管部门审定后实施,报省级水行政主管部门(或流域机构)备案。
4.根据《水利工程质量事故处理暂行规定》,“三不放过原则”的具体内容包括:事故原因不查清楚不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(30分)
某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4000m³/s,校核流量7000m³/s。该泄洪闸建于20世纪60年代末,2013年进行除险加固。主要工程内容有:
(1)桥头堡、启闭机房拆除重建;(2)公路桥桥面及栏杆翻修;(3)闸墩、闸底板混凝土表面防碳化处理;(4)闸底板、闸墩向上游接长5m;(5)原弧形钢闸门更换为新弧形钢闸门;(6)原卷扬启闭机更换为液压启闭机;(7)上游左右侧翼墙拆除重建。主要工程量:混凝土4.6万m³,土方42万m³。金属结构1086t,总投资1.22亿元。
施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410m,堰顶高程30.3m。施工期水库设计静水位27.8m.波浪高度1.5m。围堰采用水中倒土双向进占法施工,总填筑方量30万m³。

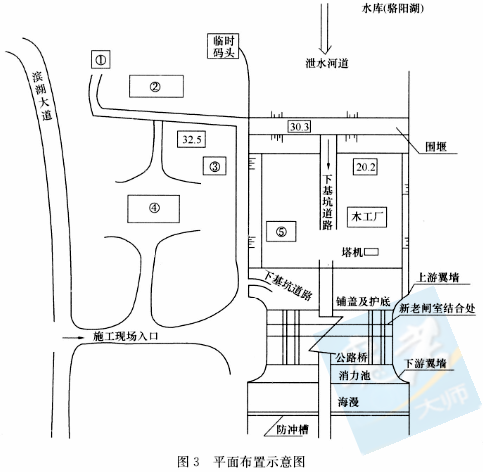

根据施工需要,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如图3所示,图中①、②、③、④、⑤为临时设施(混凝土拌和系统、油库、机修车间、钢筋加工厂、办公生活区)代号。

混凝土表面防碳化处理采用ST-9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m,采用锚固技术使新、老闸底板和闸墩连为一体。
【问题】:
1.根据有利生产、方便生活、易于管理、安全可靠的原则,给出示意图中代号①、②、③、
④、⑤所对应临时设施的名称。
2.指出上述七项加固内容中设计工作方面最关键的一项并简述理由。
3.指出上述七项加固内容和临时工程中施工方面最关键的两项并简述理由。
4.复核围堰堰顶高程是否满足《水利水电工程施工组织设计规范》SL-303-2004的规定?
5.根据《建设工程安全生产管理条例》,施工单位应在上图中的哪些地点和设施附近设置安全警示标志?
【正确答案】 : 2.上述七项加固内容中,设计工作方面最关键的一项是闸底板、闸墩向上游接长5m。
理由:老闸室沉降一结束,新、老闸底板基有可能产生不均匀沉降;新老混凝土结合部位处理技术复杂。
3.上述七项加同内容和临时工程中,施工方面最关键的两项:
(1)围堰。
理由:本工程围堰级别高(3级)、规模大(30万m³)、难度高(水中倒土)。
(2)闸底板、闸墩向上游接长5m。
理由:新接长的闸底板、闸墩混凝土与原有闸底板、闸墩混凝土结合部位的处理技术要求高,施工难度大,其施工质量对工程安全至关重要。
4.围堰堰顶高程满足《水利水电工程施工组织设计规范》SL303-2004的规定。
理由:27.8+1.5+0.7=30.0m<30.3m。
5.根据《建设工程安全生产管理条例》,施工单位应在施工现场入口、起重机、施工用电处、配电房、脚手架、钢筋加工厂、木工厂、油库、临时码头、机修车间等地点和设施附近设置安全警示标志。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 4 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页



   本大题所有小题如下:
您目前得分:11分
