第3大题:案例解析题(共80分)

【案例题1】(20分)

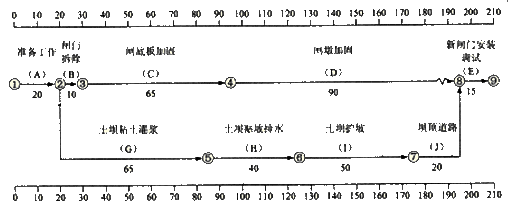

某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换:(2)土坝粘土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、现场等具体情况编制了施工总进度计划,形成的时标网络图如下(单位:天)。



施工中发生如下事件:

事件1:由于发包人未能按期提供场地,A工作推迟5天完成。

事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。

事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。

事件4:混凝土浇筑时,仓内出现粗骨料堆叠情况,施工人员采取水泥砂浆覆盖的措施进行处理。

问题:

1.指出计划工期和关键线路,指出A工作和C工作的总时差。

2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。

3.指出事件4中施工措施对工程质量可能造成的不利影响,并说明正确做法。

4.除A.C.E工作外,其它工作均按计划完成,计划工程施工的实际工期;承包人可向发包人提出多少天的延期要求。

【正确答案】 : 1.计划工期为TP=20+65+40+50+20+15=210(天)

关键线路为:A→G→H→I→J→E;TFA=0(天);TFC=10(天)。

2.事件1的责任方为发包方,延期5天,A为关键工作所以影响计划工期5天;事件2的责任方为承包方,77-65=12(天);C工作总时差TFC=10(天),12-10=2(天);所以影响计划工期2天。

事件3的责任方为承包方,17-15=2(天);影响计划工期2天。3个事件共延长工期9天。

3. 骨料离析,影响混凝土强度。 正确的方法,二次搅拌或加入同水灰比水泥砂浆搅拌。

4.实际工期210+9=219(天);承包人可向发包人提出5天延期要求。

align='center'/>
【考生答案】 :   1.答:计划工期为210天,关键线路A-G-H-I-J-E,A工作与C工作总时差为10天 2.答:事件一责任方为发包方,影响计划工期5天 事件二责任方为承包方,影响计划工期2天 事件三责任方为承包方,影响计划工期2天 3.答:事件4的施工措施可能造成混泥土蜂窝 麻面 骨料外露,正确做法将堆积粗骨料分散均匀铺开, 然后均匀振捣 4.答:实际工期为219天,承包人可以向发包人提出5天延期要求
【得分】 : 0
【本题解析】 :

【案例题2】(20分)

某土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理,施工总承包单位与分包单位签订了深基坑的专业分包合同。在施工过程中发生了如下事件:

事件1:深基坑支护工程的专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。

事件2:土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求现场施工人员立即撤离,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成2名施工人员被掩埋,其中1人死亡,1人重伤。

事件3:事故调查组调查,造成坍塌事故的主要原因是基坑支护设计中未能考虑地下存在古河道这一因素。事故中直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。

问题:

1.事件1中专业分包单位的做法有何不妥?并说明理由。

2.事件2中的质量与安全事故属于几级?这起事故的主要责任人是哪一方?请说明理由。

3.事件3中专业分包单位的索赔有何不妥?并说明理由。

4.根据《水利工程建设安全生产管理规定》,施工单位应对哪些达到一定规模的危险性较大的工程编制专项施工方案?

【正确答案】 : 1. 专业分包单位由负责质量管理工作的施工人员兼任现场安全生产监督工作的做法是不妥的。理由:基坑支护与降水工程、土方和石方开挖工程必须由专职安全生产管理人员进行现场监督,从事安全生产监督工作的人员应经专门的安全培训并持证上岗,对于深基坑的专项方案,施工单位还应当组织专家进行论证、审查。

2. 水利工程建设质量与安全事故分为Ⅰ、Ⅱ、Ⅲ、Ⅳ四级。

本起事故中1人死亡,1人重伤,事故应定为Ⅳ级较大质量与安全事故。

本起事故的主要责任应由施工总承包单位承担。在总监理工程师发出书面通知要求停止施工的情况下,施工总承包单位继续施工,直接导致事故的发生,所以本起事故的主要责任应由施工总承包单位承担。

3. 专业分包单位要求设计单位赔偿事故损失是不妥的。

理由:专业分包单位和设计单位之间不存在合同关系,不能直接向设计单位索赔,专业分包单位可通过施工总承包单位向建设单位索赔,建设单位再向勘察设计单位索赔。

4.施工单位应对下列达到一定规模的危险性较大的工程编制专项施工方案:①基坑支护与降水工程;②土方和石方开挖工程;③模板工程;④起重吊装工程;⑤脚手架工程;⑥拆除、爆破工程;⑦围堰工程;⑧其他危险性较大的工程。

align='center'/>
【考生答案】 :   1答负责质量管理工作的施工人员兼任现场安全生产监督工作,不妥。深基坑支护应该编制专项安全施工方案,并经专家进行论证后在专职安全员的监督下实施 2.答:事件2中的质量安全事故属于Ⅳ级,主要责任方是施工总承包单位,因为事故发生前总监理工程师已经下达停止施工的工作指令,总承包单位未遵照指示执行继续施工才导致事故的发生 3答: 4答:施工单位应该对:基坑支护降水 土方石方开挖 高大模板安装 三级以上脚手架的搭设 爆破作业等危险较大的工程编制专项施工方案
【得分】 : 0
【本题解析】 :

【案例题3】(20分)

某市水库工程建设项目,业主委托某具有相应招标代理和造价咨询资质的招标代理机构编制该项目的招标控制价,并采用公开招标方式进行项目施工招标。

招标投标过程中发生以下事件。

事件1:招标代理人确定的自招标文件出售之日起至停止出售之日止的时间为10个工作日;投标有效期自开始发售招标文件之日起计算,招标文件确定的投标有效期为30d。

事件2:为了加大竞争,以减少可能的围标而导致竞争不足,招标人(业主)要求招标代理人对已根据计价规范和行业主管部门颁发的计价定额、工程量清单,工程造价管理机构发布的造价信息或市场造价信息等资料编制好的招标控制价再下浮10%,并仅公布了招标控制价总价。

事件3:有企业法人地位,注册地不在本市的,在本市必须成立分公司。

事件4:应潜在投标人的请求,招标人组织最具竞争力的一个潜在投标人踏勘项目现场,并在现场口头解答了该潜在投标人提出的疑问。

问题:

1.指出事件1中的不妥之处,并说明理由。

2.指出事件2中招标人行为的不妥之处,并说明理由。

3.指出事件3中招标人行为的不妥之处,并说明理由。

4.指出事件4中招标人行为的不妥之处,并说明理由。

【正确答案】 : 1.事件1中的不妥之处及理由。

(1)不妥之处:投标有效期自开始发售招标文件之日起计算。

理由:投标有效期应从投标人提交投标文件截止之日起计算。

(2)不妥之处:招标文件确定的投标有效期为30d。

理由:确定投标有效期应考虑评标所需时间,确定中标人所需时间和签订合同所需时间,水利工程施工投标有效期一般为56d。

2.事件2中招标人行为的不妥之处及理由。

(1)不妥之处:招标人要求招标控制价下浮10%。

 理由:根据《建设工程工程量清单计价规范》GB 50500-2013有关规定,招标控制价应在招标时公布,不应上调或下浮。

(2)不妥之处:仅公布招标控制价总价。

理由:招标人在公布招标控制价时,应公布招标控制价各组成部分的详细内容,不得只公布招标控制价总价。

3.不妥之处:有企业法人地位,注册地不在凤山市的,在凤山市必须成立分公司。

理由:招标人不得以地域不合理的条件限制、排斥潜在投标人。

4.事件4中招标人行为的不妥之处及理由。

(1)不妥之处:招标人组织最具竞争力的一个潜在投标人踏勘项目现场。

理由:招标人不得单独或者分别组织拄何一个投标人进行现场踏勘。

(2)不妥之处:招标人在现场口头解答了潜在投标人提出的疑问。

理由:招标人应以书面形式进行解答,或通过投标预备会进行解答,并以书面形式同时送达所有获得招标文件的投标人。

align='center'/>
【考生答案】 :   1.答:招标文件出售之日起至停止出售之日止的时间为10个工作日,不妥,理由,招标文件发售期应为15个工作日,招标文件确定的投标有效期为30d,不妥,理由投标文件的投标有效期应为56天。 2.答:
【得分】 : 0
【本题解析】 :

【案例题4】(20分)

某大(2)型水利枢纽工程由拦河坝、溢洪道、泄洪隧洞、引水发电隧洞等组成。拦河坝为混凝土面板堆石坝,坝高80m。拦河坝断面示意图如图所示。

施工过程中发生如下事件。

事件1:施工单位进驻工地后,对石料料场进行了复核和规划,并对堆石料进行了碾压试验。

事件2:混凝土面板堆石坝施工完成的工作有:A为面板混凝土的浇筑:B为坝基开挖;C为堆石坝填筑;D为垂直缝砂浆条铺设;E为止水设置。

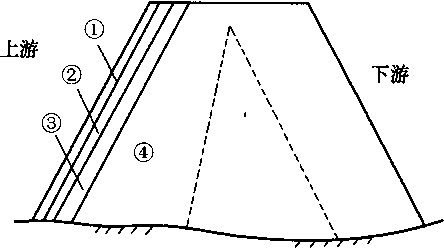

拦河坝断面示意图

事件3:施工单位根据情况,对混凝土按程序进行了浇筑,并核对了其过程中的注意事项。

事件4:混凝土面板设计采用金属止水,施工单位将金属止水采取搭接方式直接制作及安装。面板混凝土脱模后,立即采取洒水的方法养护,持续养护7d。

问题:

1.指出图中拦河坝坝体分区中①~④部位的名称。

2.根据《混凝土面板堆石坝施工规范》DL/T 5128---2009,指出事件1中堆石体的压实参数。

3.指出事件2中A、B、C、D、E工作适宜的施工顺序(用工作代码和箭线表示)。

4.指出事件3中混凝土浇筑的施工过程。

5.指出事件4中金属止水及养护的不妥之处。



【正确答案】 : 1.图中拦河坝坝体分区中:①面板、②垫层区、③过渡区、④主堆石区。

2.堆石体的压实参数包括碾重、铺层厚和碾压遍数等。

3.施工顺序:B→C→D→E→A。

4.混凝土浇筑的施工过程包括:浇筑前的准备作业,浇筑时入仓铺料、平仓振捣和浇筑后的养护。

5.不妥之处:金属止水搭接不妥。

理由:应进行焊接。

不妥之处:采用洒水方法养护,持续养护7d不妥。

理由:应草垫覆盖,连续养护至蓄水为止,正常养护为2~3周。
