2018年二级建造师《机电工程管理与实务》模拟演练(二)

( 试卷总分:120 分 ; 共有3大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共80分)

【案例题1】(20分)
A公司承担某小区的数栋高层住宅楼和室外综合体工程的机电安装工程施工任务。A公司将小区热力管网工程分包给业主指定的B公司,其管材和阀门由A公司采购供应。
B公司承建的热力管网安装完毕后,于2010年8月向业主提出竣工验收,并通过验收;A公司承建的住宅楼于2011年3月竣工验收合格。
事件1:于2012年冬期供暖时,发现热力管网阀门漏水严重,业主要求A公司对热力管网阀门进行修理,并承担经济费用,但A公司以业主直接验收此工程为由,拒绝修理。
事件2:于2013年冬期供暖时,其中有一栋楼暖气管道出现多处裂纹漏水。经查证是项目经理通过关系购进的廉价劣质有缝钢管。
【问题】:
1.该工程宜采用什么性质的回访?回访计划宜安排在什么时间合适?
2.该供暖工程的保修期限到什么时候?
3.针对事件1,A公司的做法是否合适?为什么?
4.针对事件2,供暖工程已过了保修期限,A公司是否应对该质量问题负责?为什么?
5.热力管网阀门按规范要求应进行哪些试验?
【正确答案】 : 2.该供暖工程的保修期限到2012年春季的供暖期结束。
3.A公司的做法是不合适的。因为A公司与B公司是总分包关系,《建设工程施工质量管理条例》规定了总包单位对分包单位的施工质量有连带责任;同时,阀门是A公司采购供应的,不能排除其产品质量问题,所以A公司应对该质量问题负责。
4.A公司应对该暖气管道的质量问题负全部责任。《建设工程施工质量管理条例》规定,材料、设备采购质量应由采购方负责,不应受保修期限制。
5.热力管网阀门按规范要求应进行强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
背景资料:
某安装工程公司承包了某发电厂机电安装工程,包括汽轮机组、发电机组及其附属设备、工艺管道系统。安装公司组成了项目部负责工程施工。施工准备阶段,编制了施工组织设计、各项施工方案。施工前,施工方案编制人员向施工作业人员作了分项、专部工程的施工方案交底,由于交底内容全面、细致,在施工中起到明显效果,促进了工程进展。项目部把发电机组主体设备的安装作为工作的重点,完成了发电机组定子的吊装和转子的穿装,其中转子穿装采用滑道式方法。在汽轮机主蒸汽管道的吹扫中,由于措施得力,吹扫工作优质顺利完成。
工程竣工阶段,安装工程公司项目部向建设单位提交了归档的竣工档案。内容有:一般施工记录;图纸变更记录;设备、产品质量检验安装记录;隐蔽工程验收记录;施工试验记录;工程质量检验记录。建设单位认为:安装工程公司项目部提交的施工记录资料不全,要求安装工程公司项目部完善、补充。安装工程公司项目部全部整改补充后,建设单位同意该工程组织竣工验收。
【问题】:
1.施工方案交底主要包括哪些内容?
2.简述发电机组转子采用滑道式方法穿装的要点。
3.汽轮机主蒸汽管道吹扫应采用什么方法?吹扫的技术要求和要点有哪些?
4.安装工程公司项目部向建设单位提交的竣工档案还缺少哪些内容?
5.竣工档案中的图纸变更记录主要包括哪些记录?
【正确答案】 : 2.滑道式方法穿装转子要点:
(1)滑道式方法是发电机转子穿装常用的方法,制造厂在产品说明书上一般有明确说明,并提供专用的工具。
(2)滑道式方法是在定子就位后,将大定子铁芯内敷设一块与铁芯弧度相吻合的弧形滑板,在转子前部安装一套滑移装置(滑靴)。
(3)利用行车吊起转子,从励磁机侧将转子前部(低压缸侧)穿入定子内,落下转子使前部滑靴的重心落在定子内滑板上,后部用已准备好的支架架好。
(4)将行车吊索移动到转子尾部,用千斤顶配合行车推装就位。
3.汽轮机主蒸汽管道应采用蒸汽吹扫。
吹扫的技术要求和要点:
(1)以大流量蒸汽进行吹扫,流速不小于30m/s,吹扫前先行暖管、及时疏水,检查管道热位移。(2)蒸汽吹扫应按加热一冷却一再加热的顺序循环进行,并采取每次吹扫一根,轮流吹扫的方法。
4.安装工程公司项目部提交的竣工档案还缺少:预检记录、质量事故处理记录、其他需要向建设单位移交的有关文件和实物照片及音像、光盘。
5.竣工档案中的图纸变更记录主要包括:图纸会审记录、设计变更记录、工程洽商记录。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)
背景资料:
A机电安装公司承包了3000m室外压力管道的安装工程,工期很紧,而且施工期间阴雨较多。
项目部为了保证工程质量,把室外压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照对整体质量影响的重要程度进行预控和检查。在施工过程中,实行了“三检制”,同时加强了专职检查,并利用排列图法对出现的焊接气孔问题进行了分析,及时采取了改进措施,顺利地完成了任务。

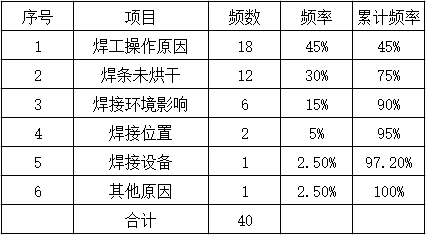

专职检查员在第一阶段检查焊口质量时,一共检查出40处气孔超标,分析了原因,列表如下:

【问题】:
1.在压力管道安装工程中,哪些工序为关键工序?
2.在管道焊接工序中,“三检制”应如何进行?
3.根据背景和列表,画出针对产生焊接气孔缺陷原因分析的排列图。
4.分析焊接中产生气孔的主要原因。
5.项目部针对出现的焊接气孔质量问题,应采取哪些改进措施?
【正确答案】 :

1.在压力管道安装工程中,材料检验、管道焊接和管道试验为关键工序。
2.“三检制”就是自检、互检和专检相结合的质量检查制度。
(1)在管道焊接工序时,焊工应首先进行自检,要检查坡口质量、组对质量、焊条烘干质量、焊机是否完好、焊接环境以及焊接过程中的自检等;
(2)互检就是焊工或焊接组长之间的相互检查,尤其在自己没有把握的情况下一定要互检,防止自检判断的错误或者是漏检;
(3)专检就是专职检查员对焊口焊接质量的抽查,尤其在焊接一开始或新手焊工或在不利环境下的焊接,要多抽查,确保焊接质量;对焊口质量的无损检测也属于专检,应及时跟上,及时发现问题及时解决。

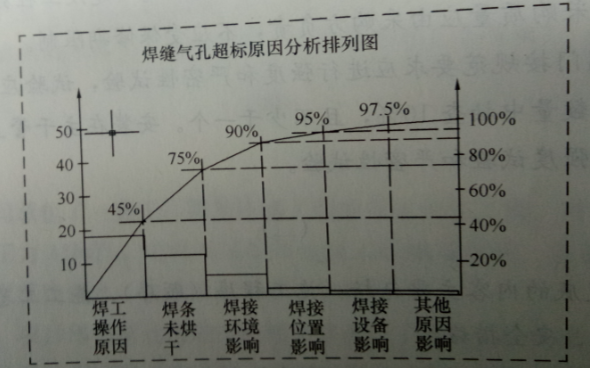

3.焊接气孔超标原因分析排列图。


4.管道焊缝气孔超标的主要原因是:焊工操作原因、焊条未烘干和焊接环境影响。前两项加起来已经达到75%,为A类,是影响气孔质量的主要因素;而第三项占了15%,虽为B类因素,但影响也不可忽视。
5.项目部针对出现的焊接气孔质量问题,应采取的改进措施是:
(1)针对焊工操作问题,要进行培训,使焊工掌握相应的焊接技术,淘汰经过培训还不能掌握相应技术的人员;
(2)针对焊条未烘干问题,要加强焊条烘干管理,建立相应的制度和管理措施,没有经过烘干的焊条不得使用;
(3)针对环境问题,主要是潮湿,应采取防潮、防雨措施。如对焊口处应烘干再焊,焊条储存在保温桶里,不使焊条受潮等;
(4)针对其他几个问题,也要采取相应措施给予改进。

【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(20分)
背景资料:
某机电安装公司承包厂一化工厂氮氢压缩工段的机电安装工程。其中的氮氢压缩机为多段活塞式,工作压力32MPa,电机与压缩机由齿式联轴器连接。压缩机的冷却水为循环式,水池由自来水系统供水,水池液面由浮球阀控制。
安装任务完成,项目部根据批准的试运转方案进行了比较充分的准备,试运转的其他条件均已具备,只是浮球阀刚刚买来安装上没有来得及试验,操作人员刚刚实习回来,经过口头了解,可以操作。于是项目经理决定开始单机试运转。
在试生产过程中,发现一台压缩机振动较大。经查安装记录证明,垫铁设置合理并已定位焊牢,地脚螺栓设置合格;再查阅随机技术质量文件,该机出厂试验合格。
【问题】:
1.本工程中压缩机单机试运转是否具备了条件?为什么?
2.本工程压缩机系统的管道属于哪一类压力管道?应进行哪些试验?
3.试运行应该由谁组织?施工单位在这个阶段的责任是什么?
4.压缩机振动大的原因可能有哪些?应该由谁来处理?
【正确答案】 : 2.压缩机系统的管道,按照压力分属于高压管道;应进行水压试验和泄漏性试验。
3.试生产由业主组织;施工单位负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统出现的问题并进行技术指导。
4.压缩机振动大可能有下列原因:
(1)基础出现不均匀下沉,影响了设备的安装精度,使设备出现较大振动;
(2)地脚螺栓紧固力不够或者紧固力严重不均匀,也会造成较大振动;
(3)齿式联轴器找正的精度不够,也会造成设备较大的振动。
造成振动大的原因由施工单位测量、分析确定;如果是后两种原因,应由施工单位处理;如果是基础出现不均匀下沉,要联系基础施工单位处理基础问题,其他问题还要由施工单位处理。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 4 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页



   本大题所有小题如下:
您目前得分:32分
