2012年一级建造师《矿业工程管理与实务》执业资格考试真题

( 试卷总分:160 分 ; 共有3大题 ; 考试时间:240分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共120分)

【案例题1】【2012年真题】(20分)

某矿山公司为扩大产能,在原矿井基础上增建一风井及相关巷道等工程。该项目技术资料已满足要求并具备了其他招标必备条件,建设单位委托招标代理机构组织招标。招标过程中发生如下事件:
事件一:该项目的招标公告在全国指定媒体公开发布。招标文件出售时间为2011年7月7日~7月9日,投标截止日期为8月20日。有8家单位通过资格预审后准备投标文件。由于有3家潜在投标人要求考察现场,建设单位于7月20日组织了这3家单位现场踏勘。
事件二:8家单位均于8月20日前提交标书。评标过程中,评标专家发现A、C两单位的投标保证金从同一账户转出;B、F两单位的技术标书中的工程技术负责人为同一人;D单位投标报价远低于其他单位报价。
事件三:经过综合评标,G单位得分最高,被确定为第一中标候选人,建设单位与G单位签订了合同并到相关部门备案。10日后,建设单位退还了投标保证金。事后,建设单位又与G单位就主要工期及清单项目的综合单价进行协商,对此内容进行修改后,签订了新合同。
问题:
1.该项目招标应具备哪些技术资料?
2.事件一存在哪些不妥之处?说明正确做法。
3.如何正确处理事件二中评标专家发现的问题:?
4.指出事件三中的不妥之处,并说明理由。
【正确答案】 : (1)满足施工要求的地质资料;
(2)相应的设计和图纸;
(3)符合要求的井筒钻孔资料。
2.购买标书的时间只有3天不妥,有排斥外地潜在投标人的嫌疑。自招标文件出售之日起至停止出售之日最短不得少于5个工作日。
只组织3家单位现场踏勘不妥。根据信息公开公平原则,应组织所有通过资格预审的潜在投标人都参加现场踏勘。
3.A、C两家单位属于串标行为,应作为废标处理。
B、F两家单位属于串标行为,应作为废标处理。
应要求D单位就低报价问题:进行澄清说明,但澄清不得超过投标文件的范围,改变投标文件的实质性内容。
4.合同签订10日后退还投标保证金不妥。建设单位应在与中标人签订合同后5个工作日内退还投标保证金。
建设单位与G单位签订新合同不妥。签订合同且备案后,双方不应再签订与备案合同实质性内容(标的、工期、质量和价格等)不一致的合同。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】【2012年真题】(20分)

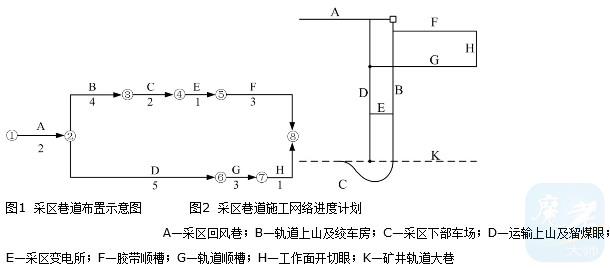

某施工单位承担一瓦斯矿井的采区巷道施工任务,该采区巷道只有顺槽及工作面开切眼布置在煤层中,其他巷道均布置在煤层底板岩石中,见图1。该采区采用下山法施工方案,工程合同工期为12个月。为确保施工安全,采区巷道的煤巷施工应在采区通风系统形成后进行。施工单位计划安排2个工作队来完成该工程项目,并据此编制了工程施工网络进度计划,如图2所示,单位:月。

施工过程中,当地安全监察部门对其施工进行安全例行检查,发现岩巷上山掘进采用了压入式通风,局部扇风机安装在进风巷道中,距回风巷道口5m~6m;煤巷掘进爆破作业选用的是岩石硝铵炸药和秒延期电雷管。对此,要求施工单位进行安全整改。
问题:
1.该施工单位编制的网络进度计划计算工期是多少?该采区巷道施工网络进度计划能否满足施工的要求?说明理由。
2.采区变电所工程E的施工能否安排在运输上山及溜煤眼工程D之后进行?说明理由。
3.调整该工程项目的网络计划(文字叙述即可),使其满足施工要求。
4.针对当地安全监察部门检查发现的问题:,施工单位应如何进行整改?

【正确答案】 : 不满足施工要求,因为未能保证煤巷施工在采区通风系统形成后进行。
2.能。
这样安排可充分利用工程D的时差,且能保证工程总工期满足合同工期要求。
3.(1)将工作E调整为D的紧后工作,G的紧前工作;
(2)将工作G调整为C和E的紧后工作;
(3)将工作F调整为C的紧后工作。
4.(1)调整局部扇风机的安装位置,使其距上山巷道回风口的距离不小于10m;
(2)煤巷掘进爆破作业炸药应选用煤矿许用炸药,雷管应选用煤矿许用瞬发电雷管或煤矿许用毫秒延期电雷管,总延期时间不大于130ms,确保煤巷施工爆破安全作业。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】【2012年真题】(20分)

施工单位A中标承包某矿井冻结井筒的掘砌工程,该井筒的冻结工程由建设单位发包给施工单位B。矿井工业广场地面土质为厚层粉质黏土,建设单位已完成进场临时道路的铺设工作。合同约定:建设单位于6月10日给施工单位A提供满足井筒开挖的条件。项目实施过程中发生了以下事件:
事件一:动工前,建设单位未完成整个施工现场的准备工作,无法安排施工单位A自拌混凝土所需的砂、石料场。建设单位为不延误施工,自行决定改用商品混凝土,并按设计图纸所注明的井筒混凝土强度等级,与供应商签订了供货合同,然后通知了施工单位A。
事件二:在施工单位A准备进场前,该地区下了一场大雨,使大型施工设备无法进场而造成井筒开工推迟。
事件三:在施工井筒内层井壁时,施工单位A决定采用装配式(组合)钢模板,模板高度1.5m。当套壁工作进行到第5节时,模板出现了变形、相互间的连接螺栓丝扣处剪断等情况。最终,混凝土发生坍塌,造成工程事故。
问题:
1.建设单位改用商品混凝土的做法有何不妥?说明正确做法。
2.说明冻结井筒的商品混凝土质量技术指标要求。
3.大雨造成井筒开挖的延误,对施工单位A的井筒施工有何影响?如何减小该影响?
4.事件三中混凝土坍塌事故的主要原因可能有哪些?
【正确答案】 : 正确做法是:建设单位将改用商品混凝土的决定及时通知施工单位A,由施工单位A按设计要求和工程施工需要提出商品混凝土完整的质量技术要求,再通过建设单位将上述要求正式通知供应商。
2.冻结井筒要求的商品混凝土质量技术指标有:强度等级、坍落度、初凝与终凝时间、抗渗性要求、入模温度等。
3.延误事件将增加井筒施工难度。施工单位A应估计延误时间长短并立即书面通知建设单位,并由建设单位书面告知施工单位B,放慢冻结进度。
4.(1)混凝土初凝和终凝时间太长。
(2)模板刚度、强度不够或模板高度超过规范规定。
(3)套壁施工速度过快。
(4)模板连接螺栓强度不够或螺栓数量不足或紧固力不足。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】【2012年真题】(30分)

某年产量500万吨的矿井采用斜井开拓方式。施工单位承担了其中的一个斜井施工任务。该斜井的井筒断面为20m²,倾角15°,长度1200m,采用矿车出矸。根据工程勘察报告,井筒涌水量约20m³/h。为防止跑车事故的发生,项目部在斜井入口前设置了阻车器,在变坡点下方设置了挡车栏,在下部装车点上方设置了一套挡车栏。在施工过程中发生了以下事件:
事件一:因井下工人数量不足,施工单位招收了一批新工人,并立即送到项目部。项目经理直接将新工人分到各班组并要求各班组长在地面完成新工人安全教育后,即可安排下井作业。
事件二:某日上午10点,一矿车脱钩直接冲撞至工作面,致工人2死3重伤。施工班组长立即向项目经理汇报,项目经理要求迅速抢救伤员并安排立即将该矿车提升至地面。然后,当日下午2点向公司负责人作了汇报。经初步估算,该事故的直接经济损失约450万元。
问题:
1.该斜井施工可选用哪些装岩设备?
2.该斜井在施工过程中,应采用几级排水方式?确定各级排水站的位置和水泵流量,并说明其确定原则。
3.施工现场采取的防跑车设施是否妥当?为什么?
4.事件一中对新工人的安全教育做法有何不妥?
5.根据现行《生产安全事故报告和调查处理条例》,确定事件二的事故等级。并说明该等级事故的具体判定标准。
6.请纠正事件二中项目经理的不妥做法。
【正确答案】 : 2.根据该矿井的涌水量和斜井长度,应采用三级排水方式。
一级排水安排在工作面,根据工作面涌水量的大小选用水泵流量。
二级排水安排在工作面后面适当位置,随工作面的进展需要前移。排水泵至少一台工作一台备用,每台水泵的流量应为总涌水量的2~3倍。
三级排水应能将二级排水站排上来的水排至地面,且移动次数不宜过多,排水泵的流量配备原则按二级排水站配备。
3.不妥当。
除采取“一坡三挡”措施外,还必须安设防跑车防护装置。
4.企业新员工没有进行“三级安全教育”和实际操作训练,不符合经考核合格后方可上岗的要求。
5.该事故属于一般事故。
按2007年6月份开始实施的《生产安全事故报告和调查处理条例》,一般事故是指造成3人以下死亡,或者10人以下重伤,或者1000万元以下直接经济损失的事故。
6.事故发生后,项目经理应做好事故现场保护工作。
事故发生后,项目经理应立即向公司负责人报告。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题5】【2012年真题】(30分)

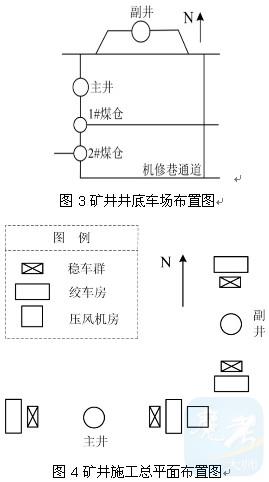

某矿井采用立井开拓方式。主井井筒净直径7.5m,井深850m,表土及风化基岩段地层厚度350m,采用冻结法施工;基岩段预计最大涌水量50m³/h,采用工作面预注浆施工方案。副井井筒净直径8m,井深885m,表土及风化基岩段地层厚356m,同样采用上冻下注的施工方案。矿井设计主井采用钢筋混凝土井塔,多绳摩擦轮绞车提升;副井采用箱型钢井架,落地多绳摩擦轮绞车提升。井筒附近的井底车场布置如图3所示。
施工单位编制的施工组织设计确定的井筒施工主要装备配套情况如下表所示。

矿井施工总平面布置如图4所示,临时火药库布置在距井口约1.5km的派出所隔壁,并做了严密的视频监控及防火、防盗措施。

问题:
1.井筒施工组织设计在装备选择方面有何不妥?应如何调整?
2.矿井施工总平面布置存在哪些问题:?如何调整?(叙述即可)
3.该矿井主、副井合理的开工顺序是什么?并简述理由。
4.副井利用永久井架凿井的优越性是哪些?
5.冻结法施工中井筒试挖的条件是什么?

【正确答案】 : (2)吊桶配置不妥,提升能力太小。应配置5m³和4m³吊桶。
(3)中心回转抓岩机配置不妥,抓岩能力偏小。应配置大抓斗抓岩机或再增加1台抓岩设备。
(4)排水设备配置不妥,因井筒工作面预注浆不能确保堵水效果,仍存在水患的可能。应设置吊泵或卧泵排水系统。
2.(1)副井凿井设备布置方向不正确,因副井永久提升机布置为南北方向,凿井提升机房占据了永久绞车房位置,应调整为东西方向布置。
(2)主井凿井设备布置方向不妥,主井应考虑临时改绞,其提升方向应与井下出车方向一致,应调整为南北方向布置。
(3)压风机房布置不妥,靠近绞车房噪音影响提升机司机操作,应靠近负荷中心并远离绞车房。
(4)临时火药库位置不妥,不应靠近居民区、办公区,应布置在符合有关规定并经当地公安部门批准的位置。
3.合理开工顺序应为主、副井顺序开工,副井滞后。其理由是:
(1)主井先开工到底后临时改绞,可尽快开拓井下巷道。
(2)副井为钢井架,永久装备工期短,且利用永久装备的排矸能力强。
(3)副井滞后开工可错开积极冻结期,充分利用冻结设备,降低成本。
4.
(1)可充分利用永久设备,节约大临工程费;
(2)有利于加快副井永久装备,缩短建设工期。
5.(1)冻结交圈,水文孔有规律冒水;
(2)测温孔温度符合设计规定;
(3)已完成井筒施工设施的布置及地面辅助施工系统。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 5 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页
