【正确答案】 :

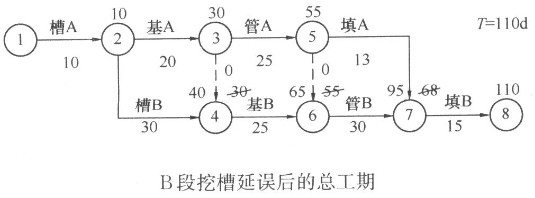

1.根据分段时间安排绘制网络图见下图;总工期为100d。

总工期与关键线路计算方法见“总工期计算图、关键线路图。”

利用网络图计算总工期与关键线路的方法很多,这里笔者介绍一种自己总结的简易算法,此法只适宜计算总工期和关键线路。也就是说,只适用于管理与实务的考试。总工期的计算称之“大数相加法”,有四句口诀:“从小往大加,留大将小划,一箭一个数,工期数最大”。所谓“从小往大加”,是指运算顺序节点号从小往大,不能相反,不能遗漏;“留大将小划”,是指在节点处不管有几个数值,只保留最大值,即大数相加;“一箭一个数”,意思是每个箭线要有一个得数,不能空;“工期数最大”比较好理解,总工期肯定是数值最大的。以上图为例:起始点①肯定是0;①~②之间是10;在②节点标注10;②~③是20,③节点就是10+20=30;②~④延续时间是12,④节点是10+12=22;而④节点有两个箭线,要有两个计算结果,③~④是虚工序,30+0=30;30与22相比30大,斜线划去22,留30继续往前算,以此类推。

关键线路的计算是总工期计算的逆运算,采用“相等双线法”也比较简单,方法易于掌握。四句口诀是“从大往小减,相等画双线(粗线),不等画叉子,双线(粗线)是关键”。这四句话的意思也好懂。“从大往小减”,即从大的节点号往小的节点号减,同样不能反向,逆着箭线的方向。“相等画双线”,上一个节点数值的数减去节点之间的数,与下一个节点计算出来的最大值相等,就把这两个节点间的箭线画成双线或粗线,然后继续往下计算;“不等画叉子”,上一个节点数值减去两个节点之间的数,与下一个节点数值最大值不相等,就把这两个节点间的箭线打上×,就不用沿着这条线再算下去了。注意上一个节点数值减去两个节点之间的数,肯定等于或大于下一个节点数值的最大值。如果算出的数小于下一个节点数值的最大值,就要检查哪个地方算错了。“双线(粗线)是关键”,也好理解。算完了,所有画双线的箭线(或粗线的箭线)也都会连起来了,这条(或几条)双箭线就是关键线路。如上面⑦~⑥计算为85-30=55,与⑥节点计算的最大值55相等,将此箭线加粗。再往下算。而⑦~⑤的计算结果85-13=72,⑤节点的最大值是55≠72,且55<72,则在⑦~⑤之间画叉子,不再继续往下进行。

2.B段挖槽影响造成的损失可以索赔。因为拆迁影响工期,责任在建设单位。

经计算,B段挖槽影响造成总工期由原来的100d延长到110d,增加了10d。所以索赔的金额是10万元,索赔的工期是10d。
拆迁应该由建设单位负责,所以拆迁影响工期是建设单位的责任,施工单位可以索赔。费用是10万元。虽然拆迁影响开槽施工的天数是18d,但影响总工期只有10d,索赔工期只能有10d。答这类问题就要小心,特别是工期索赔,影响总工期可以索赔,不影响总工期就不能索赔工期。影响多长时间索赔多长时间。
3.发生超挖现象,施工单位不能私自处理,需报请监理单位协商解决办法。经监理同意后施工。一般槽底扰动,宜采用天然级配砂石或石灰土回填。如果是湿陷性黄土,还应通知设计人员到现场,按设计要求进行地基处理。

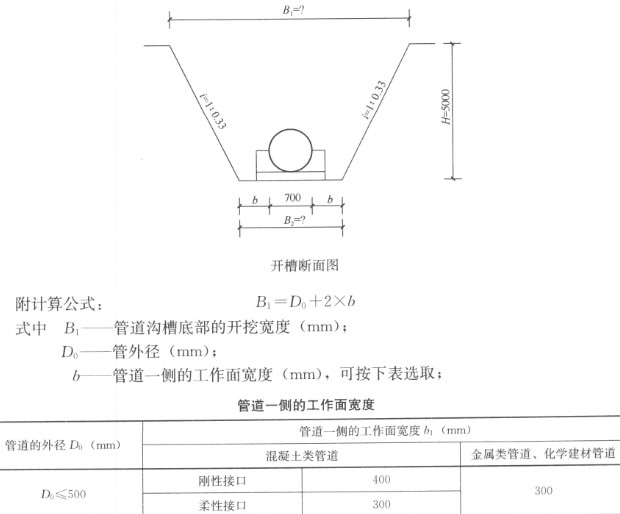

4.B2=700+2×500=17000㎜=1.7m;B1=B2+2×5×0.33=1.7+3.3=5.0m。平口混凝土管的接口是刚性接口,b取500㎜。背景资料没有提示坡顶有静载或动载,参考选取坡度1:0.33。
5.排水管道检查井内的流槽宜与井壁同时砌筑。砌筑检查井时应同时安踏步,踏步安装后在砌筑砂浆未达到规定抗压强度等级前不得踩踏。砌体砂浆抹面的要求有:(1)墙壁表面粘结的杂物应清理干净,并洒水湿润。(2)水泥砂浆抹面宜分两道:第一道抹面应刮平使表面造成粗糙纹;第二道抹平后,应分两次压实抹光。(3)抹面应压实抹平,施工缝留成阶梯形;接槎时,应先将留槎均匀涂刷水泥浆一道,并依次抹压,使接槎严密;阴阳角应抹成圆角。(4)抹面砂浆终凝后,应及时保持湿润养护,养护时间不宜少于14d。市政工程中雨水污水管道施工是重点之一。检查井的施工又是管道施工必不可少的工序。有闭水要求的污水、雨污合流和特殊地质条件下的雨水管,检查井都要进行水泥砂浆抹面。
