2018年二级建造师《市政公用工程管理与实务》考前检测

( 试卷总分:120 分 ; 共有3大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

案例解析题 : 用户在提交试卷后,根据该题的答案和解析进行自我评分

第3大题:案例解析题(共80分)

【案例题1】(20分)
某市政工程公司承建一道路工程,基层为180㎜水泥稳定碎石,面层为沥青混凝土。项目经理亲自参加了技术准备会议,并强调:项目技术负责人作为工程质量的第一负责人,必须尽快主持编制项目质量计划,亲自做好技术交底工作。施工前项目技术负责人就工程特点、概述、设计要求向施工人员进行了技术交底。基层施工中,以自卸汽车运输混合料,沥青混凝土摊铺机铺筑。面层横缝采用平接缝,接缝施工时,先用熨平板预热接缝。摊铺新的沥青混凝土后,由前一日施工结束停放在摊铺机后路面上的压路机顺路线方向从中心向外侧碾压。
问题:
1.项目经理强调内容中是否有不妥之处?说明理由。
2.项目技术负责人技术交底内容不全面,予以补充。
3.指出道路基层施工设备配备存在的问题,并说明应如何调整。
4.面层施工中存在多处违规操作,针对其中的问题给出正确的做法。
【正确答案】 : 工程施工技术负责人应对承担施工的负责人或分包方全体人员进行书面技术交底,办理签字手续并归档。
2.项目技术负责人交底内容:工具及材料准备,施工的技术要点,质量要求及检查的方法,常见的问题及预防措施。
3.存在的问题:不应该使用沥青混凝土摊铺机铺筑水泥稳定碎石基层。
调整:应该采用水泥稳定碎石混合料摊铺机摊铺。
4.平接缝施工时先用熨平板预热接缝不全面。正确的方法是:平接缝宜采用机械切割或人工刨除层厚不足部分,使工作缝成直角连接。清除切割时留下的泥水,干燥后涂刷粘层油,铺筑新混合料接头应使接槎软化,压路机先进行横向碾压,再纵向充分压实,连接平顺。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题2】(20分)
某城市桥梁工程,上部结构为后张法预制预应力混凝土连续箱梁,跨径为15+30+15m形式,跨越一条城市次干道。
基础为直径1200㎜钻孔灌注桩,桩基持力层为中风化硬质岩,设计要求进入中风化岩层3m。公司现有回旋钻机、冲击钻机、长螺旋钻机各若干台可供本工程选用。
施工过程中发生以下事件:
事件一:施工准备工作完成,经验收同意开钻,钻机成孔时,直接钻进至桩底,初次清孔后方请监理验收终孔。
事件二:施工现场有泥浆拌和设备,但未见施工方案中的泥浆处理设施;现场负责人拟将泥浆全部排入附近下水道。
事件三:项目部编制了箱梁吊装专项施工方案,拟采用吊车在夜深人静时吊装。专项方案包括以下内容:工程概况;编制依据;施工计划、劳动力计划等。项目部拟定的安全检查表保证项目中有以下内容:施工方案;起重机;司机、指挥。
问题:
1.就公司现有桩基成孔设备进行比选,并根据钻机适用性说明选用理由。
2.事件1中直接钻进桩底做法不妥,给出正确做法。
3.事件2中,项目部拟将泥浆排入下水道可行吗?说明理由。
4.事件3中专项方案中的劳动力计划包括哪些人员?
5.补充事件3中安全检查表中的保证项目。
【正确答案】 : 2.应以桩端进入持力层为准,不宜以固定孔深的方式终孔,钻孔到达持力层后应取样鉴定。每钻进4~5m验孔一次。
3.不可行。泥浆处理是文明施工和环境保护的重要内容,不能直接排入水体和市政管道。应设置沉淀池、排水沟。采用专用罐车外弃。
4.专职安全员;特种作业人员。
5.钢丝绳;吊点。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题3】(20分)

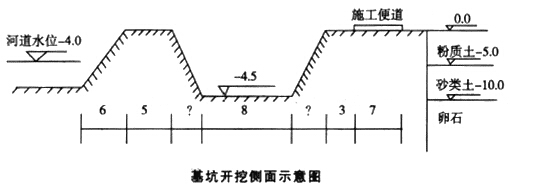

公司承建一热力管道工程,将管道土方开挖工程分包给B公司,管道沟槽尺寸为950m×8m,深4.5m;施工期河道水位为-4.0m,沟槽顶远离河道一侧设置施工便道(用于弃土和吊装管道)。基坑开挖图如下:

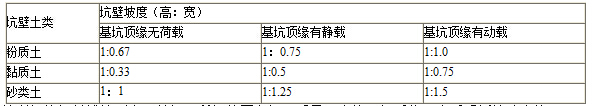

在施工前,B公司按A公司项目部提供的施工组织设计编制了沟槽开挖施工方案和施工安全技术措施。施工方案的基坑坑壁坡度依照图上提供的地质情况按下表确定。
基坑坑壁允许坡度(规范规定)
钢管道焊接经射线检测发现某焊工所焊的固定焊口质量不合格,经返修一次后重新检验合格。
为保证供暖时间要求,工程完工后,即按1.25倍设计压力进行强度和严密性试验,试验后连续试运行48小时后投入供热运行。
问题:
1.请指出B公司编制的施工方案审批程序。
2.根据所示图表确定的基坑坡度,并给出坡度形成的投影宽度。
3.对该焊工所焊的其他焊缝,项目部应如何检验?
4.指出功能性试验中存在的问题,说明正确做法。
【正确答案】 : 2.(1)左边坡度按照粉质土基坑顶缘无荷载,应为1:0.67,右边坡度按照粉质土基坑顶缘有动载应为1:1.0。(2)左边投影宽度为4.5×0.67=3.015米,右边投影宽度为4.5米。
3.对形成该不合格焊缝的焊工所焊的其他焊缝加倍抽检,仍有不合格时,对该焊工所焊的全部焊缝进行检验。
4.“按1.25倍设计压力进行强度和严密性试验”错误,强度试验压力为设计压力的1.5倍;严密性试验压力为设计压力的1.25倍且不小于0.6MPa。“连续试运行48小时后投入供热运行”错误,试运行时间为连续72小时。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :

【案例题4】(20分)
A公司中标某供水厂的扩建工程,主要内容为一座在建调蓄水池。水池长65m,宽32m。为现浇钢筋混凝土结构,筏板式基础。新建水池采用基坑明挖施工,挖深为6m。设计采用直径800㎜混凝土灌注桩作为基坑围护结构、水泥土搅拌桩止水帷幕。新建水池壁外侧距现有构筑物最小距离仅有2.6m,新建水池基坑挖深大于既有构筑物底板0.5m;附近有多条地下管线。地层主要为粉土,地下水位于地表下0.5m。
施工前,项目部确定池壁砼施工程序有:(1)测量定位;(2)土方开挖及地基处理;(3)垫层施工;(4)底板浇筑;(5)池壁及顶板支撑桩浇筑;(6)底板防水层施工;(7)功能性试验;(8)顶板浇筑。
项目部编制了施工组织设计后按程序报批。A公司主管部门审核时,提出以下质疑:(一)水池浇筑混凝土采用桩墙作为外模板,仅支设内侧模板方案,没有考虑桩墙与内模之间杂物的清扫措施;(二)池壁砼施工缝浇筑时,事先清除干净,保持湿润,不得有积水,随后继续浇筑上一层砼。
基坑开挖至坑底时,由于止水帷幕缺陷西北角发生渗漏。项目部采用导流管引流后用双快水泥封堵,但渗漏较严重,该措施没有成功。
问题:
1.请确定池壁砼施工顺序。(用序号表示即可)
2.水池模板之间的杂物清扫应采取哪些措施?
3.改正池壁施工缝浇筑错误之处。
4.针对背景中渗漏情况,应采取什么措施封堵?
【正确答案】 : 2.应在适当位置预留清扫杂物用的窗口,在浇筑砼前,将模板内部清扫干净。
3.“施工缝随后继续浇筑上一层砼”错误,应改为:在浇筑前先铺15-20㎜厚的与砼配合比相同的水泥砂浆。
4.应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨脂或双浆液封堵。 align='center'/>
【考生答案】 :
【得分】 : 0
【本题解析】 :
本大题共有 4 道小题 ,当前页: 1 / 1总页数首页上一页1下一页尾页



   本大题所有小题如下:
您目前得分:40分
