【正确答案】 :

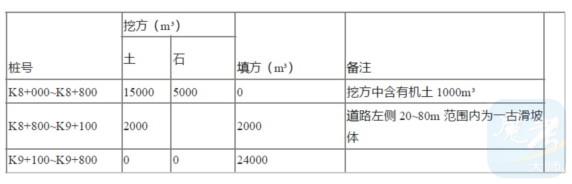

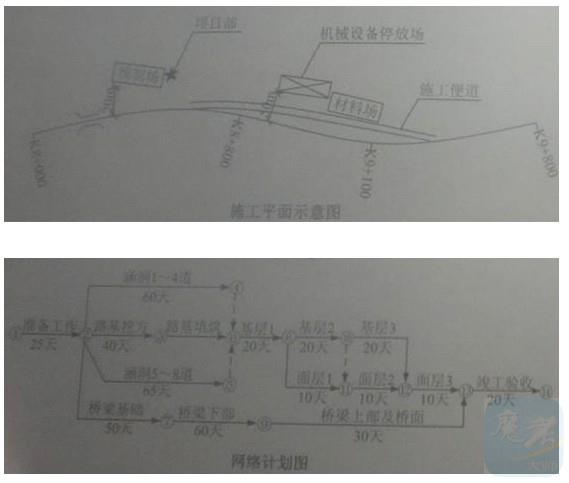

1.利用方数量:(15000-1000)+5000+2000=21000(m2)(2分)。借方:24000+2000-(15000-1000)/1.16-5000/0.92-2000/1.16=6772(m2)(2分)。2.不妥之处:将临时场地(机械设备停放场和材料场)(1分)和施工便道(1分)布置在滑坡体内。因为这种布置灰增加滑坡上的荷载而可能诱发滑坡(2分)。3.为满足合同工期要求,路基填筑施工的最长时间是:200-(25+40+20+20+20+10+20)=45(天)(3分)若以桥梁施工为关键线路,路基填筑施工的最长时间是:(50+60+30)-(40+20+20+20+10)=30(天)(3分)4.

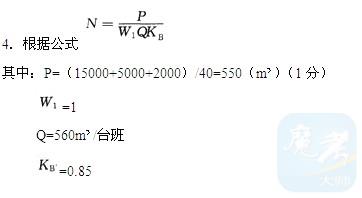

所以N=550/(1×560×0.85)=1.16(台),取2台(5分)5.对于已覆盖的隐蔽工程,监理要求再行开孔检查,若检查后符合图纸和规范要求,则一切费用应由业主承担,则施工单位应该获得索赔费用(3分)。若开孔检查后并不符合合同及规范的要求,则由承包商承担一切费用,则施工单位不应该获得索赔费用(3分)。6.可能产生纵向裂缝的原因有:(1)土石混填且未分层碾压(2分);(2)纵向分幅填筑(2分)。
