2018年二级施工管理《施工进度计划的编制方法》精讲同步练习

( 试卷总分:38 分 ; 共有2大题 ; 考试时间:40分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

第2大题:多选题(共8分)

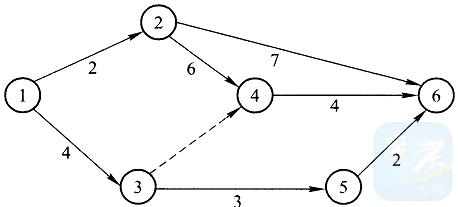

下列双代号网络图中,非关键工作有( )。

(2分)
【正确答案】 : CDE
【考生答案】 :   CD
【得分】 : 0
【本题解析】 :
2019版教材P141页
自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间 最长的线路为关键线路。关键线路以外的工作均为非关键工作:关键线路(1--2—3—4—5—6)。除此之外的ADFE工作为非关键工作。项C、D、E正确

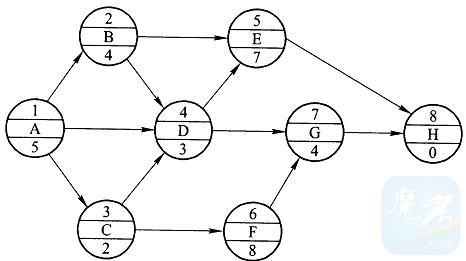

某单代号网络计划如下图所示,其关键线路为( )。

(2分)
【正确答案】 : AE
【考生答案】 :   AE
【得分】 : 2
【本题解析】 :
在上述所列各选项中,单代号网络计划线路长度分别为19天,16天,17天,14天,19天,故A、E选项所列线路持续时间最长,1—2—4—5—8和1—3—6—7—8为关键线路。故选项A、E正确。

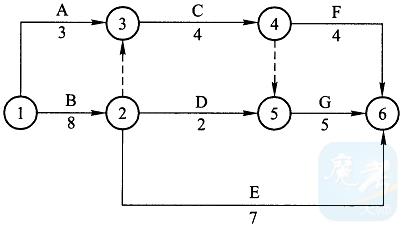

已知某基础工程经过调整的双代号网络计划如下图,其表达的正确信息有( )。

(2分)
【正确答案】 : ADE
【考生答案】 :   ADE
【得分】 : 2
【本题解析】 :
在本题的双代号网络计划中,关键线路为1—2—4—6(最长的线路);工作2--6不在关键线路上,因此,为非关键工作;关键线路的长度即为该计划的工期12天;工作4—6最早开始时间为2—4工作和1—3工作最早完成时间的最大值,即8天,而不是4天;从图中可以看出,工作3—4用虚线表示,是虚工作。故选A、D、E。

某工程双代号时标网络图如下图所示,下列选项中正确的有( )。

(2分)
【正确答案】 : ABDE
【考生答案】 :
【得分】 : 0
【本题解析】 :
双代号时标网络图中各工作的时间参数不用计算,可通过直观判断确定。从图中可以看出:工作A后面的波形线为1天,总时差为1天;E工作没有波浪线,故没有自由时差;工作F最迟完成时间为波浪线右端点对应的坐标,为第9天,最早开始时间为第7天,总时差为2天;工作G为关键工作,最迟开始时间等于最早开始时间,等于5天,故选A、B、D、E。
