2019年一级建造师《建设工程项目管理》考前冲刺试卷五

( 试卷总分:130 分 ; 共有2大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

第2大题:多选题(共14分)

根据《建设工程项目管理规范》GB/T50326-2017,关于项目经理权限的说法,正确的有()。(2分)
【正确答案】 : BCDE
【考生答案】 :   BCDE
【得分】 : 2
【本题解析】 :
本题考核的是项目经理的权限。项目经理应具有下列权限:(1)参与项目招标、投标和合同签订;(2)参与组建项目经理部;(3)主持项目经理部工作;(4)决定授权范围内的项目资金的投入和使用;(5)制定内部计酬办法;(6)参与选择并使用具有相应资质的分包人;(7)参与选择物资供应单位;(8)在授权范围内协调与项目有关的内、外部关系;(9)法定代表人授予的其他权力。选项A应是“制定内部计酬办法”。

产生费用偏差的原因中,属于施工原因的有()。(2分)
【正确答案】 : AD
【考生答案】 :   AD
【得分】 : 2
【本题解析】 :

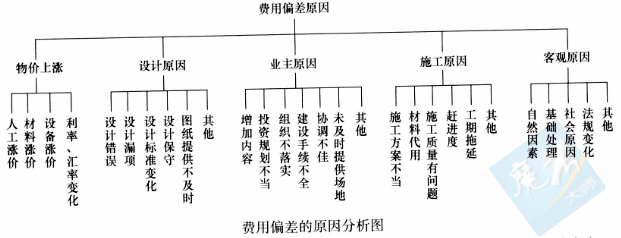

本题考核的是导致费用偏差的施工原因。费用偏差的原因分析如下图所示。

某工程双代号网络计划如下图所示(时间单位:d),图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。

(2分)
【正确答案】 : AD
【考生答案】 :   AD
【得分】 : 2
【本题解析】 :
本题考核的是双代号网络计划时间参数的计算。关键线路有:①→②→④→⑥→⑦;①→②→③→⑤→⑥→⑦。工作13的总时差=(1-0)d=1d,工作3-6的总时差=(6-5)d一1d。工作4-7的自由时差=(20-11-8)d=1d,工作5-7的自由时差=(20-11-7)d=2d,工作2-6的总时差=(7-5)d=2d,工作2-6的自由时差=(11-5-4)d=2d。工作3-6的自由时差=(11-5-5)d=1d。

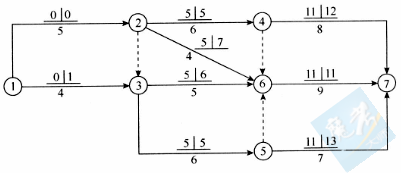

某工程双代号网络计划如下图所示(时间单位:d),图中已标出每个节点的最早开始时间和最迟开始时间,该计划表明()。

(2分)
【正确答案】 : ABE
【考生答案】 :   ABE
【得分】 : 2
【本题解析】 :
本题考核的是双代号网络计划时间参数的确定。关键线路为:①→②→④→⑤→⑦;①→②→⑥→⑦。关键工作有:①→②;②→④;④→⑤;⑤→⑦;②→⑥;⑥→⑦。工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减其持续时间。工作1-3的总时差=(5-0-4)d=1d。工作4-7的总时差=(11-7-2)d=2d。工作5-7的总时差=(11-7-4)d=0d。

按国际惯例,一般承包商可索赔的总部管理费包括()。(2分)
【正确答案】 : ACE
【考生答案】 :   ACE
【得分】 : 2
【本题解析】 :
本题考核的是索赔费用的组成。承包商可索赔的总部管理费包括:管理人员工资、通信费、办公费、差旅费、职工福利费等。
本大题共有 7 道小题 ,当前页: 1 / 2总页数首页上一页12下一页尾页

   本大题所有小题如下:
您目前得分:109分
