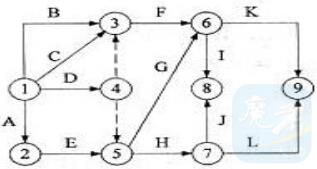

下图所示的双代号网络图中,不存在的绘图错误有()。

(1分)
【正确答案】 : A
【考生答案】 :   A
【得分】 : 1
【本题解析】 :
2019版教材P136页
一项工作应当只有唯一的一条箭线和相应的一对节点,且要求箭尾节点的编号小于其箭头节点的编号。节点编号由大指向小,如④指到③;P137:(7)双代号网络图中应只有一个起点和一个终点节点。有⑧⑨两个终点节点;P134:由于一项工需用一条箭线和其箭尾和箭头处两个圆圈中的号码来表示。①→③代表B、C两项工作。

某工程网络计划中,工作P的最迟完成时间为第25天,其持续时间为6天。该工作有三项紧前工作,它们的最早完成时间分别为第10天、第12天和第13天,则该工作P的总时差为()。(1分)
【正确答案】 : A
【考生答案】 :   A
【得分】 : 1
【本题解析】 :
2019版教材P139页
工作P的最早开始时间=max(10,12,13)=13,最早完成=13+6=19,总时差=最迟完成-最早完成=25-19=6。
