2019年监理工程师《建设工程质量、投资、进度控制》押题密卷(四)

( 试卷总分:160 分 ; 共有2大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

第2大题:多选题(共78分)

某工程项目的计划进度和截止到第8周末的实际表示实际进度。如果各项工作均为匀速进展,进度如下图所示(双线条表示计划进度),粗实线则截止到第8周末()。

(2分)
【正确答案】 : ABCD
【考生答案】 :   ABCD
【得分】 : 2
【本题解析】 :
本题考查的是横道图比较法。截止到第8周末,工作A已完成,工作B实际拖延了2周,工作C在截止到第8周时进度正常,工作D没有开始工作,工作E的实际进度拖后了1周。2019版教材P92

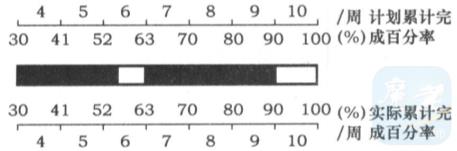

某工作第4周之后的计划进度与实际进度如下图所示,从图中可获得的正确信息有()。

(2分)
【正确答案】 : CDE
【考生答案】 :   CE
【得分】 : 0
【本题解析】 :
本题考查的是非匀速进展横道图比较法。选项A,在第3周末实际进度和计划进度相同。选项B,第4周内计划进度和实际进度相同。选项C,原计划第4~6周每周进度为11%,是匀速进度。选项D,第6周后半周为空白,表示未进行本工作。选项E,本工作实际只完成了90%。

下列情况,监理工程师有必要编制进度计划的是()。(2分)
【正确答案】 : CE
【考生答案】 :   BCE
【得分】 : 0
【本题解析】 :
本题考查的是编制或审核施工进度计划。对于大型建设工程,由于单位工程较多、施工工期长,且采用分期分批发包又没有一个负责全部工程的总承包单位时,就需要监理工程师编制施工总进度计划;或者当建设工程由若干个承包单位平行承包时,监理工程师也有必要编制施工总进度计划。当建设工程有总承包单位时,监理工程师只需对总承包单位提交的施工总进度计划进行审核即可。

在施工进度计划的调整过程中,压缩关键工作持续时间的技术措施有()。(2分)
【正确答案】 : BC
【考生答案】 :   BC
【得分】 : 2
【本题解析】 :
本题考查的是缩短某些工作的持续时间。具体技术措施包括:(1)改进施工工艺和施工技术,缩短工艺技术间歇时间;(2)采用更先进的施工方法,以减少施工过程的数量;(3)采用更先进的施工机械。2019版教材P132
