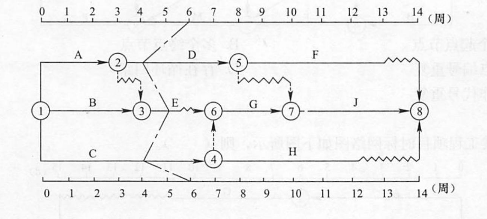

某工程项目时标网络计划如下图所示,该计划执行到第6周检查实际进度时,发现A和B已经全部完成,工作D、E分别完成计划任务量的20%和50%,工作C尚需3周完成,则用前锋线法比较表述正确的是()。

(2分)
【正确答案】 : ABD
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是前锋线比较法进行实际进度与计划进度的比较。第6周末检查时,工作D实际进度拖后2周,其总时差为1周,预计影响工期1周;工作E实际进度拖后1周,其总时差为1周,不影响工期;工作C实际进度拖后2周,其为关键工作,将影响工期2周,使后续工作G、H、J的最早开始时间推迟2周。

编制施工总进度计划的工作内容有()。(2分)
【正确答案】 : BC
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是施工总进度计划的编制内容。施工总进度计划的编制步骤:(1)计算工程量;(2)确定各单位工程的施工期限;(3)确定各单位工程的开竣工时间相互搭接关系;(4)编制初步施工总进度计划;(5)编制正式施工总进度计划。

监理工程师在下达工程开工令之前,要特别考虑的问题有()等,以避免由于上述问题缺乏准备而造成工程延期。(2分)
【正确答案】 : ABD
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是工程延期的控制。监理工程师在下达工程开工令之前,应充分考虑业主的前期准备工作是否充分。特别是征地、拆迁问题是否已解决,设计图纸能否及时提供,以及付款方面有无问题等,以避免由于上述问题缺乏准备而造成工程延期。

为减少或避免工程延期事件的发生,监理工程师应()。(2分)
【正确答案】 : ABDE
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是工程延期的控制。为减少或避免工程延期事件的发生,监理工程师应:(1)选择合适的时机下达工程开工令;(2)提醒业主履行施工承包合同中所规定的职责;(3)当延期事件发生以后,监理工程师应根据合同规定进行妥善处理。既要尽量减少工程延期时间及其损失,又要在详细调查研究的基础上合理批准工程延期时间。业主在施工过程中应尽量减少干预、多协调,以避免由于业主的干扰和阻碍而导致延期事件的发生。

由于某些原因承包单位有权提出延长工期的申请,监理工程师应按合同规定批准工程延期时间,其中合同所涉及的任何可能造成工程延期的原因有()等。(2分)
【正确答案】 : ABE
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是申报工程延期的条件。申报工程延期的条件:(1)监理工程师发出工程变更指令而导致工程量增加;(2)合同所涉及的任何可能造成工程延期的原因,如延期交图、工程暂停、对合格工程的剥离检查及不利的外界条件等;(3)异常恶劣的气候条件;(4)由业主造成的任何延误、干扰或障碍,如未及时提供施工场地、未及时付款等;(5)除承包单位自身以外的其他任何原因。
