2017年监理工程师《质量、投资、进度控制》执业资格考试真题(网友版)

( 试卷总分:160 分 ; 共有2大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

第2大题:多选题(共80分)

工程合同价款中暂列金额的主要用途有()。(2分)
【正确答案】 : ACDE
【考生答案】 :   CDE
【得分】 : 1.5
【本题解析】 :
本题考查的是其他项目费(暂列金额)。暂列金额是指招标人在工程量清单中暂定,并包括在合同价款中的一笔款项。用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。选项B的总承包服务费,是与暂列金额平行的,并与计日工共同构成其他项目费。参见教材P128。

组织流水施工时,划分施工段的原则有()。(2分)
【正确答案】 : ACD
【考生答案】 :   CD
【得分】 : 1
【本题解析】 :
本题考查的是流水施工参数。选项B错误,每个施工段内要有足够的工作面,以保证相应数量的工人、主要施工机械的生产效率,满足合理劳动组织的要求,不要求大小相等;选项E错误,施工段的数目要满足合理组织流水施工的要求,但是不需要流水节拍都相等。参见教材P24。

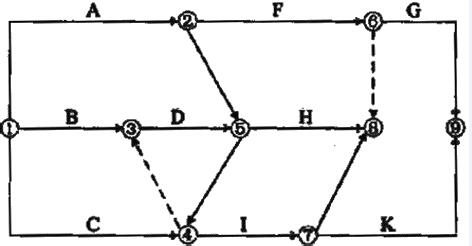

某工程双代号网络图如下图所示,绘图错误有()。

(2分)
【正确答案】 : ABE
【考生答案】 :   A
【得分】 : 0.5
【本题解析】 :
本题考查的是双代号网络图的绘制。③→⑤→④形成循环回路:出现编号较大指向编号较小箭线,④→③,⑤→④,节点编号错误;节点⑧、⑨均为终点节点。参见教材P37~40。

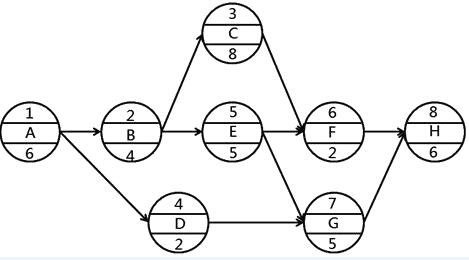

某工程单代号网络计划如下图所示(图中节点上方数字为节点编号),其中关键路线有()。

(2分)
【正确答案】 : BD
【考生答案】 :
【得分】 : 0
【本题解析】 :
本期考查的是单代号网络计划时间参数计算。依次计算各选项工期,选项A,不存在;选项B,工期26天;选项C,工期23天;选项D,工期26天;选项E,工期19天,关键线路是B、D。参见教材P55。

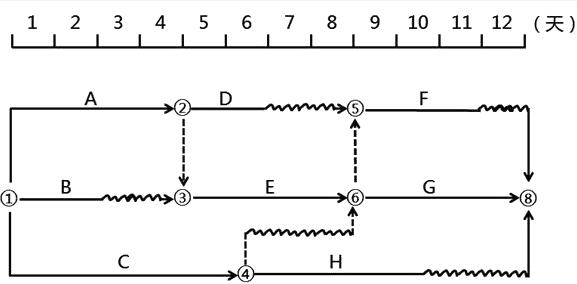

某工程双代号时标网络计划如下图所示,由此可得正确的结论有()。

(2分)
【正确答案】 : AB
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考查的是时标网络计划中时间参数的判定。选项C,工作C的总时差为2天;选项D,工作D的最迟完成时间为第9天。选项E,工作E的最早开始时间为第5天。参见教材P62。
本大题共有 40 道小题 ,当前页: 8 / 8总页数首页上一页...678下一页尾页
