2019年监理工程师《质量、投资、进度控制》模拟试卷(二)

( 试卷总分:160 分 ; 共有2大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

第2大题:多选题(共80分)

为使施工段划分得合理,一般应遵循的原则包括()。(2分)
【正确答案】 : ACDE
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是划分施工段的原则。为使施工段划分得合理,一般应遵循下列原则:(1)同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%。(2)每个施工段内要有足够的工作面,以保证相应数量的工人、主要施工机械的生产效率,满足合理劳动组织的要求。(3)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性。(4)施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工。(5)对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次旁成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。

等节奏流水施工与非节奏流水施工的共同特点是()。(2分)
【正确答案】 : CE
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是等节奏流水施工和非节奏流水施工的特点。等节奏流水施工又称固定节拍流水施工,其特点包括:(1)所有施工过程在各个施工段上的流水节拍均相等;(2)相邻施工过程的流水步距相等,且等于流水节拍;(3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;(4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。非节奏流水施工具有以下特点:(1)各施工过程在各施工段的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

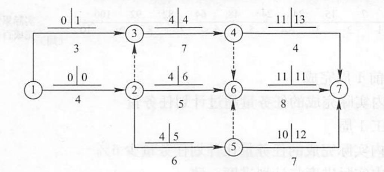

某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,该计划表明()。

(2分)
【正确答案】 : ACD
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是双代号网络计划时间参数的计算。本题的关键线路为①一②一③一④一⑥一⑦,工作5-7不是关键工作。工作1-3的总时差=4-3-0=1d;工作2-5的自由时差=10-6-4 =0d;工作2-6的总时差=11-4-5=2d;工作4-7的总时差=19-11-4=4d。

关于双代号时标网络计划的表述,正确的有()。(2分)
【正确答案】 : ABC
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是双代号时标网络计划。在时标网络计划中,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;以虚箭线表示虚工作;由于虚工作的持续时间为零,故虚箭线只能垂直画;以波形线表示工作与其紧后工作之间的时间间隔(以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差)。

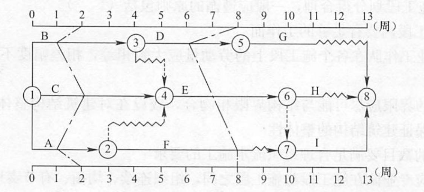

某分部工程双代号时标网络计划执行到第2周末及第8周末时,检查实际进度后绘制的前锋线如下图所示,图中表明()。

(2分)
【正确答案】 : AE
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是前锋线法进行实际进度与计划进度的比较。第2周末检查时,工作A拖后1周,其有1周的总时差,不影响工期,工作B拖后1周,其总时差为1周,不影响工期,工作C实际进度正常,完成任务量的40%;第8周末检查时,工作D拖后2周,其总时差为2周,不影响工期,工作E拖后1周,为关键工作,将影响工期1周。
