2019年监理工程师《质量、投资、进度控制》模拟试卷(一)

( 试卷总分:160 分 ; 共有2大题 ; 考试时间:180分钟 )

试卷说明

单选题 : 选项当中只有一个是正确的答案

多选题 : 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分

第2大题:多选题(共80分)

确定流水步距时,一般应满足的基本要求包括()。(2分)
【正确答案】 : ACD
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是流水步距的确定。确定流水步距时,一般应满足以下基本要求:(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;(2)各施工过程的专业工作队投入施工后尽可能保持连续作业;(3)相邻两个施工过程(或专业工作队)在满足连续施工的条件下,能最大限度地实现合理搭接。

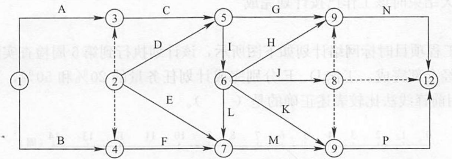

某分部工程双代号网络计划如下图所示,其绘图错误的有()。

(2分)
【正确答案】 : AC
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是双代号网络图的绘制规则。图中存在①、②两个起点节点;存在两个节点⑨。

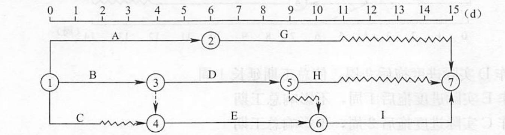

某工程项目时标网络图如下图所示,则()。

(2分)
【正确答案】 : ACD
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是时标网络计划时间参数的计算。工作I的最早开始时间为第10天,工作D的总时差=min{(0+1),(4+0)}一1d,工作C的自由时差为2d,工作C的最迟开始时间为第2天,工作D的最迟完成时间=9+1-=10,即第10天。

在网络计划的费用优化方法中,当需要缩短关键工作的持续时间时,其缩短值的确定必须符合的原则有()。(2分)
【正确答案】 : AC
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是费用优化。当需要缩短关键工作的持续时间时,其缩短值的确定必须符合下列两条原则:(1)缩短后工作的持续时间不能小于其最短持续时间;(2)缩短持续时间的工作不能变成非关键工作。

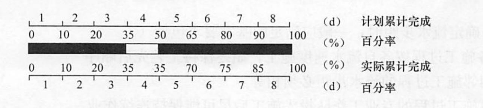

某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有()。

(2分)
【正确答案】 : BE
【考生答案】 :
【得分】 : 0
【本题解析】 :
本题考核的是横道图比较法进行实际进度与计划进度的比较。第4天没有进行本工作,停工1d,第5天的实际进度为70%-35%=35%;第3天的计划进度为35%-20%=15%,第4天的计划进度为50%一35%=15%,第5天的计划进度为65%-50%=15%,第6天的计划进度为80% -65% =15%,匀速进展;前4d的实际工作量为35%,计划工作量为50%;第8天结束时,该工作已按计划完成。
